锅炉钢架安装作业指导书

合集下载

锅炉钢架安装作业指导书

锅炉钢架安装作业指导书

编制依据1.黄石市垃圾焚烧发电安装工程锅炉钢架安装图2.《电力建设施工及验收技术规范》锅炉篇 DL/T5047-954.《火电施工质量检验及评定标准》锅炉篇5. 湖北省宏源电力工程公司企业标准《职业安全卫生与环境管理规程》6. 湖北省宏源电力工程公司企业标准《质量管理体系文件》7. 50履带吊起重能力表、50T履带吊性能参数表1.作业任务1.1工程概况及作业范围本锅炉为单锅筒、集中下降管,自然循环形式。

下部是二段式往复炉排和绝热炉膛,绝热炉膛上方为预热锅炉,锅炉主要由三个垂直膜式水冷壁通道、一个对流水平烟道和尾部省煤器管箱组成,并且在第二烟道布臵旗式对流管,第三通道布臵对流蒸发器,对流水平烟道依次布臵有高温、中温、低温过热器和省煤器。

黄石市垃圾焚烧发电厂安装工程锅炉钢架采用框架全钢焊接结构,按7地震烈度、Ⅱ类场地设防。

锅炉钢架纵向布臵10排,从Z3排至Z12排总跨度约为51M;横向分二列,从A列至B列总跨度为8.43米,通过横梁、支撑联接形成框式桁架结构;锅炉立柱分3段出厂,大板梁采用搁臵式设计,顶板标高为+34.4M。

主要梁、柱材质为Q345A。

施工作业范围:a、设备清点、检查及编号;b、基础验收、划线及垫铁配制、安装;c、钢架组合架搭设;d、钢架组合;梯子平台牛腿焊接;e、组合件吊装;f、锅炉构架单根横梁及斜拉条安装;g、梯子平台安装;h、锅炉构架整体复查找正;1.2 工程量钢架梁、柱总重238.58t,计246件。

2、作业准备和作业环境条件2.1施工作业人员的资格、要求及劳动力组织项目负责人1人作业组长4人(高级工以上)技术员2人锅炉安装工12人架子工8人起重工4人焊工8人(具相关资质)2.2施工机械布置汽车吊25T 1台履带吊50 T 1台7250建筑吊1台主力吊车建筑吊布臵在炉2#炉和3#炉之间;25T吊车主要进行钢架及设备卸车、转运;履带吊QUY50主要负责设备组合、抬吊、转运。

2.3施工工、器具准备作业所需的工、器具及要求直流焊机400A 10台链条葫芦HS2 12台链条葫芦HS1 32台钢卷尺 100M 1 只经检验合格钢卷尺 50M 2只经检验合格弹簧秤LTZ-20 2只经检验合格经纬仪 1台经检验合格水平仪1台经检验合格电动磨光机Φ150 2台电动磨光机Φ100 4台角尺 300mm 4把水平尺 400 mm、 600 mm 各2把千斤顶 3t、5t、10t 各1台钢丝Φ1 mm 100m琴线Φ1 mm 100m划规 2把水平管 2套常用钳工工具、活动扳手若干2.4作业环境及应具备条件a.施工现场平整,道路畅通;设备到场堆放整齐有序,方便清点,便于及时转运。

热电厂锅炉钢架安装作业指导书(最终版)

热电厂锅炉钢架安装作业指导书(最终版)

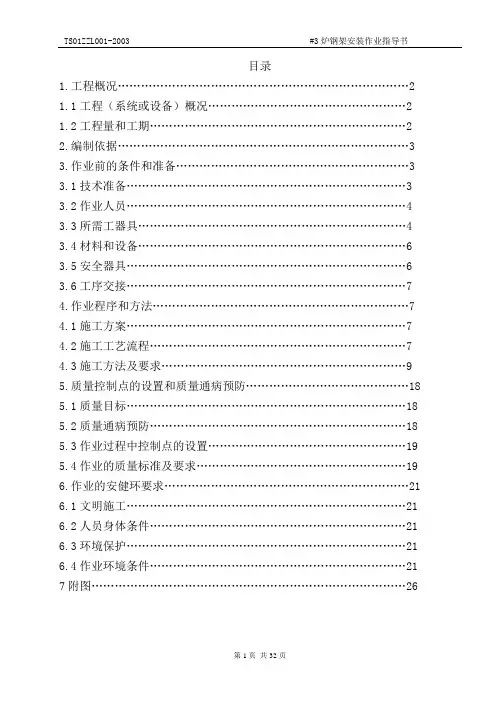

TS01ZZL001-2003#3炉钢架安装作业指导书目录1.工程概况 (2)1.1工程(系统或设备)概况 (2)1.2工程量和工期 (2)2.编制依据 (3)3.作业前的条件和准备 (3)3.1技术准备 (3)3.2作业人员 (4)3.3所需工器具 (4)3.4材料和设备 (6)3.5安全器具 (6)3.6工序交接 (7)4.作业程序和方法 (7)4.1施工方案 (7)4.2施工工艺流程 (7)4.3施工方法及要求 (9)5.质量控制点的设置和质量通病预防 (18)5.1质量目标 (18)5.2质量通病预防 (18)5.3作业过程中控制点的设置 (19)5.4作业的质量标准及要求 (19)6.作业的安健环要求 (21)6.1文明施工 (21)6.2人员身体条件 (21)6.3环境保护 (21)6.4作业环境条件 (21)7附图 (26)TS01ZZL001-2003#3炉钢架安装作业指导书TS01ZZL001-2003#3炉钢架安装作业指导书l.工程概况及工程量1.1.工程概况广东国华粤电台山发电厂一期工程后三台3×600MW燃煤机组,锅炉是由上海锅炉厂设计制造的亚临界一次中间再热、平衡通风、固态排渣、控制循环燃煤汽包锅炉,露天布置,型号SG-2028/17.5-M905,其中#3炉由天津电力建设公司安装。

#3炉钢结构采用了与厂房分离的独立岛式布置,构架为全钢结构桁架体系,由立柱、横梁、垂直支撑、水平支撑及炉顶支吊梁构成,其中钢结构立柱分七层,其中第五层为两段,平面由七层刚性平台组成。

各钢结构之间主要用M22高强度螺栓连接,连接形式采用铰接,比较次要的安装接头采用焊接连接。

全炉高强度螺栓约7万套,螺栓材质为20MnTiB,螺母材质为35#,垫圈为45#。

钢结构的主要构件材料采用抗腐蚀性能好的高强度低合金钢,即SM490B轧制成的B1型钢和16Mn钢板;锅炉构架0米处共布置33立柱,其中柱底板和立柱分开供货,构架沿锅炉纵向分6排(B1~B6),深度48.5m;沿锅炉横向分5列(3~7),宽度为40 m;大板梁底部标高82.1m。

1锅炉本体钢架安装施工作业指导书

1锅炉本体钢架安装施工作业指导书

长春热电二厂二期5#机组扩建工程锅炉本体钢架安装施工作业指导书专业:锅炉编号:JLER-GL-1.39-01批准:审核:编制:编制日期:2006年07月25日长春热电二厂二期5#机组扩建工程审批栏总工::签字:年月日安监部:签字:年月日技质部:签字:年月日长春热电二厂二期5#机组扩建工程1一、编制说明1 工程概况及工程量长春热电二厂三期扩建工程200MW汽轮发电机组所配HG-670/13.7-YM9型锅炉,是哈尔滨锅炉厂有限公司设计、制造的高压参数、单汽包、单炉膛、自然循环、集中下降管、一次中间再热、п形布置的固态排渣煤粉炉。

本锅炉构架为全钢结构、高强螺栓连接;柱底板通过预埋地脚螺栓进行固定。

构架宽34.6m、深38.56m,顶板标高55 m,锅炉钢架由立柱、横梁、垂直支撑、水平支撑组成,共有五个安装层面,构架总重(含平台楼梯)2040t。

2 施工图、厂家技术文件名称2. 1 HG-670/13.7-YM9型锅炉钢结构安装说明书2. 2锅炉厂钢结构施工图3 执行技术规范、标准3.1《电力建设安全工作规程》DL 5009.1-20023.2《电力建设安全健康与环境管理工作规定》2002-01-21实施3.3《火电施工质量检验及评定标准》锅炉篇(1996年版)3.4《电力建设施工及验收技术规范》锅炉机组篇DL/T 5047-953.5《钢结构高强螺栓连接的设计施工及验收规程》JGJ82-914 设备、材料及人员准备情况4.1锅炉钢架台板到货并清点完毕、锅炉基础施工完毕满足安装要求。

4.2人员配置齐全、分工明确、工器具满足施工需要5 施工用主要机器具5. 1 DBQ3000塔机1台5. 2 180T履带吊1台5. 3 经纬仪一级2台校验合格,标识明显5. 4 水准仪一级1台校验合格,标识明显5. 5 钢盘尺50米3把校验合格,标识明显5. 6 钢盘尺100米1把校验合格,标识明显5. 7 玻璃管水平仪1套5. 8 对讲机3对5. 9 管式弹簧拉力计300N.m 1把6 劳动力组织铁工10--20人焊工--5人二、安全措施、文明施工措施1 一般措施:1.1为了提高施工人员安全意识,定期进行安全知识教育活动,认真贯彻执行《电力建设安全工作规程》及上级部门有关安全规定。

锅炉钢架安装作业指导书

锅炉钢架安装作业指导书

目录1.适用范围2.编制依据3.工程概况及主要工程量4.作业人员的资格要求5.主要施工机械及工器具6.施工准备7.作业程序8.作业方法,工艺要求及质量标准9.工序交接及成品保护10.安全文明施工11.技术记录12.附录①钢架组件及主要大件一览表②钢架组件水平运输及抬吊板直示意图③钢架立柱框架及炉顶框架示意图④钢架基础垫铁布置图⑤组合架布置图1,适用范围:本作业指导书适用于中电投石家庄供热有限公司2×168MW高温热水锅炉扩建工程的5#锅炉本体钢架的组合安装。

2编制依据:2.1济南锅炉厂钢架图纸(65106-1-0)。

2.2济南锅炉厂有关技术文件。

2.3《石家庄东方热电二厂2×168MW高温热水锅炉扩建工程施工组织总设计》(山西华通电力工程有限公司)。

2.4《锅炉专业施工组织设计》(山西华通电力工程有限公司)。

2.5《电力建设施工及检验技术规范》(锅炉机组编)(DL/T5047-95)。

2.6《火电施工质量检验及评定标准(锅炉篇)》。

2.7《电力建设安全工作规程(火力发电厂部分)》(DL5009-92)。

2.8《钢结构工程施工及验收规范》(GB50205-95)。

3.工程概况及主要工程量:3.1工程简介:石家庄东方热电二厂2×168MW高温热水锅炉扩建工程、锅炉为济南锅炉厂生产的QXF168-1.6/130/70-A型循环流化床锅炉,其炉架为四排全钢结构,主要由本体钢架柱梁部份(65106-1-0)、炉顶钢架顶板部份(657313-0),加固钢架即垂直支撑(65106-1-0)组成。

三组卧式空预器管箱布置在炉后单独的烟道内,炉前布置了九只煤气燃烧器,其中三个高炉燃烧器。

炉架以Z1-Z5锅炉中心线对称布置四排立柱,由炉前向炉后依次为Z1,Z2,Z3,Z4,Z5,柱,分别以上,中,下三段出厂,其中Z1,Z2,Z3,Z4,Z5总长32.1M,其间由联系横梁,垂直支撑形成框架,Z1-Z4柱顶两侧各布置一根大板梁,其间由次梁,小梁形成框架,钢结构连接均采用焊接方式。

锅炉钢架安装作业指导书

锅炉钢架安装作业指导书

审核栏建设单位:施工单位:兖矿新陆建设发展有限公司鄂尔多斯能化项管部目录一.工程概况二.编制依据三.作业准备及条件四.作业程序、计划五.施工技术措施六.工艺质量标准和控制点七.安全措施及注意事项八.危险源识别表一.工程概况内蒙古伊泽矿业投资有限公司3×220t/h锅炉安装工程,1#、2#、3#炉均为单锅筒自然循环流化床锅炉,系无锡华光锅炉股份有限公司生产的UG—220/9.8-M5型循环流化床锅炉.3台锅炉型号、参数完全相同,锅炉为单锅筒、自然循环,炉本体采用双框架全钢结构,露天布置.本3台锅炉为高温高压,单锅筒横置式,单炉膛,自然循环,全悬吊结构,全钢架型布置。

锅炉采用紧身封闭,全钢结构,运转层标高8m。

炉膛采用膜式水冷壁,锅炉中部是蜗壳式汽冷旋风分离器,尾部竖井烟道布置两级三组对流过热器,过热器下方布置三组省煤器及一、二次风各两组空气预热器.锅炉基本参数如下:额定蒸发量 220 t/h额定蒸汽温度 540 ℃额定蒸汽压力(表压) 9。

81 MPa给水温度 150 ℃锅炉排烟温度 138 ℃空气预热器进风温度 28 ℃一次热风温度 180 ℃二次热风温度 180 ℃✧锅炉基本尺寸如下:炉膛宽度/深度: 11490×6130mm炉膛顶棚管标高: 40100mm锅炉中心线标高: 43500mm锅炉最高点标高: 47800mm锅炉运转层标高: 8000mm作业层标高: 5400mm锅炉外形尺寸宽度/深度: 23500×29480mm✧主要工作量锅炉钢架组合安装包括立柱、拉条、横梁、平台扶梯及顶板的安装.其中立柱、拉条、横梁重为554。

194T,平台扶梯重为164。

441T,顶板重140。

489T,炉顶钢架重为110。

000T,总工作量为969。

124T。

✧锅炉钢结构简况✧锅炉构架为全钢焊接结构。

构架宽度为23。

5m,(R2—L2),深度29。

48m,(K1—K4).大板梁顶高47。

锅炉钢结构安装作业指导书

锅炉钢结构安装作业指导书

★内部资料、注意保存★工程项目锅炉钢架安装作业指导书********项目部****年**月***日发布****年**月***日实施编制:审核:批准:目录1.作业内容 (3)2.编写依据 (3)3.施工准备及条件 (3)4.主要施工机械及工器具的配置 (4)5.劳动力组织和施工计划 (4)6.施工工序及施工方法 (5)7.质量措施 (9)8.职业健康安全管理 (10)9.环境管理 (15)11.应交付的技术资料及施工记录 (17)12.专业强制性条文实施 (17)表一:危害辨识和风险评价 (18)表二:环境因素识别及评价 (19)1.作业内容1.1工程概况本期工程建设规模为新建3×330t/h高温高压燃气锅炉+2×80MW抽凝式汽轮发电机组。

锅炉为燃气锅炉,型号:CG-330/9.81-Q。

单锅筒,平衡通风,燃烧器前墙布置。

锅炉构架采用钢结构,焊接成一个整体。

除尾部省煤器和空气预热器外,整台锅炉均由悬吊在构架顶部的大板梁上。

钢结构设16个柱基础,含4排(B1,B2,B3,B4), 深度24000mm,宽度 22000mm。

顶板上平面标高36600mm。

顶板大梁由4横梁,9根次梁,其余由若干小梁、拉条、水平支撑等组成,顶板的主梁与次梁之间采用焊接连接形式。

1.2主要工程量本台锅炉钢结构约440吨。

锅炉构架采用全钢结构,共四层。

由顶板、柱、梁、垂直和水平支撑组成一个空间支撑体系。

柱、梁、垂直支撑之间接头采用焊接连接。

2.编写依据2.1《电力建设施工及验收规范》(锅炉篇) DLT5047―20052.2《火电质量检验评定标准》(锅炉篇)2006年版2.3《电力建设安全工作规程》(火力发电厂部分) DL5009.1—20022.4《电力建设安全健康与环境管理工作规定》2002-01-212.5《钢结构施工及验收规范》(GB50205-2001)2.6锅炉专业施工组织设计2.7四川川锅锅炉有限责任公司锅炉图纸3.施工准备及条件3.1施工技术人员和作业班组长认真阅读有关钢结构安装的设备出厂技术资料,制定出合理可行的安装方案和吊装顺序。

锅炉钢架安装作业指导书

锅炉钢架安装作业指导书

华阳电业有限公司1×600MW机组#7锅炉钢架安装第1页共11页目次1 工程概况及工程量2 编制依据3 施工准备4 作业程序和工艺措施5 验收的准则和接受的标准6 安全和环境保护措施7 附录5.方茴说:“那时候我们不说爱,爱是多么遥远、多么沉重的字眼啊。

我们只说喜欢,就算喜欢也是偷偷摸摸的。

”6.方茴说:“我觉得之所以说相见不如怀念,是因为相见只能让人在现实面前无奈地哀悼伤痛,而怀念却可以把已经注定的谎言变成童话。

”7.在村头有一截巨大的雷击木,直径十几米,此时主干上唯一的柳条已经在朝霞中掩去了莹光,变得普普通通了。

8.这些孩子都很活泼与好动,即便吃饭时也都不太老实,不少人抱着陶碗从自家出来,凑到了一起。

9.石村周围草木丰茂,猛兽众多,可守着大山,村人的食物相对来说却算不上丰盛,只是一些粗麦饼、野果以及孩子们碗中少量的肉食。

1工程概况及工程量1.1 工程概况福建漳州后石电厂是一座大型燃煤凝汽式火力发电厂,工程共建设1台600MW燃煤机组,锅炉本体为美国ABB CE有限责任公司设计、制造的超临界变压运行直流锅炉,最大蒸发量为1913t/h,锅炉炉架为全钢结构,采用露天独立式布置。

钢架总宽度为54.2m,总深度为84.7m,总高度为84.6m(大板梁顶标高)。

整个钢架分六个安装层,每个层面标高分别为13.0m、23.0m、35.5m、50.5m、63.9m、75.8m (板梁顶面标高为84.60m),由62根立柱,十二个垂直支撑面(纵向刚性立面为B3、B4、B5、B7、B9、B10和B11轴,横向立面为H、J、M、N、R列),及各层面水平支撑,平台扶梯组件组成。

钢柱及垂直支撑采用H型钢,重型柱为焊接板柱,整个炉架为全钢插入式铰接结构,构件采用M22扭剪型高强度螺栓和M27大六角高强度螺栓连接,平台扶梯采用焊接。

柱与柱采用顶紧面形式传力。

柱与横梁,斜撑则采用磨擦面传力。

钢材国产采用Q235钢和Q345B钢二种,高强度螺栓材料为JIS S10T,螺母材料为35号钢,垫圈为45号钢。

生物质锅炉钢架安装作业指导书

生物质锅炉钢架安装作业指导书

目录1.编制依据 (2)2.编制目的 (2)3.工程概况 (2)4.施工条件 (3)5.施工程序和方法 (6)6.质量和工艺要求 (11)7.质量控制点的设置和质量通病的预防 (12)8.强制性条文 (14)9.安全技术措施 (14)10.施工组织及主要工器具(机械、人力、工器具) (16)11.环境保护与绿色施工 (17)12.应急预案 (17)13.附件: (19)1.编制依据1.1 《电力建设施工技术规范第2部分:锅炉机组)》 DL 5190.2-2018;1.2 《电力建设施工质量验收规程第2部分:锅炉机组》 DL/T 5210.2-2018;1.3 《电力建设施工质量验收规程第7部分:焊接)》 DL/T 5210.5-2018;1.4 《火力发电厂焊接技术规程》 DL/T 869-2018;1.5 《电力建设安全工作规程(火力发电厂部分)》 DL 5009.1-2018;1.6 《火力发电厂金属技术监督规程》 DL 438-2018;1.7 《工程建设标准强制性条文—电力工程部分》2018版;1.8 XXX 有限公司《质量职业健康安全环境管理体系文件》;1.9 XXX有限公司相关设备图纸和资料;2.编制目的2.1 本作业指导书针对XXXX项目锅炉钢结构及平台扶梯的特点进行编制,锅炉钢结构设备多,缓装件多,单台吊车作业,安装难度大,为了合理地组织施工,使主体钢架安装工作安全有序的进行,保证钢架安装质量,使钢架顺利地承载受热面,特编制本作业指导书。

2.2 为工地技术员和班(组)长提供指导施工和技术交底的依据,明确班(组)工人施工时必须遵循的作业标准。

主要明确施工流程与过程控制,包括操作程序、手段、方法和应达到的质量、工艺要求,以及主要的安全措施。

从而达到“安全、优质、文明、如期”的目的。

2.3 施工工艺是通过综合控制施工作业中的“人、机、料、法、环”五大因素,达到质量预控和保证工程质量的目的。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1 编制依据 (2)2 编制目的 (2)3 施工内容 (2)3.1 概述 (2)3.2 施工范围 (3)4 施工条件 (3)4.1 施工现场准备 (3)4.2 施工技术准备 (3)4.3 施工机械准备 (3)5 施工程序和方法 (6)5.1 钢架施工程序 (6)5.2 钢架施工方法 (9)6 质量和工艺要求 (15)6.1 钢架安装质量和工艺要求 (15)6.2 高强螺栓安装质量和工艺要求 (15)6.3 平台扶梯安装质量和工艺要求 (16)7 职业安全健康与环境管理要求 (17)7.1 一般规定 (17)7.2 现场安全设施规定 (17)7.3 现场施工作业时的安全规定 (18)7.4 环境管理要求 (18)8 钢架安装危险点及防控措施 (19)9 主要施工机械和工器具 (25)10 附图 (26)1. 编制依据上海锅炉集团有限公司相关图纸;《电力建设施工及验收技术规范(锅炉机组篇)》DL/T5047-95;《电力建设施工及验收技术规范(焊接篇)》(1996版);《电力建设施工质量验收及评价规程(锅炉机组)》DL/T 5210.2-2009;《电力建设施工质量验收及评价规程(焊接篇)》DL/T 5210.7-2010;《火力发电厂焊接技术规程》DL/T869-2004 ;《电力建设安全工作规程(火力发电厂部分)》DL5009.1-2002;《工程建设标准强制性条文—电力工程部分》(2006年版)河南第一火电建设公司《质量职业健康安全环境管理体系文件》;2 编制目的本作业指导书针对XXXX电力有限公司2×660MW机组工程,锅炉钢结构及平台扶梯的特点进行编制,锅炉钢架设备多,缓装件多,多台吊车同时作业,安装难度大,为了合理地组织施工,使主体钢架安装工作安全有序的进行,保证钢架安装质量,使钢架顺利地承载受热面,特编制本作业指导书。

3 工程概况3.1 概述本工程为2×660MW燃煤汽轮发电机组,锅炉型号:SG-2042/26.15,锅炉型式为:超超临界参数、变压直流炉、单炉膛、一次再热、平衡通风、露天岛式布置、固态排渣、全钢构架、全悬吊结构、四角切圆燃烧方式,Π型锅炉。

锅炉构架采用全钢结构,由柱和梁、水平支撑、垂直支撑、顶板、平台扶梯、栅格及地脚螺栓安装架组成,通过扭剪型高强螺栓连接(部分焊接),形成一个立体桁架体系。

柱由主柱与副柱组成,主柱主要用来传递垂直荷重,副柱通过水平支撑保证主柱桁架框架的平面内稳定性。

垂直支撑主要布置在副柱平面桁架内,除传递水平力外,同时还保证柱在平面内的稳定。

地震力、风力及锅炉导向力通过横梁作用在各柱上。

锅炉构架沿锅炉宽度方向布置2.8、3.7、4.2、5、5.8、6.3、7.2共7列钢柱,各列间距离依次为8.5m、5.5m、7.5m、7.5m、5.5m、8.5m,构架总宽度43m。

沿锅炉深度布置K1、K1a、K2、K3、K3a、K4、K5、K6共8排钢柱,各柱间距从前到后依次为4.6m、6m、10.4m、6.1m、5.7m、8.3m、8.3m,构架总深度49.4m。

钢架立柱分七层八节供货,第一节为-460mm~+8000mm,第二节为+8000mm~+14700mm,第三节为+14700mm~+28800mm,第四节为28800mm~+39600(+41600)mm,第五节为+39600(+41600)mm~+53400mm,第六节为+53400mm~+64400mm,第七节为+64400mm~+73000mm,第八节为+73000mm~+87720mm,大板梁底标高+84220mm。

炉顶钢架是由主梁、次梁等组成的网格与端部垂直支撑及水平支撑组成,除了支吊锅炉的所有悬吊部分重量外,还支撑大屋顶的重量。

大板梁1号为单梁,重40吨;大板梁2号为叠梁,总重110吨;大板梁3号为叠梁,总重110吨;大板梁4号为叠梁,总重110吨;大板梁5号为单梁,重40吨;锅炉平台扶梯栏杆由平台、扶梯、栏杆、栅格组成,布置在锅炉四周,锅炉主要扶梯采用炉前后、左右两侧集中布置,方向一致,以便于运行操作。

3.2 施工范围锅炉钢架施工范围:立柱、横梁、垂直支撑、水平支撑、平台、扶梯、栅格、栏杆等安装。

4. 施工条件4.1 施工现场准备钢架基础施工完毕,并验收合格;钢架设备满足连续施工的条件,梯子平台设备满足施工需要;根据零件清单清点到货设备,并对主要柱和梁外观及几何尺寸进行检查,作好记录。

所有合金部件进行光谱分析复查并应全部符合图纸设计;设备到达现场后及时进行高强螺栓和摩擦面的抽检复验,并送交专业检测机构检验;进行强制性条文的学习,并且有强制性条文执行情况检查记录。

4.2 施工技术准备锅炉本体安装开工报告已办理;安装用图纸资料齐全;施工人员经过安全考试合格,并经过安全、技术交底;施工组织机构健全,安全和质量保证体系完善;4.3 施工机械准备#1锅炉吊装机械选用BTQ2900/125t塔吊、CC2500-1/500t履带吊、20t平臂吊。

125t 塔吊为#1锅炉钢架吊装主吊车, CC2500-1/500t履带吊布置在炉后侧配合BTQ2900/125t塔吊完成顶板梁的吊装,20t平臂吊布置在#1锅炉左后角位置配合BTQ2900/125t塔吊完成钢架位置较远部位的钢架吊装。

4.3.1 BTQ2900/125t塔吊125t塔吊轨道南北方向布置;中心线位于K3、K4柱之间。

主体钢架吊装阶段BTQ2900/125t塔吊使用69.2m主臂,51m副臂。

性能表如下:125t塔式起重机(BTQ2900)额定起重量表4.3.2 CC2500-1/500t履带吊主体钢架吊装阶段K5-3.4、K6-4.8 钢架(此部分安装空气预热器)缓装。

柱及相连的梁、支撑全部缓装,500t 履带吊在此区域工作。

C2500-1/500t履带吊在大板梁吊装阶段履带吊使用SSL/LSL工况,使用102m主臂。

性能表如下:4.3.3 20t平臂吊20t平臂吊在钢架吊装阶段选用70米臂长,性能表如下:5. 施工程序和方法5.1 钢架施工程序5.1.1 钢架施工流程图5.1.2 高强螺栓施工流程图5.2 钢架施工方法5.2.1 锅炉基础复查、找正、划线标高检查:用水平仪检查锅炉基础的上平面标高,测量基准以土建单位给出的控制标高点为准。

复查基础中心线:在基础上各轴线的中心部位拉纵向和横向钢丝,并进行校准,然后测量各轴线线的距离和对角线。

检查预埋地脚螺栓的中心位置和垂直度,以校准好的中心线为基准测量。

基础尺寸校正合格后在基础上划出明显的中心线。

测量中发现问题,应及时通知相关施工单位进行处理。

5.2.2 钢架编号立柱编号:根据锅炉厂图纸设计,钢架立柱编号从锅炉左侧2.8排开始编,依次为K1-2.8、K1-3.7、…K1-7.2;直至K6-7.2;横梁编号:钢架横梁制作成标准件,分别以H300、H400、H588、H600表示。

垂直支撑编号:垂直支撑制作成标准件,分别以H400、H410、H500、H540表示。

5.2.3 钢架设备检查和划线1)主要检查项目:杆件的旁弯度和扭曲值、杆件长、宽几何尺寸、柱的垂直度;2)在钢架立柱的上下两端划出中心线,第一段钢架立柱必须划出一米标高线;立柱1米标高线划定,以第一层立柱顶面的设计标高为准,用盘尺向下测量出1米标高线,在立柱四个侧面打上铳眼。

3)设备长度检查:采用钢盘尺加挂弹簧称,分别测量被测设备四个棱角,取偏差最大值与表一相比较,如有超标应及时联系解决(测量紧力为5~15kg),使偏差控制在长度允许偏差范围内,螺栓孔的位置应符合图纸。

柱长度偏差≤8米最大不超过0~-4mm;>8米最大不超过+2~-6mm。

横梁、支撑长度偏差3米<L≤5米最大不超过0~-8mm;L>5米最大不超过0~-10mm;4)设备弯曲度检查:用钢丝和角尺配合在设备互成90度方向四个侧面测出弯曲值,该值应不大于设备总长度的1‟,且最大不超过10mm。

5)设备扭曲度检查:在组合架上检查设备(梁、柱)的扭曲度,其扭曲值不应大于设备长度的1‟,且不大于10mm。

6)接头连接板的检查:连接板应平整、无凹凸现象,其几何尺寸、厚度、开孔位置及孔径应符合图纸,摩擦面清洁无油污、铁锈等杂物。

7)在设备检查中,发现超标时应联系厂家妥善处理。

钢架安装思路:钢架采取散吊。

从炉前K1排和炉左2.8列开始由远至近吊装, 125t塔吊负责主吊,吊装顺序按照由前(形成固定井架)至后、由左至右的原则进行,安装一层,找正一层,直到上部柱和梁的第七层。

最上层钢架安装、找正完毕后进行炉顶钢架划线,吊装大板梁。

大板梁吊装由500t 履带吊和125t塔吊抬吊。

板梁安装后,安装缓装钢架,最后500t履带退出钢架区域。

钢架安装的原则立柱、横梁、支撑以单件吊装为主,小组合吊装为辅助。

安装方法吊装原则上先吊K1-2.8立柱,根据图纸编号将立柱吊装就位,单根柱子吊装就位后,用拖拉绳(生根处带有倒链)固定牢稳,做好临时可靠的固定,防止歪斜。

调整柱底板中心线与钢架基础中心线重合,安装柱底板上部螺母,并拧紧;调整立柱下部螺母,使立柱下平面的标高为-460mm。

吊装立柱的同时安装横梁和支撑,形成井字构架,并向炉右侧和炉后顺序吊装;立柱吊装采用立柱上的吊装孔,横梁吊装用钢丝绳捆绑,保持平衡。

吊装完第一层,进行整体找正,符合规范和验标后,通知建筑施工单位进行柱底脚灌浆。

业主和监理验收合格后,可以进行中部柱和梁和上步柱和梁的安装。

然后进行炉顶钢架划线,准备大板梁的安装。

500t履带吊和125t塔吊抬吊大板梁,大板梁的吊装为炉前至炉后依次安装,大板梁安装后,将钢架缓装件安装完毕,最后进行钢架整体复查找正。

单根立柱安装质量要求:单根横梁安装质量要求螺栓紧固吊装时,螺栓可以初紧,只有待第一层钢架吊装完并经过整体复查找正且经过验收后方可终紧;螺栓的紧固严格按照有关的规定进行。

注意事项钢架安装用临时直爬梯使用φ16mm圆钢制作(或专用软爬梯),用槽钢和角钢配制吊笼作为紧固螺栓用;在使用时,应设计专用卡子并用螺栓固定在钢架上;不允许焊接在钢架上;单根柱子吊装就位后,一定用拖拉绳对称拉紧;做好临时可靠固定,防止歪斜。

5.2.6 钢架找正第一层钢架找正的顺序:1米标高→底板十字线→轴线的纵横中心间距→垂直度→对角线。

先用水平仪找正每根立柱的1米基准标高,使1米标高的误差控制在±3mm(以厂房基准标高为基准),各立柱间的相对标高偏差控制在3mm以内,每根立柱和基础十字线校对确认无误后,测量立柱跨距,保证立柱的上下两端各立柱间的间距误差≤10mm;用经纬仪按立柱的X和Y轴的两个方向同时测量校正,直至垂直为止;验标规定立柱的不垂直度≤立柱长度的1‟且≤15mm,钢架整体的不垂直度≤15mm;找正注意事项:所有立柱下平面标高为-460mm;在第一层钢架找正结束后,柱底板上部垫圈和柱底板圆周焊,上下螺母点焊。
