堤防工程土方碾压填筑施工作业指导书
堤防工程土方碾压填筑施工作业指导书

堤防工程土方碾压填筑施工作业指导书1、主题内容及适用范围本作业指导书对水利水电工程中土方碾压填筑的施工工艺进行了规范。
适用于土坝,堤防等碾压土方填筑工程施工。
2、引用标准《碾压式土石坝施工技术规范》《堤防工程施工规范》《水利水电基本建设工程单元工程质量等级评定标准(七)》《堤防工程施工质量评定与验收规程》3 、施工准备对合同及设计文件进行深入具体条件编好施工组织设计。
做好各项技术准备,并做好“四通一平”临建工程,各种设备和器材的准备工作。
导流及引排水工程已完成。
测量放样工作已验收合格,对主要测点已埋设牢固的标架、基石、坝(堤)身放样已按设计预留沉降量。
对土料场进行现场核查,贮量应大于需用量的倍。
土质及天然含水量符合设计要求。
施式机械、试验设备到位,已做防渗体土料碾压试验,基础清理已完成并经过验收。
4 、施工操作要求土料开挖料场开挖前应划定开挖范围,清除树根乱石及妨碍施工的一切障碍物,排除场内积水,开好排水沟。
土料的天然含水量接近施工控制下值时,采用立面开挖,含水量偏大时,采用平面开挖。
当层状土料有需剔除的不合格料层时,用平面开挖,当层状土料允许掺混时,用立面开挖。
冬季施工宜用立面开挖。
取土坑壁应稳定,立面开挖时严禁掏底施工。
铺料防渗体土料铺筑应平行堤轴线顺次进行,分段作业和长度不应小于100m,人工作业时不小于50m。
作业面宜分成铺土、碾压、检验三段,以利流水作业,应分层统一铺土,统一碾压,专人取样检验,严禁出现界沟。
相邻施工段的作业面需均衡上升,若不可避免出现高差时,要以1:3-1:5的斜坡连接。
土料宜用进占法卸料,用推土机或人工铺至规定部位,严禁将砂砾料或其他透水料与粘性土料混杂。
铺土厚度及块置直径限制尺寸如下表:铺土厚度和土块直径限制尽寸表30cm。
通过保持填土面平整,算方上料,及时检测厚度等措施控制铺土厚度。
土厚度允许误差为+0-5cm。
碾压碾压机械行走方向应平行于提轴线。
分段分片碾压时相邻作业面的碾压搭接宽度,平行提轴线方向不应小于,垂直堤线方向不应小于3cm。
堤防工程堤身工程作业指导书.doc

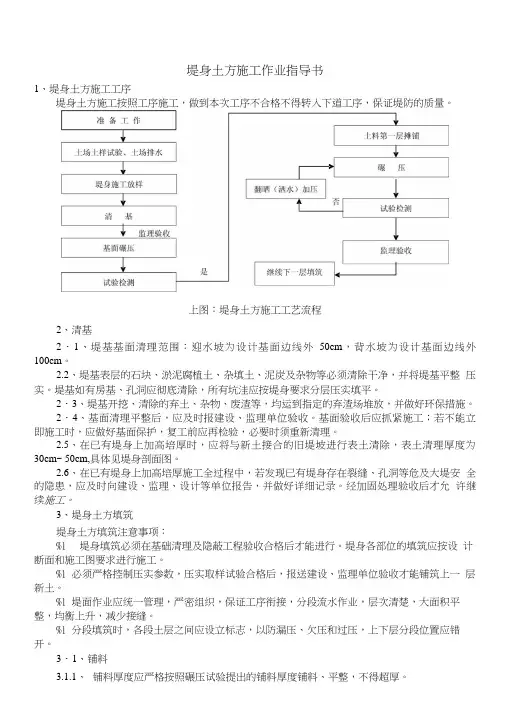

堤身土方施工作业指导书1、堤身土方施工工序堤身土方施工按照工序施工,做到本次工序不合格不得转入下道工序,保证堤防的质量。
上图:堤身土方施工工艺流程2、清基2・1、堤基基面清理范围:迎水坡为设计基面边线外50cm,背水坡为设计基面边线外100cm。
2.2、堤基表层的石块、淤泥腐植土、杂填土、泥炭及杂物等必须清除干净,并将堤基平整压实。
堤基如有房基、孔洞应彻底清除,所有坑洼应按堤身要求分层压实填平。
2・3、堤基开挖、清除的弃土、杂物、废渣等,均运到指定的弃渣场堆放,并做好环保措施。
2・4、基面清理平整后,应及时报建设、监理单位验收。
基面验收后应抓紧施工;若不能立即施工时,应做好基面保护,复工前应再检验,必要时须重新清理。
2.5、在已有堤身上加高培厚时,应将与新土接合的旧堤坡进行表土清除,表土清理厚度为30cm~ 50cm,具体见堤身剖面图。
2.6、在已有堤身上加高培厚施工全过程中,若发现已有堤身存在裂缝、孔洞等危及大堤安全的隐患,应及时向建设、监理、设计等单位报告,并做好详细记录。
经加固处理验收后才允许继续施工。
3、堤身土方填筑堤身土方填筑注意事项:%1堤身填筑必须在基础清理及隐蔽工程验收合格后才能进行。
堤身各部位的填筑应按设计断面和施工图要求进行施工。
%1必须严格控制压实参数,压实取样试验合格后,报送建设、监理单位验收才能铺筑上一层新土。
%1堤面作业应统一管理,严密组织,保证工序衔接,分段流水作业,层次清楚,大面积平整,均衡上升,减少接缝。
%1分段填筑时,各段土层之间应设立标志,以防漏压、欠压和过压,上下层分段位置应错开。
3・1、铺料3.1.1、铺料厚度应严格按照碾压试验提出的铺料厚度铺料、平整,不得超厚。
3.1.2、防渗土料及碎砾石土料采用汽车运土上堤时,必须采用进占法卸料。
3.1.3、不应在堤身填筑断面之内和岸坡上卸料。
特殊情况下必须卸料时,则应采取有效措施,作好岸坡和卸料场地的清理。
3.2、堤面洒水当气候干燥、土层表面水分蒸发较快时,铺料与压实表面均应适当润湿,以保持最优含水率。
大坝填筑施工作业指导书

大坝填筑施工作业指导书一、背景介绍大坝填筑施工是指在水利工程中,通过将土石材料填充到指定位置,形成一道阻水的屏障,以达到蓄水或防洪的目的。
本指导书旨在提供大坝填筑施工的详细步骤和要求,以确保施工过程的安全和质量。
二、施工准备1. 确定施工范围和填筑高程,制定施工方案和施工图纸。
2. 配置施工所需的土石材料,并进行质量检验,确保符合相关标准。
3. 准备施工所需的机械设备和工具,并进行检查和维护,确保正常运行。
4. 制定施工组织设计,明确各个工种的职责和分工,确保施工过程的协调和顺利进行。
三、施工步骤1. 清理施工场地,清除杂物和障碍物,确保施工区域的平整和清洁。
2. 进行地质勘察,了解地层情况和地下水位,制定相应的施工措施。
3. 进行地基处理,包括夯实、加固和防护等工作,确保地基的稳定性和承载能力。
4. 进行分层填筑,按照设计要求将土石材料逐层填筑,并进行夯实和平整处理。
5. 定期进行质量检查和监测,确保填筑层的密实度和平整度符合要求。
6. 进行边坡处理,包括护坡和排水等工作,确保填筑体的稳定和防止水土流失。
7. 安装和调试相应的附属设施,如排水管道、监测设备等,确保工程的完整性和功能性。
8. 进行验收和记录,对施工过程进行全面的检查和记录,确保施工质量和安全。
四、施工要求1. 施工人员必须具备相应的资质和技能,严格按照施工方案和相关标准进行操作。
2. 施工现场必须设置明显的安全警示标志和防护设施,确保施工人员的安全。
3. 施工过程中必须进行质量检查和监测,及时发现和处理问题,确保施工质量。
4. 施工过程中必须严格遵守环境保护要求,防止污染和破坏生态环境。
5. 施工现场必须保持整洁和有序,及时清理施工废料和杂物,确保工程的美观和环境卫生。
6. 施工结束后,必须进行验收和记录,确保工程符合设计要求和相关标准。
五、安全措施1. 施工人员必须佩戴符合要求的安全防护用品,如安全帽、安全鞋等。
2. 施工现场必须设置安全警示标志和安全警戒线,禁止无关人员进入施工区域。
路堤填筑施工作业指导书

路基填筑施工作业指导书编制:年月日复核:年月日批准年月日路堤填筑施工作业指导书1、路堤应自下而上分层填筑,土石运、卸于填筑压实的工作面应错开进行。
砌筑边坡应于填心大致保持在同一高度,以防石头翻滚。
2、采用机械填筑时,为保证机械运行的安全,场地必须平整,并在填土边缘设置安全标杆。
3、在易粘附的土纸路基上打夯,应随时将粘附在夯具面上的泥土除去,防止夯石歪斜倾倒。
使用打夯机应经常检查各部构件,遇有脱裤、劈裂、折断等迹象应及时修理。
使用内燃打夯机时,应确认机械完好后,由两人协同作业。
4、使用电动蛙式打夯机,电源线必须完好无损并装有保安器。
操作时,应戴绝缘手套,不得夯打电源线。
不得在斜坡上打夯,严禁背绳拖拉前进。
停用或搬运时应切断电源。
5、在泥沼低洼地带填筑路堤,应先作好排水防洪工作。
在施工期间要进行沉降和位移观测,控制填土速度并使左右对称,以防突然坍塌。
在水中填筑路堤,必须先查明水深、流速并制订抢救措施后,方可进行。
铁路行车地段施工1、在铁路行车线上施工,对于工作量大,技术复杂的工程,需封锁区间或限速运行条件下施工时,应按铁路局或分局的规定办理留固定天窗施工时间、封锁区间或限速慢行通过的申请批准手续;对工作量较小的工程,可利用列车间隔时间进行施工,但应与邻近车站事先联系,并取得同意。
3、施工人员应熟悉和认真遵守行车有关规章制度。
凡进行有碍行车线路的施工时,应针对工点实际情况指定安全措施,并按有关规定设置停车防护或减速防护,不得擅自变更防护办法。
未按规定设好防护不得开工。
4、施工的扣轨、吊轨作业以及铺轨养护等应由熟练工人担任,并商请工务部门派人协助指导,以保证行车安全。
5、线路旁开挖水沟边墙的基础有碍路基稳定时,应采用挖马口的方式,分段开挖随挖随砌,不得长距离连续开挖或挖好基坑后长期暴露不砌。
地质条件较差有坍塌可能时,应及时加以支撑。
6、收工前工点负责人应组织专人对本工点进行一次详细的检查,确认线路设备良好无隐患后,才能撤除防护收工。

大坝填筑施工作业指导书

大坝填筑施工作业指导书引言概述:大坝填筑施工是一项复杂而重要的工程,涉及到土壤力学、水文学、结构力学等多个学科的知识。
为了确保大坝的安全和稳定,施工过程中需要遵循一系列的作业指导原则和规范。
本文将从四个方面详细阐述大坝填筑施工作业指导书的内容。
一、施工前的准备工作1.1 地质勘察与分析在施工前,必须进行详细的地质勘察与分析。
这包括对地质构造、土壤类型、地下水位等进行调查,以确定大坝填筑的适宜位置和填筑材料的选择。
1.2 填筑材料的选择与处理根据地质勘察的结果,选择合适的填筑材料。
填筑材料应具备一定的稳定性和承载力,并且能够与周围土壤相互结合,形成一个整体。
在选择填筑材料时,还需要考虑其与水的相互作用,以确保大坝的防渗性能。
1.3 施工设备的准备施工前需要准备好必要的施工设备,包括挖掘机、运输车辆、压实机械等。
这些设备的选择应根据填筑材料的性质和施工工艺的要求进行,以确保施工的效率和质量。
二、填筑工程的施工过程2.1 土方开挖与平整首先,需要进行土方开挖工作,将原有土壤挖掘出来。
挖掘过程中应注意保留土壤的一定厚度,以保证填筑材料的稳定性。
挖掘完成后,还需要进行土方平整工作,使填筑面达到设计要求。
2.2 填筑材料的运输与铺设填筑材料应通过运输车辆将其从原料堆场运送到填筑现场。
在运输过程中,应注意材料的保护,避免材料的混合和污染。
在填筑现场,需要将填筑材料逐层铺设,每层的厚度和坡度应符合设计要求。
2.3 压实与检测填筑材料铺设完成后,需要进行压实工作。
压实机械应根据填筑材料的性质和工程要求进行选择,以确保填筑层的密实度和稳定性。
在压实过程中,还需要进行密实度的检测,以确保填筑层的质量。
三、填筑工程的质量控制3.1 施工质量检验在填筑工程进行过程中,应进行施工质量的检验。
这包括填筑材料的质量检验、填筑层的厚度和坡度的检测等。
检验结果应与设计要求进行比对,以确保施工质量符合规范要求。
3.2 施工记录与报告在施工过程中,应及时记录施工的各个环节和数据。
堤防工程作业指导书

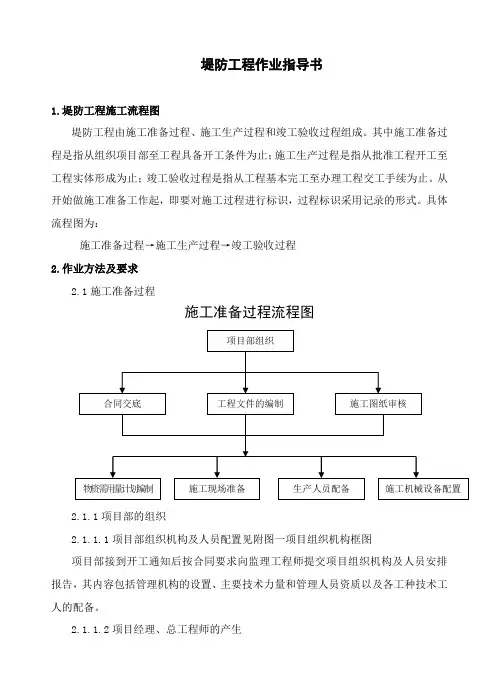

堤防工程作业指导书1.堤防工程施工流程图堤防工程由施工准备过程、施工生产过程和竣工验收过程组成。
其中施工准备过程是指从组织项目部至工程具备开工条件为止;施工生产过程是指从批准工程开工至工程实体形成为止;竣工验收过程是指从工程基本完工至办理工程交工手续为止。
从开始做施工准备工作起,即要对施工过程进行标识,过程标识采用记录的形式。
具体流程图为:施工准备过程→施工生产过程→竣工验收过程2.作业方法及要求2.1施工准备过程施工准备过程流程图2.1.1项目部的组织2.1.1.1项目部组织机构及人员配置见附图一项目组织机构框图项目部接到开工通知后按合同要求向监理工程师提交项目组织机构及人员安排报告,其内容包括管理机构的设置、主要技术力量和管理人员资质以及各工种技术工人的配备。
2.1.1.2项目经理、总工程师的产生项目经理、项目总工程师由集团公司/公司总经理聘任。
2.1.1.3管理人员的确定由人力资源部聘任,质量、安全管理人员必须持证上岗。
2.1.1.4生产人员根据施工组织设计中劳动力需用计划,由集团公司/公司劳务中心、人力资源部协调安排。
生产人员的组成要满足质量和工期的要求。
生产人员中技术工种和特殊工种的工人必须持证上岗,所有生产人员必须经过岗位技能培训合格后,且能履行所从事的专业职能。
各职能部门负责人的岗位职责在项目部编制的质量计划中明确。
2.1.2合同交底2.1.2.1工程开工前,由项目经理召集项目部所有施工人员(包括管理、质量检验人员)对合同进行了解。
2.1.2.2项目经理根据合同条款中的项目明确相关人员,并进行相应的分工。
2.1.2.3根据合同要求,制定相关文件及措施来满足要求。
2.1.3工程文件的编制项目经理组织人员(包括管理、质量检查人员),对工程地质、合同或设计文件与图纸进行详细了解和深入研究,并根据施工技术条件与施工程序对施工场地、对外交通、电源、水源、当地建筑材料、料场以及拆迁、征地等情况进行调查研究。
堤防工程土方碾压填筑施工作业指导书

堤防工程土方碾压填筑施工作业指导书1、主题内容及适用范围本作业指导书对水利水电工程中土方碾压填筑的施工工艺进行了规范。
适用于土坝,堤防等碾压土方填筑工程施工。
2、引用标准《碾压式土石坝施工技术规范》《堤防工程施工规范》《水利水电基本建设工程单元工程质量等级评定标准(七)》《堤防工程施工质量评定与验收规程》3 、施工准备3.1对合同及设计文件进行深入具体条件编好施工组织设计。
3.2做好各项技术准备,并做好“四通一平”临建工程,各种设备和器材的准备工作。
导流及引排水工程已完成。
3.3测量放样工作已验收合格,对主要测点已埋设牢固的标架、基石、坝(堤)身放样已按设计预留沉降量。
3.4对土料场进行现场核查,贮量应大于需用量的1.5-2.5倍。
土质及天然含水量符合设计要求。
3.5施式机械、试验设备到位,已做防渗体土料碾压试验,基础清理已完成并经过验收。
4 、施工操作要求4.1土料开挖4.1.1料场开挖前应划定开挖范围,清除树根乱石及妨碍施工的一切障碍物,排除场内积水,开好排水沟。
4.1.2土料的天然含水量接近施工控制下值时,采用立面开挖,含水量偏大时,采用平面开挖。
4.1.3当层状土料有需剔除的不合格料层时,用平面开挖,当层状土料允许掺混时,用立面开挖。
4.1.4冬季施工宜用立面开挖。
4.1.5取土坑壁应稳定,立面开挖时严禁掏底施工。
4.2铺料4.2.1防渗体土料铺筑应平行堤轴线顺次进行,分段作业和长度不应小于100m,人工作业时不小于50m。
4.2.2作业面宜分成铺土、碾压、检验三段,以利流水作业,应分层统一铺土,统一碾压,专人取样检验,严禁出现界沟。
4.2.3相邻施工段的作业面需均衡上升,若不可避免出现高差时,要以1:3-1:5的斜坡连接。
4.2.4土料宜用进占法卸料,用推土机或人工铺至规定部位,严禁将砂砾料或其他透水料与粘性土料混杂。
4.2.5铺土厚度及块置直径限制尺寸如下表:铺土厚度和土块直径限制尽寸表料为30cm。
大坝填筑施工作业指导书

大坝填筑施工作业指导书引言概述:大坝填筑是水利工程中非常重要的一环,填筑施工的质量直接关系到大坝的安全性和稳定性。
为了确保填筑工作的顺利进行,制定一份详细的施工作业指导书是必不可少的。
本文将从大坝填筑施工的准备工作、材料准备、施工过程、质量控制和安全防护等方面进行详细介绍。
一、准备工作1.1 确定施工方案:根据设计要求和现场实际情况,确定填筑施工的方案和步骤,包括施工工艺、施工方法、施工顺序等。
1.2 制定施工计划:根据施工方案,制定详细的施工计划,包括施工进度、人员配备、机械设备调配等,确保施工工作有条不紊地进行。
1.3 确保施工场地安全:对施工场地进行认真的勘察和评估,确保场地平整、无障碍物,并采取相应的安全防护措施,保障施工人员的安全。
二、材料准备2.1 确保材料质量:对填筑所需的各种材料进行检查,确保其符合设计要求和标准,杜绝使用劣质材料。
2.2 合理储存材料:对各种材料进行合理的储存,防止受潮、霉变等情况发生,确保施工过程中材料的质量。
2.3 合理调配材料:根据施工计划和实际需要,合理调配各种材料,确保施工过程中材料的供应充足。
三、施工过程3.1 土方开挖:根据设计要求和施工方案,进行土方的开挖工作,确保填筑基础的平整和坚固。
3.2 填筑材料铺设:将填筑材料按照设计要求逐层铺设,采取合适的夯实方法,确保填筑的均匀和密实。
3.3 施工质量检查:在施工过程中进行质量检查,及时发现和纠正问题,确保填筑工作的质量达到设计要求。
四、质量控制4.1 定期检查验收:定期对填筑工程进行检查验收,确保施工质量符合设计要求和标准。
4.2 质量记录保存:对施工质量检查结果进行记录和保存,建立完善的质量档案,为今后的维护和管理提供参考。
4.3 不合格处理:对发现的不合格问题及时处理,采取有效措施进行整改,确保填筑工程的质量。
五、安全防护5.1 安全教育培训:对施工人员进行安全教育培训,提高他们的安全意识和自我保护能力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
堤防工程土方碾压填筑施工作业指导书
1、主题内容及适用范围本作业指导书对水利水电工程中土方碾压填筑的施工工艺进行了规范。
适
用于土坝,堤防等碾压土方填筑工程施工。
2、引用标准
《碾压式土石坝施工技术规范》《堤防工程施工规范》《水利水电基本建设工程单元工程质量等级评定标准(七)》《堤防工程施工质量评定与验收规程》
3 、施工准备对合同及设计文件进行深入具体条件编好施工组织设计。
做好各项技术准备,并做好“四通一平”临建工程,各种设备和器材的准备工作。
导流及引排水工程已完成。
测量放样工作已验收合格,对主要测点已埋设牢固的标架、基石、坝(堤)身放样已按设计预留沉降量。
对土料场进行现场核查,贮量应大于需用量的倍。
土质及天然含水量符合设计要求。
施式机械、试验设备到位,已做防渗体土料碾压试验,基础清理已完成并经过验收。
4 、施工操作要求
土料开挖
料场开挖前应划定开挖范围,清除树根乱石及妨碍施工的一切障碍物,排除场内积水,开好
排水沟。
土料的天然含水量接近施工控制下值时,采用立面开挖,含水量偏大时,采用平面开挖。
当层状土料有需剔除的不合格料层时,用平面开挖,当层状土料允许掺混时,用立面开挖。
冬季施工宜用立面开挖。
取土坑壁应稳定,立面开挖时严禁掏底施工。
铺料
防渗体土料铺筑应平行堤轴线顺次进行,分段作业和长度不应小于100m人工作业时不小于50m。
作业面宜分成铺土、碾压、检验三段,以利流水作业,应分层统一铺土,统一碾压,专人取样
检验,严禁出现界沟。
相邻施工段的作业面需均衡上升,若不可避免出现高差时,要以1: 3-1 : 5的斜坡连接。
土料宜用进占法卸料,用推土机或人工铺至规定部位,严禁将砂砾料或其他透水料与粘性土料
混杂。
铺土厚度及块置直径限制尺寸如下表:
铺土厚度和土块直径限制尽寸表
30cm
通过保持填土面平整,算方上料,及时检测厚度等措施控制铺土厚度。
土厚度允许误差为 +0-5cm。
碾压
碾压机械行走方向应平行于提轴线。
分段分片碾压时相邻作业面的碾压搭接宽度,平行提轴线方向不应小于,垂直堤线方向不应小于 3cm
碾压机械进行碾压时,采用进退错距法作业。
碾压搭接宽度大于10cm铲运机兼作压
实机械时,采用轮迹排压法,轮迹搭压轮宽的 1/3。
机械碾压不到的部位,用蛙式打夯机或木夯机夯实,夯实采用连接环套打法,夯迹双向套压,夯压夯1/3,行压行1/3,分段分片夯实时,夯迹搭太宽度应不小于 1/3夯径。
铺土碾压、检验连续作业,松土不过夜。
用平碾碾压后,在上层土铺料前,需进行刨毛或用推土机再碾压一遍,以利上下二层土料连接。
通过控制土料含水量,控制铺土厚度,控制碾压遍数来达到设计干容量。
对土料含水量偏小的适当洒水翻拌,含水量过大的在料场开好排水沟,在现场进行翻晒后碾压,防止出现弹簧土。
通过采用进占法卸料,减少载重车辆在坝面行驶距离等方法,防止填土产生剪力破坏,
一经发现必须彻底返工处理
干容量试验
每层土料碾压后均需经测定干容重达到设计要求后才能进行上层铺土。
干容重用环刀法测定,对环刀内径埋堤防工程不小于 70伽,水库工程不小于100mm。
每层取样数量控制在100-150立方米取样一个,特别狭长的堤防加固按每 20-30m取样一个,一般应均匀分布,取足到3个,取样位置在层厚的下部1/3处取样。
环刀取样试验不合格的部位必须再碾压或作局部处理,至复验合格后方能继续下道工序。
雨季填筑:
心墙及斜墙的填筑面应稍向上游倾斜,均质坝可中阐凸起向上下游倾斜,以利排汇雨水。
做好雨情预报,雨前用载重汽车,平碾等快速压实层松土,并注意填筑面平整,以防积水。
做好坝面保护,下雨或雨后不践踏坝面,禁止车辆通行,雨后应晾晒或处理合格才能复工。
狭窄场面防雨复盖塑料布。
大型机械在雨前开出防渗体填筑面。
做好坡面保护,防止雨水冲坏坡面。
冬季负温填筑:
负温施时应取正温土料,装土、铺土、碾压、取样等工序都应快速连续作业,土料压
实时的气温必须-「C以上。
当日最低气温-10 C以下或0C以下且风速大于10m/s时应停止施工。
负温下施工时,粘性土含水量不大于极限的 90%砂砾料含水量应小于4%
冬季填筑应减小铺土厚度或加大压实功能,采用重型碾压机械。
施工前必须将填筑面的冰雪清理干净,严禁填筑土料中带冰雪。
做好心墙、斜墙防渗体的保温,防止已压实土层迸冻结。
5质量标准
水库防渗体碾压后的干容重,其合格率不小于 90%且不合格不得集中,不合格干容重不得低于干容重的98%
土料碾压筑堤单元工程质量检测项目与标准
2、不合格样不得集中在局部在范围内。
碾压土堤外观质量合格标准
6、注意事项:
基础清理必须按设计进行,清理后请监理、设计难基后才能开始填筑,对清基中发现的特殊情况必须根据设计要求进行处理,并做好相关记录。
填筑分块顺序必须根据施工组织设计,对软土地基上的填筑必须遵循“薄层轮加,交叉填筑,均衡上升”的原则。
做好地表沉降和水平位移观测点,严格控制回荷速率,防止失稳。
按时保养,维修施工机械,持证上岗,严禁无证驾驶,确保施工安全。
当料场发生变换时,及时会同设计、监理做好碾压试验,控制碾压质量。
工程施工必须服从防汛,要组织好抢险队伍,确保防潮安全。
