外墙螺栓孔的封堵处理方案
外墙螺栓孔封堵要求及技术做法

外墙螺栓孔封堵要求及技术做法
1.耐久性:封堵材料应具有较长的使用寿命,能够抵御外部环境的侵蚀,不易老化、脱落或变形。
2.绝缘性:封堵材料应具有较好的绝缘性能,能够有效阻止水和空气
的渗透,确保建筑物的保温性能。
3.硬度和强度:封堵材料应具有一定的硬度和强度,能够承受正常的
建筑压力和外力冲击。
4.环保性:封堵材料应符合环保要求,不含有对人体健康有害的物质,不对环境造成污染。
1.密封胶:使用耐久性好、柔软且粘附力强的密封胶进行封堵。
首先
清洁螺栓孔和周围的杂质,并保持干燥。
然后将密封胶填充到孔中,并用
刮刀将其平整。
最后等待胶水干燥,形成坚固的隔离层。
2.防水胶带:使用防水胶带进行封堵,通常适用于较小的螺栓孔。
先
将胶带剪成适当尺寸,然后清洁孔洞表面,将胶带牢固粘贴在孔洞周围,
并确保边缘与孔洞紧密贴合。
3.螺栓孔盖:使用特制的螺栓孔盖进行封堵,该盖具有防水和密封的
功能。
先确保螺栓孔表面平整,然后将螺栓孔盖按照规定的安装方法进行
安装,并通过固定螺丝将其固定在螺栓孔上。
4.水泥封堵:对于较大的螺栓孔,可以使用水泥进行封堵。
先清洁螺
栓孔,并将其表面刷上水泥浆,然后用水泥砂浆将孔堵塞,最后修整表面
使其平整。
总之,外墙螺栓孔封堵的要求包括耐久性、绝缘性、硬度和环保性等
方面,而技术做法主要有密封胶、防水胶带、螺栓孔盖和水泥封堵等方法。
根据具体情况选择最适合的封堵材料和方法,可以保证螺栓孔的良好封堵
效果。
外墙螺栓孔封堵方案

**********项目外墙穿墙螺栓孔封堵施工方案编制:审核:审批:编制单位:编制日期:目录一、工程概况 (2)1、工程建设概况 (2)2、工程建筑设计概况 (2)3、工程结构设计概况 (5)二、编制依据 (6)1、施工图纸及施工组织设计 (6)2、标准、规范、规程及其他 (6)三、编制原则 (6)四、施工部署 (7)1、项目部组织机构 (7)2、项目管理目标 (7)五、施工准备 (8)六、施工工艺 (8)七、施工要点及质量要求 (9)八、施工质量保证措施 (10)九、施工安全文明措施 (10)一、工程概况1、工程建设概况2、工程建筑设计概况*************项目规划用地面积45873平方米,总建筑面积232352.8平方米。
其中:地上建筑面积138494.77平方米,地下建筑面积93858.03平方米,包含1#购物中心楼(5层)96977.24平方米,2#办公综合楼(21层)23307.58平方米,3#公寓楼(18层)15929.97平方米,4#商业楼(3层)2279.98平方米,地下车库(地下3层)93858.03平方米。
现场布置10台大型起重机械,1台QTZ-200,5台QTZ-80,4台QTZ-63,项目起重吊装量较大,均为群塔交叉作业施工。
本工程正负零标高26.50米,建筑室内外高差为0.15米,主体结构耐久年限50年,建筑耐火等级一级,抗震设防烈度8度,抗震设防类别:1#购物中心乙类、2#办公综合楼、3#公寓楼、4#独栋商业楼丙类;绿色建筑设计执行《绿色建筑评价标准》DB37/T 5097-2021,达到绿色建筑二星级标准。
3、工程结构设计概况二、编制依据1、施工图纸及施工组织设计2、标准、规范、规程及其他三、编制原则1、项目部组织机构五、施工准备1、现场准备(1)准备好现场电源接驳点。
(2)在施工区域地面处理平整坚实,以行走施工。
(3)需要高空作业的操作架已按照要求搭设完毕。
外墙穿墙螺栓封堵方案

目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (3)四、工艺流程 (3)4.1、外墙螺栓封堵 (3)4.2、内墙螺栓封堵 (4)五、质量要求 (4)主楼穿墙螺栓封堵专项方案一、工程概况本工程主楼B1~B4#楼±0.00以上墙体采用全钢大模板,穿墙螺栓采用T30锥形螺栓,大头Φ30、小头Φ26。
外墙螺栓眼封堵采用聚氨酯发泡或满塞干硬性水泥砂浆封堵,内墙采用干硬性水泥砂浆封堵。
二、编制依据1、《建筑工程施工质量验收规范》2、万科集团《外墙防渗漏节点做法》三、施工准备1、施工机具塑料桶、腻子刀、铁抹子、M22螺栓1个、U型托盘、钢丝刷、喷壶、吹风机2、材料准备水泥、砂子、防水剂、膨胀剂、聚氨酯发泡、丙纶布四、工艺流程4.1、外墙螺栓封堵孔洞清理——浇水湿润——外侧封堵(面层聚合物砂浆抹面)——孔内打聚氨酯发泡或满塞干硬性水泥砂浆——内侧封堵(面层聚合物砂浆抹面)——外侧丙纶防水。
节点图:施工做法:1、孔洞清理清理孔内杂物,并用吹风机进行吹扫。
2、浇水湿润用喷壶对孔洞周边浇水湿润,适宜即可。
3、外侧封堵采用1:2干硬性水泥砂浆对外侧孔洞进行封堵,砂浆采用U型托盘并用M22螺栓进行塞堵,塞堵深度≮60mm或满塞,并用铁抹子进行压实收光。
4、孔内打聚氨酯发泡待外侧干硬性水泥砂浆干燥后,从内侧往螺栓孔内注入聚氨酯发泡,发泡至洞口40mm处预留内侧封堵深度或者满塞干硬性水泥砂浆,防止发泡打满产生流挂现象。
5、内侧封堵待发泡干硬后采用1:2干硬性水泥砂浆对内侧孔洞进行封堵,砂浆采用U型托盘并用M22螺栓进行塞堵,塞堵深度≮40mm(不足40mm处用壁纸刀剔除多余发泡)并用铁抹子进行压实抹光。
6、外侧粘贴丙纶布待外侧封堵处验收合格后,对螺栓眼处弹平线、垂线,丙纶布剪贴100mm×100mm 进行粘贴,并用刮板刮平。
4.2、内墙螺栓封堵孔洞清理——浇水湿润——一侧封堵——另一侧封堵——养护施工做法“孔洞清理”“浇水湿润”同外墙封堵做法一侧封堵采用1:2干硬性水泥砂浆对外侧孔洞进行封堵,砂浆采用U型托盘并用M22螺栓进行塞堵,塞堵深度过墙体中心线,并用铁抹子进行压实收光,干硬性水泥砂浆掺入膨胀剂。
外墙螺栓洞封堵方案

外墙螺栓洞封堵方案

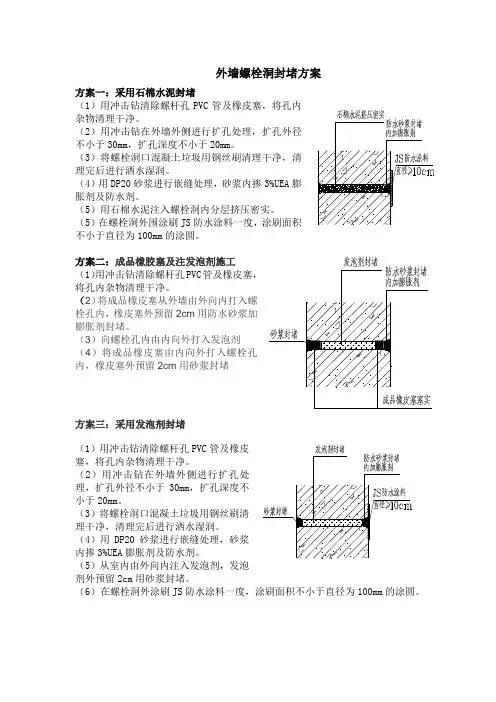

方案一:采用石棉水泥封堵
(1)用冲击钻清除螺杆孔PVC管及橡皮塞,将孔内
杂物清理干净。
(2)用冲击钻在外墙外侧进行扩孔处理,扩孔外径
不小于30mm,扩孔深度不小于20mm。
(3)将螺栓洞口混凝土垃圾用钢丝刷清理干净,清
理完后进行洒水湿润。
(4)用DP20砂浆进行嵌缝处理,砂浆内掺3%UEA膨
胀剂及防水剂。
(5)用石棉水泥注入螺栓洞内分层挤压密实。
(5)在螺栓洞外围涂刷JS防水涂料一度,涂刷面积
不小于直径为100mm的涂圆。
方案二:成品橡胶塞及注发泡剂施工
(1)用冲击钻清除螺杆孔PVC管及橡皮塞,
将孔内杂物清理干净。
(2)将成品橡皮塞从外墙由外向内打入螺
栓孔内,橡皮塞外预留2cm用防水砂浆加
膨胀剂封堵。
(3)向螺栓孔内由内向外打入发泡剂
(4)将成品橡皮塞由内向外打入螺栓孔
内,橡皮塞外预留2cm用砂浆封堵
方案三:采用发泡剂封堵
(1)用冲击钻清除螺杆孔PVC管及橡皮
塞,将孔内杂物清理干净。
(2)用冲击钻在外墙外侧进行扩孔处
理,扩孔外径不小于30mm,扩孔深度不
小于20mm。
(3)将螺栓洞口混凝土垃圾用钢丝刷清
理干净,清理完后进行洒水湿润。
(4)用DP20砂浆进行嵌缝处理,砂浆
内掺3%UEA膨胀剂及防水剂。
(5)从室内由外向内注入发泡剂,发泡
剂外预留2cm用砂浆封堵。
(6)在螺栓洞外涂刷JS防水涂料一度,涂刷面积不小于直径为100mm的涂圆。
外墙螺栓孔封堵施工方案及流程

外墙螺栓孔封堵施工方案及流程朋友们!今天咱来好好讲讲这外墙螺栓孔封堵的施工方案和流程,这在建筑施工里可是个重要的活儿。
施工前的准备工作可不能少。
咱得把需要的材料工具都准备齐全了,像干硬性水泥砂浆、防水剂、发泡剂、封堵工具,比如喷枪、抹子、铲子等等,都得备好。
而且啊,还得对外墙螺栓孔进行检查,看看孔内是不是干净,有没有杂物、灰尘啥的,如果有,得先清理干净,不然会影响封堵效果。
准备工作做好了,接下来就是正式封堵啦。
第一步,咱先用冲击钻或者其他工具,把螺栓孔内的PVC 套管给打掉,深度大概在20 -30 毫米左右,这一步可得小心点儿,别把孔壁给破坏了。
第二步,就是往孔内打发泡剂。
发泡剂就像给螺栓孔塞了一个松软的小枕头,不过可别打得太满,大概打到孔深的三分之二左右就行了,给后面的工序留点空间。
打完发泡剂,得等它稍微凝固一下,让它变得有一定的强度和稳定性。
第三步,等发泡剂凝固得差不多了,就开始用干硬性水泥砂浆进行封堵。
把水泥砂浆塞到螺栓孔里,边塞边用小木棒或者钢筋头捣实,一定要把砂浆塞得满满的、实实的,不能有缝隙或者空洞。
封堵的时候,砂浆表面要稍微低于墙面 2 - 3 毫米,形成一个小凹槽。
第四步,在砂浆表面抹一层防水剂。
这防水剂就像给螺栓孔穿上了一层雨衣,能有效防止雨水渗进来。
抹的时候要均匀,不能有漏抹的地方。
给您举个例子,有个建筑工程在进行外墙螺栓孔封堵的时候,因为前期准备工作没做好,螺栓孔里的杂物没有清理干净,结果封堵完了之后,一下雨就出现了渗漏的问题,后来不得不返工重新封堵,既浪费了时间又增加了成本。
所以啊,每个步骤都得认真对待,不能马虎。
封堵完之后,还得进行检查和验收。
看看封堵的部位是不是平整、牢固,有没有裂缝、空鼓的现象。
可以用小锤子轻轻敲一敲,如果发出的声音是实心的,那就说明封堵得比较好;如果有空洞的声音,那可能就有问题,得重新处理。
在施工过程中,还得注意安全。
外墙施工属于高空作业,一定要系好安全带,戴好安全帽,做好防护措施。
外墙螺栓孔封堵方案说明

外墙螺栓孔封堵方案说明一、外墙螺栓孔封堵的原因外墙螺栓孔封堵是为了解决外墙安装构件后留下的孔洞问题。
其目的是为了实现外墙的整体性和密封性,避免外墙在雨水的浸泡下破坏建筑内部的墙体结构。
外墙螺栓孔封堵可以通过填充材料进行,如硅胶、环氧树脂、玻璃胶等。
二、外墙螺栓孔封堵的步骤1.清洁孔洞首先要将外墙螺栓孔的周围环境清理干净,确保孔口无灰尘和杂物。
2.选择填充材料根据外墙的实际情况和要求,选择合适的填充材料。
可以选择硅胶、环氧树脂、玻璃胶等,确保填充材料具有抗压力、耐腐蚀、防水等特性。
3.填充孔洞将选择的填充材料进行搅拌均匀后,使用填充器具将材料倒入孔洞中。
填充时要保证材料充满整个孔洞,并采用适当的压实方式,确保填充材料坚固牢固。
4.整理外墙表面在填充孔洞后,需要将外墙表面整理平整,确保外墙的整齐美观。
5.检验封堵效果完成封堵后,需要对封堵效果进行检验。
可以通过水测试或其他方法进行,确保填充材料的密封性和抗水性。
6.记录和归档在封堵完成后,需要及时记录和归档封堵方案和实施情况。
方便后期维护和管理。
三、外墙螺栓孔封堵方案的注意事项1.选择合适的填充材料在选择填充材料时,要根据外墙的具体情况和要求进行选择,确保填充材料具有适当的强度和防水性能。
2.正确施工操作在进行外墙螺栓孔封堵时,要严格按照施工规范进行操作,保证操作的准确性和规范性。
3.检验封堵效果施工完成后,要对封堵效果进行检验。
通过水测试或其他方法进行检验,以保证封堵的效果。
四、总结外墙螺栓孔封堵是建筑施工中的一项重要工作,它可以起到防水、防腐、保温等作用。
在进行外墙螺栓孔封堵时,首先要选择合适的填充材料,并进行正确的施工操作。
完成施工后,还需要对封堵效果进行检验,确保封堵的效果。
外墙螺栓孔封堵方案的实施需要严格按照规范进行,并及时记录和归档相关信息,方便后期的维护和管理。
剪力墙外墙螺栓孔封堵施工方案

剪力墙外墙螺栓孔封堵施工方案
剪力墙作为建筑结构中重要的组成部分,在抗震性能方面起着至关重要的作用。
而外墙螺栓孔的封堵则是确保剪力墙整体性能的关键步骤。
本文将介绍一种有效的剪力墙外墙螺栓孔封堵施工方案,以确保建筑结构的安全和稳定。
1. 准备工作
在进行螺栓孔封堵前,首先需要进行准备工作。
具体包括:
•准备封堵材料:选用高强度、抗渗透性好的封堵材料,如高强度水泥砂浆。
•清理螺栓孔:将螺栓孔口周围的杂物清理干净,确保封堵材料能够充分填充孔内。
•准备施工工具:如搅拌器、封堵材料灌装工具、刷子等。
2. 施工步骤
2.1 封堵孔口
1.将封堵材料按照说明书中的比例加水搅拌均匀,直至达到适宜的粘稠
度。
2.使用封堵材料灌装工具,将预制好的封堵材料填入螺栓孔中,确保填
充到孔底并充分振实。
3.用刷子将材料表面刮平,并确保表面光滑整齐,以便后续处理。
2.2 表面处理
1.待封堵材料初步凝固后,使用抹子对封堵处进行整体平整处理,使封
堵处与外墙表面平齐。
2.根据需要进行涂料或其他防水处理,以提高外墙螺栓孔的抗渗性和美
观度。
3. 施工注意事项
•施工过程中应注意封堵材料的搅拌均匀,避免出现气泡或松动现象。
•封堵材料填充孔内时需尽量完全填充,避免空洞或漏填现象。
•施工后应及时清理施工现场,确保周围环境整洁。
结语
采用适当的施工方案对剪力墙外墙螺栓孔进行封堵,是确保建筑结构安全可靠的必要措施。
本文介绍的施工方案简单易行,可有效提高封堵效果,延长建筑使用寿命,值得工程施工人员参考和实践。
螺杆洞封堵专项方案

一、工程概况本工程为XX建筑项目,涉及外墙螺杆洞的封堵工作。
为确保施工质量,防止渗漏水问题,特制定本专项方案。
二、编制依据1. 工程最新版施工图纸2. 工程施工组织设计3. 《建筑工程施工质量验收统一标准》GB50300-20134. 工程相关规范及标准三、施工准备1. 材料准备:水泥、砂、膨胀剂、发泡剂、橡胶塞、钢筋棍、防水涂料、喷壶等。
2. 工具准备:冲击钻、手持冲击锤、橡胶锤、抹刀、铁抹子、砂浆枪等。
3. 人员准备:施工人员、质检人员、安全员等。
四、施工流程1. 剔除塑料套管:用手持冲击锤逐个将外墙螺杆洞的外露塑料套管打掉,清理完塑料套管后,用手持冲击钻将孔眼打凿成喇叭口形状,清理孔内杂物垃圾,周边浇水湿润。
2. 压入专用橡胶塞:室外一侧用橡胶锤将圆台形专用橡胶塞打入孔洞外侧,橡胶塞必须塞入严实;室内一侧待发泡剂达到强度后,用橡胶锤将楔形专用橡胶塞打入孔洞内侧,橡胶塞必须塞入严实。
3. 发泡剂注入:在穿墙孔洞处理完毕后,从室内一侧向里面注入专用发泡剂,发泡剂必须注入饱满,防止以后漏水。
4. 灌注膨胀砂浆:待发泡剂达到强度后,从外墙由外向内用铁抹子将膨胀水泥砂浆抹到螺栓孔,边灌边用直径10的钢筋棍捣实,重复多次填塞捣实。
5. 防水施工:待凝固后,以外墙螺栓洞口为中心,涂刷水泥基防水涂料JS,厚度1.5mm,直径150mm。
五、施工方法1. 剔除塑料套管:使用手持冲击锤将外露塑料套管逐个打掉,清理孔眼周边残余灰浆。
2. 压入专用橡胶塞:室外一侧用橡胶锤将圆台形专用橡胶塞打入孔洞外侧,确保塞入严实;室内一侧待发泡剂达到强度后,用橡胶锤将楔形专用橡胶塞打入孔洞内侧,确保塞入严实。
3. 发泡剂注入:从室内一侧向里面注入专用发泡剂,确保注入饱满,防止以后漏水。
4. 灌注膨胀砂浆:从外墙由外向内用铁抹子将膨胀水泥砂浆抹到螺栓孔,边灌边用直径10的钢筋棍捣实,重复多次填塞捣实。
5. 防水施工:待凝固后,以外墙螺栓洞口为中心,涂刷水泥基防水涂料JS,厚度1.5mm,直径150mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
外墙丝杆洞封堵处理方案
韦曲街办拆迁安置楼工程结构系剪力墙结构,外墙除窗间墙外大部分为剪力墙,由于施工工艺及方法的需要,在剪力墙施工时需在模板上按照施工方案钻穿墙丝杆洞,浇筑砼后拆除丝杆在剪力墙上就留下一个丝杆洞(直径12mm),为保证外墙面不产生渗漏,在施工墙面装饰层前,必须进行丝杆堵洞的封堵施工程序,以确保墙面不产生渗水现象,其施工方法如下:
1、清孔处理:
封堵螺栓孔眼前必须对螺栓孔进行清理,将孔内浮浆、残渣清理干净,并用水冲洗干净。
砼墙柱面上留下的螺栓孔,必须将PVC套管凿除。
2、第一次水泥砂浆封堵:
两人内外配合操作,一人在内侧用比孔眼略小的钢筋顶住孔眼内侧,一人在外侧用1:2干硬性微膨胀水泥砂浆封堵,一边封堵,一边舂实,封堵1/2孔眼长度。
3、防水处理
第一次封堵隐蔽验收后,用防水油膏将对拉螺栓孔眼封堵密实,油膏厚约5~10mm。
4、第二次水泥砂浆封堵
经对防水处理隐蔽验收,再用1:2干硬性微膨胀水泥砂浆第二次封堵孔眼至距外墙面1cm处。
并将表面刮平,在螺栓孔眼处作5mm 厚10cm见方的灰饼,抹压密实。
5、隐蔽验收
螺栓孔眼封堵后,由项目经理组织技术员、质检员、工长分批对螺栓孔眼封堵作全数检查,并作好详尽的隐蔽验收记录。
并报监理工程师验收。
附:螺栓孔封堵示意图。
