拆除工程扬尘防治方案.doc
拆除扬尘专项方案

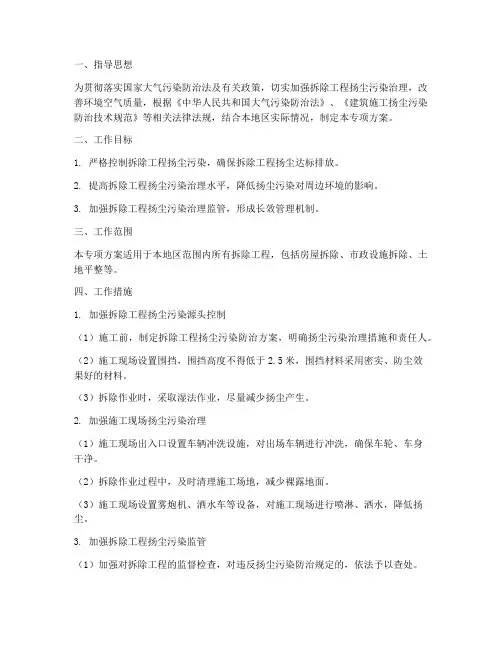

一、指导思想为贯彻落实国家大气污染防治法及有关政策,切实加强拆除工程扬尘污染治理,改善环境空气质量,根据《中华人民共和国大气污染防治法》、《建筑施工扬尘污染防治技术规范》等相关法律法规,结合本地区实际情况,制定本专项方案。
二、工作目标1. 严格控制拆除工程扬尘污染,确保拆除工程扬尘达标排放。
2. 提高拆除工程扬尘污染治理水平,降低扬尘污染对周边环境的影响。
3. 加强拆除工程扬尘污染治理监管,形成长效管理机制。
三、工作范围本专项方案适用于本地区范围内所有拆除工程,包括房屋拆除、市政设施拆除、土地平整等。
四、工作措施1. 加强拆除工程扬尘污染源头控制(1)施工前,制定拆除工程扬尘污染防治方案,明确扬尘污染治理措施和责任人。
(2)施工现场设置围挡,围挡高度不得低于2.5米,围挡材料采用密实、防尘效果好的材料。
(3)拆除作业时,采取湿法作业,尽量减少扬尘产生。
2. 加强施工现场扬尘污染治理(1)施工现场出入口设置车辆冲洗设施,对出场车辆进行冲洗,确保车轮、车身干净。
(2)拆除作业过程中,及时清理施工场地,减少裸露地面。
(3)施工现场设置雾炮机、洒水车等设备,对施工现场进行喷淋、洒水,降低扬尘。
3. 加强拆除工程扬尘污染监管(1)加强对拆除工程的监督检查,对违反扬尘污染防治规定的,依法予以查处。
(2)建立拆除工程扬尘污染治理台账,对拆除工程扬尘污染治理情况进行记录、汇总和分析。
(3)开展拆除工程扬尘污染治理培训,提高施工单位和施工人员扬尘污染防治意识。
五、责任分工1. 施工单位负责拆除工程扬尘污染治理的具体实施,确保扬尘达标排放。
2. 监管部门负责对拆除工程扬尘污染治理工作进行监督检查,对违法行为进行查处。
3. 生态环境部门负责对拆除工程扬尘污染治理情况进行监测,确保治理效果。
六、工作保障1. 加大资金投入,确保拆除工程扬尘污染治理工作顺利开展。
2. 加强宣传教育,提高全社会对拆除工程扬尘污染治理工作的认识和支持。
拆除工程扬尘控制方案

拆除工程扬尘控制方案一、引言随着城市建设的不断推进,建筑拆除工程也成为城市更新改造的重要组成部分。
然而,拆除工程产生的扬尘对周围环境和人民生活造成不良影响,因此,对拆除工程扬尘进行有效控制,是保障城市环境卫生、建设美丽城市的重要举措。
本方案旨在对拆除工程扬尘进行科学有效的控制,保障城市环境质量。
二、拆除工程扬尘控制的必要性1.对环境的影响:拆除工程产生的扬尘会造成空气污染,影响周围居民的健康;扬尘还会给城市道路、建筑物表面造成污染,影响城市的整体环境质量。
2.对工人的影响:拆除工程现场工人长时间暴露在扬尘中,会对其健康造成不良影响,引发呼吸系统疾病等健康问题。
3.对施工进度的影响:扬尘会影响施工现场的能见度,增加施工风险,降低施工效率。
三、拆除工程扬尘控制的目标1.减少拆除工程产生的扬尘,保障周围环境和人民的健康。
2.规范拆除工程扬尘控制措施,提高城市整体环境质量。
3.保障施工现场工人的健康安全,提高施工效率。
四、拆除工程扬尘控制的技术措施1.建立扬尘监测系统,对拆除工程现场进行实时监测,及时发现扬尘污染问题。
2.采用湿式拆除工艺,降低拆除工程产生的扬尘量。
通过使用水雾等方式,有效封闭扬尘源头,减少扬尘的产生。
3.采用喷洒固体化剂的方法,对拆除工程现场进行扬尘控制。
固体化剂能够有效抑制扬尘的扩散,降低对周围环境的影响。
4.使用封闭式施工设备,如封闭式拆除机械等,减少扬尘的产生。
5.采用高效集尘设备,对拆除工程现场产生的扬尘进行有效收集,保证现场的清洁。
6.控制施工区域范围,逐步拆除,减少同一时间产生的扬尘量。
五、拆除工程扬尘控制的管理措施1.制定拆除工程扬尘治理方案,明确扬尘控制的责任单位和责任人,建立工作机制。
2.对拆除工程现场进行环境影响评价,确定扬尘控制的重点区域和关键工序。
3.配备专业的扬尘控制管理人员,负责扬尘控制工作的组织、协调和监督。
4.开展扬尘控制相关的培训,提高施工现场人员对扬尘控制的认识和技术水平。
拆除工程控制扬尘方案

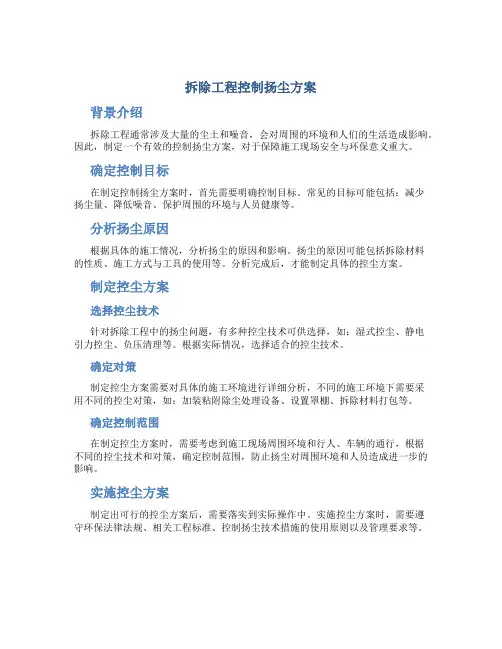

拆除工程控制扬尘方案背景介绍拆除工程通常涉及大量的尘土和噪音,会对周围的环境和人们的生活造成影响。
因此,制定一个有效的控制扬尘方案,对于保障施工现场安全与环保意义重大。
确定控制目标在制定控制扬尘方案时,首先需要明确控制目标。
常见的目标可能包括:减少扬尘量、降低噪音、保护周围的环境与人员健康等。
分析扬尘原因根据具体的施工情况,分析扬尘的原因和影响。
扬尘的原因可能包括拆除材料的性质、施工方式与工具的使用等。
分析完成后,才能制定具体的控尘方案。
制定控尘方案选择控尘技术针对拆除工程中的扬尘问题,有多种控尘技术可供选择,如:湿式控尘、静电引力控尘、负压清理等。
根据实际情况,选择适合的控尘技术。
确定对策制定控尘方案需要对具体的施工环境进行详细分析,不同的施工环境下需要采用不同的控尘对策,如:加装粘附除尘处理设备、设置罩棚、拆除材料打包等。
确定控制范围在制定控尘方案时,需要考虑到施工现场周围环境和行人、车辆的通行,根据不同的控尘技术和对策,确定控制范围,防止扬尘对周围环境和人员造成进一步的影响。
实施控尘方案制定出可行的控尘方案后,需要落实到实际操作中。
实施控尘方案时,需要遵守环保法律法规、相关工程标准、控制扬尘技术措施的使用原则以及管理要求等。
检查与改善在实施控尘方案期间,需要对扬尘控制效果进行检查和评估,判断采用的控尘技术与措施的可行性,及时发现扬尘问题,采取相应的措施进行改善。
总结制定一个针对拆除工程的控制扬尘方案,需要根据具体的施工情况,明确控制目标,分析扬尘原因,选择适合的控尘技术和对策,保护施工周围环境与人员的健康与安全,实施过程中需要监督和检查控尘效果,及时进行改善。
这样才能做到既保障施工进度,又遵守环保要求,为周围的社会和人民做贡献。
拆除工程扬尘治理方案

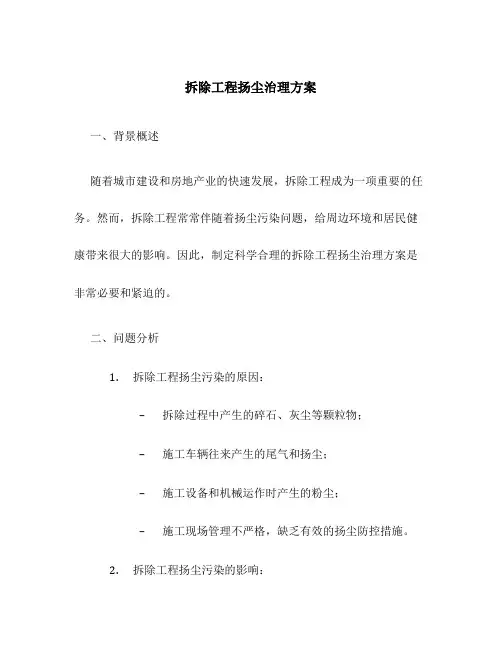

拆除工程扬尘治理方案一、背景概述随着城市建设和房地产业的快速发展,拆除工程成为一项重要的任务。
然而,拆除工程常常伴随着扬尘污染问题,给周边环境和居民健康带来很大的影响。
因此,制定科学合理的拆除工程扬尘治理方案是非常必要和紧迫的。
二、问题分析1.拆除工程扬尘污染的原因:–拆除过程中产生的碎石、灰尘等颗粒物;–施工车辆往来产生的尾气和扬尘;–施工设备和机械运作时产生的粉尘;–施工现场管理不严格,缺乏有效的扬尘防控措施。
2.拆除工程扬尘污染的影响:–对周边居民健康带来潜在危害;–污染空气质量,加剧大气污染问题;–给施工现场管理带来困难,影响工人的工作效率。
3.拆除工程扬尘治理的重要性:–保护周边环境和居民的健康;–降低大气污染程度;–提高工人的工作效率。
三、治理方案在制定拆除工程扬尘治理方案时,需要充分考虑现场的特点和实际情况,采取多种措施综合治理。
1. 施工现场管理•严格控制施工现场的进出口,设置封闭围栏,限制人员和车辆进出;•加强管理人员的培训,确保管理规范和制度落实到位;•落实施工现场的环境保护责任,定期进行检查和整改,确保施工现场的环境卫生;•拆除过程中定期清理施工现场,及时清除堆放的杂物和垃圾。
2. 拆除过程的防尘措施•使用湿法拆除技术,将拆除区域进行喷水降尘,有效控制扬尘污染;•对拆除物料进行湿化处理,降低粉尘产生;•对需要拆除的结构物进行覆盖和包裹,减少碎石和灰尘的飞扬;•对施工车辆进行洗车和尾气治理,减少尾气和扬尘的排放。
3. 环境监测和评估•定期监测施工现场周边的空气质量和噪音情况,及时发现问题并采取措施;•对施工现场周边的居民进行问卷调查和健康检测,了解扬尘污染对居民健康的影响;•根据监测结果和评估报告,及时调整和改进治理方案。
四、预期效果通过实施拆除工程扬尘治理方案,预期可以达到以下效果:•显著降低施工现场的扬尘污染;•保护周边环境和居民的健康;•提高施工现场的管理水平;•减少大气污染程度;•提高拆除工程的工作效率。
拆除工程扬尘防治方案完整版.doc

拆除工程扬尘防治方案完整版.doc 范本一:拆除工程扬尘防治方案完整版1. 前言1.1 目的和背景1.2 目标受众1.3 内容概述2. 拆除工程扬尘产生的原因及危害2.1 拆除工程的特点和过程2.2 扬尘的产生原理2.3 扬尘对环境和人体健康的危害3. 拆除工程扬尘防治方案3.1 环境影响评价和监测计划3.2 拆除工程的操作控制措施3.3 扬尘防治设备和技术选型3.4 扬尘防治措施的具体实施方案4. 拆除工程扬尘防治管理与监督4.1 管理责任及组织机构4.2 扬尘防治工作的计划与组织 4.3 扬尘防治工作的监督与评估4.4 紧急情况处理措施5. 法律法规及标准5.1 相关法律法规5.2 扬尘防治的标准要求6. 附件6.1 扬尘防治设备引进合同6.2 扬尘防治设备调试记录6.3 扬尘防治设备维护保养记录结束语:本文档涉及附件:1. 扬尘防治设备引进合同2. 扬尘防治设备调试记录3. 扬尘防治设备维护保养记录本文所涉及的法律名词及注释:- 环境影响评价:指在涉案项目实施前,对其可能产生的环境影响进行全面、客观、科学的评价,通过预测、评估、预防和控制环境污染,达到减少环境污染、保护生态环境的目的。
- 监测计划:指对拆除工程进行扬尘监测的计划安排,包括监测点位的确定、监测频次的安排等内容。
- 操作控制措施:指在拆除工程中,通过采取一系列工程和管理措施,减少或控制扬尘的产生和扩散的措施。
- 扬尘防治设备:指在拆除工程中使用的各种扬尘防治设备,如喷雾系统、风道、吸尘器等。
- 管理责任:指对拆除工程扬尘防治工作进行计划、组织、协调和控制的具体责任。
- 紧急情况处理措施:指在发生拆除工程扬尘防治事故、意外情况或突发事件时,采取的紧急处置措施。
---范本二:拆除工程扬尘防护方案完整版1. 引言1.1 背景和目的1.2 参考资料1.3 内容概述2. 项目概述2.1 拆除工程的性质和范围2.2 拆除工程的相关特点2.3 项目组织与管理3. 扬尘产生与对环境的影响3.1 拆除工程中扬尘的产生机理3.2 扬尘对环境的影响及风险评估3.3 扬尘对周边居民和工作人员健康的危害4. 拆除工程扬尘防护措施4.1 扬尘防控目标与要求4.2 拆除工程的扬尘防护原则4.3 操作控制措施的选取和实施4.4 扬尘防护设备与技术的应用5. 管理与监督5.1 环境管理体系5.2 环境监测与评估5.3 紧急情况应急预案6. 法律法规与标准6.1 相关法律法规6.2 扬尘防护的相关标准附件:1. 拆除工程施工计划书2. 扬尘监测记录表3. 扬尘防护设备清单本文所涉及的法律名词及注释:- 扬尘:指在拆除工程过程中,由于物料的破碎、磨损、起飞等产生的悬浮在空气中的固体颗粒物。
拆除工程扬尘治理方案

拆除工程扬尘治理方案一、前言随着城市建设的不断推进,拆除工程逐渐成为城市改造的一项重要工作。
而在进行拆除工程时,随之而来的扬尘污染问题也成为了一个需要解决的难题。
扬尘污染对城市环境和人民健康造成了严重影响,因此,对拆除工程的扬尘治理工作至关重要。
本文将针对拆除工程的扬尘治理问题,提出一套科学有效的治理方案。
二、扬尘污染对环境和人体健康的影响1.对环境的影响扬尘污染会导致空气质量恶化,降低城市环境空气的透明度,影响城市景观和空气质量,使得城市环境质量严重下降。
扬尘污染对植被生长和土壤肥力也会产生影响,从而影响城市生态系统的平衡。
2.对人体健康的影响扬尘污染中的颗粒物对人体健康产生了诸多危害。
颗粒物能够直接进入人体呼吸系统,导致呼吸道疾病;同时,颗粒物还能够携带有毒有害物质进入人体内部,对人体器官产生损害。
长期暴露在扬尘污染下,人体健康受到了严重威胁。
三、拆除工程扬尘治理方案1.识别扬尘的来源和排放量在进行拆除工程之前,首先需要对拆除工程的施工工序和工艺进行详细的分析和研究,识别出扬尘的来源和排放量。
只有了解了扬尘的来源和排放量,才能有针对性的制定扬尘治理方案。
2.选择适当的施工工艺和设备在进行拆除工程时,选择适当的施工工艺和设备是至关重要的。
采用干式施工工艺和设备往往会产生大量的扬尘,因此需要尽可能选择润湿施工工艺和设备,以减少扬尘的产生。
3.设置防尘设施在进行拆除工程时,需要根据实际情况设置临时的防尘设施,例如搭建围挡、设置喷雾设备等,以防止扬尘向周围环境外扩散。
同时,也需要对扬尘进行实时监测,及时发现问题并进行处理。
4.科学合理地清理扬尘在拆除工程完成后,需要对工地和周边环境进行科学合理的扬尘清理工作。
清理工作需要严格遵守相关的环保法律法规,确保清理作业不会对周边环境造成二次污染。
5.制定扬尘管理制度和相关责任为了确保拆除工程的扬尘治理工作能够稳步展开,并且取得良好的效果,需要制定相应的扬尘管理制度和相关责任。
拆除工程扬尘防治方案

拆除工程扬尘防治方案一、前言随着城市建设和改造的不断推进,拆除工程在城市中变得越来越常见。
然而,拆除工程不可避免地会产生大量的扬尘污染,对周边环境和人们的健康造成影响。
因此,制定有效的拆除工程扬尘防治方案至关重要,以减少扬尘排放,保护环境和公众的健康。
二、扬尘污染的影响拆除工程产生的扬尘污染对环境和人类健康造成多重影响,主要包括:1.空气污染:扬尘中的细颗粒物(PM2.5和PM10)对空气质量产生负面影响,可导致呼吸系统疾病,对人体健康产生潜在风险。
2.土壤污染:扬尘中的颗粒物和污染物会沉降到土壤中,污染土壤并影响土壤质量。
3.水源污染:扬尘会沉降到水源中,污染地下水和河流,破坏水质。
4.建筑物损害:扬尘会附着在建筑物表面,导致建筑物失去光泽,甚至导致老化和破损。
1.科学规划拆除工程在开始拆除工程之前,应制定详细的拆除计划,并合理安排施工顺序和时间表。
确保工程的合理分段,以降低扬尘产生的可能性。
2.遮盖和封闭施工区域在进行拆除工程时,应严格遮盖施工区域,封闭作业区域。
采取防尘罩、防尘布、棚顶覆盖等措施,减少扬尘的产生和散播。
3.湿法施工拆除过程中,应采用湿法作业。
使用喷雾系统或洒水车辆进行湿化作业,将空气中的颗粒物绑定在水滴上,减少扬尘产生和散播。
4.定期清扫及时清理施工区域和周边道路上的堆积物和扬尘,确保扬尘不会再次散播。
5.精准监测设置扬尘监测点,进行空气质量和颗粒物浓度的实时监测。
定期检查和评估扬尘控制效果,并根据监测结果进行相应的调整和优化。
6.增加绿化覆盖在施工现场周围加强绿化覆盖,种植大面积的绿化植物能够吸附颗粒物和净化空气,有效减少扬尘的散播。
7.加强宣传教育通过宣传教育,提高工人的环保意识和责任感,指导其正确使用防护设备,严格遵守扬尘防治的相关要求和规定。
四、扬尘防治方案的考虑因素1.天气状况:在干燥、风速大的天气条件下,扬尘产生和传播的风险较高,需加强防控措施。
2.施工区域环境:拆除工程周围的环境特点、交通情况等因素对扬尘防治方案的制定起到重要作用。
拆除工程扬尘治理方案

拆除工程扬尘治理方案以下是 7 条关于拆除工程扬尘治理方案:1. 施工现场得围起来呀,就像给它穿上一件严实的“保护衣”。
在拆之前,咱把该围的地方都围好,防止扬尘乱跑!你说,如果不围起来,那不就跟没系紧口袋一样,灰尘全跑出来啦?例子:上次老张他们那个工地,没做好围蔽,那灰尘飘得哟,附近的人都怨声载道的。
2. 边拆边喷水呀,就像给尘土洗个澡。
水一喷,那尘土不就乖乖落下来了吗?这多简单有效的办法呀,可别嫌麻烦哦!例子:咱隔壁那个工程,就是因为懒得喷水,结果弄得周围灰蒙蒙的,被人投诉了好多次呢。
3. 出场的车辆得好好冲洗呀,别让它们带着一身灰尘就出去晃悠。
想想看,要是不洗,那不就像从泥巴地里出来一样脏兮兮的呀?例子:之前看到有辆车没洗就直接开出去了,这一路上留下的灰尘痕迹,简直了!4. 安排专人负责监督扬尘情况,就像有个贴心的小卫士。
随时看着,有问题马上处理,多靠谱呀!你说没有专人管能行吗?例子:那个谁负责的工地,没安排专人管扬尘,结果乱成一团糟。
5. 对渣土及时清运呀,别堆在那等着扬尘自己飞起来。
这就好比家里的垃圾,得及时扔出去呀,不然多不卫生!例子:上次有个工地渣土堆了好久,那扬尘简直没法看了。
6. 选个合适的时间施工也很关键呀,别大中午大家都在休息的时候瞎折腾,那不是招人嫌嘛。
像晚上大家都睡了的时候,也不合适呀,对不对?例子:有个工地不管不顾,中午施工扬起好多灰尘,被周围居民狠狠批评了。
7. 提高工人的环保意识也非常重要哇!让他们都知道扬尘的危害,就像每个人都要爱护自己家一样爱护环境。
大家都重视起来,这扬尘不就好治理多啦?例子:有些工人就是环保意识淡薄,觉得扬尘无所谓,结果造成很不好的影响。
我觉得只要实实在在把这些方案都做好做到位,拆除工程的扬尘问题肯定能得到有效解决,大家的生活环境也能更好更干净呀!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
旧建筑拆除项目扬尘控制方案目录一、编制依据............................................................................. - 2 -二、工程概况 ............................................................................ - 2 -三、控制目的 ............................................................................ - 2 -四、扬尘治理机构 ..................................................................... - 2 -五、扬尘控制清单 ..................................................................... - 3 -六、具体控制措施 ..................................................................... - 3 -6.1日常管理 (3)6.2围护阶段管理措施 (4)6.3拆除阶段管理措施 (5)6.4降尘措施 (5)6.5废水控制措施 (6)6.6降噪控制措施 (6)七、检查制度 ............................................................................ - 7 -八、主要机械设备 ..................................................................... - 7 -一、编制依据1、《中华人民共和国环境保护法》2、《中华人民共和国环境影响评价法》3、《中华人民共和国大气污染防治法》4、《中华人民共和国固体废物污染防治法》5、《建设项目环境保护管理条例》6、《建筑工程绿色施工评价标准》GB/T50640-20107、《绿色建筑评价标准》GB/T50378-20148、《建筑施工现场环境与卫生标准》JGJ146-20139、《绿色施工管理规程》DB11/513-201510、《绿色施工导则》建质[2007]223号11、《污水综合排放标准》(GB8978-2002)12、《大气污染物综合排放标准》GB16297-2012二、工程概况本工程坐落于工程平面图三、控制目的拆除工程会造成扬尘污染,且本工地处于市区内,施工中的扬尘污染将直接危害施工人员和周边居民的身体健康,同时也将造成重大环境污染,给社会造成不良影响,因此实施施工扬尘控制,保护环境,维护施工人员的身体健康,成为项目部切实抓好的环境保护工作之一。
四、扬尘治理机构领导小组由项目经理担任组长,技术负责人担任副组长,安全负责人担任执行组长,各部室、队负责人为组员。
在项目经理的领导下,研究、统筹、协调、指导项目环境保护工作,组织项目环保活动。
具体组成名单如下:组长:副组长:执行组长:组员:安全部在道路一侧悬挂责任牌,公示相关责任人及其电话等信息。
各工程作业队或生产班组,由安全员和施工员负责作业队环境保护的日常工作。
各班组要对员工加强教育宣传,做好防扬尘的工作,将防扬尘的责任落实到每一个员工岗位工作中。
五、扬尘控制清单六、具体控制措施6.1日常管理6.1.1施工现场保洁施工区内派清扫班每日进行定时清扫,及时洒水,确保路面清洁;日常车辆进料,必须对车辆进行冲洗,保证灰土不带出工地。
生活区、办公区由保洁员每天进行日常清扫工作。
1、每日进行1至2次清扫,清扫的灰尘和垃圾必须及时处理至垃圾存放点,不得滞留。
2、在清扫前,必须对路面、地面进行洒水,防止清扫时产生扬尘而污染周边环境。
3、车辆进料必须进行登记,车辆出门必须进行洗车,入料车辆拒不执行洗车,一律不予放行,并及时报告项目部;4、做好保卫工作,与本工程无关的扬尘污染源禁止带进工地。
5、生活区垃圾箱必须及时更换垃圾袋,及时清运,及时上盖。
6、严禁在施工现场焚烧废物,防止有毒烟尘和恶臭气体产生。
6.1.2垃圾及材料运输管理垃圾及砂石等材料的运输,能导致在运输途中的撒、漏、扬等不良现场,造成扬尘污染和其它环境影响,必须实施控制。
1、垃圾的清运和砂石材料的进场必须由车厢自动翻盖的车辆实施封闭运输,无此设备的车辆禁止进场运输。
2、禁止超载,必须保证车厢封闭完整,不留漏缝。
3、车辆出门必须用水冲洗。
4、自动反倒时必须缓慢进行,禁止猛加油门而造成排气管冲灰产生扬尘。
6.1.3露天材料堆放管理钢筋、砂、石子等均为工地露天堆放材料,如管理不好,将产生钢筋粉飞扬、砂石尘飞扬等粉尘污染,因此必须加以控制。
1、严格控制成型钢筋进场,钢筋进场后立即整理归堆上架,做好标识。
2、石子、砂堆放在专用池槽,控制进料量,做到随到随用,不得大量囤积。
3、石子、砂必须堆积方正,底脚整齐、干净,并将周边及上方拍平压实,用密目网进行覆盖,如过分干燥,须及时洒水。
4、使用砂石时禁止将所有遮盖的密目网全部打开,稍打开一角,用后拍平盖好。
6.2围护阶段管理措施1、建筑工地必须实行围挡全封闭施工,围挡高度不低于2米。
围挡应坚固、稳定、整洁、美观、规范成线,并在围挡底端设置防溢座,围挡之间以及围挡与防溢座之间无缝隙,对围挡落尘应当定期清洗,保证施工工地周围环境整洁,地面应当实行混凝土硬化;其他地区的施工现场从大门入口处应设置长度不少于30m的混凝土路面,裸露地面应当采取绿化措施或采用绿色防尘网苫盖。
2、建筑工程脚手架外侧必须使用合格的密目式安全网(2000目/100cm2)进行全封闭施工,并做到定期清洗,对破损安全网要及时更换。
3、施工过程中所有施工机械、设备、进出车辆、材料如被泥浆溅染须及时清理保洁。
4、对可能产生粉尘的施工,采取先洒水或在施工中喷水的办法减少粉尘的产生,尽可能选用环保型的低排放施工机械,并将下方的地面浇水冲洗干净,防止排气将尘土扬起飞散。
6.3拆除阶段管理措施1 、当气象预报风速达到5级以上时,应停止拆除作业。
2 、机械拆除、爆破拆除应采用洒水或喷淋式措施。
人工拆除法,应采用脚手架围挡、密目网、立笆或布式围档等措施,以控制粉尘外泄;严禁采用整体拉、推墙体的拆除方法。
3 、整理破碎构件、翻渣和清运建筑垃圾时,应采取洒水或喷淋设施并为在粉尘工作环境中的施工人员配备口罩等防尘措施,并随时注意检查、救护。
4、建筑垃圾在48小时内不能完成清运的,应采取覆盖或洒水等防尘措施。
5、拆除施工现场,应严格划分材料堆放区和施工通道界限,及时清除遗落物料、渣土;清扫时应洒水,以防扬尘。
6、县(区)级以上建设行政主管部门负责对建筑拆除工程扬尘实施统一监督管理。
建设单位应在拆除工程开工前15日,将下列资料报送建设工程所在地的县级以上地方人民政府建设行政主管部门备案。
7、爆破拆除时,应制定并按照扬尘污染防治方案,因地制宜采取各种方法,对扬尘污染进行有效控制。
在确保爆破作业安全的条件下,应采取以下控制扬尘的措施:1 )适当预拆非承重墙,清理部分致尘构件与积尘;2 )建筑物内部应洒水;3 )起爆前后喷水降尘。
8、拆除工程施工时,应有降低噪声的措施。
选用低噪声、低振动的设备,强噪音设备宜设置在远离居民区的一侧,并应采用隔声、吸声材料搭设的防护棚或屏障。
9、拆除建筑时,当遇有易燃、可燃物及保温材料时,严禁明火作业,以免燃烧产生有毒有害气体。
10、对地下的各类管线,施工单位应在地面上设置明显标识。
对水、电、气的检查井、污水井应采取相应的保护措施。
11、拆除完毕后暂时不能开工的建设用地,必须采取覆盖、地面硬化、简易绿化等措施控制扬尘。
6.4降尘措施1、车辆出入口设置清洗车辆用喷头和冲洗池,驶入和驶出建筑工地的运输车辆必须车身整洁,不得污染道路,运输车辆经冲洗干净后驶出施工场地,防止车辆将泥沙带出场外。
车辆到指定有洗车池的地点进行冲洗,严禁随意择池冲洗车辆。
在土方开挖、回填、运输、卸载、地基处理等施工过程中,采取喷、洒水措施,保持土方表面有一定的湿润度,防止扬尘。
2、对出入施工现场的各种车辆进行限速(行驶速度不得超过15公里/小时),防止车速过快产生扬尘。
3、车辆清洗废水经二次沉淀后循环使用或用于洒水降尘。
4、砂、土和其他易飞扬、细颗粒散体材料、现场土方及垃圾,采取表面固化或覆盖防尘网等扬尘措施。
防止施工现场的沙尘及轻质材料被风吹至空中污染环境。
5、为防止施工扬尘,施工现场应每天根据现场情况及时进行清扫洒水(雨雪天及地表结冰的天气除外),在土方施工、干燥天气、风力四级以上的天气条件下,应适当增加洒水次数。
6、非施工作业面的裸露地面、长期存放或超过一天以上的临时存放的土堆应采用防尘网进行覆盖,或采取绿化、固化措施。
7、施工现场设置易产生扬尘的施工机械时,必须配备降尘防尘装置。
8、砂浆使用干粉砂浆,所有砼采用商品砼,由搅拌站负责配送。
9、现场水泥、高效石膏粉、干粉砂浆、界面粘结剂等入库或严密覆盖。
10、施工区域内的临时道路专人清扫,洒水,各种加工场地及材料堆场划分负责区,由相关施工班组每日清扫;并指定负责人。
11、派专人负责关注天气预报,遇有四级以上的大风天气不得进行土方运输、开挖、回填、卸载,外架拆除等作业。
6.5废水控制措施1、施工现场临时设施的废水,通过沉淀等措施,使生活污水净化后,再排入当地沟渠。
2、在施工进入口设置洗车及沉淀池,冲洗车的废水经过沉淀后,采用二次利用。
3、排水设置雨污分流,尽量收集雨水并加以利用。
6.6降噪控制措施(1)施工现场提倡文明施工,尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识。
(2)所有施工机械应符合环保标准,操作人员需经过环保教育。
(3)施工过程中,严格控制推土机一次推土量、装载机装载量,严禁超负荷运转。
(4)加强施工机械的维修保养,缩短维修保养周期,确保机械设备处于完好的技术状态。
(5)尽量选择低噪声设备,最大限度降低噪声。
要为操作工人配备相应的劳动保护用品。
(6)车辆噪声采取保持技术状态完好和适当减低速度的方法进行控制。
(7)拆除搬运、修理作业,吊车指挥哨音、混凝土剔凿施工过程等,这些施工过程噪声的产生多数为人的因素。
施工现场提倡文明施工,通过对全体有关人员进行培训、教育,培养环境观念,树立正确的环境意识,减少环境噪声污染,使作业人员在工作中对噪音影响予以控制。
(8)从声源上降低噪声。
尽量选用低噪声设备和工艺,尽量选用环保型机械设备。
(9)从传播途径上控制噪声。
对于噪声较大的设备,如空压机、发电机等,应采取吸声、隔音、隔振、和阻尼等声学处理方法降低噪声,必要时设立专用工作间,以降低噪声。
