高压线下施工安全专项方案
高压线下施工安全专项方案

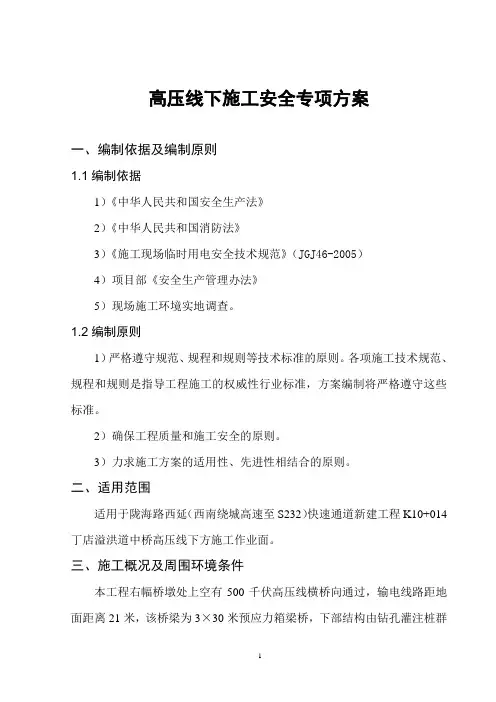

高压线下施工安全专项方案一、编制依据及编制原则1.1编制依据1)《中华人民共和国安全生产法》2)《中华人民共和国消防法》3)《施工现场临时用电安全技术规范》(JGJ46-2005)4)项目部《安全生产管理办法》5)现场施工环境实地调查。
1.2编制原则1)严格遵守规范、规程和规则等技术标准的原则。
各项施工技术规范、规程和规则是指导工程施工的权威性行业标准,方案编制将严格遵守这些标准。
2)确保工程质量和施工安全的原则。
3)力求施工方案的适用性、先进性相结合的原则。
二、适用范围适用于陇海路西延(西南绕城高速至S232)快速通道新建工程K10+014丁店溢洪道中桥高压线下方施工作业面。
三、施工概况及周围环境条件本工程右幅桥墩处上空有500千伏高压线横桥向通过,输电线路距地面距离21米,该桥梁为3×30米预应力箱梁桥,下部结构由钻孔灌注桩群桩基础、承台、立柱、盖梁组成,上部结构为预制箱梁,桥面系由防水层、保护层、桥梁伸缩缝、防护墙等组成。
四、安全目标坚持“安全第一,预防为主”的方针,建立健全安全管理组织机构,完善安全生产保证体系,杜绝安全特别重大、重大、大事故,杜绝死亡事故,防止一般事故的发生,消灭一切责任事故,确保人民生命财产不受损害,创建安全生产标准工地。
安全用电目标:杜绝触电亡人事故,杜绝违章作业、违章指挥。
五、施工准备1、熟悉、审查图纸及相关文件,贯彻设计意图。
2、掌握地形、地质、水文条件,作好安全施工准备。
3、机、料、人的准备以及劳动力的组织和计划。
4、对吊车、钻机等大型机械司机进行安全教育及告之高压线路危险点。
5、在电力线路保护区内施工作业,所用机械设备要有可靠的接地措施,具体由项目部安质部与电工检查落实。
6、防护区内施工现场安全防护员为专职安全人员,有安全员证。
六、安全控制措施6.1、组织措施为保证高压线下各项施工顺利进行,项目部成立了以项目经理为组长的高压线下施工安全领导小组,建立值班制度,负责安排、管理、落实、检查高压线下施工工作,责任到人,对发现问题及时整改,做到分工明确、责任到人、组织有力、行动迅速。
高压线下施工安全专项方案及防护措施

高压线下施工安全专项方案及防护措施随着现代化水平的不断提升,高压线在我国大范围内布放,为其他基础设施及建筑工程提供稳定供电。
但是,随着高压线普及,下施工安全问题也随之而来。
因此,为了保护施工人员的生命及财产安全,必须制定有效的安全方案及防护措施。
一、高压线下工作安全的法律法规由于高压线下施工安全涉及到建筑人员的生命安全,以及高压线及施工设备的安全保护,因此,在制定本专项方案之前,必须充分考虑各类法律及行政法规的要求。
根据《中华人民共和国电网安全管理条例》第六十三条规定:“下列活动特别易发生安全事故的,应当有专人管理,必要时可采取交叉管理方式:(六)在高压线路下作业活动。
”同时,《建设项目安全规范》的第二十八条规定:“对高压线路下施工以及高压线路下施工后的检查,严格按照《高压电气设备安全规范》和现场安全规程执行。
”这些法律、规范及其他相关法规,为高压线下施工活动提供了法律依据,同时也为高压线下施工安全方案的制定提供了依据。
二、高压线下施工安全方案1.对施工人员的安全培训高压线下施工安全保护最重要的是施工人员的安全培训。
由于高压线下施工涉及较多复杂的安全知识,施工人员在实施施工前必须接受相关安全培训,以确保施工过程中的安全作业。
2.安全巡查施工单位应定期对施工工地周边高压电缆、高压线路等进行安全检查,发现存在损坏、缺失、漏电等安全隐患时,应及时采取有效措施,确保施工现场的安全。
3.限制施工区域施工单位应设置完善的现场限制以及安全标志,根据施工任务和安全技术要求,限制施工区域的大小,并禁止未经授权的人员进入施工现场。
4.严格使用安全设施在施工过程中,必须严格遵守有关安全技术操作规程,并使用安全守则指定的安全设施,做好电焊、切割、分包等复杂作业,确保施工过程和现场安全。
三、高压线下施工安全防护措施1.建立安全教育制度为了增强施工人员对安全知识的认识,施工单位需建立完善的安全教育制度,定期对施工人员进行安全培训,强化安全意识,以防止安全事故的发生。
高压线电塔下安全施工方案

时得到专业的医疗救治。
05
施工质量监控与验收标 准
施工过程质量监控方法
实时监控
采用先进的监测设备,对施工过程中的关键参数 进行实时监控,确保施工质量符合设计要求。
定期巡检
组织专业巡检队伍,定期对施工现场进行全面检 查,及时发现并处理潜在问题。
专项检查
针对施工过程中可能出现的质量问题,开展专项 检查,确保问题得到及时解决。
了解高压线电塔的具体位置、高度、 电压等级以及周围环境情况,包括地 形、地貌、气象条件等。
数据收集
收集与高压线电塔相关的技术资料、 设计图纸、安全规范等,以便对施工 过程中的安全风险进行准确评估。
安全风险评估及应对措施
高压电击风险
评估施工过程中可能产生的高压 电击风险,制定相应的防护措施 ,如穿戴绝缘防护用具、保持安
作技能。
紧急救援培训
培训施工人员掌握基本的紧急救 援技能,如心肺复苏、止血包扎 等,以便在发生意外时能够迅速
进行自救和互救。
资质要求
确保施工人员具备相应的电工操 作证、高处作业证等资质,严禁 无证上岗。同时,要求施工人员 严格遵守安全操作规程和劳动纪
律。
03
高压线电塔安全防护措 施
电塔基础加固与稳定性保障
应急预案制定及演练实施
应急预案制定
01
针对可能发生的触电事故,制定详细的应急预案,明确应急处
置措施和救援流程。
应急演练实施
02
定期组织施工人员进行应急演练,提高应急处置能力,确保在
事故发生时能够迅速、有效地进行救援和处理。
与当地医疗机构合作
03
与当地医疗机构建立合作关系,确保在发生触电事故时能够及
全距离等。
高压线下安全施工方案

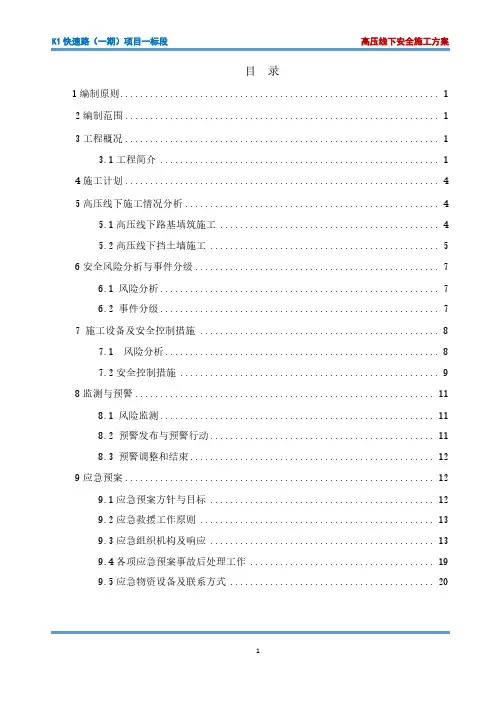

目录1编制原则 (1)2编制范围 (1)3工程概况 (1)3.1工程简介 (1)4施工计划 (4)5高压线下施工情况分析 (4)5.1高压线下路基填筑施工 (4)5.2高压线下挡土墙施工 (5)6安全风险分析与事件分级 (7)6.1 风险分析 (7)6.2 事件分级 (7)7 施工设备及安全控制措施 (8)7.1 风险分析 (8)7.2安全控制措施 (9)8监测与预警 (11)8.1 风险监测 (11)8.2 预警发布与预警行动 (11)8.3 预警调整和结束 (12)9应急预案 (12)9.1应急预案方针与目标 (12)9.2应急救援工作原则 (13)9.3应急组织机构及响应 (13)9.4各项应急预案事故后处理工作 (19)9.5应急物资设备及联系方式 (20)1编制原则⑴遵循施工合同的原则。
严格按照施工合同要求的工期、质量等目标编制技术文件。
⑵严格按设计资料和施工规范原则编制施组,满足设计标准和施工规范要求。
⑶坚持施工安全、工程质量、合理工期、投资效益、环境保护、技术创新六位一体,精心设计,精心组织,精心施工。
⑷坚持科学性、先进性、经济性和实用性相结合的原则。
2编制范围适用于K1快速路(一期)项目一标段(K1+247.507~K6+950)高压线下施工。
3工程概况3.1工程简介本项目西起荣乌高速,东至规划南北向主干路N9以东,全长约5.703km,全线共设1段地下快速路、1段地面快速路,主线设计车速为80km/h,地面辅路设计车速为40km/h,匝道设计车速为40/60km/h(荣乌高速部分匝道),快速路主线为双向六车道,地面辅路为双向四车道规模。
本工程施工内容主要包含道路工程、隧道工程、桥梁工程、过街通道工程、高速公路管理用房及绿化工程、交通设施、机电工程等,其中主要构筑物:荣乌立交(单喇叭)、桥梁8座、涵洞8座,高速公路收费站及管理用房1处,2.3kmK主线隧道。
本标段于多处下穿高压线,具体位置关系见下表。
高压线下施工安全专项施工方案

高压线下施工安全专项施工方案目录一、工程概况 (2)1.1施工现场与周围环境: (2)1.2现场平面图 (3)二、编制范围、依据和原则 (3)高压导线安全距离(供电部门已经确认) (3)1、安全第一的原则 (4)2、质量根本的原则 (4)3、风险预控的原则 (4)4、资源合理配置的原则 (4)5、节约环保的原则 (4)三、工程施工重点、对策 (4)1、深层搅拌桩施工 (5)2、道路排水及路基施工 (5)机械与架空线路的安全距离 (6)四、施工准备 (6)五、安全防护措施 (7)(一)施工准备阶段安全预防措施 (7)(二)其他安全预防措施 (8)六、施工安全管理措施 (8)七、施工中临近高压带电体作业安全风险及风险削减措施 (9)八、发生事故的应急预案 (11)1、建立健全安全保证体系 (11)2、制定安全应急预案 (11)3、目的 (12)4、应急处理程序: (12)5、现场发生事故的处理方法 (13)一、工程概况本工程主要为XXX南侧支路(星湖街-星坊街)工程有几路高压线平行于道路,且水平距离道路中心线(道路设计宽度18米)为10—13米.因此施工过程中必须注意高压线下施工安全防护。
1.1施工现场与周围环境:本道路工程采取水泥搅拌桩处理软地基,以及挖掘机、推土机对道路基层施工。
水泥搅拌桩采用湿喷法,水泥采用42.5级普通硅酸盐水泥,桩径50cm,水泥的掺入量必须大于10%(重量比),根据经验本地区需要大于12%~15%,采用二搅一喷的施工工艺,水泥搅拌桩一般间距1.5m,呈梅花形布置。
其中对高压线路安全造成潜在影响的主要是深层搅拌桩机作业,大型机械高压线下的施工作业易发生高压线触电。
我单位已经于供电单位联系,由于220KV输电线路在短期内不能迁改,为确保正常施工,保证按期完成施工任务,我单位计划采取一定的安全措施保证施工正常进行。
1.2现场平面图二、编制范围、依据和原则㈠、编制范围新建道路上穿越220KV高压线施工的安全防护方案。
高压线下安全专项施工方案

一、编制依据1、编制依据(1)《中华人民共和国建筑法》(2)《中华人民共和国安全生产法》、(3)《建设工程安全生产管理条例》、(4)《安全生产许可证条例》、(5)《中华人民共和国电力法》、(6)《电力设施保护条例》、(7)《施工现场临时用电安全技术规范》JGJ 46-2005。
(8)前期实际调查资料。
2、编制原则(1)安全第一坚持施工准备完善、周全;过程控制科学严谨;技术准确、管理科学,确保既有高压线输电安全。
(2)质量根本严格遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。
(3)风险预控为保证高压线的输电安全,我们在施工生产的每个环节都必须指定切实的预控指导方案和措施。
(4)资源合理配置按照管理人员精干高效、技术人员业务精通、施工队伍经验丰富、施工设备先进合理的原则、满足现场需求,确保工程顺利实施。
3、编制范围北京市冲击钻(潜水钻)桩基础项目后槽施工区域内110KV高压线下施工安全防护方案。
主要包括:冲孔灌注桩施工、土方开挖、混凝土浇筑、基础回填及吊装作业等主体结构施工。
二、工程概况1、工程概况2、环境条件根据现场实测,高压线离地面高度16 m,按照最大安全距离8m计算。
高压线距地面距离约8m以下是安全范围,所以机械设备高度在8m以内都是在安全距离范围内。
三、施工安排1、施工组织机构为了保证本工程的工期、质量、环保、安全目标,保证施工过程中的组织协调,我项目将成立由项目经理、技术负责人、生产经理组成的领导小组,负责项目组织、机械配备、人力资源、材料资金、技术保障的总体协调。
施工组织机构2、安全、质量目标质量目标:(1)主体工程质量“零缺陷”,单位工程一次验收合格率100%;(2)消灭工程质量大事故及以上事故发生,减少避免一般事故发生。
安全文明目标:以“作业零违章、隐患零容忍”为卡控红线,以“员工零死亡、项目零事故”为工作底线。
(1)杜绝一般及以上生产安全责任事故;(2)杜绝火灾责任事故;(3)杜绝特种设备责任事故。
高压线下施工安全专项方案

高压线下施工安全专项施工方案一、编制依据(1)西三环第二标段(西流湖~郑上路)工程施工图及相关设计文件;(2)《中华人民共和国电力法》;(3)《建设工程安全生产管理条例》;(4)《电力设施保护条列》;(5)其他有关安全管理办法。
(6)现场施工环境实地调查情况。
二、编制原则在确保工程质量和施工安全的前提下,力求施工方案的适用性、先进性相结合的原则。
三、适用范围适用于本工区高压线附近及下方的施工作业面。
四、工程概况及周围环境条件(1)工程概况本工程位于河南省郑州市西部地区,呈南北走向,起点K2+699.461位于西三环路与西流湖路交叉口南约16m处,沿线经西三环陇海铁路,终点于K3+600人行天桥处。
在K2+887.586处与规划西站路相交,规划西站路同时下穿QA、QB 两侧辅道和西三环,新增3处箱桥(西站路下穿QA、QB和西三环箱桥,孔径分别2×14.5m,箱桥长度分别为13.6m、13.6m、36.1m)。
本标段内二座人行天桥,规划设计维持现状。
铁路工程设计范围:陇海铁路箱桥及箱桥出入口南北两侧各10米的长度内的支挡结构,桩号为AK0+372.675~AK0+445.395和BK0+384.146~BK0+452.866。
(2)周围环境条件郑州市三环路快速化工程西流湖路~郑上路工程施工区段位于郑州市中原区西三环与陇海铁路交汇处,位于郑州市电厂西侧,二工区承建段下穿陇海铁路QA、QB两侧辅道(除下穿铁路箱涵),及西站路下穿西三环箱桥(下穿陇海铁路箱桥除外)。
海森小区,豪德置业、监狱、监狱家属院、陈伍寨村、柿园、西流湖公园、中州盆景园等商业、住宅、旅游综合区域,施工环境功能区为城市。
五、安全方针、目标以“安全第一、预防为主”为指导方针,以“从严治本、基础取胜”为指导思想,以创建安全标准工地为载体,落实安全生产逐级负责制,强基达标,强化管理,以控制惯性事故的发生为重点,杜绝施工重大责任事故的发生,以坚持规范管理和日常安全检查为手段,积极开展事故预想、预防,认真落实施工安全措施,使安全生产始终处于有序可控状态。
高压线下施工安全专项方案及防护措施

高压线下施工安全专项方案及防护措施本文旨在解决高压线下施工的安全问题,制定一套安全防护方案,以便更好地进行施工,为建设者提供更安全更稳定的工作环境。
在施工现场,最重要的是安全,考虑到高压线下施工的安全性,必须结合行业特点,采取一定的安全措施,以避免潜在的危险。
高压线下施工的安全措施可以分为四大类:1、员工安全:要求施工人员拥有必要的技术能力,携带必要的安全防护工具,做好安全防护,如防护眼镜、耳塞、手套等;2、安全警示标志:要求在施工地点设置相应的安全警示标志,严格遵守施工安全规定,维护安全;3、防止接触电压过高:必须检查施工设备的绝缘性,防止电压过高,以防止出现安全事故;4、环境控制:施工地点要进行适当的气质检测,确保现场温、湿度等参数的合理性,保证施工的安全性。
另外,在施工过程中,必须对现场安全情况进行实时监控,及时发现问题,采取相应的措施,以防止意外发生。
施工人员也应该掌握灭火、抢险等技能,以便在遇到紧急情况时及时处理。
总之,在高压线下施工中,为了保证施工安全,不仅应加强安全管理,而且要严格执行安全措施,切实做好安全防护以及安全技能培训,以防止安全事故的发生。
高压线下施工安全专项方案的制定与实施,在得到依法批准后便可开始进行。
具体的安全防护措施有:1、确保施工人员拥有相应的技术能力,携带必要的安全防护工具,如防护眼镜、耳塞、手套等;2、设置相应的安全警示标志,严格执行施工安全规定,维护工作现场的安全秩序;3、检查施工设备的绝缘性,防止电压过高,以防止安全事故的发生;4、施工地点要进行适当的气质检测,确保现场温度、湿度等参数的合理性,保证施工的安全性;5、对施工现场的安全情况进行实时监控,及时发现问题,采取相应的措施,以防止意外发生;6、要求施工人员掌握灭火、抢等技能,以便在遇到紧急情况时及时处理。
以上就是《高压线下施工安全专项方案及防护措施》,希望能够为施工及建设者提供更安全更稳定的工作环境,并为施工中可能出现的风险和意外事故把关。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工安全专项方案报审表
工程名称:海安县朝阳路新建工程项目一标段
编号:A 3.9 致:
江苏省江豪工程项目管理有限公司(监理单位)
兹报验:
海安县朝阳路一标段《高压线下施工安全专项方案 附件:
1、 《高压线下施工安全专项方案》。
2、
承包单位项目经理部(章):_ 项目
经理:
日期:
专业监理工程师审查意见:
总监理工程师审核意见:
注:承包单位项目经理部应提前 7日提出本报审表。
江苏省建设厅监制
》。
本次申报内容系第
次申报,申报内容施工企业技术负责人已批准。
专业监理工程师:
日期:
项目监理机构
(章): 总监理工
日期:
项目监理机构签
收人姓名及时间 承包单位签收 人姓名及时间
高压线下施工安全专项方案
海安县朝阳路新建工程一标段
江苏通达路桥工程有限公司
二零一三年六月十日
高压线杆施工安全专项方案
工程概况
海安县朝阳路一标(北三环- 连申线)位于县城内西北,本标
段是一条南北走向的城市主干线。
北起规划北三环路,南至连接(连
申线)朝阳路桥北桥头,桩号范围为K0+057.144~K0+981.949,全长924.805m,红线宽40 m。
道路沿线排水采用雨污分流制,雨水管采用双侧布管,设于道
路机非分隔带下,距道路中心线9.5m,污水管道设于道路东侧人行
道下,距道路中心线17.5m,雨水排入规划连申运河及串场河中;
污水接入北三环及黄河路规划污水管道中。
工程内容包括道路长约925米,雨污水管合约长3621 米.
编制说明因在本施工路段内,有1 道高压杆输电线路,为海隆线100 KV 、
无法停用。
为确保施工安全,依据《电力设施保护条例实施细则》及道路施工安全规范》等相关安全规定编制本施工标段注意事项及措施。
三、编制原则
1 、安全第一的原则:坚持施工准备完善、周全;过程控制科
学严谨;技术准确,管理科学,确保施工和高压线输电线路安全。
2、质量根本的原则:严格遵守并落实执行设计文件、技术规
范及验收标准,确保质量目标的实现。
3、风险预控的原则:为保证施工和高压线输电线路安全,我
方制定了在施工生产过程中切实可行的预控指导方案和措施。
4、资源合理配备的原则:按照管理高效、技术精湛、作业队
伍经验丰富、设备先进合理的原则、满足现场需求,确保工程顺利实施。
5、节约环保的原则:以“科学发展观”的思想为指导,严格
遵守环境保护法相关规定。
节约用地,科学文明施工,将环境保护工作落实到实处。
四、施工安全管理措施
1、贯彻“安全第一、预防为主、综合治理”的方针,遵守国家
和地区安全法律、法规,确保施工现场有序可控。
2、严格执行各种规章制度,并做到责任到人,措施到位,定期
检查,整改措施专人负责。
3、执行三级安全教育制度,做好工序交接记录,加强工序前的
安全教育,对进场的施工人员进行高压线下安全施工培训教育。
并对施工操作人员进行安全技术交底。
4、建立安全生产巡查制度,定期或不定期对施工现场的安全进
行巡查,对查出的问题,进行整改。
5、施工前进行安全隐患排查,对作业进行书面安全技术交底,
双方签字确认。
6、施工人员佩戴安全帽,并按规定配备安全防护用品和安全用
具。
加强施工人员的安全思想教育,对施工人员进行上岗前的安全规
章制度培训。
7、施工前通知电力设施管护单位派专业技术人员现场实施指导,确认后方能施工。
五、安全保障措施
1、认真贯彻执行国家及地方有关安全生产法规,严格遵守安
全生产规章制度。
建立健全安全生产管理体系和安全生产规章制度” 制定行之有效的安全技术措施,完善安全生产内业资料管理,开展平安工地建设和安全生产检查活动。
2、为保证各项安全技术措施落实,建立完善安全生产责任制
度,做到分工明确,责任到人。
3、针对工程特点,搞好安全教育,提高全员安全意识,严格
遵守有关安全生产和劳动保护方面的法律法规。
4、加强安全教育工作,开工前组织施工人员认真学习《安全
生产守则》,特种作业人员必须持证上岗,所有施工现场人员必须佩带安全帽,否则不准进场。
5、施工临时构筑物不影响行车,各种宣传、警示标志不与行
车信号相干扰,夜间照明设施不影响信号显示。
6、选责任心强、业务精干、思想素质优秀的管理员到生产第
一线施工,切实体现现场施工组织管理者的能力。
7、高压线下作业区域备专职安全员对施工进行现场监督。
8、线下尽量避免机械作业,确需机械线下施工时,严格控制
机械作业高度,确保机械与输电线路之间保持规定的安全距离。
六、安全防范措施
1、我标段为高压线下道路、排水施工不能满足相关要求,特
做防范措施。
2、在高压线下挖土时挖机及车辆作业高度不能保证安全距离,做施工调整,在线下开挖不装车、不堆土,用挖机将土挖至高压线下
5m 范围以外,再用推土机推至安全距离后,进行装车作业。
3、填方施工时不允许车辆在高压线下举顶升起车厢卸料,施
工调整如下:将料卸至安全范围用推土机推至线下在进行施工作业。
4、管道安装施工时禁止吊车吊装,施工调整如下:采用挖机
安装,如不能满足安全距离要求时,将原地面挖降后再进行挖机安装作业。
5、在阴天、雷、雨、雪、雾、大风等恶劣天气情况下,必须
停止一切施工,施工人员禁止在基塔10m 范围内逗留。
6、要对施工现场的拉线、电杆、塔基等设防撞墩进行保护。
7、严格遵守水平、垂直安全距离的规定。
七、安全应急预案
为避免安全事故的发生,保护国家财产和职工人身安全,特成
立应急指挥机构,并结合本工程施工特点,制定应急预案:1、应急机构
①、小组成员组长:赵忠进联系电话:
副组长:谢广明联系电话:
成员组成:周广峰许其民王海波吴晓华卢义杰
②、职责分工
组长:全面负责应急指挥工作,负责预案实施,严格按照预案
要求进行资源储备,负责监督预案的实施情况。
副组长:服从组长的领导、管理,对组长负责,负责应急资源
的准备、管理,发生险情时负责现场的指挥工作。
组员:负责具体资源的准备工作;负责安全检查、质量检查;
负责对外联络工作;负责资源调配工作;负责现场具体实施。
程抢修组责任:负责组织人员、重要物资及时有序的疏散到安全区,对危险区域进行隔离,组织施工工程抢修方案。
外部协调组责任:负责组织联系社会救助,协调外援抢修工作。
2、应急响应
应急领导小组接到事故报告后,立即启动应急预案,组织有关
人员、设备、设施、及器材,赶赴现场采取有效措施控制事态蔓延或扩大,与此同时:
1)、立即救护受伤害者
2)、认真保护事故现场,凡与事故有关的物体、痕迹、状态,
不得破坏,为抢救受伤者需要移动某些物体时,必须做好标志,应尽量对事故现场和抢救过程进行录像或拍照,为妥善处理事故善后事宜,作为分析资料。
3)、在伤亡事故发生后,立即报告总公司及相关部门。
4)、若事态不能有效控制,在应急领导小组统一指挥下,立
即向当地有关部门、总公司求援,必要时疏散人员。
3、安全急救医院
工地现场7 海安人民医院电话:120
4、其他相关部门:
海安县供电局:石键电话:
海安县朝阳路一标段项目经理部
二零一三年六月十日。
