9.预应力锚索张拉质量评定表

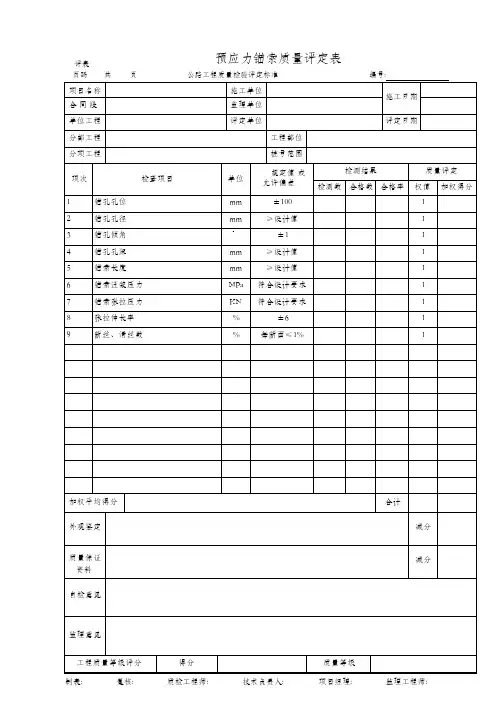

预应力锚索质量评定表

预应力锚索质量评定表
页码共页
公路工程质量检验评定标准
编号:
项目名称
施工单位
施工日期
合同段
监理单位
单位工程
评定单位
评定日期
分部工程
工程部位
分工程
桩号范围
项次
检查项目
单位
规定值 或允许偏差
检测结果
质量评定
检测数
合格数
合格率
权值
加权得分
1
锚孔孔位
mm
±100
1
2
锚孔孔径
mm
≥设计值
1
3
锚孔倾角
°
±1
1
4
锚孔孔深
mm
≥设计值
1
5
锚索长度
mm
≥设计值
1
6
锚索注浆压力
MPa
符合设计要求
1
7
锚索张拉压力
KN
符合设计要求
1
8
张拉伸长率
%
±6
1
9
断丝、滑丝数
%
每断面≤1%
1
加权平均得分
合计
外观鉴定
减分
质量保证 资料
减分
自检意见
监理意见
工程质量等级评分
得分
质量等级
制表:复核:质检工程师:技术负责人:项目经理:监理工程师:
锚杆、锚索质量检验评定表

P3-12边坡锚固防护锚杆、锚索质量检验评定表所属建设项目:分项工程名称:分项工程编号:所属分部工程:所属单位工程:工程部位:填写说明1、分项工程应按基本要求、实测项目、外观质量和质量保证资料等检验项目分别检查。
2、分项工程质量应在所使用的原材料、半成品、成品及施工控制要点等符合基本要求的规定、无外观质量限制缺陷且质量保证资料真实齐全时,方可进行检验评定。
3、表头中“所属建设项目”“所属单位工程”“所属分部工程”“施工单位”“监理单位”可以打印;“分项工程名称”和“工程部位”须手写。
4、“实测值或实测偏差值”列:能填写实测值的项目必须填写实测值,否则可填写偏差值;检测频率必须满足要求。
《公路工程质量检验评定标准》中以路段长度规定的检查频率为双车道路段的最低检查频率,对多车道应按车道数与双车道之比增加检查数量。
5、“平均值、代表值”列:能计算代表值的项目必须填写代表值,其它填写平均值。
6、“合格判定”列:(1)关键项目的合格率应不低于95%,否则该检查项目为不合格。
(2)一般项目的合格率应不低于80%,否则该检查项目为不合格。
(3)有规定极值的检查项目,任一单个检测值不应突破规定极值,否则该检查项目为不合格。
(4)采用《公路工程质量检验评定标准》附录B至附录S所列方法进行检验评定的检查项目,不满足要求时,该检查项目为不合格。
7、边坡锚固防护外观质量应符合下列规定:(1)喷射混凝土应无突变、漏喷、脱落,空鼓、开裂的累计面积不得超过喷射面积的1.5%,且单个缺陷最大面积不大于0.02m2,开裂按裂缝长度乘以0.1m计算面积。
(2)锚索墩、框格梁、地梁、边梁、封锚等。
混凝土构件表面不应存在评定标准附录P所列限制缺陷。
(3)钢筋网、土工格栅及锚杆、锚索不得外露。
(4)框格梁不得与坡面脱空。
8、“外观质量”项:应填写该分项工程外观质量情况描述或填写“符合要求”。
9、“质量保证资料”项:填写“真实、齐全”。
10、工程质量等级评定分为合格与不合格。
锚索张拉、压浆检验批质量验收记录

第8.5.5条
2
孔道压浆
第8.5.7条
3
锚具的封闭保护
第8.4.8-8条
4
管道坐标
梁长方向
30
梁高方向
10
管道间距
同排
10
上下排
10
张拉应力值
符合设计要求
张拉伸长率
±6%
一般项目
1
锚固阶段张拉端预应力筋的内缩量
第8.4.6条
一般项目平均合格率(%)
施工单位检查评定结果
项目专业质量检查员: 年 月 日
监理(建设)单位验收结论
专业监理工程师:
(建设单位项目专业技术负责人) 年 月 日
锚索张拉、压浆检验批质量验收记录
工程名称
施工单位
单位工程名称
分部工程名称
分项工程名称
验收部位
项目经理
技术负责人
检验日期
验收执行标准名称及编号
《城市桥梁工程施工与质量验收规范》(CJJ2-2008)
施工质量验收规范的规定
检查结果/实测点偏差值或实测值
项 目
允许偏差(mm)
1
2
3
4
5
6
7
8
9
10
应测点数
锚索质量检验评定表(填写示例)

分项工程名称:左侧坡面防护所属分部工程名称:砌筑防护工程所属建设项目:XXXXXX高速公路
工程部位:K10+100-K10+200第2级锚索框格梁护坡施工单位:XXXXXXXXXX集团有限公司监理单位:XXXXXXXXX监理咨询公司编号:
基 本
要 求
1、砂浆所用的水泥、砂、石、水和外掺剂的质量和规格必须符合有关规范的要求,按规定的配合比施工。
2、锚杆的质量和规格,必须满足设计和有关规范的要求,根数不得少于设计数量。
实
测
项
目
项次
检 查 项 目
规定值或允许偏差
实 测 值 或 实 测 偏 差 值
质 量 评 定
1
2
3
4
5
6
7
8
9
10
平均值
代表值
合格率
(%)
得分权值加权得分来自1锚索孔深(mm)
不小于设计
评定30点,合格30点。
100
100
1
100
2
预应力筋表面清洁
减 分
0
监 理
意 见
经检,该项工程各项指标符合设计及规范要求,评定合格。2016.2.1
质量保证资料
齐全
减 分
0
工程质量等级评定
评 分:100 质量等级: 合格
检测负责人:项目部总工检测:质检员记录:质检员复核:项目部质检负责人2016年2月1日
锚索孔径(mm)
不小于设计
评定30点,合格30点。
100
100
1
100
3
锚索长度(mm)
不小于设计
评定30点,合格30点。
0-45m预应力锚索支护工序质量检验评定表

工程名称:银星二号煤矿第三中车场部位:0~3m工程量:3m工程名称:银星二号煤矿第三中车场部位:3~6m工程量:3m工程名称:银星二号煤矿第三中车场部位:6~9m工程量:3m工程名称:银星二号煤矿第三中车场部位:9~12m工程量:3m工程名称:银星二号煤矿第三中车场部位:12~15m工程量:3m工程名称:银星二号煤矿第三中车场部位:15~18m工程量:3m工程名称:银星二号煤矿第三中车场部位:18~21m工程量:3m工程名称:银星二号煤矿第三中车场部位:21~24m工程量:3m工程名称:银星二号煤矿第三中车场部位:24~27m工程量:3m工程名称:银星二号煤矿第三中车场部位:27~30m工程量:3m工程名称:银星二号煤矿第三中车场部位:30~33m工程量:3m工程名称:银星二号煤矿第三中车场部位:33~36m工程量:3m工程名称:银星二号煤矿第三中车场部位:36~39m工程量:3m工程名称:银星二号煤矿第三中车场部位:39~42m工程量:3m工程名称:银星二号煤矿第三中车场部位:42~45m工程量:3m工程名称:银星二号煤矿第三中车场部位:45~48m工程量:3m工程名称:银星二号煤矿第三中车场部位:48~51m工程量:3m工程名称:银星二号煤矿第三中车场部位:51~54m工程量:3m工程名称:银星二号煤矿第三中车场部位:54~57m工程量:3m工程名称:银星二号煤矿第三中车场部位:57~60m工程量:3m工程名称:银星二号煤矿第三中车场部位:60~63m工程量:3m工程名称:银星二号煤矿第三中车场部位:63~66m工程量:3m工程名称:银星二号煤矿第三中车场部位:66~69m工程量:3m工程名称:银星二号煤矿第三中车场部位:69~72m工程量:3m。
预应力锚索张拉记录表格模板

承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司记录:现场监理:精心整理承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司记录:现场监理:预应力锚索张拉记录表精心整理承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司预应力锚索张拉记录表承包单位:福建省第五地质工程公司工程名称:利嘉中心精心整理监理单位:福州三利监理建设有限公司预应力锚索张拉记录表承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司张拉日期:2015.12.9记录:现场监理:预应力锚索张拉记录表承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司记录:现场监理:预应力锚索张拉记录表承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司记录:现场监理:预应力锚索张拉记录表承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司预应力锚索张拉记录表承包单位:福建省第五地质工程公司工程名称:利嘉中心监理单位:福州三利监理建设有限公司预应力锚索张拉记录表预应力锚索张拉记录表预应力锚索张拉记录表承包单位:福建省第五地质工程公司工程名称:利嘉中心记录:现场监理:预应力锚索张拉记录表承包单位:福建省第五地质工程公司工程名称:利嘉中心记录:现场监理:预应力锚索张拉记录表承包单位:福建省第五地质工程公司工程名称:利嘉中心记录:现场监理:。
预应力锚索张拉旁站表

预应力锚索张拉旁站表预应力锚索张拉是一项重要的施工工序,对于保障工程的稳定性和安全性具有关键作用。
旁站表作为对张拉过程的详细记录,能够为质量控制和后续的工程评估提供重要依据。
一、工程概述本次预应力锚索张拉施工位于具体工程名称,施工部位为具体施工部位。
该部位的预应力锚索设计旨在增强边坡或结构的稳定性,抵御潜在的地质灾害或外部荷载。
二、施工单位及人员施工单位为施工单位名称,现场负责人为负责人姓名,技术负责人为技术负责人姓名。
施工人员包括列出主要施工人员姓名及职责。
三、施工设备及材料1、张拉设备采用型号的千斤顶和型号的油泵,设备经过校准和检验,精度符合要求。
2、锚索材料预应力锚索采用规格和材质的钢绞线,锚具型号为锚具型号,质量符合设计和规范要求。
四、预应力锚索设计参数1、锚索长度:具体长度2、锚索孔径:孔径大小3、预应力值:设计预应力值4、锁定荷载:锁定荷载值五、张拉前准备工作1、检查锚索的安装质量,包括锚索的位置、角度、间距等是否符合设计要求。
2、确认锚垫板与孔道轴线垂直,锚垫板表面平整,无杂物。
3、对千斤顶和油泵进行调试和校准,确保其正常运行。
4、准备好测量伸长值的量具,如钢尺、游标卡尺等,并进行校验。
六、张拉过程1、初始张拉按照设计要求,先进行初始张拉,使锚索各部位接触紧密,钢绞线伸直。
初始张拉力一般为设计预应力值的X%。
2、分级张拉采用分级加载的方式进行张拉,每级加载后稳定一定时间,测量钢绞线的伸长值,并与理论伸长值进行对比。
分级加载的顺序和荷载值按照设计要求进行。
3、超张拉当达到设计预应力值后,进行超张拉,超张拉力一般为设计预应力值的X%,超张拉稳定时间不少于具体时间。
4、锁定超张拉完成后,缓慢卸荷至锁定荷载,拧紧锚具螺母,完成锁定。
七、伸长值测量与计算1、测量方法在每级张拉完成后,使用钢尺或游标卡尺测量钢绞线的伸长值,测量点应在钢绞线的端部。
2、理论伸长值计算根据钢绞线的弹性模量、截面积、锚索长度和张拉荷载,计算理论伸长值。
锚索预应力张拉计算

锚索预应力张拉计算锚索预应力张拉计算1. 引言本文档旨在提供一套详细的锚索预应力张拉计算模板范本。
通过对锚索预应力张拉的计算步骤和相关参数进行细化,可以确保计算结果的准确性和可靠性。
本文档适合于工程师、设计师等相关专业人员参考使用。
2. 锚索预应力张拉计算的基本原理2.1 预应力锚索的定义与作用2.2 预应力锚索的材料特性2.3 锚索预应力张拉计算的基本原理3. 预应力锚索参数的确定3.1 预应力锚索的几何属性3.2 预应力锚索的材料性能3.3 预应力锚索的张拉力计算3.4 锚固长度的确定4. 锚索预应力张拉计算步骤4.1 初始数据准备4.2 张拉力的确定4.3 锚固长度的计算4.4 张拉过程中的附加应力计算4.5 张拉施工条件的考虑5. 预应力锚索施工注意事项5.1 锚索预应力张拉设备的选择5.2 张拉过程中的控制与监测5.3 锚孔的施工与安装5.4 锚固端部的处理5.5 锚索的保护与维护6. 锚索预应力张拉计算的实例分析6.1 实例一:单锚段预应力张拉计算 6.2 实例二:多锚段预应力张拉计算 6.3 实例三:变截面预应力张拉计算6.4 实例四:斜拉索预应力张拉计算7. 本文档所涉及附件附件1:预应力锚索材料性能表附件2:锚索预应力张拉计算表格附件3:实例计算数据表格8. 本文档所涉及的法律名词及注释8.1 预应力技术:指利用预先施加的预应力将混凝土构件的内部应力调整到一定程度,以增加构件的自重承载和抗震能力的一种施工技术。
8.2 锚索:指用于预应力张拉构件的钢筋。
8.3 锚固:指将锚索端部坚固地固定在混凝土结构内的过程。
9. 扩展内容1、本文档所涉及附件如下:- 附件1:预应力锚索材料性能表- 附件2:锚索预应力张拉计算表格- 附件3:实例计算数据表格2、本文档所涉及的法律名词及注释:- 预应力技术- 锚索- 锚固。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
39.7
45.5
加荷时间(min)
4
4
4
4
5
持荷时间(min)
55Biblioteka 5530钢绞线实测伸长值(钢绞线外露长度/伸长值)
(mm)
0
0.00
42.22
43.00
1.85%
0
0.00
42.22
43.00
1.85%
0
0.00
42.22
43.00
1.85%
0
0.00
42.22
43.00
1.85%
钢绞线实测伸长值(钢绞线外露长度/伸长值)
(mm)
0
0.00
42.22
43.02
1.895%
0
0.00
42.22
43.00
1.85%
0
0.00
42.22
43.04
1.94%
0
0.00
42.22
43.07
2.01%
0
0.00
42.22
43.04
1.94%
0
0.00
42.22
43.01
1.87%
0
0.00
42.22
43.03
1.92%
0
0.00
13
张拉压力表型号及编号
YN-150
HY12518
HY31640
张拉千顶率定方程
F=45.957P-21.917
项目
质量要求
检测记录
锚墩混凝土及
锚固段浆体强度
混凝土强度
符合设计及规范要求
见检测报告
浆体强度
符合设计及规范要求
见检测报告
锚具及测力计安装
外露钢绞线清洁
清洁无污物
清洁无污物
测力计外观
/
/
测力计安装
老挝南欧江四级水电站
预应力锚索张拉质量评定表
施工单位:中国水利水电第十工程局有限公司合同编号:LAO-NAMOU-Ⅱ-ZT4001
单位工程名称
大坝工程
分部工程名称
右岸坝肩EL.391.5以上土建工程
工程部位
右岸坝肩
锚孔编号
MS2
锚索吨位(kN)
1800KN
锚索类型
粘结式锚索
锚索总长(m)
47m
内锚固段长(m)
8m
张拉段长(m)
39m
钢绞线根数
12
锚具型号
M15-12
测力计型号及编号
张拉方式
■单根张拉■整体张拉□其他
预紧千斤项型号及编号
YDC240QXB
-200
1527
预紧压力表型号及编号
YN-150
HY12518
HY31640
预紧千斤顶率定方程
Y=0.212799X-0.23846
张拉千斤顶型号及编号
YCQ250Q-200
注2:检测记录以监理工程师确认为准。
42.22
43.05
1.97%
1
0.00
105.52
105.60
0.08%
2
0.00
158.28
160.10
1.15%
3
0.00
211.04
211.70
0.31%
4
0.00
242.69
245.10
0.99%
经检查,确认此项表为编号锚索的张拉记录的有效续表。
监理:年月日
钢绞线弹性模量
198(第三方检测)
钢绞线截面积(mm2)
1680mm2
张拉情况描述
回缩值1.5mm
操作者
张洪川
测量者
郎继尧
记录者
郎继尧
张拉日期
年月日
补偿张拉日期
年月日
质量评定情况
□合格
■优良
初检:郎继尧
日期:
年月日
□合格
□优良
复检:
日期:
年月日
□合格
□优良
终检:
日期:
年月日
□合格
□优良
监理:
日期:
年月日
注1:质量按本标准及设计要求填写。
/
/
锚具外观
符合设计及规范要求
符合设计及规范要求
钢绞线梳理及穿锚
略为打紧整齐出露
略为打紧整齐出露
锚具安装
略为打紧整齐出露
略为打紧整齐出露
张拉系统安装
加载等级(kN)
0
1
2
3
4
5
6
7
钢绞线初始外露长度(mm)
理论计算伸长值
(mm)
张拉实测伸长值
(mm)
伸长值误差
(%)
压力表读数(MPa)
6.2
20.1
