混凝土强度拆模时间要求
混凝土拆模时间规范要求

混凝土拆模时间规范要求混凝土拆模时间规范要求一、背景说明混凝土拆模是指在混凝土浇筑后,拆除所使用的模板。
拆模的时间对于混凝土的硬化和力学性能有一定的影响。
因此,制定合理的混凝土拆模时间规范要求,对于确保混凝土结构的质量和安全非常重要。
二、规范要求1. 拆模时间的确定混凝土拆模时间的确定应根据混凝土配合比、环境温湿度、工程要求等因素来确定。
一般来说,混凝土的拆模时间应符合以下要求:a) 普通混凝土:在浇筑后24小时后拆模,但最晚不超过72小时;b) 高性能混凝土:在浇筑后48小时后拆模,但最晚不超过96小时;c) 早强混凝土:在浇筑后12小时后拆模,但最晚不超过48小时;特殊情况下,如需要加快施工进度,可以根据工程具体情况适当缩短拆模时间,但要经过专业人员的评估和审批。
2. 温度和湿度的影响环境温度和湿度对混凝土的硬化速度有影响,进而影响拆模时间。
在温度较高、湿度较大的情况下,混凝土的硬化速度较快,可以适当缩短拆模时间;而在温度较低、湿度较小的情况下,混凝土的硬化速度较慢,应适当延长拆模时间。
3. 混凝土强度的要求混凝土的拆模时间应确保混凝土达到足够的强度,以保证结构的安全和稳定。
一般来说,混凝土的拆模强度应满足设计要求的70%~80%。
4. 合理使用脱模剂在拆模过程中,可以使用脱模剂来减少混凝土与模板的黏附力,有助于拆模的顺利进行。
但是,在使用脱模剂时,要注意使用方法和施工注意事项,以免对混凝土的质量和力学性能产生不利影响。
5. 拆模过程中的注意事项在拆模过程中,要注意避免对混凝土的损坏和结构的强度产生不利影响。
拆模过程中要采取适当的拆除方法和使用合适的工具,避免过度力的施加导致混凝土的损坏。
6. 拆除模板后的处理在拆除模板后,要对混凝土表面进行检查和处理。
如有需要,可以修补混凝土表面的裂缝或凹陷,以确保混凝土的质量和美观。
三、总结混凝土拆模时间的规范要求是确保混凝土结构质量和安全的重要措施之一。
混凝土强度拆模要求

混凝土强度拆模要求首先,混凝土拆模的基本原则是混凝土强度达到设计拆模强度要求。
拆模强度是指混凝土养护一段时间后的强度,一般根据混凝土的配合比、材料性能、养护条件等因素确定。
在实际工程中,拆模强度一般为28天强度的70%~80%。
在拆模之前,需要进行强度检测,确保混凝土已经达到拆模强度要求。
其次,拆模时需要考虑混凝土的收缩和变形情况。
混凝土在养护期间会发生一定的收缩和变形,如果提前拆模可能会导致混凝土结构的破坏。
因此,拆模时需要根据混凝土的收缩和变形情况合理安排拆模时间。
一般情况下,拆模时间为浇筑混凝土后的28天左右。
对于一些大体积混凝土结构,拆模时间可能需要延长。
此外,拆模时还需要考虑混凝土的养护情况。
养护是指在混凝土浇筑后一段时间内对其进行保养,以促进混凝土的强度和耐久性发展。
养护对于保证混凝土的强度拆模是至关重要的。
在拆模前,需要对混凝土进行充分的养护,确保混凝土达到设计拆模强度。
养护方式可以采用覆盖湿布、喷水养护等方法。
另外,拆模时还需考虑混凝土的温度和湿度情况。
温度和湿度对混凝土的强度发展有一定的影响。
过高或过低的温度、湿度可能会引起混凝土的早期龟裂或强度不满足拆模要求。
因此,在拆模之前,需要对混凝土的温度和湿度进行检测,确保满足拆模要求。
最后,混凝土拆模需要进行逐层拆除,避免一次性全部拆除。
逐层拆除可以减少混凝土结构的变形和损坏,提高拆模的安全性。
在拆模过程中,需要使用适当的工具和方法进行拆除,注意避免对混凝土结构造成损坏。
总之,混凝土强度拆模是一个比较复杂的过程,需要考虑多个因素。
在进行混凝土强度拆模前,需要对混凝土的强度、收缩、变形、养护、温湿度等进行全面的分析和评估,确保拆模的安全和有效进行。
同时,在拆模过程中需要采取适当的措施和方法,避免对混凝土结构造成损坏。

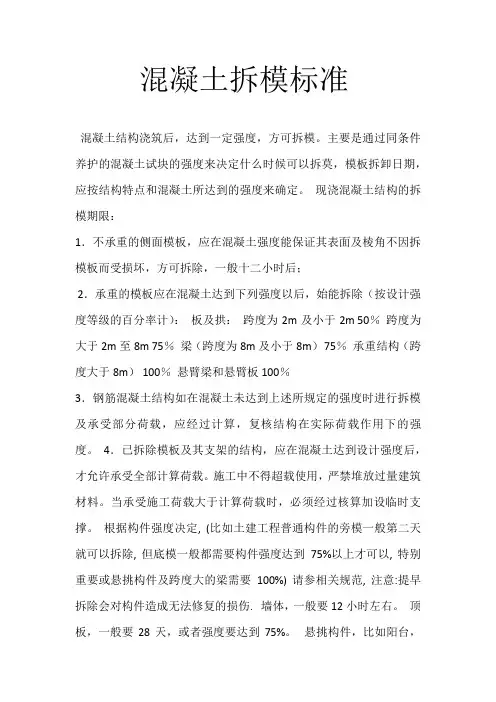

混凝土拆模标准

混凝土拆模标准混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定, (比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以, 特别重要或悬挑构件及跨度大的梁需要100%) 请参相关规范, 注意:提早拆除会对构件造成无法修复的损伤. 墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于70%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%。

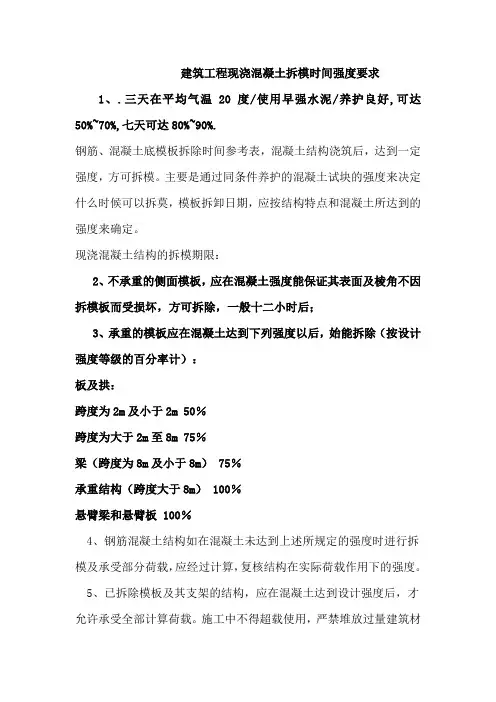

混凝土强度拆模时间要求.

建筑工程现浇混凝土拆模时间强度要求1、.三天在平均气温20度/使用早强水泥/养护良好,可达50%~70%,七天可达80%~90%.钢筋、混凝土底模板拆除时间参考表,混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:2、不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;3、承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%4、钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
5、已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
钢筋混凝土底模板拆除时间参考表现浇砼底模拆模所需砼强度(摘自《混凝土结构工程施工质量验收规范》)结构跨度达到设计强度标准值的百分率梁 L≤8m 75%L>8m 100%板 L≤2m 50%2m<L≤8m 75%L>8m 100%悬臂梁、板 L≤2m 75%L>2m 100%达到拆除砼底模板所需强度的参考时间:使用425#普通水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度 10度 15度 20度 25度 30度50% 10 7 65 4 375% 22 15 12 98 7100%50 40 30 28 201875% 32 22 16 1413 11100% 60 50 40 2824 207 650% 16 11 9 8使用425#矿渣水泥所需天数砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)5度 10度 15度 20度 25度 30度。

混凝土拆模条件

混凝土拆模条件
混凝土拆模条件如下
1、一般情况下,当混凝土强度达到百分之七十以上时,就可以开始进行拆模了。
当混凝土施工结束以后,混凝土强度若要达到百分之一百的话,一般需要二十八天左右,若混凝土强度只要达到百分之七十的话,则只要七天左右。
2、若要对混凝土进行拆模的话,不仅需要看混凝土强度,而且还需要根据混凝土的结构和所在位置来进行决定。
假如混凝土是用于建造非承重结构的话,那么就必须等混凝土表面没有出现掉角、缺棱现象的时候,才可以开始进行拆模。
3、假如混凝土是用于建造承重结构的话,那么就必须等混凝土强度达到百分之七十五以上以后,才可以开始进行拆模。
若混凝土还有其他的设计要求的话,则必须等混凝土强度达到百分之九十以上以后,才可以开始进行拆模。
4、假如是在夏天对混凝土进行拆模的话,则应该根据混凝土结构的跨度大小来决定拆模时间。
一般情况下,若跨度低于两米,则必须等混凝土强度超过百分之五十的时候,才可以开始进行拆模。
5、若跨度超过两米,但是长度又是在八米以内的话,就必须等混凝土强度超过百分之七十五的时候,才可以开始进行拆模,一般都需要七天左右。
跨度大于八米时,就必须等混凝土强度超过百分之一百的时候,才可以开始进行拆模,一般只要二十八天左右。
混凝土拆模时间规范要求

混凝土拆模时间规范要求混凝土拆模是指在混凝土构件浇筑后,待其达到规定的强度后,拆除模板的工作。
混凝土拆模时间的规范要求对于保证混凝土结构的质量和施工进度具有重要意义。
下面将从混凝土强度、模板拆除时间、拆模的顺序和注意事项等方面,详细介绍混凝土拆模时间规范要求。
一、混凝土强度要求混凝土强度是指混凝土达到一定强度的指标。
通常情况下,混凝土的拆模强度为设计强度的一半。
常用的混凝土拆模强度一般为10-15MPa。
二、模板拆除时间要求1.普通混凝土:普通混凝土的模板拆除时间一般为浇筑后24小时,即混凝土的拆模时间为浇筑后一天。
2.高强度混凝土:高强度混凝土的模板拆除时间需要根据具体情况来确定,一般为浇筑后72小时。
3.夏季施工:夏季施工通常会造成混凝土的早期强度发生较大变化,因此拆模时间需要根据混凝土的实际强度来确定。
4.特殊结构:对于特殊结构,如梁、柱等需要考虑其受力特点,确定适当的拆模时间。
三、拆模顺序1.混凝土基础:混凝土基础的拆模应在拆除上部墙体和梁柱之后进行。
2.梁板柱墙:一般按照从上往下,从内向外的顺序进行拆模,先拆内部墙体,再拆外部墙体,最后拆梁板柱。
四、拆模注意事项1.拆模时要对模板和混凝土结构进行检查,确保没有明显的裂缝和缺陷。
2.拆模过程应注意避免冲击和振动,以免对混凝土结构造成损害。
3.拆模过程中应使用适当的工具和方法,避免对混凝土结构造成损坏。
4.拆模后的模板要进行清理和保养,以备下次使用。
总结:混凝土拆模时间的规范要求对于施工质量和进度的控制至关重要。
根据混凝土的强度、夏季施工、特殊结构以及拆模顺序和注意事项等方面的要求,确保混凝土的拆模时间合理,并对拆模工作进行科学、安全的操作。
只有这样,才能保证混凝土结构的质量和施工进度的顺利进行。

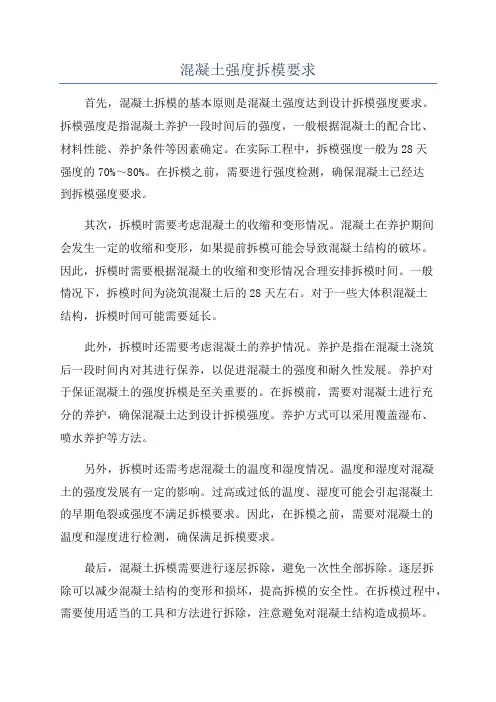

混凝土强度拆模要求

混凝土强度拆模要求混凝土拆模要求是指在混凝土浇筑完成后,拆卸模板的一系列操作和要求。
合理的拆模操作可以确保混凝土结构的质量和强度,避免模板破坏或者混凝土毛坯脱模时出现开裂或者缺陷。
以下是关于混凝土强度拆模的要求。
1.强度要求:混凝土的拆模时间应该根据混凝土的强度来决定。
通常而言,拆模时间一般为混凝土浇筑后的7-14天。
在这个时间内,混凝土的强度一般可以满足拆模的要求。
2.拆模工具:拆模工具应当使用非金属或者不会对混凝土产生损害的材料,比如塑料或者橡胶锤。
在拆模过程中,应该避免使用大力敲击模板,以免造成损坏。
3.拆模过程:拆模时应逐渐进行,以避免对模板和混凝土产生过大的冲击力。
拆模应从边缘开始,逐渐向内部进行。
如果发现混凝土与模板之间粘着过于强烈,可以适当使用拆模油等解决办法。
4.规范要求:在拆模前应检查模板表面是否有杂物残留,如水泥浆、木屑等。
模板表面应平整,并且无显著的损坏或变形。
如果发现模板有严重的损坏,例如裂缝、变形等情况,应及时更换或修理。
5.应力释放:混凝土脱模后会发生应力释放,如果不适当处理,可能会引起混凝土开裂。
为了减少应力释放引起的裂缝,可以在混凝土浇筑时施加适当大小的应力。
同时,在混凝土脱模后,应注意适当湿润维护,以防止混凝土过早干燥引起开裂。
6.温度控制:在低温环境下,混凝土的早期强度相对较低。
因此,在低温条件下进行模板拆除需要更加谨慎。
通常情况下建议在混凝土强度达到设计要求并保持稳定的情况下再进行拆模。
总之,混凝土拆模要求重点是确保混凝土的强度、质量和结构的完整性。
合理的拆模操作和适当的拆模时间可以避免混凝土结构在拆模过程中出现损坏和开裂的情况。
混凝土拆模操作应符合相关规范和要求,并在操作过程中保持审慎谨慎。
混凝土拆模时间规定

混凝土拆模时间规定
混凝土拆模时间规定
混凝土施工过程中,拆模是非常重要的一个环节。
拆模是指在混凝土浇筑完成后,将模具拆除的过程。
拆模的时间规定直接关系到混凝土结构的质量和施工周期。
下面将对混凝土拆模时间的规定进行介绍。
首先,混凝土强度是决定拆模时间的重要因素之一。
一般情况下,混凝土的强度越高,拆模时间就可以越短。
根据相关标准规定,在普通水泥造作业中,拆除垂直结构的模板应在混凝土浇筑后保持至少24小时,而在强度等级为C40及以上的混凝
土中,可以减少到16小时。
其次,温度对拆模时间也有一定的影响。
一般来说,温度越高,混凝土的强度发展就越快,对模板的依赖时间就可以缩短。
例如,当环境温度大于20℃时,C30的混凝土可以在12小时内
拆模;当环境温度为5℃-20℃时,C30的混凝土则需要等待
24小时。
此外,混凝土的类型也会影响拆模时间的规定。
例如,在采用早强水泥的施工中,拆模时间可以缩短到6-8小时;而在采用
普通水泥的施工中,拆模时间一般为24小时。
此外,还有一些特殊情况需要注意。
在连续浇筑大体积混凝土结构时,需要根据实际情况和混凝土强度进行拆模时间的确定。
在施工中,还应考虑混凝土的早期收缩和开裂问题,以确保拆
模后混凝土的安全和稳定。
总之,混凝土拆模时间的规定是根据混凝土强度、温度和类型等因素综合考虑得出的。
在施工过程中,应严格按照拆模时间规定操作,以确保混凝土结构的质量和施工进度。
同时,施工人员还应根据实际情况进行调整,确保混凝土的安全和稳定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑工程现浇混凝土拆模时间强度要求
1、.三天在平均气温20度/使用早强水泥/养护良好,可达50%~70%,七天可达80%~90%.
钢筋、混凝土底模板拆除时间参考表,混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:
2、不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;
3、承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):
板及拱:
跨度为2m及小于2m 50%
跨度为大于2m至8m 75%
梁(跨度为8m及小于8m) 75%
承重结构(跨度大于8m) 100%
悬臂梁和悬臂板 100%
4、钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
5、已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材
料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
钢筋混凝土底模板拆除时间参考表
现浇砼底模拆模所需砼强度
(摘自《混凝土结构工程施工质量验收规范》)
结构跨度达到设计强度标准值的百分率
梁 L≤8m 75%
L>8m 100%
板 L≤2m 50%
2m<L≤8m 75%
L>8m 100%
悬臂梁、板 L≤2m 75%
L>2m 100%
达到拆除砼底模板所需强度的参考时间:
使用425#普通水泥所需天数
砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)
5度 10度 15度 20度 25度 30度50% 10 7 6
5 4 3
75% 22 15 12 9
8 7
100%
50 40 30 28 20
18
75% 32 22 16 14
13 11
100% 60 50 40 28
24 20
7 6
50% 16 11 9 8
使用425#矿渣水泥所需天数
砼达到设计强度标准值的百分率硬化时昼夜平均温度(摄氏度)
5度 10度 15度 20度 25度 30度。
