砼强度拆模要求
混凝土拆模时对砼强度的要求

混凝土拆模时对砼强度的要求:

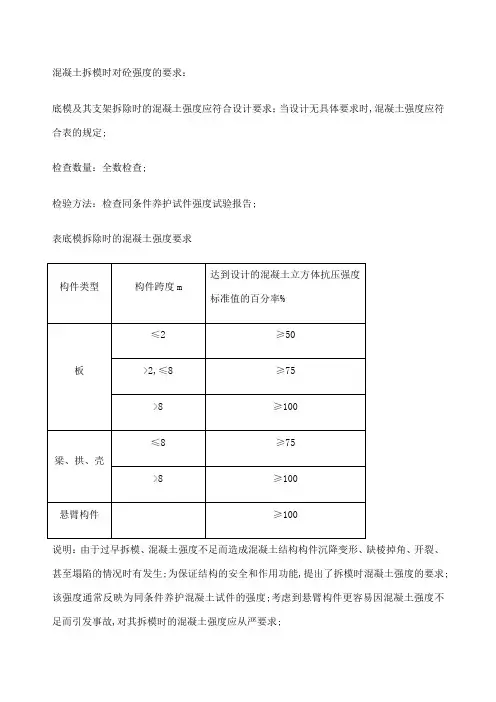

底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合表的规定;
检查数量:全数检查;
检验方法:检查同条件养护试件强度试验报告;
表底模拆除时的混凝土强度要求
说明:由于过早拆模、混凝土强度不足而造成混凝土结构构件沉降变形、缺棱掉角、开裂、甚至塌陷的情况时有发生;为保证结构的安全和作用功能,提出了拆模时混凝土强度的要求;该强度通常反映为同条件养护混凝土试件的强度;考虑到悬臂构件更容易因混凝土强度不足而引发事故,对其拆模时的混凝土强度应从严要求;。
混凝土拆模规范要求

混凝土拆模规范要求篇一:混凝土拆模时间规范专业讲解混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求 1后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值(f cu , k )的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较 2多。
混凝土拆模强度要求

混凝土拆模强度要求摘要混凝土拆模强度是指在混凝土浇筑完成后,拆除模具的时候,混凝土必须具备足够的强度,以避免损坏或变形。
本文将讨论混凝土拆模强度的要求,包括相关的标准和测试方法,以及如何确保混凝土拆模强度的合适水平。
1. 引言混凝土在建筑和基础工程中广泛应用,其拆模过程是施工的重要环节。
在混凝土完全凝固和固化之前,模具通常需要被拆除,以便进行后续的工作。
因此,混凝土必须具备足够的拆模强度,以确保拆除模具时不会引起损坏或变形。
2. 混凝土拆模强度的标准混凝土拆模强度的标准可以根据不同国家和地区的建筑规范和标准来确定。
一般来说,混凝土的拆模强度应符合以下几个方面的要求:2.1 施工质量标准混凝土拆模强度的要求首先应满足施工质量标准。
根据具体的工程项目和用途,混凝土的拆模强度应符合相关的国家标准或地方建筑规范。
这些标准通常规定了混凝土拆模强度的具体数值和测试方法。
2.2 保证结构完整性混凝土的拆模强度还应满足保证结构完整性的要求。
在模具拆除之后,混凝土结构应能够承受自身重量和外部荷载,且不会发生明显的变形或破坏。
这需要混凝土具备足够的强度和稳定性。
2.3 模具出模力要求混凝土拆模强度还应满足模具出模力的要求。
模具在拆除过程中需要施加一定的力量,以克服混凝土的粘附和摩擦力。
如果混凝土拆模强度不足,模具可能无法完全拆除,导致施工延误或模具损坏。
3. 混凝土拆模强度的测试方法为了评估混凝土的拆模强度是否符合要求,需要进行相应的测试。
以下是常用的混凝土拆模强度测试方法:3.1 压剪试验压剪试验是一种常用的测试方法,用于确定混凝土的抗压强度和抗剪强度。
该试验适用于较大和较重的结构,可以提供更准确的拆模强度评估。
3.2 拉伸试验拉伸试验用于测定混凝土的抗拉强度。
该测试适用于较小和较轻的构件,可以提供有关混凝土表面强度和背面强度的信息。
3.3 B类压剪试验B类压剪试验是一种特殊的压剪试验,适用于轻型墙板和模板等小型构件。
混凝土拆模时间规范专业讲解

《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值(fcu,k)的百分率(%)板≤2 ≥50>2,≤8≥75>8 ≥100梁、拱、壳≤8≥75>8 ≥100悬臂构件≥100如何科学地确定达到上述拆模强度所需的时间,是日常施工中经常遇到的难题,长期以来一直未得到很好解决,这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块强度作为拆模的依据,但目前试块的养护很不规范,虚假因素较多。同时,具体操作上也还存在一定的难度,即无法具体确定送检时间。另一方面, 施工单位为了追求利润,降低成本,减少投入, 模板与支架数量配置往往不足,随意拆模的现象十分普遍,对工程质量、施工安全造成隐患。t= t=3.1影响混凝土强度增长的主要因素ﻫ一是混凝土成熟度M。大家知道,混凝土强度的增长是随着时间的增加而增长的,温度越高增长越快,反之,温度越低增长也就越慢。混凝土成熟度就是时间与温度对于混凝土强度增长的综合影响值,可按下式确定:M=t (T+10)(1)式中:M--混凝土成熟度(℃.d);T--混凝土平均养护温度(℃)t--混凝土养护时间(d)(从终凝开始起算) ﻫ二是混凝土强度增长特征值A。大家知道,同样的养护温度条件,混凝土强度的增长也各有不同,这种特性,我们用强度增长特征值A表示,A值大,早期强度高;A值小,早期强度低,其大小与水泥、外加剂品种以及水灰比大小有关。
3.2混凝土强度增长与成熟度的关系式ft/ f28 =M/ (A .M+B) (2)式中: ft--某一龄期混凝土强度值;f28--混凝土28天强度值; B—与A值大小有关的常数,B=840(1-A)
混凝土浇筑后拆模

混凝土浇筑后拆模————————————————————————————————作者:————————————————————————————————日期:混凝土浇筑后能拆除模板混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m) 100%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定,(比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以,特别重要或悬挑构件及跨度大的梁需要100%)请参相关规范,注意:提早拆除会对构件造成无法修复的损伤.墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
混凝土拆模规范要求-14页word资料

混凝土拆模规范要求篇一:混凝土拆模时间规范专业讲解混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求1后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值(f cu , k )的百分率(%)板≤2 ≥50 >2,≤8≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间,是日常施工中经常遇到的难题,长期以来一直未得到很好解决,这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块强度作为拆模的依据,但目前试块的养护很不规范,虚假因素较2多。
混凝土拆模时间-要求规范专业讲解

混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定: 构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值(f cu , k ) 的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。
混凝土拆模时间规范专业讲解

混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204-2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定: 构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值 (f cu , k ) 的百分率(%) 板 ≤2 ≥50 >2,≤8 ≥75 >8≥100 梁、拱、壳 ≤8 ≥75 >8 ≥100 悬臂构件 ≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砼强度拆模要求
现在是要做一份混凝土拆模申请单,里面有一项是要填混凝土拆模时应达到的强度。
下面是表格的图片
规范对承重模板给出了具体的强度要求,对于不承重的侧模板,包括基础、柱子、
压顶的侧模板,另外还有梁、和墙的侧模板,其拆除时只要强度能保证其表面、棱角
不因拆模而受损坏即可拆除。
但对于墙体大模板,在常温下则要求强度达到1N/mm2
时方可拆除。
至于具体的拆除时间与众多因素有关,具体情况具体对待。
在模板拆除
工作中,一共有两大类强度要求。
一、承重的模板:
详细时间规定见《混凝土结构工程施工质量验收规范》第4.3.1条规定。
不同的构
件需要达到的设计混凝土立方体抗压强度标准值的百分率如下:
1、板:当跨度≤2时为≥50%;当跨度>2,≤8时为≥75%;当跨度>8为≥100%;
2、梁、拱、壳:当跨度≤8时为≥75;当跨度>8时为≥100%;
3、悬臂构件:不管跨度多大,均必须达到100%。
二、非承重模板:
包括基础、柱子、压顶的侧模板,另外还有梁、和墙的侧模板,其拆除时只要强度能
保证其表面、棱角不因拆模而受损坏即可拆除。
但对于墙体大模板,在常温下则要求
强度达到1N/mm2时方可拆除。
此外,在混凝土施工过程中还有一个强度经常被用到,就是混凝土可以上人的强
度要求:这个强度为1.21N/mm2。
你在填表时,对承重模板按规划要求进行填写即可,不承重的侧模板你填1N/mm2即可,没有任何问题。
现浇结构的模板及其支架拆除时的砼强度,应符合设计要求,当设计无具体要求时,应符合下列规定。
1、侧模在砼强度不能保证其表面及棱角不因拆除模板而受损坏后,方可拆除。
2、底模在砼强度符合下表规定后,方可拆除
三、现浇结构拆模时所需砼强度:
1、板跨度为2m及小于2m:≥50%
板跨度2—8m :≥75%
板跨度>8m :≥100%
梁跨度为8m及小于8m:≥75
承重结构跨度大于8m:≥100%
悬臂构件均为:≥100%
2、芯模或预留孔洞的内模,在砼强度能保证构件和孔洞表面不发生塌陷和裂缝后,方可拆除。
3、底模、当构件跨度不大于4m时,在砼强度符合设计的砼强度标准值的50%的要求后,方可拆除,当构件跨度大于4m时,在砼强度符合设计的砼强度标准值75%的要求后方可拆除。
