市政工程造价施工索赔管理论文
论工程项目中索赔管理的运用论文

论工程项目中索赔管理的运用论文•相关推荐论工程项目中索赔管理的运用论文摘要:在工程建设市场激烈和施工企业利润微簿的局面下,加强索赔工作管理,应引起承包商的高度重视和认真对待。
在市场经济中,承包商的目标是利润最大化,而加强合同管理和索赔管理是利润最大化的最佳途径,要取得较高的效益,不仅要签定一个公证、合理的合同,而且必须圆满有效的履行合同,在履行合同中还要运用索赔来保护自己的合法权益,避免和追回不必要的损失。
关键词:工程项目;索赔管理;运用1严格履行合同成功的索赔管理,首先要严格履行合同,这是索赔的基础。
在工程施工中,承包商首先应严格按合同规定的标准,工作内容来组织施工,在确保工程质量的前提下,保进度,求效益。
树立良好的信誉和企业形象,才能取得监理工程师和业主的信任,才能得到应得的工程价款。
但是,工程施工规模大,条件复杂,施工过程中变化因素多,难免出现与合同条款不同的实际情况,承包商利益存在很大的风险,如何防范,规避,化解风险是合同管理的重要内容,而索赔管理是合同管理的重要组成部分。
索赔管理以其本身花费较少,经济效果明显而应受到承包商的重视。
索赔管理必须从最初预测争议并为防止,解决争议做准备。
项目管理者初始阶段就要对工程索赔做好准备。
并把这种理念贯穿始终。
从索赔的宏观管理看,在合同签定阶段,承包商就尽力争取有利于自己的合同条款,并积极寻找潜在的机会。
合同执行阶段,不仅要全面履行合同责任,降低自己违约的几率,而且应当监督跟踪合同,发现索赔机会应收集相应的证据。
首先项目管理者对工程款要有主动认识,主动作为的动能;其次,项目主要管理者和管理层要有强烈的索赔意识;再者,项目管理层要有扑捉索赔机会的敏感度,最后,项目管理者要有从索赔走向理赔并获得赔偿的完整运作思路与具体方法,实施计划。
2及时报告工程变更和索赔意向2.1及时搜集索赔依据。
索赔依据主要有:各类有法定效应的文件。
如招标文件和合同文件,其它的各种签约,备忘录等业主认可的工程实施计划,各种工程图纸和技术规范等。
市政工程造价论文15篇(市政工程造价控制分析论文)

市政工程造价论文15篇市政工程造价控制分析论文市政工程造价论文摘要:市政工程的造价控制和造价管理是一项非常系统的工程,是一项带有管理、技术、施工、质量、法规、经济等很多知识结合的工作,需要在工程的前期,施工期间,和工程竣工后期对工程的造价进行全方位的动态管理。
加强工程造价的控制能够发现在投资管理中存在的问题,能够让工程的投资管理不断变得完善,这样才能够让市政工程更加地具有社会价值和使用价值。
关键词市政工程造价工程论文工程市政工程造价论文:市政工程造价控制分析论文摘要:介绍了市政工程建设造价控制中存在的一些普遍性问题,并对其形成原因进行了剖析,提出了市政工程造价控制的对策及审核的方法。
关键词:市政工程工程造价控制审核一、前言近年来,全国各地很多地方为了提高城市功能,改善投资环境,纷纷进行了大规模的市政基础设施建设。
市政工程的造价,在市政建设项目中是一个重要的因素,也是项目的主要控制目标之一。
众所周知,市政工程均属干线型工程,且多处于市区内,影响控制因素很多,如地上及地下障碍物、交叉作业、施工作业点多且分散、工期短、质量要求高等客观因素,同时还涉及到政府部门行政指令等要求,所有这些因素都直接或间接地影响着工程投资,若处理不好,投资控制就很难圆满完成[1]。
笔者就市政工程造价的控制、审核进行剖析,并提出相应的对策。
二、市政工程造价的问题和原因1.全面成本管理的观念尚未形成。
目前,对于造价管理的理解往往只停留在预结算上,对工程造价的控制,主要侧重于事后核算,即对竣工决算进行审核,对其他阶段的控制显得薄弱。
但事实上前期阶段的管理工作是很重要的。
2.设计管理制度不够完善,限额设计未得到全面推行。
据统计分析,设计阶段影响工程造价可能性为40%~70%,施工阶段影响工程造价的可能性为5%~25%。
3.施工阶段设计变更随意性大。
工程项目应该经过可行性研究和投资额度的审批程序,其工程造价的控制应该按批准的投资额度。
市政工程造价管理中的索赔管理

益具有重要作用 ,它不仅是施工单位 维护 自身合法 权 益 的基 本 手 段 ,更 是 施 工 单 位 规避 各类 风 险 的重
要 手段 。
施工企业必须对合同条件 、协议条款等有详细 了解 ,遭遇索赔事件时,以合 同为依据来提 出索赔
要求 。
a l s o a n i m p o r t a n t t s a k i n e n g i n e e r i n g p r o j e t c m a n a g e m e n t . A f u r t h e r a n l a y s i s o n p r o j e t c c l a i m i n t h i s p a p e L e x p o u n d s t h e t y p e s o f e n i g n e e i r n g c l a i m , a n d t h e i m p o r t a n c e a n d me a n i n g ,

市政 工程造价管理 中的索赔管理
Cl ai m Ma n a g e me n t o f Mu n i c i p a l En g i n e e r i n g Co s t Ma n a g e me n t
● 蒋庆华 ■ J i a n g Qi n g h u a
当 前 我 国 建筑 市 场 的竞 争 日趋 激 烈 ,施 工单 位
( 2 )及时提交索赔意向书
根 据 招 投 标 文 件 及 合 同 要求督之下,其工程压力
极 大 ,极 易 出现 工 程 亏 损 现 象 。通 过 加 强工 程 索赔
( 1 )必 须 以 合 同 为依 据 ,
( 6 )按照索赔的处 理方式来分 ,可 以分为单元
工程索赔存在的问题及对策毕业论文

中文摘要工程索赔的概念有广义和狭义的区分,广义的工程索赔既包括承包商向业主进行索赔,也包括业主向承包商进行索赔,狭义的索赔仅指承包商因非自身原因造成工期延长、费用增加而向业主进行的索赔,本文所述的工程索赔仅指工程索赔的概念、特点、分类及意义,阐述了工程索赔中存在的问题,以及探讨了工程索赔的对策。
本文首先对工程索赔相关的理论进行了综述;然后就国内工程索赔的现状以及存在的问题进行了全面的分析;再次基础上,从事前积极预防和事后及时处理两个方面,提出国内建设施工索赔的对策建议,以保障工程索赔的顺利实现。
最后,通过案例分析进一步明确了加强合同风险管理、积极预防外来风险、准确运用关键路线法在工程索赔中的重要性。
在索赔对策中,事前预防的核心是加强合同管理。
因此,提高风险防范能力的具体的合同管理方式、方法是本文未来的研究方向。
关键词:工程索赔问题对策目录一、绪论 (1)(一)研究的意义 (1)(二)国内外研究的现状 (1)二、工程索赔的概念 (2)(一)工程索赔的含义及特点 (2)1、工程索赔的含义 (2)2、工程索赔的特点 (2)(二)工程索赔的原因 (2)三、工程索赔存在的问题 (3)(一)承包商不敢进行索赔 (3)(二)承包商不会进行索赔 (3)(三)索赔经验贫乏,索赔意识薄弱 (4)(四)索赔的概念认识模糊甚至错误 (4)(五)理论研究落后,定量研究不足 (4)(六)组织结构设计有缺陷 (5)(七)人员培训 (5)四、工程索赔的对策 (5)(一)要及早发现索赔机会 (5)(二)商签好合同协议 (6)(三)树立正确的索赔意识 (6)(四)及时发出“索赔通知书” (6)(五)索赔事由论证要充足 (7)(六)职务设计 (7)(七)注意同监理工程师搞好关系 (8)(八)培养索赔专业人才 (8)(九)敢于索赔、懂得索赔 (8)五、加强对索赔防范工作 (11)(一)严肃认真的对待投标报价 (11)(二)注意签订合同时的协商与谈判 (11)(三)加强施工质量管理 (12)(四)加强施工进度计划与控制 (12)(五)注意业主不得随意工程变更及工程范围扩大 (12)(六)加强工程成本的核算与控制 (12)六、结论 (13)参考文献 (14)一、绪论(一)研究的意义随着经济的飞速发展,工程建设承包的国际化程度不断加深,与其相关的工程索赔案件不断增加,这反映出了我国相应的体制与法规并不完善,在市场经济条件下,低价中标的工程越来越多,投资者对于工程索赔处理的成功与否将对整个项目的投资产生很大的影响,建设项目中的工程索赔也就日益增多,正确掌握索赔的方法就变得尤为重要了。

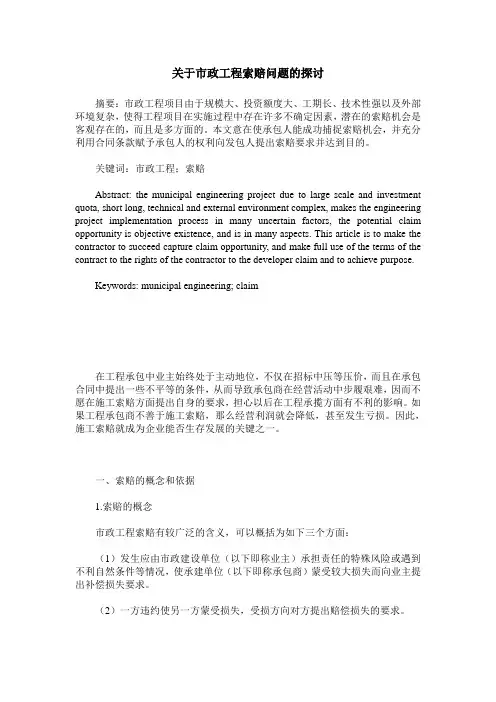

关于市政工程索赔问题的探讨

关于市政工程索赔问题的探讨摘要:市政工程项目由于规模大、投资额度大、工期长、技术性强以及外部环境复杂,使得工程项目在实施过程中存在许多不确定因素,潜在的索赔机会是客观存在的,而且是多方面的。
本文意在使承包人能成功捕捉索赔机会,并充分利用合同条款赋予承包人的权利向发包人提出索赔要求并达到目的。
关键词:市政工程;索赔Abstract: the municipal engineering project due to large scale and investment quota, short long, technical and external environment complex, makes the engineering project implementation process in many uncertain factors, the potential claim opportunity is objective existence, and is in many aspects. This article is to make the contractor to succeed capture claim opportunity, and make full use of the terms of the contract to the rights of the contractor to the developer claim and to achieve purpose.Keywords: municipal engineering; claim在工程承包中业主始终处于主动地位,不仅在招标中压等压价,而且在承包合同中提出一些不平等的条件,从而导致承包商在经营活动中步履艰难,因而不愿在施工索赔方面提出自身的要求,担心以后在工程承揽方面有不利的影响。
如果工程承包商不善于施工索赔,那么经营利润就会降低,甚至发生亏损。
工程施工索赔论文(3篇)

第1篇摘要:随着我国建筑行业的快速发展,工程施工索赔问题日益凸显。
本文从工程施工索赔的概念、原因、程序及应对策略等方面进行分析,旨在为建筑企业和相关从业人员提供有益的参考。
一、引言工程施工索赔是指在工程建设过程中,因合同履行过程中出现的问题,导致合同双方产生纠纷,需要通过协商、调解或诉讼等方式解决的一种经济补偿行为。
随着工程项目的规模不断扩大、技术难度不断增加,工程施工索赔问题日益复杂,对建筑企业的经济效益和社会信誉产生严重影响。
二、工程施工索赔的原因1. 合同条款不明确:合同是工程施工索赔的基础,若合同条款不明确,容易引发纠纷。
2. 施工过程中变更频繁:工程项目在施工过程中,由于各种原因导致变更频繁,增加了索赔的可能性。
3. 不可抗力因素:自然灾害、政策调整等不可抗力因素可能导致工程进度延误、成本增加,引发索赔。
4. 甲方违约:甲方未能按照合同约定履行义务,如未按时支付工程款、未按时提供材料等,导致乙方产生索赔。
5. 施工单位管理不善:施工单位在施工过程中管理不善,如施工质量不合格、工期延误等,引发索赔。
三、工程施工索赔的程序1. 索赔事件发生:合同双方在施工过程中发现索赔事件,应及时进行记录。
2. 索赔意向通知:乙方在确认索赔事件后,应在规定时间内向甲方递交索赔意向通知。
3. 索赔报告:乙方在索赔意向通知后,应向甲方递交详细的索赔报告,包括索赔事件、索赔依据、索赔金额等。
4. 索赔协商:合同双方就索赔事项进行协商,争取达成一致意见。
5. 索赔调解或诉讼:若协商无果,可寻求第三方调解或向法院提起诉讼。
四、工程施工索赔的应对策略1. 重视合同管理:在合同签订阶段,应仔细研究合同条款,确保合同内容明确、合理。
2. 加强施工管理:提高施工质量,确保工程进度,降低索赔风险。
3. 建立健全索赔制度:建立健全索赔管理制度,明确索赔流程,提高索赔工作效率。
4. 加强沟通协调:与甲方保持良好沟通,及时解决施工过程中出现的问题,避免索赔。
《工程项目施工索赔管理研究》毕业论文

摘要随着中国加入WTO,建筑市场逐步与国际接轨。
施工索赔在中国的缘起,是建筑业市场化的产物,是与国际接轨的产物。
然而目前市场化程度不够,施工索赔还不是建筑行业的通行做法.在施工索赔过程中还存在着这样那样的问题,严重制约了我国建筑业发展。
如何完善我国施工索赔是建筑企业的重要课题。
本文通过分析我国工程索赔意识薄弱的主客观表现,探究造成我国索赔管理落后现状的主客观根源以及由此而造成的严重后果,进而提出提高我国索赔管理水平,改善我国索赔现状的具体措施:首先加强索赔意识;其次,加强管理;再次,提高经营管理队伍的素质,是解决我国索赔人才匾乏问题的关键。
同时考虑到索赔毕竟是事后补偿,为此,本文对索赔发生前的风险防范进行了简要的论述以期促进我国建筑业的发展提高国际竞争力。
关键词:工程索赔,索赔管理,索赔证据AbstractWith China's accession to WTO,the architecture industry in our country has developed rapidly, and construction market with international standards gradually。
The origin of the construction sues for damages in China, the production of construction market,in the product with international standards. Yet the degree of market compensation is not enough,and the construction sues for damage is not general in constructional market。
There are many kings of problems in the process of claim damages,which has restricted the development of architecture industry in our country seriously。
工程索赔毕业论文

工程索赔毕业论文工程索赔是指在工程施工过程中,由于各种原因导致合同约定的工程周期、质量、造价出现偏差,因而甲方或乙方提出索赔的行为。
随着工程建设的不断发展,工程索赔的问题也越来越受到人们的重视。
本篇毕业论文将从工程索赔的基本概念与特点、工程索赔的原因、工程索赔的处理方式等方面对工程索赔进行研究分析。
一、工程索赔的基本概念与特点工程索赔是指工程项目建设过程中,由于各种原因导致合同约定的工程周期、质量、造价出现偏差,因而甲方或乙方提出索赔的一种行为。
从工程施工的角度来看,工程索赔则是工程建设中不可避免的问题之一。
而工程索赔的基本特点主要表现在以下几个方面。
1.工程索赔具有复杂性工程索赔是一个复杂的问题,涉及到工程施工过程中的各种方面。
由于工程建设的特殊性和复杂性,工程施工过程中的各种因素均会对工程质量、周期、造价造成影响,导致索赔问题的产生。
因此,在处理工程索赔问题时,需要考虑到多方面的因素,并进行细致的分析研究。
2.工程索赔具有争议性工程索赔是甲方与乙方之间的争议问题。
在具体的索赔处理过程中,由于双方对工程质量、周期、造价的认识不一致,往往会产生争议和矛盾。
因此,在处理工程索赔问题时,需要双方进行充分的沟通和协商,以达成公平合理的方案。
3.工程索赔具有成本性工程索赔往往需要双方付出一定的成本,包括人力、物力、资金等方面的成本。
在索赔处理过程中,需要耗费大量的时间和精力,甚至会对工程建设项目的整体利益产生不良影响。
因此,在处理工程索赔问题时,需要充分考虑其成本形式,并尽可能采取经济、有效的处理方式。
二、工程索赔的原因工程索赔问题的产生具有多种因素。
从工程建设组织的角度来看,主要可以归纳为以下几个方面。
1.合同规定问题在合同约定的工程周期、质量、造价等方面存在模糊、不严谨的规定,导致甲方与乙方在工程建设过程中存在误差和偏差,进而产生索赔问题。
2.设计规划问题在工程设计规划阶段存在缺陷或漏洞,导致工程建设过程中出现问题,如设计方案不合理、设计标准不严格等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政工程造价施工索赔管理论文
【摘要】工程施工索赔是一项程序复杂、系统性强的工作,项目管理中应当树立起索赔意识,重视索赔,善于索赔,通过索赔减少损失,维护自己的正当权益。
在索赔工作中施工企业必须依合同、重证据、讲技巧、树信誉,踏踏实实地做好索赔管理基础工作,严格按规定程序办事。
施工索赔是合同管理的重要环节,也是项目管理的重要内容,是施工企业赢取利润的重要手段。
1 施工索赔的现状分析
目前工程建设市场竞争激烈,业主为节约投资,千方百计地与施工企业讨价还价,在招标文件中提出一些苛刻要求,加上企业之间不正当的竞争,使施工企业处于不利地位。
施工企业为了能接到工程,只能接受业主的一些苛刻条件,放弃一些应有的权利。
业主往往充分利用自己在工程建设中的主导地位,有时随意改变合同条款的内容。
例如:随意进行工程分包、随意修改图纸;有时又压制施工企业提出索赔要求或用拖延方式使施工企业延误提出索赔的期限,或用口头承诺方式使施工企业在造价控制中缺乏真正的依据,最终导致索赔失败,甚至有时施工索赔虽然得到了承认,但有些业主也经常利用合同的不完整的缺陷,任意压低索赔费用。
施工企业内部部分管理人员认为索赔后与业主的关系破坏了,不利于后续工程的承包,断了自己的后路,故不愿意向业主索赔;索赔人员不善于与业主代表处理关系,缺乏经济、法律知识和实践经验,虽然他们对索赔有所认识,但不能把握住索赔的尺度,也导致索赔成功率低。
2 施工索赔机会分析
2. 1 工程特殊性
市政工程是指市政设施建设工程。
市政设施是指在城市规划建设内设置、基于政府责任和义务为居民提供有偿或无偿公共产品和服务的各种建(构)筑物。
市政工程是衡量城市投资环境和生活环境的重要标志,是提高城市经济效益和社会效益的基本重要条件。
政府职能部门委托属下的国企单位(事业单位)作为业主单位,其工程项目和业主单位有着一定的政府背景。
2. 2 合同签订中的索赔机会分析
施工企业应谨慎地与业主单位签订《施工合同》,如对调整合同价格、办理现场可能出现的签证和索赔的办法、程序、时限、责任作出明确的约定,为索赔提供合同依据和法律保障。
对明显的把重大风险转移给施工企业的条款提出修改要求,并将达成的修改协议,以“谈判纪要”书面形式,作为合同文件的组成部分。
最后,对于开脱业主责任的合同内容,如合同中没有索赔条件,业主对不可预见的工程施工条件不承担责任,业主认为某部分工程不满意,就有权扣减工程款或者工程款支付等,这些都要通过谈判予以纠正,如果在签订过程中不予纠正,索赔机会很难成立。
2. 3 内外部环境的索赔机会分析
市政工程通常是在市区建设,因此工程项目的技术环境、经济环境、社会环境、法律环境的变化,会在工程实施过程中经常发生,使得工程的计划实施过程与实际情况不一致。
地下工程施工与地质条件
密切相关,开挖时出露的土石比及高程对照招标文件出入较大;开挖时发现古代遗迹、文物等;在隧洞施工中出现了汹涌的地下水或泥石流,严重超出招标文件所述的气象、水文条件,如特大降雨量、特大洪水、最高洪水位及其它特大天灾等。
其它在招标文件中提及的现场条件与实际出入较大,位置、高程差异较多等。
这些施工条件的变化即使是有经验的承包商也无法事前预料。
3 市政工程施工索赔案例分析
市政工程投资大、工期长、技术要求高,工程实施过程中出现索赔是不可避免的。
首先是由于市政工程本身和周边环境有许多不确定性,在实施时会出现较大变化;其次,市政工程施工承包合同签订时是基于对未来情况的预测,不可能对复杂的工程和环境将带来的所有问题作出准确说明,况且市政工程合同双方对其有不同理解(对合同的权利和义务的范围、界限的划分理解不一致),造成合同争议。
下面就市政工程施工索赔的部分案例进行分析。
在我公司实施的某项目中,施工合同采用《合同条件》版本,在项目实施过程中,我公司先后提出:①一期工程施工排水费用要求索赔;②施工供电变更电费要求索赔;③工程进度款逾期支付要求索赔;
④项目暂停施工合同延误要求索赔。
对于以上索赔,监理工程师主要运用了《合同条件》以下条款进行处理,取得了如下经验:
3. 1 施工排水费用索赔
1)索赔的理由。
我公司提出的理由是“在施工过程中出现了尾水渠右侧边坡、厂房进口左侧基岩不可预见的地质涌水和多次洪水漫
堰使我部额外增加了排水工程量”要求费用索赔。
即地下水水位与合同文件提供的数据有较大差异。
2)索赔依据的条款。
《合同条件》第47.1 条发包人的风险:工程(包括材料和工程设备)发生以下各种风险造成的损失和损坏,均应由发包人承担风险责任。
①发包人负责的工程设计不当造成的损失和损坏;②由于发包人责任造成工程设备的损失和损坏;③发包人和承包人均不能预见、不能避免并不能克服的自然灾害造成的损失和损坏,但承包人迟延履行合同后发生的除外。
3. 2 进度款逾期支付索赔
1)索赔的理由。
我公司提出的理由是:发包人从2009 年1 月开始,就没有按合同规定的时间支付工程进度款,现根据合同“支付时间”条款的规定,要求索赔工程进度款逾期支付利息。
2)索赔依据的条款。
《合同条件》第33.4 条支付时间中规定:发包人在收到监理人签证的月进度付款证书并审批后支付给承包人,支付时间不应超过监理人收到月进度付款申请单后28 天。
若不按期支付,则应从逾期第一天起按专用合同条款中规定的逾期付款违约金加付给承包人。
本款中“专用合同条款中规定的逾期付款违约金”为若不按期支付,则应从逾期第一天起按中国人民银行的同期贷款最高利率计算的逾期付款的利息规定支付逾期付款违约金加付承包人。
3. 3 窝工及项目暂停索赔
1)索赔的理由。
我公司提出“由于发包人工程建设资金供应问题,没有按规定时限内支付工程进度款,造成我方于2009年4 月31
日至2010 年5 月19 日期间窝工147d,根据该工程合同文件所涉及到条款规定,要求索赔”
2)索赔依据。
《合同条件》第42.1 条发包人违约中规定:在履行合同过程中,发包人发生下述行为之一者属发包人违约。
①发包人未能按合同规定的内容和时间提供施工用地、测量基准和应由发包人负责的部分准备工程等承包人施工所需的条件;②发包人未能按合同规定期限向承包人提供应由发包人负责的施工图纸;③发包人未能按合同规定的时间支付各项预付款或合同价款,或拖延、拒绝批准付款申请和支付凭证,导致付款延误;④由于法律、财务等原因导致发包人己无法继续履行或实质上己停止履行本合同的义务。
《合同条件》第42.2 条承包人有权暂停施工中规定:若发生第42.1 条款(3)项的违约时,发包人应按第33.4 款的规定加付逾期付款违约金,逾期28 天仍不支付,则承包人有权暂停施工,并通知发包人和监理人。
由此增加的费用和工期延误责任,由发包人承担。
4、结束语
工程施工索赔是一项程序复杂、系统性强的工作,项目管理中应当树立起索赔意识,重视索赔,善于索赔,通过索赔减少损失,维护自己的正当权益。
在索赔工作中施工企业必须依合同、重证据、讲技巧、树信誉,踏踏实实地做好索赔管理基础工作,严格按规定程序办事。
施工索赔是合同管理的重要环节,也是项目管理的重要内容,是施工企业赢取利润的重要手段。
参考文献
1 黄志团,周达德.浅谈市政工程索赔[J].建材与装饰(中旬刊),2007,9.
2 赵巍.浅谈施工索赔机会与技巧[J].黑龙江科技信息,2007(17):23-26.
3 杨晓林.市政工程工程索赔与案例分析[M].哈尔滨:黑龙江科学技术出版社,2003.。
