工程竣工结算技巧教学提纲
工程竣工结算技巧

工程竣工结算技巧首先,进行工程量的核对。
在进行竣工结算之前,需要将工程量进行详细核对,确保所有工程量的计算准确无误。
这包括对施工图纸和合同中的工程量进行逐项对比核对,以及对施工过程中的变更工程量进行记录和计算。
只有确保工程量的准确性,才能保证结算结果的准确性。
其次,审查各种费用的计算依据。
在结算过程中,存在着多种费用,如材料费、劳务费、机械使用费等。
对于这些费用,需要仔细审查其计算依据,比如物料单价、工资标准、机械使用费率等。
对于不同费用的计算依据,需要进行逐项核对,确保其准确无误。
再次,审查各种费用的材料清单。
结算过程中,需要对各种费用的材料清单进行审查,确保清单中列举的物料与实际使用的物料一致。
这包括对供应商的供货清单逐项核对,以及对施工现场的实际物料使用情况进行核对。
只有确保材料清单的准确性,才能保证费用的计算准确无误。
此外,对于变更工程的计算需要特别注意。
在工程项目的施工过程中,很可能会发生变更工程,这就需要对变更工程的费用进行核查和计算。
对于变更工程的计算,需要根据合同规定进行,确保变更工程的费用计算公正合理。
最后,需要对结算结果进行综合检查。
在完成竣工结算之后,需要对结算结果进行综合检查,确保各项费用的计算准确无误。
这包括对结算结果的算术运算进行逐项核对,以及对各项费用的计算过程进行审查。
只有在综合检查的基础上,才能保证结算结果的准确性和公正性。
总之,工程竣工结算是一个复杂的过程,需要仔细核对和审查各项数据和费用,以确保结算结果的准确性和公正性。
通过以上所述的技巧,可以帮助工程项目进行高效准确的竣工结算。
浅谈怎样搞好竣工结算

浅谈怎样搞好竣工结算竣工结算是指在工程完工后,进行清算和结算的一种工作。
竣工结算的目的是为了确定工程实际成本,查找工程施工过程中出现的问题,以及明确工程的质量和安全等方面的情况。
如何做好竣工结算,是每一个工程项目经理所关心的问题。
一、建立完善的竣工结算制度建立完善的竣工结算制度对于搞好竣工结算来说是非常重要的。
竣工结算的制度包括了结算文件的准备、审批程序、结算方案的确定以及结算账务的核对等环节。
制定一个严密的计价规范及发票制度是保证结算的正确性的基础。
二、严格控制工程成本竣工结算的核心问题是成本问题。
而成本控制的核心工作就是控制工程过程中的材料和人力成本。
在采购材料的过程中,应严格执行招投标和合同约定,合理控制材料成本,提高物资采购的透明度和公开度,防止资金浪费。
在人力成本方面,需要合理控制工人工资的标准,合理安排工作的时间和数量,保证施工进度和质量。
三、科学制定竣工结算方案竣工结算方案是竣工结算的重中之重,也是最为关键的环节之一。
竣工结算方案是指对各项工程项目进行清晰明了的账目核算和分摊费用的具体方案。
制定方案的时候,应考虑到工程所用到的各种材料,监理人员的审查意见,施工计划的变化等各种因素。
同时在选定清算内容后,应严格按照要求开出发票。
四、建立质量鉴定机制采用合规的施工标准、技术规范、检验检测等手段,确保工程质量符合标准,严格建立质量鉴定,质量考核,发现质量问题及时整改,防止出现后效应。
五、做好结算问题的记录在竣工结算的过程中,需要对各个环节进行记录,明确记录有关时间、材料使用情况、人工成本开支等各类信息,方便后续工作的整理和查证。
这样可以对后续的工程建设,在同类型的工程中,能够做到更加严格的管控。
在对竣工结算的各项方案和实施情况进行合理规划与落实的基础上,做好竣工结算工作不仅能够准确反映工程的实际情况,更能够体现出企业管理水平及工程管理水平的高低。
公司应该重视这项工作,建立严格的管理制度,规范流程,提高竣工结算的质量和效率。
浅谈如何做好工程竣工结算

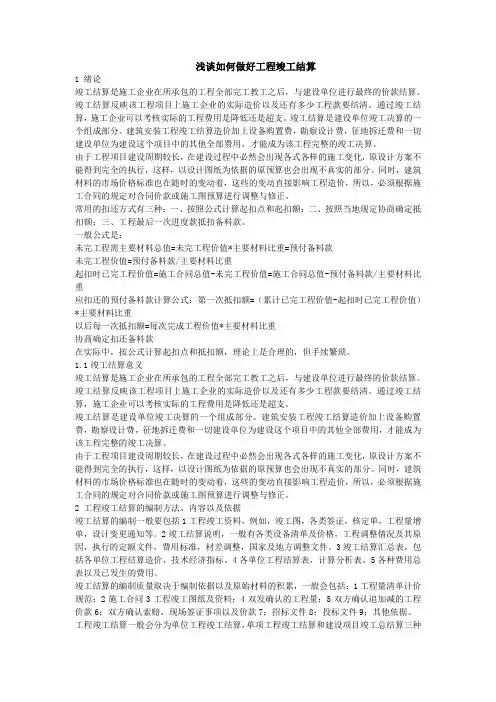

浅谈如何做好工程竣工结算1 绪论竣工结算是施工企业在所承包的工程全部完工教工之后,与建设单位进行最终的价款结算。
竣工结算反映该工程项目上施工企业的实际造价以及还有多少工程款要结清。
通过竣工结算,施工企业可以考核实际的工程费用是降低还是超支。
竣工结算是建设单位竣工决算的一个组成部分。
建筑安装工程竣工结算造价加上设备购置费,勘察设计费,征地拆迁费和一切建设单位为建设这个项目中的其他全部费用,才能成为该工程完整的竣工决算。
由于工程项目建设周期较长,在建设过程中必然会出现各式各样的施工变化,原设计方案不能得到完全的执行,这样,以设计图纸为依据的原预算也会出现不真实的部分。
同时,建筑材料的市场价格标准也在随时的变动着,这些的变动直接影响工程造价,所以,必须根据施工合同的规定对合同价款或施工图预算进行调整与修正。
常用的扣还方式有三种:一、按照公式计算起扣点和起扣额;二、按照当地规定协商确定抵扣额;三、工程最后一次进度款抵扣备料款。
一般公式是:未完工程需主要材料总值=未完工程价值*主要材料比重=预付备料款未完工程价值=预付备料款/主要材料比重起扣时已完工程价值=施工合同总值-未完工程价值=施工合同总值-预付备料款/主要材料比重应扣还的预付备料款计算公式:第一次抵扣额=(累计已完工程价值-起扣时已完工程价值)*主要材料比重以后每一次抵扣额=每次完成工程价值*主要材料比重协商确定扣还备料款在实际中,按公式计算起扣点和抵扣额,理论上是合理的,但手续繁琐。
1.1竣工结算意义竣工结算是施工企业在所承包的工程全部完工教工之后,与建设单位进行最终的价款结算。
竣工结算反映该工程项目上施工企业的实际造价以及还有多少工程款要结清。
通过竣工结算,施工企业可以考核实际的工程费用是降低还是超支。
竣工结算是建设单位竣工决算的一个组成部分。
建筑安装工程竣工结算造价加上设备购置费,勘察设计费,征地拆迁费和一切建设单位为建设这个项目中的其他全部费用,才能成为该工程完整的竣工决算。
建筑工程j竣工结算与阶段决算精讲

7.1工程结算
注:“起扣点”恰好处于本月完成产值的当月,其计算公式为:
“抵起扣扣的点预”付当备月料应款=累完 成 产计值-起扣点
主材费 所占比重
“结起算扣的点工”程当进月度应款=本完月成(产期值)-累完 成 产计值-起扣点
主材费 所占比重
7.1工程结算
3、工程尾期进度款结算 按照国家有关规定,工程项目总造价中应预留一定比例
(4)该企业当月共计应收取的工程进度款为: 32+21.12=53.12万元
(5)当月应归还的工程预付备料款为: 80-53.12=26.88万元 或:(80-32)×56%=26.88万元
7.1工程结算
• 某工程项目施工合同为560万元,合同工期为6个月,施工合同规定: • 1、开工前业主向施工单位支付合同价20%的预付款 • 2、业主自第一个月起,从施工单位的应得工程款中按10%的比例扣
7.1工程结算
一、概念
是指建筑工程施工企业在完成工程任务后,依据 施工合同的有关规定,按照规定程序向建设单位 收取工程价款的一项经济活动。 1、主体----施工企业; 2、目的----施工企业向建设单位索取工程款,以 实现“商品销售”。 3、意义:
是反映工程进度的主要指标 、开工前期进度款结算 从工程项目开工,到施工进度累计完成的产值小于“起
扣点”,这期间称为开工前期。 此时,每月结算的工程进度款应等于当月(期)已完成
的产值。其计算公式为:
本月(期)应结=本月(期)已完成产值 算的工程进度款 =Σ本月已完成工程量×预算单价+相应收取的其他费用
7.1工程结算
2、施工中期进度款结算 当工程施工进度累计完成的产值达到“起扣点”以后,
7.1工程结算
• 4、业主应补偿的: • (1)已购特殊工程材料价款补偿50万元的合理要求 • (2)施工设备遣返费用10万源的要求不合理, • 应补偿:(560-70-80-120)/560x10=5.18万元 • (3)施工人员遣返费补偿8万元的要求不合理 • 应补偿:(560-70-80-120)/560x8=4.14万元 • 合计:50+5.14+4.14=59.32万元 • 5、合同终止后业主共向施工单位支付的工程款为: • 70+80+120+59.32-8-12-15=294.32万元‘
第六章-工程结算和竣工决算-第二节

对比其他工 程费用概算
对比分析单 位工程概算
工程造价 对比分析
同时,分别将建筑安装工程费、设备工器具费和其他工程费 用逐一与竣工决算的实际工程造价对比分析,找出节约和超支的具 体内容和原因。在实际工作中,侧重分析以下内容:
第六章 工程结算和竣工决算
第二节 工程竣工决算
三、 竣工决算的主要内容 (P250)
全部内容的工程设计平面示意图。
第六章 工程结算和竣工决算
第二节 工程竣工决算
三、 竣工决算的主要内容 (P250)
竣工财务决算 说明书
经批准的概、预算是考核实际建设工程造价的依据,将竣工 决算报表中所提供的实际数据和相关资料与之对比,分析竣工项目 总造价和单方造价是节约还是超支。
在此基础上,总结经验教训,找出原因,以利改进。
第六章 工程结算和竣工决算
第二节 工程竣工决算
第六章 工程竣工 结算和竣工决算
第六章 工程结算和竣工决算
第二节 工程竣工决算
教学目的和要求: 1、掌握工程竣工决算的概念、作用和内容; 2、掌握工程竣工决算的编制方法。
第六章 工程结算和竣工决算
第二节 工程竣工决算
一、 工程竣工决算的概念
竣工决算是在建设项目或单项工程完工后,由建设单位财务及有关部 门,以竣工结算等资料为基础,编制的反映建设项目实际造价和投资效果 的文件。
(表9.6)
5. 建设项目交付使用资产明细表 (表9.7)
建设工程 竣工图
小型建设 1. 建设项目竣工财务决算审批表(表9.3)
项目财务 2.小型建设项目竣工财务决算总表 (表9.8补) 决算报表 3. 建设项目交付使用资产明细表 (表9.7)
工程造价 对比分析
第六章 工程结算和竣工决算

工程竣工结算和竣工决算(上)培训讲学

题目:工程竣工结算和竣工决算(上)教学目的及要求:通过此次教学,要求学生在掌握竣工结算和决算的概念,掌握结算和决算的基本方法和程序,会进行一般土建单位工程的竣工结算。
教学重点:重点为结算和决算的概念。
教学内容:一、工程竣工结算1、竣工结算的概念和作用在单位工程竣工并经验收合格后,对照原设计施工图,将有增减变化的内容按照编制清单报价单的方法与规定,对原投标报价或合同价进行相应的调整,进而确定工程实际造价,并作为最终结算工程价款的经济文件,称为竣工结算。
2、竣工结算的编制依据⑴工程竣工报告、竣工验收单和竣工图;⑵工程承包合同和投标报价;⑶图纸会审纪要、设计变更通知书、施工签证单或施工记录及与工程量变化有关的文件;⑷业主与承包商共同认可的有关特殊材料价格或价差;差文件。
3、竣工结算的方式⑴以合同价或投标报价为基础编制竣工结算。
这种方式是以合同价或投标报价为基础,以施工中实际发生而原投标报价中并未包含的增减工程项目和工程量变化签证为依据,在竣工结算中一并进行调整而成。
⑵以m2造价指标为基础编制竣工结算。
这种方式是以承发包双方事先根据施工图纸及有关资料,计算确定的每m2造价为基础,竣工结算时,按实际完成的m2数量进行结算。
⑶以包干造价为基础编制竣工结算。
此种方式是指按投标报价加包干系数为基础编制竣工结算。
根据施工承包合同规定,如果不发生包干范围以外的工程增减项目,包干造价就是最终竣工结算造价,因而也无须编制竣工结算书,只需根据设计部门的“设计变更通知书”编制“设计变更增(减)项目预算表”,纳入工程竣工结算即可。
4、竣工结算的编制内容竣工结算按单位工程编制。
一般内容如下:⑴竣工结算书封面。
封面形式与投标报价封面相似,要求填写业主、承包商名称、工程名称、结构类型、建筑面积、工程造价等内容。
⑵竣工结算书编制说明。
⑶结算造价汇总计算表。
竣工结算表形式与投标报价表形式相同。
⑷结算造价汇总表附表。
主要包括工程增减变更计算表、材料价差计算表、业主供料及退款结算明细表。
竣工结算作业指导书

竣工结算作业指导书标题:竣工结算作业指导书引言概述:竣工结算是工程建设项目中非常重要的环节,涉及到合同款项的支付和工程质量的确认。
为了帮助大家更好地进行竣工结算作业,本文将详细介绍竣工结算的相关内容和操作步骤。
一、竣工结算的基本概念和作用1.1 竣工结算的定义:竣工结算是指工程建设项目完工后,根据合同约定和工程实际情况进行结算的过程。
1.2 竣工结算的作用:竣工结算可以确认工程实际完成情况,为合同款项的支付提供依据,保障工程质量和工程款项的合理分配。
1.3 竣工结算的重要性:竣工结算直接关系到工程项目的成败,对于建设单位、施工单位和监理单位都具有重要意义。
二、竣工结算的操作步骤和注意事项2.1 收集资料:竣工结算前,需要收集完工资料、合同文件、施工记录等相关资料。
2.2 计算工程量:根据实际工程完成情况,计算各项工程量,并进行核对。
2.3 编制竣工结算报告:根据合同约定和工程实际情况,编制竣工结算报告,明确工程量、合同款项和支付方式等内容。
三、竣工结算的常见问题和解决方法3.1 工程量争议:在竣工结算过程中,可能出现工程量争议,需要及时协商解决。
3.2 合同款项支付问题:有时候竣工结算后,合同款项支付存在延迟或不足的情况,需要与相关方进行沟通协商。
3.3 质量验收问题:竣工结算时,质量验收不合格会影响款项支付,需要及时整改并重新验收。
四、竣工结算的相关法律法规和标准规范4.1 建设工程工程量清单计价规范:《建设工程工程量清单计价规范》是竣工结算的重要依据,需要严格按照规范进行操作。
4.2 建设工程竣工结算暂行办法:《建设工程竣工结算暂行办法》规定了竣工结算的基本原则和程序,需要遵守执行。
4.3 建设工程质量验收标准:质量验收是竣工结算的重要环节,需要按照《建设工程质量验收标准》进行验收。
五、竣工结算的未来发展趋势和建议5.1 信息化管理:未来竣工结算将趋向信息化管理,通过建立电子竣工结算系统提高效率和准确性。
造价经验工程竣工决算技巧

造价经验工程竣工决算技巧引言工程建设过程中,竣工决算环节是一个重要的环节。
竣工决算既是验收工程质量的重要手段,也是范围、时间、质量、成本等主要因素得以控制的重要手段。
因此,在竣工决算中,要注重各项技巧的运用,以达到优化竣工决算和提升效益的目的。
主要技巧竣工决算的过程中,可以运用以下几个技巧:技巧一:确保原始数据准确完整竣工决算的第一步是整理所有工程量清单,并核对清单中所有的数据是否准确完整。
一方面,必须确保所列的工程量清单与工程实际概况一致,例如材料规格、工程施工方式、工艺流程等情况。
同时,还需严格控制用料和人工数量,确保其符合实际情况和工程设计。
另一方面,要做好统计各项数据的工作,即验证每项工作的计划量及实际量是否一致,并且要对所有问题作出记录和指导。
技巧二:合理运用造价控制对于工程竣工决算,需要合理运用造价控制手段,以保证各项成本的合理性和优化竣工决算的效果。
具体来说,就是要根据合同约定的范围、工作量和费用标准等进行造价控制,并对不合理的费用进行核减或调整。
在造价控制方面还需注意以下几个方面:•对于计量单价的编制,必须细致入微,尽量避免漏项和差错。
•要对竣工决算的各项内容进行反复对比和审核,确保数据的准确性和真实性。
•确保材料费用、人工费用等成本的准确测定和统计,以保证成本数据的真实性和可比性。
技巧三:合理运用评审机制在工程竣工决算过程中,往往需要通过评审机制,使竣工决算得到进一步的优化和调整。
这个评审机制的重点是对竣工决算结果的真实性、合理性、可行性等方面进行全面、彻底的评审。
各方面评审的关键点如下:•对决算总金额的组成部分进行评审,并进行核算,防止在决算过程中因为误差或缺少相关数据,导致决算结果不准确的问题。
•运用定量和定性评价的方法评估竣工决算结果,保证评估结果是真实可行的。
•对竣工决算数据的精度、准确性和可靠性进行评价。
通过评估过程及方法,防止竣工决算结果与工程实际情况不符,从而出现不合理或虚假决算的问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程竣工结算技巧
近年来,传统园林建设市场竞争日趋激烈,许多建筑企业也跻身于市政行业,僧多粥少的局面窥见一斑。
因此,降价让利已成为投标企业中标的一种重要手段。
这对于业主,无疑降低了建设成本,但对承包商来说,降价竞争的结果直接导致其应得利润的减少。
因此中标后如何保证工程效益最大化,将是企业在激烈的竞争中长期立于不败之地的关键所在。
其中,如何正确合理应对工程竣工结算审查,有效控制审减率,尽量做到利润最大化将是重中之重。
接下来从七个方面谈一下与工程竣工结算审查有较大影响的注意事项及技巧。
1、首先领导的重视与支持是做好工程投标和结算审查工作的根本保证
领导的素质和发展眼光不同,管理侧重点就不一样。
聪明的领导应该知道“工程赚钱不赚钱,全靠预结算”的俗语。
所以,加大重视和支持力度,会更加提高职工的信心、责任心和积极性,会充分利用自身所学,灵活运用,抓住关键要素,为单位争取更大的经济效益。
2、造价人员的业务素质是做好预绝算工作的关键
单位要加大对工程造价专业人才的培养,促进造价人员熟练掌握专业知识和技能,及时了解掌握国家有关工程造价的管理政策,提高预结算水平
3、从投标入手,精通投标策略和技巧,结合本单位经营状况和管理水平,合理报价。
此环节中与工程竣工结算有直接影响的是投标预算的编制质量投标预算是工程签证结算的依据之一。
通常情况下,工程开标前要发布最高限价,很多施工单位为迎合中标,随意调整投标预算,认为只不过是一个凑数的过程。
这样一旦中标,可能会对签订合同内容及合同外增项带来无法估量的损失。
有可能在结算审查时,本该能要过来的钱却没有要不过来。
为此,为提高投标预算质量,应注意以下几点:
(1)熟悉投标工程特点,熟悉招标文件和施工图纸,并踏勘现场,了解工程现场特点,根据合理施工方案编制施工图预算。
对于造价人员,一定要熟读所有与预算有关的内容,尽可能找到相关内容中的漏洞,抓住关键要素,想办法为以后追加签证埋下伏笔。
(2)投标预算编制内容要全面详细,如:编制依据、哪些考虑哪些未考虑等都要写清楚,以便有机会签证,增加造价。
(3)把好定额套用关,相关预算子目的套取确保不漏项。
精通市政工程每道工序的施工工艺是保证预算不漏项的重要前提。
必须熟悉每一个定额在工程中的运用,相类似定额的差别,工艺不同对运用定额的影响。
只有熟练掌握定额,才能套准,用对定额。
(4)预算取费除满足招标文件等内容外要取满,为以后签证打好基础。
4、及时做好签证及设计变更
签证手续齐全,内容阐述明确、合理,列明计算式,结果正确,必要时附图说明。
如:合同外建筑垃圾清理及外运,写清楚是装载机装,还是人工装?是多大吨位的自卸车运输?垃圾外运运距是多少公里?等所有与预算有关的因素都要考虑到,不然,将来审查时,必然费不少口舌,也不一定能全部要过来。
因此,签证内容不仅属实,更重要的是让审查无懈可击。
另外,往甲方报送签证前,造价部门要把好签证内容关,因为签证内容有可能会涉及到相关规范或预算定额工程量计算规则,可能涉及到各种系数的计取。
如:外购土属于虚土,工程量除按图示尺寸计算外,还要考虑1.3系数。
总之,一些隐含的因素在签证中也要体现出来。
另外,有时甲方领导在工地上讲的一句话的更改,这种更要形成文字性的东西,而且要签字。
总之,证据是最重要的。
5、基础资料、隐蔽工程资料、影像资料等齐全,这里重点讲述隐蔽资料
隐蔽工程在施工过程中其实并不隐蔽,它是一个由有形到隐蔽的过程。
如果能充分利用好施工过程中的图片和影像记录,就解决了在审查工程结算过程中经常出现的隐蔽工程口说无凭、当时施工场景又难以再现的难题。
我们应当建立包括文字资料、影像资料在内的建设项目隐蔽工程资料库,对隐蔽工程及其变更情况进行现场拍照录像,及时跟踪记录。
将工程有关环节的取证及时录入资料库。
资料库可再现施工时的施工环境、施工过程、施工工序、机械人力使用、材料投入等情景,为科学、准确、客观地计算隐蔽工程造价,提供第一手资料;同时也为解决工程结算审查过程中出现的争议提供更有说服力的证据资料,进一步夯实工程结算审查的基础。
6、竣工图纸、签证、设计变更、结算等资料内容相一致,杜绝因工作疏漏造成资料内容不统一,出现自相矛盾
有些单位各个部门相对独立,投标、施工、竣工资料的整理、竣工结算的编制等,各管各的,脱节现象比较严重,造成施工反馈信息闭塞,因此最后申报的结算资料往往漏洞百出,不能自圆其说。
为整理出一套严谨、规范的竣工资料,要做到以下几点:
(1)做好单位内部交底,如:中标签订合同后,首先投标部门与施工部门进行预算及合同交底,出具书面材料,列举投标预算编制内容,以便施工队心中有数,知道下一步如何签证。
(2)施工信息反馈及时,出台一套合理管理办法,各部门工作能有效衔接好。
提高各部门积极性和责任心,把工作效率与经济效益挂钩。
(3)参与投标预算编制的造价人员,从投标到竣工结算审查负责到底。
参与工程过程跟踪,定期去施工现场,参与签证及设计变更预算的编制。
及时掌握工程信息,这样为以后审计结算,打下坚实基础。
能够在审查方质疑时,及时做到有理有据的解释,提高可信度,不容置疑。
7、在竣工结算审查过程中,主要是造价人员出面与审查部门核对结算,因此造价人员应做到以下几点
(1)与审查部门对结算时,要注意守时、着装、谈吐等基本礼仪,既是代表单位的形象,又是为了给对方一个好印象,容易开展工作。
(2)要准备充分。
结算所有用到的图纸、资料、计算底稿等等都要备齐,忌讳对帐时丢东落西,既耽误时间又容易让对方产生反感;对准备好的资料要了如指掌,不要仓促迎战。
对自己的结算资料熟悉,就可以向对方清晰流畅地表达自己的编制思路,很容易让对方顺着你的思路,这样可以掌握主动。
对新手来说更为重要,可以增强自信心,缓解紧张情绪。
事前要掌握好结算中的薄弱点,所谓的薄弱点就是那些容易产生争议并且对自己不利的问题,要着重注意。
知道了哪些是薄弱点,并做好相应的补强措施,还要预计可能出现的最有利和最不利的结果会怎样,制定相应的结算策略。
不要轻易表态,尽量留有回旋余地,若不经过仔细思考,人们很容易仓促间做出错误决定。
(3)竣工结算的编制与竣工资料(比如竣工图及各种变更)要对应。
比如作者一般编制的时候,都是按竣工图整体编制一个结算书,然后把无法反映到竣工图上的变更及索赔事项,按相关单据编制顺序另编一个“变更结算书”。
这样所有的结算数据就与依据相对应。
结算书的对应编制对自己也有好处,不但整洁,而且可以详细对位分析所有的结算依据。
有些依据有哪些问题,将来审计会怎样要求,心里都会有数。
如果编制的结算书稀里糊涂说不清楚,不但有可能漏项,也给审查工作带来一定的麻烦。
(4)审计公司从甲方拿到结算资料后,首先会给资料做一个基本判断。
如果资料基本齐整,就直接进入下一步。
如果资料不齐,审计单位会要求补充。
当然这样的补充是不会对施工单位有利的。
但这些资料是结算必须有的资料,施工单位无论如何都得配合,否则结算审查工作无法进行。
审计如果做得好,就会按结算资料自己算并做一份结算。
但这种情况少,大家基本都是按结算书来审。
这意味着结算书中的漏项几乎不会被补充。
所以结算书一定要做到不漏项。
(5)审计公司完成内部核算工作后,就要开始准备与施工单位核对了。
一般来说,核对分三个步骤。
a、核对工程量(含钢筋),这是最基础也是最繁琐的工作。
工程量确认后,所有新发生事件一般不被接受。
b、核对预算书,即预算书开列项目及调整,各项费率的调整等。
这块主要是围绕着预算书进行。
相关调整按合同规定执行。
无争议工作继续进行,有争议的话一般都做为问题保留。
c、主材及各项变更索赔等。
主材的调整、变更与索赔一般都内含很多争议,是最难谈的地方。
所以一般都放到最后。
最终经过几轮谈判,所有结算应该落实的东西都落实了,应该暴露的问题都暴露了。
(6)争议的解决。
一般来说,结算都不会很轻松,总会有几个的遗留问题。
造价人员要做得工作就是尽力把结算审计中产生的问题谈透,使之暴露出来。
然后把确定下来的内容与争议的问题及时报告单位领导。
很多争议性问题的形成过程很复杂,造价人员不要自己做主敲定。
如何解决这些争议,需要公司主管领导出面解决。
等到所有的问题都清楚了,把最终的结果跟领导谈透。
如果最终与审计方争议无法调和,最好建议领导出面与业主、审计方商谈。
这样可能对问题的最终确定有好处。
综上所述,竣工结算是贯穿于从工程投标开始到竣工验收的全过程中的,每一环节都直接影响着竣工结算的质量。
而且它不是个人都能解决的事情,需要单位发挥团队精神,齐心协力,做好每一环节。
只有这样,单位才能更好的实现经济效益最大化。
