沟渠清淤工程施工组织设计
清淤工程施工组织设计(3篇)

第1篇本工程为某河道清淤工程,主要目的是清除河道内的淤泥,改善水质,恢复河道生态环境。
工程内容包括河道清淤、护岸加固、绿化等。
工程总长度为5公里,施工周期为60天。
二、施工组织机构1. 项目经理部:负责整个工程的组织、协调、指挥和管理工作。
2. 技术部:负责施工方案的编制、技术指导、质量控制、安全监督等工作。
3. 施工部:负责现场施工、材料供应、设备管理等工作。
4. 质量安全部:负责工程质量、安全生产的监督检查。
5. 综合部:负责工程进度、合同管理、财务管理、人力资源等工作。
三、施工方案1. 清淤工程:采用挖掘机、装载机等机械设备进行清淤,将淤泥运至指定地点堆放。
2. 护岸加固:采用水泥混凝土浇筑护岸,对原有护岸进行加固。
3. 绿化工程:对河道两侧进行绿化,种植树木、花草等。
四、施工进度计划1. 第1-10天:完成施工准备,包括人员、设备、材料进场。
2. 第11-20天:进行河道清淤、护岸加固。
3. 第21-30天:进行绿化工程。
4. 第31-40天:进行工程验收、移交。
五、质量控制措施1. 严格按照施工规范和设计要求进行施工。
2. 对施工材料进行严格检验,确保质量。
3. 定期进行质量检查,发现问题及时整改。
4. 建立质量保证体系,确保工程质量。
六、安全生产措施1. 加强安全教育培训,提高施工人员安全意识。
2. 严格执行安全操作规程,确保施工安全。
3. 定期进行安全检查,及时发现和消除安全隐患。
4. 建立安全生产责任制,确保安全生产。
七、环境保护措施1. 严格控制施工过程中的扬尘、噪声、废水等污染。
2. 对施工废弃物进行分类处理,确保环保要求。
3. 加强施工现场绿化,改善生态环境。
4. 建立环境保护责任制,确保环保要求。
八、文明施工措施1. 建立文明施工管理制度,规范施工行为。
2. 加强施工现场卫生管理,保持环境整洁。
3. 加强施工现场交通管理,确保交通安全。
4. 建立文明施工监督机制,确保文明施工。
清淤沟的施工方案(3篇)

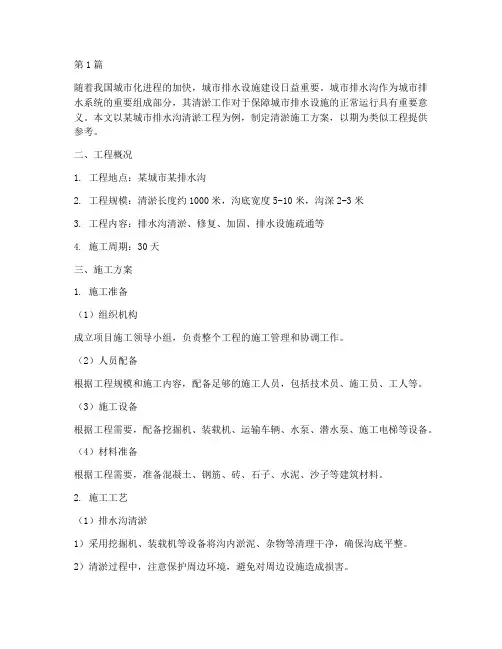

第1篇随着我国城市化进程的加快,城市排水设施建设日益重要。
城市排水沟作为城市排水系统的重要组成部分,其清淤工作对于保障城市排水设施的正常运行具有重要意义。
本文以某城市排水沟清淤工程为例,制定清淤施工方案,以期为类似工程提供参考。
二、工程概况1. 工程地点:某城市某排水沟2. 工程规模:清淤长度约1000米,沟底宽度5-10米,沟深2-3米3. 工程内容:排水沟清淤、修复、加固、排水设施疏通等4. 施工周期:30天三、施工方案1. 施工准备(1)组织机构成立项目施工领导小组,负责整个工程的施工管理和协调工作。
(2)人员配备根据工程规模和施工内容,配备足够的施工人员,包括技术员、施工员、工人等。
(3)施工设备根据工程需要,配备挖掘机、装载机、运输车辆、水泵、潜水泵、施工电梯等设备。
(4)材料准备根据工程需要,准备混凝土、钢筋、砖、石子、水泥、沙子等建筑材料。
2. 施工工艺(1)排水沟清淤1)采用挖掘机、装载机等设备将沟内淤泥、杂物等清理干净,确保沟底平整。
2)清淤过程中,注意保护周边环境,避免对周边设施造成损害。
(2)排水沟修复1)对沟壁进行检测,发现裂缝、蜂窝等病害,采用注浆、加固等方式进行处理。
2)对沟底进行检测,发现损坏的部位,采用混凝土、砖、石子等材料进行修复。
(3)排水设施疏通1)采用高压水枪、清淤车等设备对排水设施进行疏通,确保排水畅通。
2)对疏通后的排水设施进行检查,确保排水设施无堵塞。
3. 施工步骤(1)施工准备:组织人员、设备、材料等,确保施工顺利进行。
(2)排水沟清淤:采用挖掘机、装载机等设备进行清淤,确保沟底平整。
(3)排水沟修复:对沟壁、沟底进行检测,发现病害后进行修复。
(4)排水设施疏通:采用高压水枪、清淤车等设备进行疏通,确保排水畅通。
(5)验收:对施工完成后的排水沟进行验收,确保工程质量。
4. 施工质量控制(1)施工过程中,严格执行施工规范和质量标准,确保工程质量。
(2)加强施工过程中的检查,发现问题及时整改。
河道沟渠清淤工程施工组织设计

目录1.工程概况2.施工总平面布置3.总体施工布暑4.主要施工技术方案5.施工总进度计划6.质量目标、质量保证体系及技术组织措施7.安全目标、安全保证体系及技术组织措施8.文明施工及环境保护措施1.1工程概况1.1.1工程概况平水市郊区平江镇2010年新建片河道清淤疏浚工程——平水市郊区平江镇位于长江中下游平水市南部,总面积70.72平方公里,总人口2.3万人,共7个行政村,3个居委会,2个社区。
平江镇小型河流沟渠纵横交错,全镇河沟总长约42公里。
本次主要为原新建乡金华村、民主村、新建村三村12.39公里河道清淤工程。
详见招标文件及图纸。
1.1.2水文气象和工程地质(1)水文气象条件本工程地段地处北亚热带,东亚湿润季风气候区。
四季分明,温暖湿润光照充足,雨量充沛。
一般5~9月份为多雨季节,降雨集中,8~9常伴随有台风出现形与强降雨。
多年平均年降雨量1385mm,其中汛期6~9月,降雨量约占全年总雨量的60.8%。
(2)工程地质工程区属于沿江丘陵起伏地形,为较厚的第四纪红色粘土和下蜀黄土,呈强风化状,风化胶体被水流迁移,风化沙粒残留于此。
1.1.3周边环境本工程地处城区,有有利条件也有不利因素,施工时需特别注意施工范围的管护。
1.1.4对外交通条件本工程地处平水市南部城区,主要通过沿新路和村村通公里之施工现场,可以满足施工材料、机械设备的进退场需要。
施工水、电施工用电由我方负责用电申请、增容、设备安装,另需配备发电机以保证电源不足或停电期间必要的用电负荷需要。
生活用水:施工生活用水接用城市管网自来水至工地。
生产用水:水力冲挖施工用水就近使用长江淡水,部分使用循环水。
1.1.5工程项目和工程内容12390米河道疏浚,即招标图纸范围。
本项目主要工程量有:建筑垃圾清理、垃圾、清淤等。
1.1.6施工工期及质量等级(1)本项工程2011年2月1日前完成主体工程。
根据本工程的情况,我公司计划于2010年11月1日开工,2011年3月10日完成,总工期为130天。
沟渠清淤施工方案

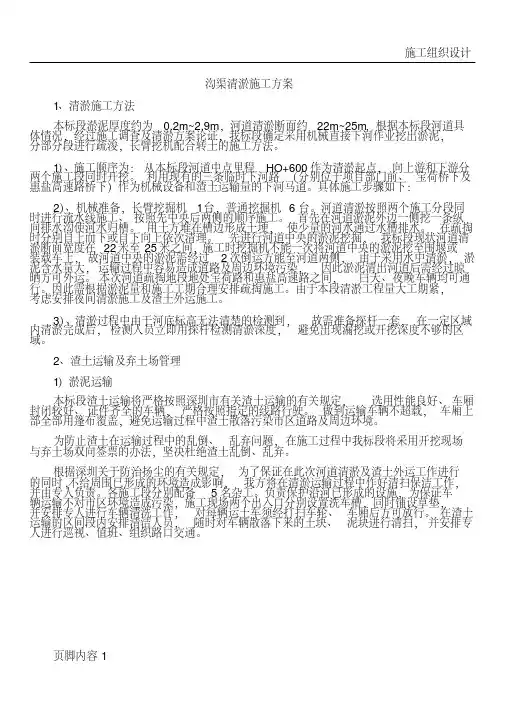

施工组织设计页脚内容1沟渠清淤施工方案1、清淤施工方法本标段淤泥厚度约为0.2m~2.9m,河道清淤断面约22m~25m,根据本标段河道具体情况,经过施工调查及清淤方案论证,我标段确定采用机械直接下河作业挖出淤泥,分部分段进行疏浚,长臂挖机配合转土的施工方法。
1)、施工顺序为:从本标段河道中点里程HO+600作为清淤起点,向上游和下游分两个施工段同时开挖。
利用现有的三条临时下河路(分别位于项目部门前、宝荷桥下及惠盐高速路桥下)作为机械设备和渣土运输量的下河马道。
具体施工步骤如下:2)、机械准备,长臂挖掘机1台,普通挖掘机6台。
河道清淤按照两个施工分段同时进行流水线施工、按照先中央后两侧的顺序施工。
首先在河道淤泥外边一侧挖一条纵向排水沟使河水归槽。
用土方堆在槽边形成土埂,使少量的河水通过水槽排水。
在疏掏时分别自上而下或自下向上依次清理。
先进行河道中央的淤泥挖掘,我标段现状河道清淤断面宽度在22米至25米之间,施工时挖掘机不能一次将河道中央的淤泥挖至围堰或装载车上,故河道中央的淤泥需经过2次倒运方能至河道两侧,由于采用水中清淤,淤泥含水量大,运输过程中容易造成道路及周边环境污染,因此淤泥清出河道后需经过晾晒方可外运。
本次河道疏掏地段地处宝荷路和惠盐高速路之间,白天、夜晚车辆均可通行。
因此需根据淤泥量和施工工期合理安排疏掏施工。
由于本段清淤工程量大工期紧,考虑安排夜间清淤施工及渣土外运施工。
3)、清淤过程中由于河底标高无法清楚的检测到,故需准备探杆一套,在一定区域内清淤完成后,检测人员立即用探杆检测清淤深度,避免出现漏挖或开挖深度不够的区域。
2、渣土运输及弃土场管理1)淤泥运输本标段渣土运输将严格按照深圳市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。
做到运输车辆不超载,车厢上部全部用篷布覆盖,避免运输过程中渣土散落污染市区道路及周边环境。
为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采用开挖现场与弃土场双向签票的办法,坚决杜绝渣土乱倒、乱弃。
沟道清淤施工组织设计

沟道清淤施工组织设计一、前言沟道清淤是农村防洪排涝工程中非常重要的一环,通过定期清淤可以避免沟道淤积导致水患。
施工组织设计是保证清淤工程顺利进行的关键,本文将针对沟道清淤施工组织设计进行详细探讨。
二、项目背景清淤工程位于XX县XX乡,总长度约XX公里,主要目的是防洪排涝,保障农田灌溉和村庄居民的生活用水需求。
本项目由XX公司承担,现进行施工组织设计。
三、施工方案1.施工时间安排–预计施工时间:从XX年XX月XX日开始,持续XX天。
–施工工期分解:阶段性进度安排,保证工程的连续进行。
2.人员配置–工地负责人:1名–机械操作工:3名–劳保员:1名–安全员:1名–其他辅助人员:根据需要适时增减。
3.机械设备–抽水泵:2台–刨泥机:1台–运输车辆:2辆–其他小型施工机械:根据实际需要配备。
4.安全措施–确保施工现场周边安全–操作人员必须佩戴安全帽和工作服–机械设备操作符合安全操作规程四、施工流程1.前期准备–调查勘测施工地点–准备施工机械和材料–制定详细施工计划2.开挖清理–使用刨泥机进行沟道清淤–实时监测淤泥情况–将淤泥运出沟道3.抽水作业–使用抽水泵将沟道水泵出–确保施工区域干燥,便于作业4.收尾工作–清理施工现场–审核施工质量–做好档案记录五、质量控制1.监督检查–定期抽查沟道清淤情况–保证施工符合标准要求2.质量报告–每日施工质量报告–每周总结报告六、经济预算1.人力费用–工资:根据人员配置进行计算–加班费用:根据实际情况支付2.机械设备租赁费–根据设备使用时间计算费用3.材料费用–清淤施工所需材料费用七、风险预防1.天气影响–做好防雨防水措施–紧急情况应急预案2.人员安全–加强培训,提高操作员安全意识–保证施工区域的安全通道八、总结通过本文的详细介绍,沟道清淤施工组织设计将能够有效地指导施工过程,保证工程顺利进行。
各项施工措施和质量控制将极大提升工程的效率和质量,为当地防洪排涝工程的顺利进行提供保障。
沟渠清淤施工方案(大全)

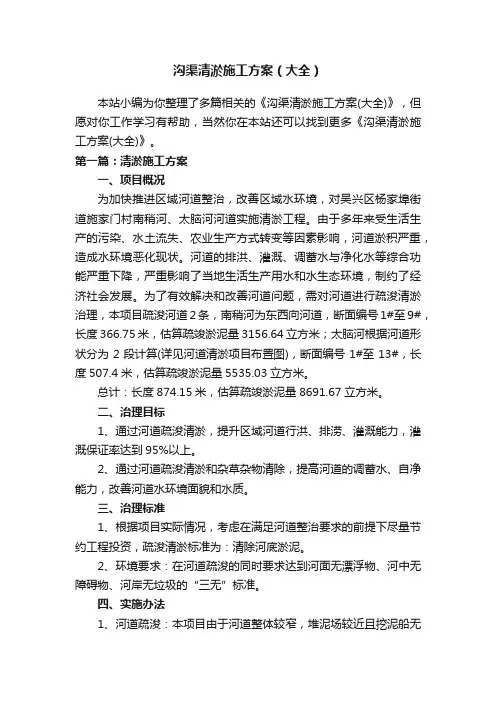

沟渠清淤施工方案(大全)本站小编为你整理了多篇相关的《沟渠清淤施工方案(大全)》,但愿对你工作学习有帮助,当然你在本站还可以找到更多《沟渠清淤施工方案(大全)》。
第一篇:清淤施工方案一、项目概况为加快推进区域河道整治,改善区域水环境,对吴兴区杨家埠街道施家门村南稍河、太脑河河道实施清淤工程。
由于多年来受生活生产的污染、水土流失、农业生产方式转变等因素影响,河道淤积严重,造成水环境恶化现状。
河道的排洪、灌溉、调蓄水与净化水等综合功能严重下降,严重影响了当地生活生产用水和水生态环境,制约了经济社会发展。
为了有效解决和改善河道问题,需对河道进行疏浚清淤治理,本项目疏浚河道2条,南稍河为东西向河道,断面编号1#至9#,长度366.75米,估算疏竣淤泥量3156.64立方米;太脑河根据河道形状分为2段计算(详见河道清淤项目布置图),断面编号1#至13#,长度507.4米,估算疏竣淤泥量5535.03立方米。
总计:长度874.15米,估算疏竣淤泥量8691.67立方米。
二、治理目标1、通过河道疏浚清淤,提升区域河道行洪、排涝、灌溉能力,灌溉保证率达到95%以上。
2、通过河道疏浚清淤和杂草杂物清除,提高河道的调蓄水、自净能力,改善河道水环境面貌和水质。
三、治理标准1、根据项目实际情况,考虑在满足河道整治要求的前提下尽量节约工程投资,疏浚清淤标准为:清除河底淤泥。
2、环境要求:在河道疏浚的同时要求达到河面无漂浮物、河中无障碍物、河岸无垃圾的“三无”标准。
四、实施办法1、河道疏浚:本项目由于河道整体较窄,堆泥场较近且挖泥船无法进入河道,疏浚采用将河道两头封堵,用泥浆泵直接吹入堆场。
2、堆场保护:在堆泥场周围做好防护措施,若采用水塘做堆场,需将积水抽干,防止泥浆流失,填满后应进行平整。
五、清淤量测量及计算1、平面坐标系统采用1954年北京坐标系,高程基准采用1985国家高程基准施测。
2、本次河道测量平面坐标和高程均采用GPS-RTK方法施测。
农沟清淤工程施工方案

农沟清淤工程施工方案一、前言农沟清淤工程是指对农田灌溉沟渠进行淤泥、杂草的清理,以保证灌溉渠道通畅,提高水资源利用效率和土地利用率的工程。
本次施工涉及到的农田灌溉渠道总长度为10000米,施工范围较大,工程难度较大。
本方案将对施工所需材料、机械设备、施工流程、施工安全及质量控制等进行详细说明,以确保工程的顺利进行。
二、施工准备1. 人员准备本次施工需要配备工程总监1名、工程经理1名、施工队长2名、操作工10名等。
工程总监负责工程的总体安排与决策;工程经理负责具体的施工方案制定、现场指挥与协调工作;施工队长负责各个施工现场的具体施工指挥与协调工作;操作工主要负责现场作业工作。
2. 施工材料准备本次施工所需材料包括砂石、水泥、砂浆等。
其中砂石用于填充清淤后的沟渠,水泥和砂浆用于沟渠内部的修补。
3. 机械设备准备本次施工需要配备挖掘机、装载机、运输车辆等机械设备。
挖掘机用于清理淤泥,装载机用于装运淤泥,运输车辆用于将淤泥运输至指定地点处置。
4. 安全准备为确保施工安全,施工现场需设置明显的警示标志,配备必要的安全防护用品,并对施工人员进行安全培训,确保他们能够正确使用安全防护用品。
三、施工流程1. 现场勘测施工前需对灌溉渠道进行详细的勘测,确定需要清淤的范围及淤泥厚度,为后续施工提供准确的数据支持。
2. 施工准备根据勘测结果,确定需要清淤的灌溉渠道的施工范围,并将施工区域进行区分,为后续的挖掘、清理、填充等工作进行准备。
3. 淤泥清理使用挖掘机对灌溉沟渠进行淤泥的清理,根据实际情况进行挖掘淤泥,将清理出的淤泥及时装车运出,以确保施工现场的整洁。
4. 沟渠修补清理完淤泥后,根据需要对沟渠内部进行修补,使用水泥、砂浆等材料进行填充,确保沟渠内部的光滑度和通畅度。
5. 淤泥处置清理出的淤泥需及时运输至指定的处置场地进行处理,如填埋、植被覆盖等,确保对环境的影响降到最低。
6. 清淤报告施工结束后,对施工情况进行总结,编制清淤报告,记录施工过程中的关键数据和实际使用的材料、设备,为项目验收提供数据支持。
清淤工程施工组织方案(3篇)

第1篇一、工程概况本工程旨在对某河道进行清淤施工,以改善河道水质,提高河道行洪能力,保障周边居民的生活用水安全。
工程内容包括河道清淤、疏浚、护岸修复等。
二、施工准备1. 技术准备:组织专业技术人员对施工图纸进行详细研究,了解工程特点、施工工艺、施工设备等,确保施工方案的可行性。
2. 人员准备:组建项目团队,明确各岗位职责,对施工人员进行专业培训,提高施工队伍的整体素质。
3. 设备准备:根据工程需求,采购或租赁各类施工设备,如挖掘机、装载机、运输车辆、抽水泵等,确保施工设备齐全、性能稳定。
4. 材料准备:提前采购各类施工材料,如水泥、砂石、钢筋等,确保材料质量符合国家相关标准。
5. 施工场地准备:对施工场地进行平整、围挡,设置临时办公区、生活区,确保施工环境整洁、安全。
三、施工工艺1. 河道清淤:采用挖掘机、装载机等设备,对河道内的淤泥、垃圾进行清理,清淤深度根据设计要求确定。
2. 疏浚:对河道进行疏浚,拓宽河道,提高河道行洪能力。
3. 护岸修复:对损坏的护岸进行修复,确保护岸稳定、安全。
四、施工进度安排1. 施工前期:完成施工准备、人员培训、设备调试等工作,预计用时10天。
2. 施工阶段:根据工程量,合理安排施工进度,确保工程按期完成。
具体进度安排如下:(1)河道清淤:预计用时15天。
(2)疏浚:预计用时10天。
(3)护岸修复:预计用时15天。
五、安全管理措施1. 严格遵守国家相关法律法规,确保施工安全。
2. 施工现场设置安全警示标志,加强安全教育培训,提高施工人员的安全意识。
3. 施工设备定期检查、保养,确保设备安全运行。
4. 施工过程中,加强施工现场管理,防止安全事故发生。
六、环境保护措施1. 施工过程中,严格控制扬尘、噪声、废水等污染物的排放。
2. 施工垃圾及时清理,集中堆放,确保施工现场整洁。
3. 施工结束后,对施工现场进行环境恢复,还河于民。
本方案旨在确保清淤工程施工顺利进行,提高河道行洪能力,保障周边居民的生活用水安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章工程概况 (1)第二章施工准备工作 (2)第三章主要施工方法 (4)第四章施工总进度计划 (6)第五章现场管理组织机构 (10)第六章确保工程质量的技术组织措施 (12)第七章确保安全生产的技术组织措施 (16)第八章确保文明施工的技术组织措施 (23)第一章工程概况一、工程施工内容本工程为2008年度内河和主干渠清淤工程,施工内容简单,主要为河道的清淤及植树绿化等,清淤总长12481米,总清淤量90745M3,绿化12481M,其中:大站主干河10597m3,绿化735m;新主干河22851m3,绿化4300m;新站支沟6928m3,绿化762m;机排站支河5346m绿化1524m;沙河5346m3,绿化1150;站支河8246m3,绿化1150m;龙河6731m3,绿化650m;五河24240m3,绿化1980m。
二、交通条件本工程的8条河道均位于乡境内,均有现成的道路通往外界,交通条件非常方便。
三、合同工期本标段工程合同工期为60日历天,初拟2008年10月20日开工,2008年12月20日完工。
四、工程质量坚持“百年大计、质量第一”的方针,确保单元工程合格率为100%,优良率达85%,争创优良工程。
第二章施工准备工作一、施工技术准备根据该工程工期特点,我单位在开工之前短时间内全部做好施工前的准备,解决临时设施搭建,组织施工机械进场,组织劳力进场,在一周内初步形成作业能力。
组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图,认真完善施工组织总设计,具体优化施工方案。
根据8条河道所处的地理位置、交通条件、居民点状况、水文水流条件及清淤量和工期控制目标,制定行之有效的组织施工方案。
二、劳动力组织计划1、调选技术素质高、思想好、能吃苦耐劳、不怕脏和累、有丰富的打硬战、打苦战的实际经验的管理人员组成该工程的项目管理班子。
2、所有人员由项目部统一管理,协调指挥,按照施工进度和劳动力需用计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进度计划、安全措施、降低成本、保证质量、质量标准、安全生产、文明施工的交底,使大家能协调、齐心协力地保证本工程能优质高效地运行。
三、施工现场准备按照工程施工需要,布置搭建临时设施及与之相配套的工具间、仓库等。
由于施工工期较短,项目部管理人员和民技工的办公和生活福利设施就近在社区租用民房解决。
水准控制点引测和布设:对工程师提供的水准控制点提前48小时报告监理工程师,共同进行复核,核实后的数据应由监理工程师和施工单位代表签字,作为有关工程测量的基础,并根据河道清淤的需要,引测和布设若干个水准点,并采取措施保护好,作为河底清淤设计高程控制的基准点。
四、施工用电拟在附近村庄的供电变压器引接线路至施工现场,作为施工电源;条件不具备的地方,配备2台15KW的移动式柴油发电机作为施工电源,其中1台作为备用。
第三章主要施工方法本工程施工内容简单,主要为河道的清淤及植树绿化等,8条河道清淤总长12481米,总清淤量90745m3。
清淤主要采用人工清理配合机械运卸的施工方法。
一、施工按排规划计划分三个施工组施工,先下游后上游原则,便于排水。
二、施工程序填筑围堰抽水挖掘机清淤泥河底清淤测量验收合格进入下一分段施工三、施工方法1、围堰每一分段施工长度初拟为200~300米左右,围堰采用袋装砂土叠筑,迎水面铺编织布(彩条布)防渗并用袋装砂土压盖,袋装砂土叠筑时须做到排列密实、整齐。
围堰顶宽0.6米,两侧边坡1:0.75,围堰高度应比正常高水位高出0.5~1.0米。
2、抽水采用Φ120潜水泵日夜不停地抽水。
用挖掘机每一分段的河底清理后,经业主和监理测量验收合格后方可进入下一分段的施工。
4、环境保护与市容卫生施工中做好日常清洁工作,淤泥按指定地点弃放,不污染堆泥场的环境,采取有效的措施,防止出现“滴、洒、漏”现象。
四、施工机械配置详见下表第四章施工总进度计划一、工期目标与规划本标段工程合同工期为60日历天,初拟2008年10月20日开工,2008年12月20日完工。
二、施工总进度计划详见附后的施工总进度计划表。
三、确保工期的技术组织措施(一)、技术组织措施1、施工组织设计的贯彻施工组织设计的编制,为实施项目的生产过程提供了一个可行的方案,在计划的时间内完成项目施工,但在工程施工中,往往受客观条件的变化,其结果与预定目标有一定期差距,所以施工组织设计贯彻情况好坏,关系到工程顺利实施,为此必须做好如下几个方面工作:(1)传达施工组织内容和要求经过审批的施工组织设计,在开工前要召开多级的生产、技术会议,逐级进行交底;详细地讲解其内容、要求和施工的关键与保证措施,组织群众广泛计论,拟定完成任务的技术组织措施,作出相应的决策,保证施工组织的贯彻执行。
(2)制定多项管理制度施工组织设计贯彻顺利与否,直接影响工程实际进度,是体现施工企业素质和水平的标志,也是企业多项管理制度健全与否的具体反映。
实践经验证明,只有施工企业有科学的健全的管理制度、正常生产秩序才能维持、才能保证工程质量,提高劳动生产率,防止可能出现的漏洞或事故。
为此建立、健全多项管理制度是保证施工组织设计的顺利关施的重要条件。
(3)推行技术经济承包制推行技术经济承包制,明确多方责任,加强监督和相互促进,是保证目标实现的重要手段。
为了更好地贯彻施工组织设计,应推行技术经济承包制度,开展劳动竞赛;把施工过程中的技术经济责任同职工的物质利益结合起来,促进工程顺利进展。
(4)统筹安排及综合平衡在工程项目施工过程中,搞好人力、物力、财力的统筹安排,保持合理的施工规模,既能满足拟建工程项目施工的需要;又能带来较好的经济效果。
同时,施工过程中的任何平衡都是暂时的和相对的,平衡中必然存在不平衡的因素,要及时分析和研究这些不平衡因素,进一步完善施工组织设计,保证施工的节奏性、均衡性和连续性。
(5)切实做好施工准备工作施工准备工作是保证均衡和连续施工的重要前提,也是顺利地贯彻施工组织设计的重要保证,工程项目在开工前不仅要做好人力、物力和财力的准备;而且在施工过程中的不同阶段也要做好相应的施工准备工作。
(6)检查施工组织设计及其调整①施工组织设计的检查②施工总平面图的合理性检查施工总平面图必须按规定建造临时设施,合理地存放机具、堆放材料,施工现场要符合文明施工的要求。
③施工组织设计的调整施工组织设计的调整主要根据检查的情况,有目的、有效地制定改进措施,使整个工程顺利进展,按期完工。
2、施工总进度设计的执行(1)确定各分项工程的开竣工时间和相互搭接关系合理按排清淤作业时间,其主要考虑以下几个因素:①保证重点、兼顾一般②满足连续、均衡施工要求③满足生产工艺的要求:根据河道地形条件,合理安排机械和人员作业,根据各施工点的位置和施工顺序,形成整个工地前后“一条龙”,缩短建设周期,发挥施工效益。
(2)在原计划范围内采取超工措施①在计划内调整即当日计划未完成,一般要求在下一天的施工计划中补上,如果由于某种原因(自然灾害、材料、设备、资金未能按计划要求供应等),计划拖欠较多时,则要求在本周内或其他旬内调整,但不能影响总的时限。
②工期提前的调整在施工总进度安排中,若施工条件具备,资金充足,采用三班作业,其后续施工项目和施工进度有可能缩短时,应考虑提前的可能性,所以在施工总体设计中应做适当的调整以利后期顺利开展。
(3)进度协调管理①工程总进度的协调工程总进度协调的主要任务是,把各分项工程施工组织措施和月、旬、日进度计划纳入总进度计划协调中,以保证总目标的实现。
②施工干扰的协调包括a.交通道路的协调;b.材料场地堆放的协调;c.紧邻部位施工干扰的协调;d.各施工队施工场地和工作面移交的协调。
(二)、施工进度控制主要文件的信息管理1、进度控制文件:进度控制文件的管理是项目有关各方执行文件的过程,通过文件,监理工程师获得信息,下发各类指示,并及时处理工程存在的问题,协调各方的关系,保证工程顺利进行。
包括以下文件:(1)合同文件(2)进度计划及其他计划(3)现场管理性文件:包括信函、现场通知书、现场批准书、违规通告、会议记录等。
2、信息管理对工程建设中出现各种信息(如进度、效益等)应建立一套与进度控制逐级任务相适应、责任分明、高效精干的组织管理机构和完善的运行机制,通过有效的逐级信息分配,利用和应用图表来加以描述。
一旦有了信息应用图表,它清晰、明了、有利于提高工作效率和提早完工的有力数据。
第五章现场管理组织机构本工程施工现场设置项目部,实行项目经理负责制,由项目经理、施工负责人(施工队长)、技术负责人、安全员、等骨干人员组成项目部,项目部由单位派出,对单位负责,对法人代表负责。
一、项目部机构设置项目部各部门和人员配备应面向施工现场,满足施工现场的计划与调度、技术与质量、成本与核算、物资与劳务、安全与文明施工的需要,根据本工程的特点,项目组织机构设置4个职能科室。
二、主要岗位和部门项目部各部门及其人员应分工明确,职责分明,专业配套,以满足工程施工需要。
主要岗位职责如下:①项目经理:为工程项目实施的最终负责人,是项目目标的全面实现者。
②施工负责人:即施工队长,负责协助项目经理推进项目施工。
具体组织和领导现场生产,具体主管生产进度,协调解决现场施工中出现的问题,使现场生产按计划有序地进行。
③总工程师:负责主管技术工作,组织制定有关技术管理制度,组织技术、质检部门编制施工组织总设计和各项工程施工组织设计或施工方案,组织制定确保质量、安全、进度的技术组织措施,监督有关作业规程的制定和培训教育。
④工程技术科:负责施工管理和生产调度,使施工按计划有序地进行,确保按时保质地完成施工任务;负责工程测量及工程内业整理归档工作。
⑤安全科:负责工程施工安全及保卫工作。
⑥办公室:负责办公与后勤工作及材料采购、保管工作。
⑦财务科:负责财务管理及与合同履行有关的工作。
三、项目部配备主要人员详见下表:现场主要管理人员表第六章确保工程质量的技术组织措施一、质量管理体系1、质量方针和目标坚持“百年大计,质量第一”的质量方针,并按照ISO9002标准建立质量管理体系,对本工程施工全过程进行质量控制,确保单元工程质量合格率100%,并力争工程质量优良。
2、组织机构本工程配备专职质检员,并由项目经理、技术负责人、专职质检员、部门负责人、施工队长组成领导小组,班组配有经培训的兼职质检员,建立施工质量的控制网络。
二、质量管理组织措施1、质量控制必须按有关标准建立质量保证体系,为质量控制提供组织保证。
组织机构的建立是贯彻执行质量管理方针的根本保证;建立和健全岗位责任制,是实现质量管理目标的关键。
总工程师负责解决施工过程中遇到的技术问题,指导项目部实施质量管理方针。
