清淤工程施工组织设计方案

合集下载

清淤工程施工组织设计(3篇)

清淤工程施工组织设计(3篇)

第1篇本工程为某河道清淤工程,主要目的是清除河道内的淤泥,改善水质,恢复河道生态环境。

工程内容包括河道清淤、护岸加固、绿化等。

工程总长度为5公里,施工周期为60天。

二、施工组织机构1. 项目经理部:负责整个工程的组织、协调、指挥和管理工作。

2. 技术部:负责施工方案的编制、技术指导、质量控制、安全监督等工作。

3. 施工部:负责现场施工、材料供应、设备管理等工作。

4. 质量安全部:负责工程质量、安全生产的监督检查。

5. 综合部:负责工程进度、合同管理、财务管理、人力资源等工作。

三、施工方案1. 清淤工程:采用挖掘机、装载机等机械设备进行清淤,将淤泥运至指定地点堆放。

2. 护岸加固:采用水泥混凝土浇筑护岸,对原有护岸进行加固。

3. 绿化工程:对河道两侧进行绿化,种植树木、花草等。

四、施工进度计划1. 第1-10天:完成施工准备,包括人员、设备、材料进场。

2. 第11-20天:进行河道清淤、护岸加固。

3. 第21-30天:进行绿化工程。

4. 第31-40天:进行工程验收、移交。

五、质量控制措施1. 严格按照施工规范和设计要求进行施工。

2. 对施工材料进行严格检验,确保质量。

3. 定期进行质量检查,发现问题及时整改。

4. 建立质量保证体系,确保工程质量。

六、安全生产措施1. 加强安全教育培训,提高施工人员安全意识。

2. 严格执行安全操作规程,确保施工安全。

3. 定期进行安全检查,及时发现和消除安全隐患。

4. 建立安全生产责任制,确保安全生产。

七、环境保护措施1. 严格控制施工过程中的扬尘、噪声、废水等污染。

2. 对施工废弃物进行分类处理,确保环保要求。

3. 加强施工现场绿化,改善生态环境。

4. 建立环境保护责任制,确保环保要求。

八、文明施工措施1. 建立文明施工管理制度,规范施工行为。

2. 加强施工现场卫生管理,保持环境整洁。

3. 加强施工现场交通管理,确保交通安全。

4. 建立文明施工监督机制,确保文明施工。

清淤工程施工方案(1)

清淤工程施工方案(1)

清淤工程施工方案(1)一、前言随着城市化进程的加快,河流、湖泊等水体污染日益严重,河道淤积成为制约水域健康的重要问题。

为了改善水域环境,保护生态系统,必须开展清淤工程。

本文将介绍清淤工程的施工方案。

二、清淤工程施工流程1. 方案确定在进行清淤工程前,应首先确定施工方案。

根据实际情况,确定清淤范围、清淤深度、施工方法等内容。

2. 准备工作在开展清淤工程前,需对施工区域进行勘察,了解地形地貌特点,确定施工单位和人员,准备施工所需设备和材料。

3. 清淤作业清淤作业是整个施工过程的核心环节,施工人员根据方案要求,利用挖掘机等设备进行淤泥的清理。

在清淤过程中,务必注意安全防范,确保施工顺利进行。

4. 沉泥处理清淤作业完成后,需对清理出来的淤泥进行安全处理,可采用填埋、倾倒等方式。

处理过程中应注意环保要求,确保不对周边环境造成污染。

5. 验收与完工清淤工程完成后,需进行验收工作,检查工程质量是否符合要求。

完成验收后,方可正式完工,确保工程的顺利落实。

三、施工注意事项1.施工期间需严格按照方案要求进行作业,不得随意更改清淤范围、深度等参数。

2.施工过程中要加强安全管理,保证施工人员和设备的安全。

3.沉泥处理需符合相关法规要求,防止造成二次污染。

4.完工后需及时清理施工现场,保持周边环境整洁。

四、结语清淤工程是维护水体生态平衡的重要工作,通过科学规范的施工方案,可以有效改善水域环境,提高水质,保护生态系统。

希望本文介绍的清淤工程施工方案能为相关工程提供参考,促进清淤工作的顺利开展。

清淤工程施工方案

清淤工程施工方案

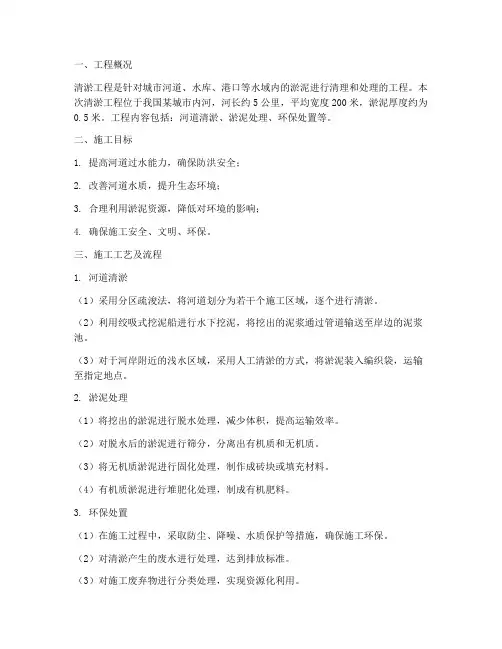

一、工程概况清淤工程是针对城市河道、水库、港口等水域内的淤泥进行清理和处理的工程。

本次清淤工程位于我国某城市内河,河长约5公里,平均宽度200米,淤泥厚度约为0.5米。

工程内容包括:河道清淤、淤泥处理、环保处置等。

二、施工目标1. 提高河道过水能力,确保防洪安全;2. 改善河道水质,提升生态环境;3. 合理利用淤泥资源,降低对环境的影响;4. 确保施工安全、文明、环保。

三、施工工艺及流程1. 河道清淤(1)采用分区疏浚法,将河道划分为若干个施工区域,逐个进行清淤。

(2)利用绞吸式挖泥船进行水下挖泥,将挖出的泥浆通过管道输送至岸边的泥浆池。

(3)对于河岸附近的浅水区域,采用人工清淤的方式,将淤泥装入编织袋,运输至指定地点。

2. 淤泥处理(1)将挖出的淤泥进行脱水处理,减少体积,提高运输效率。

(2)对脱水后的淤泥进行筛分,分离出有机质和无机质。

(3)将无机质淤泥进行固化处理,制作成砖块或填充材料。

(4)有机质淤泥进行堆肥化处理,制成有机肥料。

3. 环保处置(1)在施工过程中,采取防尘、降噪、水质保护等措施,确保施工环保。

(2)对清淤产生的废水进行处理,达到排放标准。

(3)对施工废弃物进行分类处理,实现资源化利用。

四、施工组织与管理1. 成立项目经理部,负责工程的组织、协调和管理工作。

2. 配备充足的施工人员,明确各岗位职责,确保施工顺利进行。

3. 制定详细的施工计划,确保工程进度、质量、安全目标的实现。

4. 加强施工现场的管理,严格执行施工工艺和环保要求。

5. 定期对施工人员进行安全教育,提高安全意识。

五、质量保证措施1. 严格按照设计文件和施工技术规范进行施工。

2. 对关键工序进行质量控制,确保工程质量。

3. 加强对施工材料的检验检测,确保材料质量。

4. 定期对施工设备进行维护保养,保证设备正常运行。

六、安全生产措施1. 建立健全安全生产责任制,明确各级领导和员工的安全生产职责。

2. 制定安全事故应急预案,提高应对突发事件的能力。

清淤工程施工方案(优秀5篇)

清淤工程施工方案(优秀5篇)

清淤工程施工方案(优秀5篇)清淤施工方案篇一一.工程概况:本工程是20xx年四方区河西河综合治理工程河道淤泥清运施工部分,以清洁河道达到设计要求的河床标高和防洪要求,还老百姓一个干净,清洁的河道。

此次清运为洛阳路—张村河河道段的淤泥清运。

工程范围从洛阳路开始到张村河,全长380M。

该段河道平均宽度10M,两岸为H=5M高的直立式河堤,淤泥平均深度为1米以上,并且河道临边密布建筑物,施工条件复杂,工作面难以展开,施工机械难以进入现场施工。

二.施工措施:由于该河道两岸沿线密布建筑物,河道内存在大量淤泥,施工面难以展开。

根据淤泥方量、工期要求、质量要求,我公司制定以下方案施工:①石渣填河道半幅施工:由于河道两侧沿线密布建筑物,难以开便沟或是修筑便道施工。

我公司在认真研究施工现场的原始资料后,认为在河道中用石渣修筑一条4米宽的施工道路。

先用施工机械在靠近张村河河岸处破开一处口,修整一处下河道口,便于自卸车向河道内卸石渣,边填筑河道边修筑道路,逐步推进。

此施工方法一来便于淤泥的清运及施工车辆的进入,同时也不会阻塞河道,影响河水的流出。

②疏掏:。

疏掏河道时,先由施工机械在已用石渣铺筑好的河道中的施工路上将河道淤泥挖出再用自卸车运上岸,卸至施工现场进行晾晒。

晾晒完毕再用挖掘机、装载机和汽车配合清运疏掏淤泥。

在清运淤泥时,随时派人将道路上撒落的土方清扫干净,给周边市民一个良好的居住环境。

三.倒土场为了配合将挖运出的河床淤泥顺利清运出去,我公司将联系附近的倒土场。

倒土场距离此次疏掏的工地约6~8KM。

运输车辆进入交通道路后路途交通顺畅。

倒场配一台推土机推倒场,以方便推土。

四.清扫保洁根据青岛市关于防治扬尘的有关规定,为了保证在此次河底原状清淤工作进行的同时,不给周围已形成的环境造成影响,在清淤过程中应作好清扫保洁工作,并由专人负责。

我施工段分别配备5名民工。

负责保护沿河已形成的设施,同时在出口铺设草垫;值班,组织路口的交通。

清淤工程施工组织设计

清淤工程施工组织设计

清淤工程施工组织设计一、工程概述本项目为某城市河道清淤工程,河道总长约5公里,宽度约为20米,清淤范围自起点至终点。

由于长时间沉积,河床淤积严重,影响河道正常排水及生态环境。

为改善河道水质,保障城市排水系统的正常运行,提升城市生态环境,决定对河道进行清淤处理。

二、施工目标1. 完成河道清淤任务,恢复河道正常排水功能;2. 提高河道水质,改善城市生态环境;3. 确保施工安全、质量、进度和投资控制符合预期目标。

三、施工原则1. 科学规划,合理安排施工进度;2. 环保施工,减少对周边环境的影响;3. 确保施工安全,预防安全事故的发生;4. 充分利用现有资源,降低施工成本。

四、施工内容1. 河道清淤:采用挖掘机、泥浆泵等设备进行河床淤泥挖掘、输送和堆放;2. 淤泥处理:对挖掘出的淤泥进行脱水、固化处理,减少体积,便于运输和处置;3. 河道整治:对清淤后的河道进行平整、加固,恢复河道原有断面;4. 生态环境恢复:在清淤和整治过程中,注重河道生态环境的恢复,种植水生植物,改善水质。

五、施工组织与管理1. 成立项目经理部,负责施工过程中的组织、协调、管理和监督;2. 设立施工技术组,负责施工方案的制定、技术指导和现场施工管理;3. 设立质量安全管理组,负责施工质量、安全监督和检查;4. 设立材料设备组,负责施工材料的采购、储存、分发和设备管理;5. 设立后勤保障组,负责施工现场的生活后勤保障和服务。

六、施工进度计划本工程计划分为三个阶段进行:1. 清淤阶段:预计用时1个月,完成河道的清淤工作;2. 淤泥处理阶段:预计用时1.5个月,完成淤泥的脱水、固化处理;3. 河道整治和生态环境恢复阶段:预计用时1个月,完成河道的平整、加固和生态环境恢复。

七、施工质量保证1. 严格把控施工材料质量,确保原材料符合规范要求;2. 加强施工现场管理,严格执行施工方案和技术指导;3. 定期对施工质量进行检查、验收,确保施工质量符合标准;4. 落实质量责任制,对质量问题进行追踪和整改。

清淤工程施工方案[1]

清淤工程施工方案[1]

清淤工程施工方案清淤工程是指对河道、水库、湖泊等水体进行清除积淤物的作业,以恢复水体的正常水流,维持水域生态平衡和保证水利设施的正常运行。

本文将介绍一种常见的清淤工程施工方案。

一、前期准备在进行清淤工程前,需要对施工现场进行周密的准备工作。

具体步骤如下:1.勘测设计:根据实际情况,进行施工现场的勘测和设计,确定清淤范围和淤积情况。

2.螺旋桩预埋:根据设计要求,在施工现场预埋螺旋桩,用于固定清淤设备。

3.设备调试:对清淤设备进行检查和调试,确保设备正常运行。

二、清淤施工清淤工程施工主要分为以下几个阶段:1.浮吸式清淤:通过清淤船上的浮吸装置,将水底淤泥吸取到船上,并通过管道输送至固体分离设备。

2.固液分离:将浮吸所得的淤泥进行固液分离处理,将固体颗粒和水分分离,减少泥浆含水率。

3.淤泥处理:处理好的淤泥可以进行资源化利用,如用于土地回填或建筑材料生产等。

三、施工注意事项在清淤工程施工过程中,需注意以下几点:1.安全防护:施工人员需穿着符合要求的防护服和安全帽,严格执行作业规程,确保施工安全。

2.环境保护:在施工过程中,要避免对水域生态环境造成二次污染,做好淤泥处理和废水处理工作。

3.施工质量:在施工过程中,要注意施工质量,保证清淤效果,达到设计要求。

四、施工总结清淤工程对于水体的保护和维护具有重要意义,合理的施工方案能够高效完成清淤作业,恢复水质和水流,维护水域生态平衡和保障水利设施的运行安全。

希望本文介绍的清淤工程施工方案能对相关工程实践提供一定的参考和借鉴意义。

以上是关于清淤工程施工方案的文档内容。

沟道清淤施工组织设计

沟道清淤施工组织设计

沟道清淤施工组织设计一、前言沟道清淤是农村防洪排涝工程中非常重要的一环,通过定期清淤可以避免沟道淤积导致水患。

施工组织设计是保证清淤工程顺利进行的关键,本文将针对沟道清淤施工组织设计进行详细探讨。

二、项目背景清淤工程位于XX县XX乡,总长度约XX公里,主要目的是防洪排涝,保障农田灌溉和村庄居民的生活用水需求。

本项目由XX公司承担,现进行施工组织设计。

三、施工方案1.施工时间安排–预计施工时间:从XX年XX月XX日开始,持续XX天。

–施工工期分解:阶段性进度安排,保证工程的连续进行。

2.人员配置–工地负责人:1名–机械操作工:3名–劳保员:1名–安全员:1名–其他辅助人员:根据需要适时增减。

3.机械设备–抽水泵:2台–刨泥机:1台–运输车辆:2辆–其他小型施工机械:根据实际需要配备。

4.安全措施–确保施工现场周边安全–操作人员必须佩戴安全帽和工作服–机械设备操作符合安全操作规程四、施工流程1.前期准备–调查勘测施工地点–准备施工机械和材料–制定详细施工计划2.开挖清理–使用刨泥机进行沟道清淤–实时监测淤泥情况–将淤泥运出沟道3.抽水作业–使用抽水泵将沟道水泵出–确保施工区域干燥,便于作业4.收尾工作–清理施工现场–审核施工质量–做好档案记录五、质量控制1.监督检查–定期抽查沟道清淤情况–保证施工符合标准要求2.质量报告–每日施工质量报告–每周总结报告六、经济预算1.人力费用–工资:根据人员配置进行计算–加班费用:根据实际情况支付2.机械设备租赁费–根据设备使用时间计算费用3.材料费用–清淤施工所需材料费用七、风险预防1.天气影响–做好防雨防水措施–紧急情况应急预案2.人员安全–加强培训,提高操作员安全意识–保证施工区域的安全通道八、总结通过本文的详细介绍,沟道清淤施工组织设计将能够有效地指导施工过程,保证工程顺利进行。

各项施工措施和质量控制将极大提升工程的效率和质量,为当地防洪排涝工程的顺利进行提供保障。

清淤施工方案(1)

清淤施工方案(1)

清淤施工方案(1)
在河道治理工程中,清淤是一项至关重要的工作。

随着时间的推移,河道中的
淤积物会不断堆积,严重影响河道的通行能力和水质。

因此,科学有效的清淤施工方案至关重要。

1. 施工前的准备工作
在进行清淤施工之前,首先需要进行详细的勘测和规划工作。

通过对河道的淤
积情况进行调查,确定清淤的范围和深度。

同时,需要根据当地环境和季节特点,合理安排清淤的时间和周期,以确保施工的顺利进行。

2. 清淤方法选择
清淤施工可以采用多种方法,包括机械清淤、人工清淤和水利工程清淤等。


选择清淤方法时,需要根据河道淤积情况、施工周期和成本等因素进行综合考虑,确定最适合的清淤方案。

3. 施工过程管理
在清淤施工过程中,需要加强施工管理,确保施工的安全和质量。

对施工人员
进行培训,提高其安全意识和技能水平,做好现场安全防护工作。

同时,加强现场监督与检查,及时发现和解决问题,确保施工进度和质量符合要求。

4. 施工后的维护工作
清淤施工完成后,需要加强河道的维护工作,防止淤积物再次堆积。

定期清理
河道,保持河道通畅,加强水质监测和治理,改善水体环境。

此外,加强宣传教育工作,提高公众对河道治理的重视度,形成社会共识,共同维护好生态环境。

综上所述,清淤施工是一项复杂的工程,需要科学规划、精心组织和严格管理。

只有通过科学合理的施工方案和措施,才能实现河道治理的效果,确保河道清洁、畅通。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

清淤工程施工组织
设计方案
南湾街道沙湾河南岭村段清淤工程
施工组织设计方案
一、工程概况
沙湾河位于深圳市龙岗区南湾街道与平湖街道境内,水系属深圳河流域一级支流。

发源于梧桐山牛尾岭称李朗河,在哺地吓与白泥坑河汇合后始称沙湾河,河道走向大致为南北向,沿线流经上下李朗社区、丹竹头、南岭社区、吉厦、沙塘布、樟树布、沙湾村后于沙湾河水闸处汇入深圳水库。

水库溢洪道至三岔河口段称深圳水库排洪河。

汇入莲塘河后称深圳河。

沙湾河(三岔河口以上)全长20.84km,流域面积68.7 km2;其中沙湾水闸以上长4.36km,流域面积30.84km2。

沿线主要有一级支流李朗河、白泥坑河、东深渠与简竹河等。

本次清淤河段位于沙湾河南岭村段,起点为简竹河汇入口,终点沙湾水闸,全长1793.74m,其中干流清淤长1721.36m,支流(简竹河口段)长72.38m。

二、工程设计依据
1、<关于下达第三批水务发展专项资金预算的通知>(深水务【】394号);
2、<防洪标准>(GB50201-94);
3、<水利水电工程等级划分及洪水标准>(SL252- );
4、<深圳防洪(潮)规划(修编)报告>(深圳市水务规划设计院 5月);
5、<沙湾河南岭村段清淤工程初步设计报告(修订本)>(深圳市广汇源水利勘测设计有限公司 .4)。

三、工程内容与建设目标
近年来,随着大规模的城市开发建设,流域内各工业园区与市政道路等的建
设,使得现状河道水土流失极为严重,河床淤积严重,形成河中泥滩,杂草丛生,河床水位抬高,且河道的淤积物和底泥都受到了严重污染,地表重金属含量严重超标。

雨季时,雨水和污水混合,雨水形成径流冲刷河底,河水与底泥掺合搅动后,形成大量污水,当雨污水流量超过下游截排箱涵25m3/s时,发生溢流污染的几率将增大,污水溢流进入水库,将影响水库的水质,对深圳水库的水质安全造成威胁。

为保证恢复河道行洪断面,使其满足 1 一遇防洪标准,当务之急为拟对该河段进行清淤,根据现场探测,沙湾河南岭村段主河槽淤泥平均厚
0.6m,两侧淤泥平均厚3.0m,清淤全长1793.74m。

四、工程设计
本工程属河道清淤工程,仅做恢复原河道行洪断面设计,考虑到本河道比较开阔,本工程清淤方法拟采用全河段机械清淤,清淤总长1793.74m。

清淤前应按要求做好下河车道等,并配备必要的防腐靴等。

清淤施工中严禁破坏现状挡墙前趾,其中沙塘布桥以上河段清淤时距现状挡墙边线预留6m不清、沙塘布桥以下河段清淤时距现状挡墙边线左岸预留15m不清、右岸预留3.39~30.26m 不清,以确保现状挡墙的安全,保证恢复河道行洪断面。

五、工程施工工期及质量要求
工程由我公司中国水利水电第一工程局有限公司中标承接施工,根据招标文件要求,我单位保证在100日历天内完成并移交本工程;工程质量达到合格标准,我公司在签订合同的同时,组建本工程的项目经理部组织架构(详见附后表01)。

六、工程特点及施工条件、难度
1、工程特点:本工程清淤项目为该地方区域的主要河道(沙湾河南岭村段),沿线较长,工程工作面大,给施工设备调配及管理带来不便。

根据现场实际情
况,施工时要密切配合道路交通作业,在管理方面强度大,协调部门多,经过附近大小路口较多,施工影响范围较大,如道路交通、周边环境、附近企业、沿路街道居民区等,施工过程中对环境保护和文明施工要求较高。

2、施工条件:工程范围对外交通现有龙岗大道、机荷高速、水官高速、布澜公路、平吉公路、丹平快速及布沙路等,交通运输十分便利。

施工生产临时用水及;临时用电可直接与当地主管部门联系处理。

3、施工难度: a.本工程清淤工作数量大,要在合同期内完成施工任务,工期内任务较紧,我公司必须在短时间内投入大量人力、材料、资金、机械设备等;因工程合同工期时间内只能安排在枯水期抓紧开展,故施工时将会分段划分区域施工,尽快完成施工任务,及时恢复在施工过程中被破坏的市政设施和道路,总工期控制在合同工期以内。

b.施工期间内运输交通量较大,在施工过程中需维护现有交通状况,确保不能阻碍当地居民正常出行要求。

在确保工程正常施工的同时,进行合理的交通疏导,保证当地居民、弃泥运输车辆的正常进行,也是确保本工程的顺利实施的重点。

c. 本工程文明施工和环境保护要求高,施工中我公司尽可能把对环境的影响程度降到最低,比如施工产生的噪音、粉尘、淤泥运输车对道路的破坏等,因此在施工过程中确保现场安全文明施工和环境保护是本工程实施时的重中之重,这部分将另外制定专项施工方案。

七、工程的项目划分
本工程施工工作内容比较单一,拟将本项目划分为1个单位工程,1个分部工程,河道内淤泥的挖除清理,淤泥晾干后外运,河道疏浚设定为18个单元工程,即每100米桩号距离为1个单元工程。

八、工期计划及要求
本清淤工程计划开工日期为: 10月25日开工(以监理单位签发的开工令为准),竣工日期为: 1月 30 日前完成,共 98 天,我公司承诺本工程的工期达到业主的要求。

九、工程质量要求
1、严格按照设计图纸的要求对沙湾河河道内的淤积物、垃圾、遗留的建筑废料等进行彻底清除;确保清淤后,河道内行洪截面完全恢复其使用功能,符合设计要求,工程质量评定等级要求为:合格。

2、河道清淤完成并达到竣工验收合格后,必须向业主提供详细完备的验收资料(包括工程竣工资料、竣工图纸及清淤前、后的施工图片等)一式四份。

十、清淤工程质量指标的目标及施工方案
10.1、质量指标的目标
我公司将严格按照现行的<水利水电工程施工规范和验收标准>进行施工操作及质量验收,质量目标在确保达到有关部门评定的合格工程。

并按照如下目标操作:
(1)单元工程合格率100%,优良率80%;
(2)单位工程合格率100%;
(3)在资料整理、实物计量、外观质量控制等方面均严格按合格工程的标准要求操作。

10.2 施工计划和施工方案
我公司在中标后认真勘察现场,充分掌握了现场实际情况(包括河道走向、淤泥沉积情况、具体弃土运输路线,淤泥余渣弃置场等);根据现场现有情。
