楼梯间做法
1.楼梯间
1.1楼梯
(1)砼楼梯踏步要求统一采用30mm×30mm×3mm角钢护角,角钢与踏步同宽。
(2)楼梯踏步宽度≮260mm,踏步高度≯175mm,踏步高、宽相差均应≯10mm。
(3)踢脚出墙厚度一致,要求在8-10mm范围内,休息平台处踢脚线高度为100mm,踏步处踢脚线不超过150mm,踢脚线顶部加设厘米条。
(4)楼梯板底部设置滴水线,滴水线应连续、顺直,滴水槽的宽度为
25mm+8mm+25mm,滴水槽采用成品厘米条。
(5)楼梯间地面一层至二层半为花岗岩地面,负一层及二层半以上为水泥砂浆地面;电梯前室为地砖地面,与楼梯地面以防火门为界限,电梯前室与楼梯间之间无防火门的地砖铺贴至楼梯踏步前。
1.2 栏杆扶手
(1)楼梯扶手选型需美观,单跑楼梯要求扶手材质为白钢扶手,双跑楼梯要求材质为镀锌钢管。
(2)楼梯扶手高度≮900mm;水平段栏杆长度>500mm时,其扶手高度≮1100mm;楼梯栏杆垂直杆件间距净宽≯110mm,楼梯下横杆距可踏面高度≯100mm。
(3)楼梯扶手固定点不得少于3个,扶手栏杆焊接牢固,无缺肉现象,刷漆均匀。
1.3 休息平台
(1)楼梯休息平台净宽不小于
1200mm,楼梯段净宽不小于1100mm;
(2)顶层楼梯休息平台铁艺栏杆下增
加砼挡水台,与休息平台楼板一起浇筑,
挡水台结构尺寸为宽80mm×高90mm,
抹灰成活后宽100mm×高100mm,铁
艺底部横梁高度距挡水台间距100mm;
1.4其它
(1)楼梯间窗台内侧抹灰时增加装饰线条(长度每侧超过窗口5cm,宽度5cm,厚度7mm)。
(2)楼梯间顶层高于3m时,考虑今后物业维修方便,要求必须按壁灯设置;(3)楼梯间地面成活后应与电梯前室地面平齐。
2.电梯前室
2.1 电梯门套
(1)电梯门套口抹灰一般预留180mm-200mm,理石门套做成外八字型,理石压电梯门框每边各10mm,电梯门套应出墙8-10mm,并保持三面一致。
(2)电梯理石门套选用中国黑石材,20mm厚,门套宽180mm,竖直方向严禁采用两块石材拼装,边角要做圆角处理;门口处设置与门套同材质过门石,过门石需采用整块石材铺贴。
2.2呼梯盒
(1)预留洞口施工前需先确定电梯图
纸,根据图纸进行预留(或采取后钻孔),
呼梯盒距理石门套边10cm,距地高
120cm。
(2)当同一面墙上设置两部电梯时,
要求在两部电梯中间设计一个呼梯盒,
以增强实用性及美观性。
2.3防火门
(1)电梯前室防火门为免漆门,需保证漆面质量,无起皮现象。
(2)防火门及闭门器应安装牢固,开启灵活。
3.墙地面
3.1地面
(1)地面铺装时应首选对称铺贴,波打线内的石材或地砖保证整块铺装,严禁出现过碎的石材。
特殊情况下(如走廊宽度为1200mm或电梯前室宽度为1800mm、铺贴600*600mm地砖时)可将波打线去掉。
(2)各部位踢脚线出墙厚度一致,线条顺直,贴大理石踢脚时要注意前期抹灰预留,要求踢脚出墙厚度在8-10mm范围内,踢脚线高度100mm,踢脚石材需与地砖及波打线对缝拼接,阴阳角部位必须进行倒角处理。
(3)公共部位地面成活后应高于室内地热地面20-30mm,业主装修后,室内地面与公用部位一平,或高出公用部位5mm。
3.2墙面
(1)一层入户门厅墙砖阴阳角处纵向砖缝均需做45°倒角处理或加设白钢装饰线条,波打线在转角处必须采用45°拼接,吊顶石膏线条顺直美观。
(2)公共部位大白墙面应表面平整、清洁,阴阳角顺直。
(3)门及各部位细部收口应平整,交界面分隔清晰、无裂痕。
4.管道井
4.1管井内壁处理
(1)管道井内砌体墙面必须需进行抹灰,并保证观感质量;砼墙面需将螺栓孔封堵,并对模板拼缝处漏浆部位进行打磨。
(2)防排烟井道内壁的砌体墙面必须随砌随抹,并对砼墙面的螺栓孔进行封堵,以保证风道的严密性。
4.2管井门
(1)公共部位管道井门必须采用免漆门并附带贴脸,安装后需要做好成品保护。
(2)如前期已施工完成的未带贴脸,可安装相同材质的封边条,打钉牢固,周边与墙面贴合密实、平整。
4.3 管线安装及标识
(1)管线安装规范,整齐,间距均匀,维修方便,管井内穿楼板加设套管,套管顶部出地面50mm,套管与管道间用阻燃材料填实。
(2)桥架内电缆敷设顺直、固定间距合理,桥架内管线标识清晰、明确。
配电箱进线必须穿保护套管,严禁直接敷设。
(3)水表、热计量表分户标识,标明进水、回水及流向。
(4)管道保温包装到位,外缠卷材结合牢固、美观。
楼梯地坪施工方案
楼梯间地面施工方案一、施工做法表二、工艺流程1、工艺流程抄标高线→基层处理→抹灰饼和标筋→浇水润湿→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆→抹子压三遍、压光→养护。
2、抄标高线根据室内高度、电梯门口高度及电梯前室地面装修完成面高度确定楼梯各踏步高度、宽度,要求电梯门洞高度略高于前室地面,前室地面略高于消防楼梯地面。
将楼梯梯段内高度及长度均分后,将标高线完成后踢面及踏面线弹在墙面上。
3、基层处理将基层外表的杂物、灰尘、泥土、水泥浆以及油污等清理干净,并用水冲洗干净。
4、抹灰饼根据弹在墙面上的踢面及踏面线,抹出踢面及踏面灰饼。
需安装落地式栏杆的楼梯在灰饼完成后安装落地构件,并在楼梯踢面及踏面交接的棱角上安装3mm*25mm扁铁。
5、浇水湿润楼梯地面施工前,将地面基层均匀浇水一遍,构造板充分湿润。
搅拌砂浆搅拌砂浆,应用搅拌机进展搅拌,颜色一致,一包水泥(50kg)配125kg沙。
6、刷水泥浆结合层在铺设水泥砂浆之前,应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆。
7、铺水泥砂浆面层涂刷水泥浆之后紧跟着铺1:2.5水泥砂浆,在灰饼之间将砂浆铺均匀。
将踢面采用砂浆抹满、抹平。
8、铁抹子压面抹子刮平后,立即用铁抹子压第一遍,直到出浆为止。
面层砂浆初凝后,用铁抹子压第二遍,外表压平。
在水泥砂浆终凝前采用铁抹子压一扁收光。
9、养护地面压平压光后24h后,洒水养护,保持湿润,养护时间不少于7d,抗压强度达5Mpa时才能上人。
10、梯楼侧面及底面抹灰楼梯踢面及踏面到达强度后,可进楼梯侧面抹灰。
楼梯侧面需从上至下吊通线,确定抹灰厚度。
楼梯临空一边需设挡水线,挡水线5cm宽,高于踏面2cm。
楼梯底部设滴水线,采用塑料成品滴水线嵌入砂浆。
三、控制标准及考前须知1、现场使用的砂、水泥必须复检合格,水泥使用大厂水泥。
2、楼梯砂浆地坪需按要求做样,经确认前方可大面积施工。
3、砂浆地面施工前期准备工作完成、刷水泥浆前,报工程部验收,合格前方能进展下道工序。
楼梯间做法

楼梯间做法根据设计图纸及建设单位要求,本工程户内为毛坯房装修标准,多层楼电梯间及楼梯间(除地下室)采用简易干挂瓷砖精装修,地下室楼梯间电梯门套采用干挂石材套线,其余墙面顶棚为乳胶漆面。
高层楼电梯间内(除地下室)采用简易干挂瓷砖精装修,地下室楼梯间电梯门套采用干挂石材套线,其余为乳胶漆面,楼梯间内顶棚墙面为乳胶漆面简易装修,楼梯踏步1-5层铺设经济石材,其余楼层踏步为水泥压光,包括地下室。
楼梯间石材踏步、水泥踏步踢脚及滴水线施工根据要求,本工程多层及小高层楼梯间墙面为简易干挂瓷砖,踏步及休息平台为地瓷砖,顶板为白色乳胶漆,楼梯侧板及滴水线为灰色乳胶漆。
高层楼楼梯间内一至五层施工标准为:踏步、休闲平台、踢脚线采用山东白麻石材,墙面刷白色乳胶漆,楼梯侧面及滴水线刷灰色乳胶漆。
五层以上踏步及踢脚线为水泥压光,墙面及顶板刷白色乳胶漆,楼梯侧面及滴水线刷灰色乳胶漆。
本工程楼梯间外窗为断桥铝合金推拉窗;楼梯间门为防火门;楼梯间栏杆多层及小高层为白色静电喷塑栏杆,高层楼为普通黑色方钢管栏杆。
1.工艺流程(1)石材地面及瓷砖地面楼梯间施工工艺:基层处理→吊垂直→套方→找规矩→贴砂浆灰饼→找规矩→墙面冲筋→抹底灰→抹墙面罩面灰→养护→地面、踏步瓷砖、石材铺设→踢脚板粘贴→滴水线抹灰→刮腻子、刷涂料→楼梯栏杆安装→清理。
(2)水泥地面楼梯间施工工艺:基层处理→吊垂直→套方→找规矩→贴砂浆灰饼→找规矩→墙面冲筋→抹底灰→抹墙面罩面灰→养护→地面、踏步水泥地面、踢脚线施工→滴水线抹灰→刮腻子、刷涂料→楼梯栏杆安装→清理。
2.施工方法(1)墙面基层处理:首先在二次结构与主体结构交接处加钉宽300的钢丝网,(因墙面不平整造成局部抹灰厚度超过35mm时也要加设钢丝网),然后进行毛化处理,即先将表面尘土、污垢清理干净,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺EC-1界面剂,用EC-1界面剂搅拌成粥状(切记不得加水),用笤帚或滚筒将砂浆拍滚到墙面上后垂直拉起,其拉毛点要均匀,毛刺长度不宜大于8mm,没有透底现象,第二天进行表面洒水养护,待有强度后(用手掰不动)再进行下一道工序。
楼梯间水泥砂浆踢脚线标准做法
楼梯间水泥砂浆踢脚线标准做法
楼梯间水泥砂浆踢脚线是为了保护墙角和地板接缝而安装的装饰材料。
正确安
装踢脚线不仅可以为楼梯间增添美观,还能有效防止墙角和地板接缝的磨损和污染。
下面是楼梯间水泥砂浆踢脚线的一般标准做法:
1. 准备工作:在安装踢脚线之前,需要先打磨和清理墙角和地板接缝,确保表
面光滑并清除杂物和尘土。
2. 测量尺寸:使用量尺工具测量楼梯间每个墙角和地板接缝的尺寸,可根据实
际情况略微留出一些余量。
3. 切割踢脚线:根据测量的尺寸,使用锯或切割工具将踢脚线切割成合适的长度。
确保切割的角度和长度匹配楼梯间的布局。
4. 准备水泥砂浆:按照砂浆包装上的说明,将适量的水泥砂浆与清水混合搅拌,直至获得均匀的糊状混合物。
5. 涂抹水泥砂浆:使用抹刀将水泥砂浆均匀涂抹在踢脚线的背面,确保涂抹到
每个角落和接缝处。
然后将踢脚线紧贴墙角和地板接缝,用力压实。
6. 清理过程:使用抹刀清除多余的水泥砂浆,并确保踢脚线与墙角和地板接缝
之间的平整和连续。
7. 干燥时间:根据水泥砂浆包装上的说明,等待足够的时间使水泥砂浆充分干燥,通常需要几小时或一天的时间。
以上是楼梯间水泥砂浆踢脚线的标准做法。
在安装过程中,务必保持仔细、细心,并根据实际情况做出调整。
正确安装的踢脚线将提升楼梯间的整体美观,并有效保护墙角和地板接缝。
楼梯间施工方案
楼梯间施工方案楼梯间装修施工方案一、工程概况:本方案主要介绍1#、2#楼梯间,主要做法为:地面抹灰,饰面采用红狮s700聚氨酯弹性地面涂料与红狮h80环氧地板清漆配合进行施工。
墙、顶面乳胶漆,栏杆为16方钢烤黑漆立柱,硬木扶手。
二、施工工序流程图三、分项工程工序流程及技术措施:(一)楼梯饰面涂料1、楼梯基层踏步表面平整度1mm(用2m靠尺和楔形塞尺检查),踢步面抹灰垂直质量标准同上,地面经过养护期,且基层含水率小于10%。
2、基层处理:除掉踢步、踏步表面的灰渣、尘土、油污等,可采用聚氨酯稀料进行除污处理。
3、涂刷底漆:清洁干净的地面上进行底漆涂饰,底漆采用红狮h80环氧地板清漆组分一、组分二、配套稀释剂调配而成。
应先踏步再踢步的顺序,由上至下进行,用板刷均匀涂一遍,施工完毕20小时后(环境温度15℃以上),进行下一工序。
底漆配比(重量比):h80环氧地板清漆(组分一)1h80环氧地板清漆(组分二)1x-77环氧地板漆稀释剂0.84、刮腻子:将已调配好的清漆内加入等重量的细石英砂,搅拌均匀后,用刮板刮涂于踢踏步坑凹不平处,施工顺序同上。
养护20小时后(环境温度15℃以上),用0#砂纸打磨光滑,并把粉尘清理干净。
腻子配比(重量比):h80环氧地板清漆(组分一)1h80环氧地板清漆(组分二)1细石英砂25、刮涂弹性地面涂层:根据设计要求的颜色调配好s700聚氨酯弹性地面涂料,采用刮涂的方法,施工三遍,每一刮层厚度控制0.3mm,每一遍需干燥24小时(环境温度15℃以上),方可进行下一道涂料施工。
地面涂层配合比(重量比):色漆组分一:组分二:组分三=100:100:356、罩光涂饰:用调配好聚氨酯弹性地面清漆涂刷2道进行罩光,每道膜厚度约为0.1mm,每道施工间隔24小时(环境温度15℃以上)。
清漆组分一:组分二:组分三=50:100:35(二)楼梯栏杆扶手安装1、(三)墙顶涂料(详见涂料施工方案)四、质量验评标准北京市《高级建筑装饰工程质量检验评定标准》优良等级(一)基本项目1、栏杆扶手表面质量应符合以下规定:木制扶手表面光滑平直,拐角方正,槽深一致,颜色一致,木纹接近,线条清楼梯间施工方案晰美观,转角圆滑,弧度符合图纸,接头平整、严密。
楼梯间做法

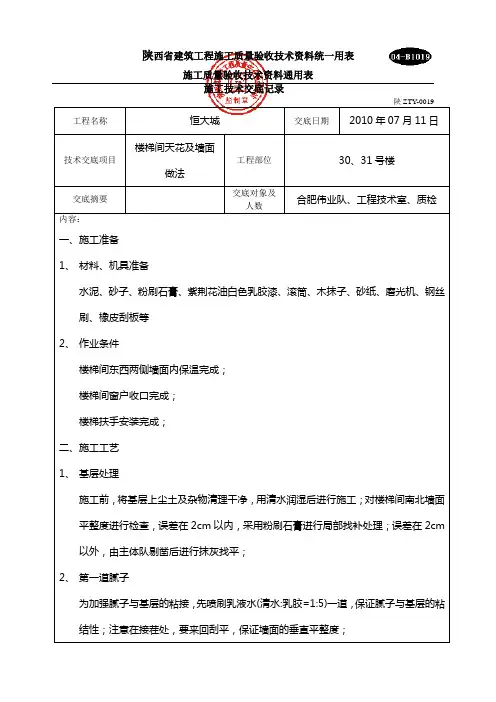

陕西省建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底记录工程名称恒大城交底日期2010年07月11日技术交底项目楼梯间天花及墙面做法工程部位30、31号楼交底摘要交底对象及人数合肥伟业队、工程技术室、质检内容:一、施工准备1、材料、机具准备水泥、砂子、粉刷石膏、紫荆花油白色乳胶漆、滚筒、木抹子、砂纸、磨光机、钢丝刷、橡皮刮板等2、作业条件楼梯间东西两侧墙面内保温完成;楼梯间窗户收口完成;楼梯扶手安装完成;二、施工工艺1、基层处理施工前,将基层上尘土及杂物清理干净,用清水润湿后进行施工;对楼梯间南北墙面平整度进行检查,误差在2cm以内,采用粉刷石膏进行局部找补处理;误差在2cm 以外,由主体队剔凿后进行抹灰找平;2、第一道腻子为加强腻子与基层的粘接,先喷刷乳液水(清水:乳胶=1:5)一道,保证腻子与基层的粘结性;注意在接茬处,要来回刮平,保证墙面的垂直平整度;3、第二道腻子待第一遍腻子干燥后,对墙面及天花进行打磨处理;打磨完毕后随即刮第二道腻子,保证墙面垂直度、平整度,天花平整度;不得存在气泡、高低不平的现象;4、涂刷底漆底漆采用紫荆花牌、编号为106600001底漆,用量约10㎡/L;待腻子干燥后,对墙面及天花进行底漆涂刷,底漆一定要刷匀,确保墙面及天花每个地方都刷到,如果吃漆量较大,底漆最好适量的多加一点水,以确保能够涂刷均匀;5、涂刷面漆面漆采用紫荆花牌、编号为106600012油白色乳胶漆用量约4.5~5.5㎡/L;涂刷过程中,不要加过量的水,会影响漆膜厚度、手感和漆膜的硬度,采用较细的滚筒,保证涂刷厚的效果;涂刷主要注意墙角、中间接茬部分和收漆方向,墙角的处理,每个地方必须涂刷到位,不得存在遗漏。
施工企业监理(建设)单位检查结论交底人年月日班组长年月日工段长(施工员)年月日技术负责人年月日监理工程师(建设)单位专业技术负责人陕西省建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底记录工程名称恒大城交底日期2010年07月11日技术交底项目楼梯间天花及墙面做法工程部位30、31号楼。
楼梯间水泥砂浆踏步
20061013华新园装饰工程楼梯间水泥沙浆地面本工程住所楼梯地面做法均为水泥沙浆地面,一、作业条件:1、楼梯间构造 +100cm 标高线、中间歇息平台构造+100cm 标高线已弹好,并和楼梯间外过道、房间标高相对应;楼梯踏步地点线、标高线等已放线完成。
2、依据踏步地点线及标高线,考虑抹灰厚度(一般为20~25cm),凡踏步构造面层高出地点线、标高线的,均应提早剔凿掉,并清扫洁净。
未到地点线和标高线的,应打扫洁净后,刷素水泥一道(内掺水重10%的 107 胶),用 1:3 水泥沙浆分层抹至标准线。
二、操作工业:1、工艺流程:防备钢筋设计→防备钢筋制作→基层办理→防备钢筋固定→抹灰水泥沙浆面层→保养2、防备钢筋的设计:防备钢筋采纳Ф8或Ф10圆钢作主筋,Ф6圆钢作锚固钢筋与主筋焊接。
在踏步抹水泥沙浆面层时,将焊接好防备钢筋嵌入到踏步面层沙浆内,Ф8或Ф10 主筋正幸亏踏步面与踢脚面的交界阳角部位,以起到保护踏步阳角不被破坏的目的。
(1)依据梯段的宽度,确立防备钢筋主筋的长度。
一般嵌入踏步的防备钢筋主筋长度应小于梯段的宽度,靠梯井一端只需伸至楼梯栏杆处即可,这样在梯段侧面不露钢筋。
(2)踏步面上的锚固钢筋应比踢脚面的锚固钢筋适合加长。
(3)锚固钢筋与主筋的焊接可采纳单面焊,但缝长度不该小于30mm,即5d。
(4)主筋与锚固钢筋的焊接点应隐蔽在水泥沙浆面层内,两根锚固钢筋的夹角应小于 90°,以便锚固钢筋的端部能紧贴在基层上,增添防备钢筋的坚固性。
同时锚固钢筋也不会在抹灰面上展现出来。
(5)锚固钢筋的间距不该大于 300mm,但防备主筋的两头一定设置。
三、防备钢筋的制作:(1)按设计尺寸下料,下料前后钢筋都应进行调直,调直时,以手工顺直或轻敲顺直为主,防备主筋截面变形,禁止重锤敲击。
(2)焊接:焊接宜放在定型模具内进行,应先点焊成型,再将焊点满焊,保证锚固钢筋的夹角、地点正确。
(3)焊接好的防备钢筋,因为焊接时惹起了变形,所以还应进行调直。
楼梯间内墙面施工方案
楼梯间内墙面施工方案本工程楼梯间内墙面施工在原有内墙清理基层,刷白色无机涂料,腻子打底二遍(燃烧性能B1级),面漆二遍。
一、施工准备1、材料准备及要求墙面腻子:一般采用成品腻子现场调制而成,腻子可分为防水和非防水两种。
要求腻子必须合格。
2、主要施工机具:脚手架、小铁锹、擦布、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子。
施工机具示意图1、墙面应基本干燥,墙面基层的含水率不大于10%。
2、抹灰作业全部完成,过墙的管道、洞口、阴阳角等处应提前抹灰找平修整,并充分干燥。
3、门窗玻璃安装完毕,湿作业地面施工完毕,管道设备试压完毕。
4、冬期施工必须有采暖条件,环境温度不低于10℃。
5、做好样板间并签定合格。
三、施工工艺流程四、施工操作要点1、清理墙面先将墙面灰尘、浆粒清理干净,用水石膏将墙面磕碰处及坑洼缝隙等找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。
墙面清理示意图墙面腻子的遍数可由墙面平整程度决定,一般情况为三遍。
第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留茬,每刮一板最后收头要干净利落。
干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。
第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。
第三遍用胶皮刮板找补腻子或用钢片刮板满刮腻子,将墙面刮平刮光,干燥后用细砂纸磨光,不得遗漏或将腻子磨穿。
3、刷第一遍乳胶漆涂刷顺序是先刷顶板后刷墙面,墙面是先上后下。
先将墙面清扫干净,用布将墙面粉尘擦掉。
乳胶漆用排笔涂刷,使用新排笔时,将排笔上的浮毛和不牢的毛理掉。
乳胶漆使用前应充分搅拌均匀,适当加水稀释,防止头遍漆刷不开。
干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。
刷乳胶漆示意操作要求第一遍,使用前充分搅拌,如不很稠,不宜加水,以防止透底。
漆膜干燥后,用细砂纸将墙面小疙瘩和刷痕打磨掉,磨光滑后清扫干净。
5、刷第三遍乳胶漆做法同第二遍乳胶漆。
由于乳胶漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后接头。
建筑楼梯踏步做法详解
建筑楼梯踏步做法详解一、建筑楼梯踏步施工准备工作1、建筑楼梯踏步做法水泥砂浆地面1、20厚1:2水泥砂浆压实赶光2、素水泥浆一道3、钢筋混凝土结构层2、施工准备工作1)技术准备:编制施工方案,劳务人员进入现场后对每一个工人进行交底,做到事前计划,过程控制,结果验收。
进行样板领路程序,先进行样板施工,经施工单位、监理单位、建设单位共同验收合格后进行大面积施工。
2)现场准备:楼梯间建筑1000mm线,休息平台建筑1000mm 线已弹好,并和楼梯间外过道及房间的标高相对应,楼梯的踏步位置线,标高线已放线完毕。
根据标高线,考虑面层做法20mm水泥砂浆,凡踏步结构面层超出标高线,位置线的均应提前剔凿并清理干净。
二、建筑楼梯踏步施工方法及工艺要求1、建筑楼梯踏步工艺流程:基层清理放置防护钢筋刷素水泥浆一道抹水泥砂浆面层养护2、建筑楼梯踏步具体施工工艺:基层清理:用铲子,钢丝刷等把基层的浮浆、灰砂、破碎的混凝土等清理掉,清扫干净并洒水湿润。
放置防护钢筋:采用成品防护钢筋做踏步护角,根据踏步的起止位置及标高线,在梯段的两端拉斜线。
放置时,主筋应对准踢脚面的位置线,呈水平,上表面紧靠斜面,然后用1:2水泥砂浆在踏步面及踢脚面同时固定。
从上到下依次埋设,注意防护钢筋的位置,平直情况,是否贴近基层。
刷素水泥砂浆:在清理完成的基层上刷掺10%107胶的素水泥砂浆一道。
抹水泥砂浆面层:在两个面上按标准分别摸至主筋面齐平,踏步迎面出檐5mm,面层压实赶光。
养护:常温下24小时后洒水养护,应保持湿润状态,养护时间不少于7天。
三、建筑楼梯踏步施工质量要求及注意事项1、放线要求:楼梯段面层施工放线:根据图纸设计面层踏面的宽度与踢面的标准高度以及上下两个楼梯休息平台的面层的高差与踏步数,进行测量放线;施工放线时先测放出休息平台+1.00控制线,然后根据梯段的总长度进行踏步高宽的平均分配;具体见下图所示;2、建筑楼梯、台阶踏步的宽度、高度应符合设计要求,楼层梯段相邻踏步高度差不应大于10mm,每踏步两端宽度差不应大于10mm。
楼、地面构造做法:
楼、地面构造做法:
地面做法:
一、厨房、卫生间:
1、1.5厚聚胺脂三遍涂膜防水层,撒米砂(高度为30CM);
2、20厚1:3水泥砂浆找平;
3、60厚C15砼找平找坡0.5%坡向地漏;
4、100厚碎石垫层;
5、素土夯实;
二、客厅楼梯间:(面标高为-0.05M);
1、20厚1:2水泥砂浆找平压实拉毛;
2、60厚C15砼垫层;
3、100厚碎石垫层;
4、素土夯实。
三、会客厅、客房、餐厅等有架空板部位:
1、40厚C20细石砼,内配6@150双向钢筋找平层;(随捣随抹)
2、预制空心板。
四、车库地地面(地上车库):
1、120厚C20砼地面;(随捣随抹)
2、120厚碎石垫层;
3、素土夯实。
楼面做法:
一、卫生间(0.5%坡):
1、1.5厚聚胺脂三遍涂膜防水层,撒米砂(高度为30CM);
2、20厚1:3水泥砂浆,找平层坡向(四周抺小圆角抺高300),与管道交接处,水电工施工完毕后,聚胺脂沿管上翻100高;
3、现浇钢筋砼楼面板;
二、下沉式卫生间:
1、1.5厚聚胺脂三遍涂膜防水层,撒米砂(高度为30CM);
2、20厚1:3水泥砂浆,找平层坡向(四周抺小圆角抺高300),与管道交接处,水电工施工完毕后,聚胺脂沿管上翻100高;
3、AY-2防水泡沬砼填充找坡层;
4、1.5厚聚胺脂防水层,做至地面上100高;
5、108胶水泥浆批嵌二层
6、现浇钢筋砼楼面板;
三、卧室:
1、20厚1:2水泥砂浆抺面;
2、现浇钢筋砼楼面板;
楼梯间:
一、公共楼梯间:地砖地面;;
二、室内楼梯间:20厚1:2.5水泥砂浆找平层。
楼梯间抹灰技术交底最终版模板
2、当做分项工程技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。
2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。
4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。
不许私自用火,严禁酒后操作。
5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。
6、穿硬底鞋不得进行登高作业。
7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。
9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。
10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。
施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。
13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。
14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。
凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。
16、机械设备、机具使用,必须做到“定人、定机"制度;未经有关人员同意,非操作人员不得使用。
