水泥稳定级配碎石施工方案
水泥稳定级配碎石底基层基层施工方案

水泥稳定级配碎石底基层基层施工方案一、前期准备工作:1.确定施工区域:根据设计图纸和实际场地情况,确定需要进行水泥稳定级配碎石底基层和基层的区域。
2.清理施工区域:清理施工区域内的杂草、垃圾及其他阻碍施工的物品。
3.排水设计:根据场地的自然坡度和降水情况,确定排水系统的设计。
二、施工材料准备:1.碎石:根据设计要求和目标强度等级,选择合适的碎石进行施工。
2.水泥:选择合适的水泥根据设计要求和强度等级来进行施工。
3.混凝土添加剂:根据设计要求,选择合适的混凝土添加剂,以提高混凝土的性能。
4.铺装材料:根据设计要求,选择适合的材料,如沥青、石灰石等。
三、施工流程:1.设置导线桩:根据设计要求,在施工区域边缘设置导线桩,用来指导施工的水平度和高度。
2.挖掘:使用挖掘机或推土机,把施工区域的土壤挖掉一定的厚度,以便为底基层和基层的铺设做准备。
3.压实:使用压路机对挖掘后的土壤进行压实,以提高地基的承载力。
4.横向坡度设置:根据设计要求,使用水平仪和刮刀对施工区域进行横向坡度的调整。
5.纵向坡度设置:根据设计要求,使用水平仪和刮刀对施工区域进行纵向坡度的调整。
6.碾压铺设底基层:将选择好的碎石在施工区域进行均匀铺设,然后使用碾压机对碎石进行压实。
7.纵横坡度检测:使用水平仪和刮刀对底基层进行纵横坡度的检测,确保达到设计要求。
8.铺设基层:选择合适的碎石混凝土,在底基层上均匀铺设,然后使用碾压机对基层进行压实。
9.坡度调整:使用水平仪和刮刀对基层进行坡度的调整,保证达到设计要求。
10.混凝土拌和:按照设计要求,将水泥、碎石和混凝土添加剂进行拌和,以提高混凝土的性能。
11.浇筑混凝土:使用混凝土泵将拌好的混凝土倒入施工区域,然后使用摊铺机将混凝土均匀铺设。
12.表面整理:使用刮刀或振动器对浇筑好的混凝土进行表面整理,以保证地面平整度。
13.养护:对浇筑好的混凝土进行养护,保持适当的湿度和温度,以加强混凝土的强度和耐久性。

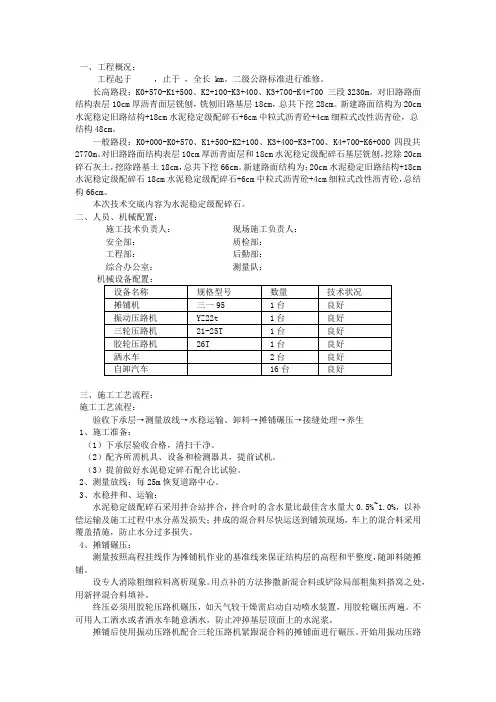

水泥稳定级配碎石施工方案现场实际

一、工程概况:工程起于,止于,全长 km。
二级公路标准进行维修。
长高路段:K0+570-K1+500、K2+100-K3+400、K3+700-K4+700 三段3230m。
对旧路路面结构表层10cm厚沥青面层铣刨,铣刨旧路基层18cm,总共下挖28cm。
新建路面结构为20cm 水泥稳定旧路结构+18cm水泥稳定级配碎石+6cm中粒式沥青砼+4cm细粒式改性沥青砼,总结构48cm。
一般路段:K0+000-K0+570、K1+500-K2+100、K3+400-K3+700、K4+700-K6+000 四段共2770m。
对旧路路面结构表层10cm厚沥青面层和18cm水泥稳定级配碎石基层铣刨,挖除20cm 碎石灰土,挖除路基土18cm,总共下挖66cm。
新建路面结构为:20cm水泥稳定旧路结构+18cm 水泥稳定级配碎石18cm水泥稳定级配碎石+6cm中粒式沥青砼+4cm细粒式改性沥青砼,总结构66cm。
本次技术交底内容为水泥稳定级配碎石。
二、人员、机械配置:施工技术负责人:现场施工负责人:安全部:质检部:工程部:后勤部:综合办公室:测量队:三、施工工艺流程:施工工艺流程:验收下承层→测量放线→水稳运输、卸料→摊铺碾压→接缝处理→养生1、施工准备:(1)下承层验收合格,清扫干净。
(2)配齐所需机具、设备和检测器具,提前试机。
(3)提前做好水泥稳定碎石配合比试验。
2、测量放线:每25m恢复道路中心。
3、水稳拌和、运输:水泥稳定级配碎石采用拌合站拌合,拌合时的含水量比最佳含水量大0.5%~1.0%,以补偿运输及施工过程中水分蒸发损失;拌成的混合料尽快运送到铺筑现场,车上的混合料采用覆盖措施,防止水分过多损失。
4、摊铺碾压:测量按照高程挂线作为摊铺机作业的基准线来保证结构层的高程和平整度,随卸料随摊铺。
设专人消除粗细粒料离析现象。
用点补的方法掺撒新混合料或铲除局部粗集料搭窝之处,用新拌混合料填补。
终压必须用胶轮压路机碾压,如天气较干燥需启动自动喷水装置,用胶轮碾压两遍。
级配碎石水泥稳定碎石基层施工方案

级配碎石水泥稳定碎石基层施工方案一、编制说明1.规范标准本施工组织设计/方案遵循国家有关法律法规和规范标准,以及相关技术要求。
2.其他依据本施工组织设计/方案还参考了相关工程的施工经验和技术资料。
二、工程概况本工程位于沧州恒大文化旅游城西环路(北环路-南环路)、南环路(西环路-童港河西路),是一项道路及配套工程。
本施工组织设计/方案是针对道路基层施工工程项目而编制的。
三、主要材料及摊铺要求1.级配碎石本工程使用的级配碎石应符合国家有关标准和技术要求,摊铺时应保证均匀、密实,确保道路基层的牢固性和平整度。
2.水泥稳定碎石水泥稳定碎石是一种通过将水泥与碎石混合来制作的基础材料。
它的特点在于,水泥可以增加碎石的强度和稳定性,使其更适合于道路、停车场和其他需要承受重载的场所使用。
水泥稳定碎石的制作需要一定的技术和设备,但在正确的条件下,它可以提供出色的性能和可靠性。
3.技术标准水泥稳定碎石的制作和使用需要遵守一定的技术标准。
这些标准包括碎石的级配和水泥的配比,以及混合和压实的方法。
在制作和使用水泥稳定碎石时,必须严格遵守这些标准,以确保其性能和可靠性。
四、施工工艺流程水泥稳定碎石的施工工艺流程包括以下步骤:1.清理施工区域,确保表面干燥和平整。
2.将碎石按照级配要求铺在地面上,并用机械设备压实。
3.根据水泥配比要求,将水泥均匀地撒在碎石表面上。
4.用机械设备将水泥和碎石混合均匀。
5.再次压实混合材料,以确保其密实和稳定。
6.等待混合材料固化,通常需要几天时间。
五、施工准备工作在进行水泥稳定碎石的施工前,需要进行以下准备工作:1.技术准备:了解水泥稳定碎石的制作和使用技术。
2.机械准备:准备用于压实和混合碎石的机械设备。
3.材料准备:准备碎石和水泥等材料。
4.运输车辆:准备用于运输材料和设备的车辆。
5.现场准备:清理施工现场,确保施工区域干燥和平整。
六、基层施工方案水泥稳定碎石的基层施工方案包括级配碎石施工和水泥稳定碎石施工。

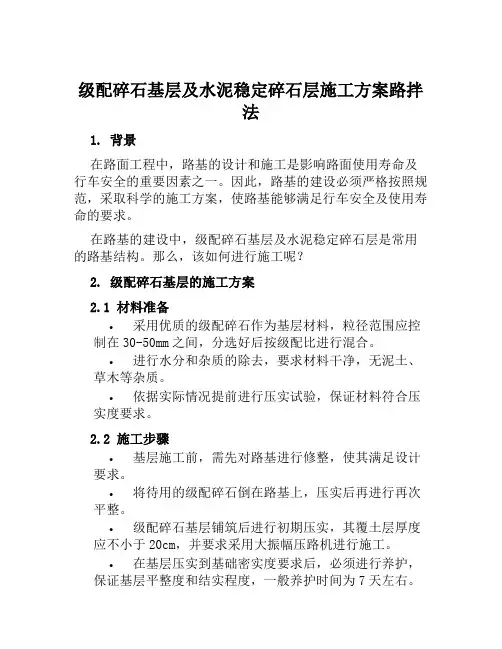

级配碎石基层及水泥稳定碎石层施工方案路拌法范文

级配碎石基层及水泥稳定碎石层施工方案路拌法1. 背景在路面工程中,路基的设计和施工是影响路面使用寿命及行车安全的重要因素之一。
因此,路基的建设必须严格按照规范,采取科学的施工方案,使路基能够满足行车安全及使用寿命的要求。
在路基的建设中,级配碎石基层及水泥稳定碎石层是常用的路基结构。
那么,该如何进行施工呢?2. 级配碎石基层的施工方案2.1 材料准备•采用优质的级配碎石作为基层材料,粒径范围应控制在30-50mm之间,分选好后按级配比进行混合。
•进行水分和杂质的除去,要求材料干净,无泥土、草木等杂质。
•依据实际情况提前进行压实试验,保证材料符合压实度要求。
2.2 施工步骤•基层施工前,需先对路基进行修整,使其满足设计要求。
•将待用的级配碎石倒在路基上,压实后再进行再次平整。
•级配碎石基层铺筑后进行初期压实,其覆土层厚度应不小于20cm,并要求采用大振幅压路机进行施工。
•在基层压实到基础密实度要求后,必须进行养护,保证基层平整度和结实程度,一般养护时间为7天左右。
3. 水泥稳定碎石层的施工方案3.1 材料准备•采用优质的级配碎石和水泥,掺和比例应控制在3%~5%之间。
•水泥应选用强度等级不低于32.5的硅酸盐水泥。
•硬质杂物、泥土、草木等应在采用前进行筛选和清除。
3.2 施工步骤•在级配碎石基层的铺筑工作完成后,即进行水泥稳定碎石层的施工。
•将水泥和级配碎石进行混合,为了确保掺合均匀,需进行摊铺和翻抛,然后进行碾压。
•碾压时,首先采用胶轮碾压机进行震实,使其具有较好的适应性。
其次采用重型静压轮振动式碾压机进行最终压实,压缩比应符合设计规定。
•同样,水泥稳定碎石层施工后也需进行养护,通常养护时间为7天左右,禁止车辆和行人在养护期间进入施工区域。
4. 路拌法相比于进口设备,路拌法是一种机械化施工技术,其能够满足较大的施工强度和效率,并且可确保材料的混合均匀性。
路拌法主要过程如下:•原材料的粗集料、细集料、水泥、粉煤灰等依据掺和比例使用装有计量器的荷斯坦车供料到路拌机内;•依据不同的工程需求,可对路拌机进行调整,以确保混合均匀,掺合比例也更加精准。

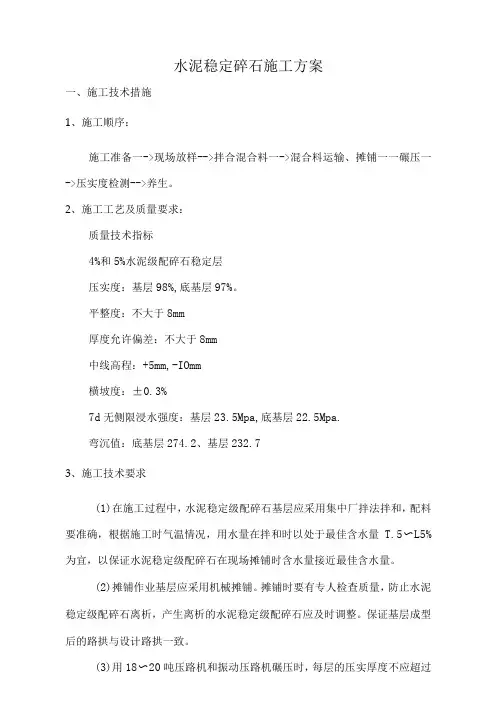

水泥稳定碎石施工方案

水泥稳定碎石施工方案一、施工技术措施1、施工顺序:施工准备一->现场放样-->拌合混合料一->混合料运输、摊铺一一碾压一->压实度检测-->养生。
2、施工工艺及质量要求:质量技术指标4%和5%水泥级配碎石稳定层压实度:基层98%,底基层97%。
平整度:不大于8mm厚度允许偏差:不大于8mm中线高程:+5mm,-IOmm横坡度:±0.3%7d无侧限浸水强度:基层23.5Mpa,底基层22.5Mpa.弯沉值:底基层274.2、基层232.73、施工技术要求(1)在施工过程中,水泥稳定级配碎石基层应采用集中厂拌法拌和,配料要准确,根据施工时气温情况,用水量在拌和时以处于最佳含水量T.5〜L5%为宜,以保证水泥稳定级配碎石在现场摊铺时含水量接近最佳含水量。
(2)摊铺作业基层应采用机械摊铺。
摊铺时要有专人检查质量,防止水泥稳定级配碎石离析,产生离析的水泥稳定级配碎石应及时调整。
保证基层成型后的路拱与设计路拱一致。
(3)用18〜20吨压路机和振动压路机碾压时,每层的压实厚度不应超过20cm,压实厚度超过上述要求时,应分层铺筑,每层压实厚度不小于IoCln,压实遍数不小于6〜8遍,至表面无明显轮辙为止。
碾压作业要保证水泥稳定级配碎石在最佳含水量时开始碾压,并严格控制压实质量,保证基层的压实度。
(4)施工时,最低气温要求5℃以上,基层施工结束,即开始养生,养生期间,禁止一切车辆通行(包括施工车辆)。
养生结束,即可按照有关设计文件和验收规范规定进行验收。
在强度达不到规范和设计文件质量要求的地方,应分析原因,采取加固措施,杜绝质量隐患。
在施工中应严格执行《公路路面基层施工技术规范》。
4、施工要点:(1)从加水拌和到碾压完毕的时间不得超过4小时,即一定要在此时间段内完成施工和压实度检测。
(2)养生期内或作封层前要彻底断交,措施必须跟上,此间严禁车辆通行。
(3)水泥碎石具有不可再塑性。
级配碎石基层及水泥稳定碎石层施工方案

级配碎石基层及水泥稳定碎石层施工方案一、施工前准备工作1.确定施工范围和要求:根据设计要求和工程实际情况,确定碎石基层和水泥稳定碎石层的位置、厚度和材料要求。
2.准备材料和设备:准备好所需的碎石、水泥、砂浆、水泥搅拌机、振动碎石机等施工设备和材料。
3.确定施工现场:清理施工现场,确保无妨碍施工的障碍物和杂物。
1.碎石基层的铺设:根据设计要求,在施工范围内铺设振动碎石机进行碾压,将碎石均匀地铺在基层上,确保基层平整、坚实。
2.振动碾压:使用振动碾压机进行碾压作业,使碎石与基层紧密结合,提高基层的密实度和承载能力。
3.碾压控制:采用分段碾压的方法进行控制,先从边缘向内碾压,再进行整体碾压,确保基层厚度均匀。
4.检查验收:检查碎石基层的平整度、厚度和密实度,达到设计要求后进行验收。
1.水泥和砂浆搅拌:按照设计要求,将水泥和砂浆按一定比例混合,并用水泥搅拌机进行充分搅拌,以确保材料的均匀性。
2.喷洒水泥砂浆:将搅拌好的水泥砂浆均匀地喷洒在碎石基层上,覆盖整个施工范围。
3.振动碾压:使用振动碾压机对水泥砂浆进行碾压,使其与碎石基层充分结合。
4.碾压控制:采用分段碾压的方法进行控制,先从边缘向内碾压,再进行整体碾压,确保水泥稳定碎石层的厚度均匀。
5.砂浆填缝:在水泥稳定碎石层的表面进行填缝处理,修补不平整的地面,以提高地面的平整度和强度。
6.养护:对施工完毕的水泥稳定碎石层进行养护,喷洒水进行湿润保养,以利于水泥的硬化和强度的提高。
7.检查验收:检查水泥稳定碎石层的厚度、平整度和强度,达到设计要求后进行验收。
四、安全措施1.工人必须佩戴安全帽、安全鞋等个人防护用品,并遵守安全施工规范。
2.施工现场必须设置明显的安全警示标志,确保施工过程中的人员和机械安全。
3.施工过程中必须严格按照作业规程进行操作,保持施工现场的整洁和安全。
4.严禁在施工区域内吸烟和乱丢乱放物品,以防火灾和伤害。
5.检查施工设备的安全状况,确保设备正常运行,避免事故发生。
水泥稳定级配碎石施工方案

水泥稳定级配碎石施工方案水泥稳定级配碎石是道路建设中常用的材料,通过水泥的稳定作用,能够提高碎石的承载能力和耐久性。
本文将介绍水泥稳定级配碎石的施工方案,包括选材、施工工艺等内容,以期为该类施工提供参考。
选材碎石选材碎石应选择硬度高、颗粒大小均匀的骨料,避免含有过多细粉及杂质,以保证强度和密实性。
一般建议采用角砾石作为碎石材料。
水泥选材水泥应选择符合国家标准的普通硅酸盐水泥,其品种应根据具体工程要求进行选择,常用的有42.5号和32.5号水泥。
施工工艺1.碾压:在进行碎石碾压前应先进行碾碎作业,将碎石进行初步打碎。
然后采用碾压机对碎石进行碾压,使其达到所需的密实度。
2.平整:碎石碾压完成后,对碎石表面进行平整处理,确保表面平整、无明显高低差。
3.洒布水泥:将选好的水泥均匀洒布在碎石表面,按设计要求控制水泥的用量。
4.混拌:使用混凝土搅拌车对碎石和水泥进行充分混合,以保证水泥均匀覆盖在碎石表面,达到稳定效果。
5.压实:混合完成后,采用碾压机对碎石进行二次碾压,使其达到设计要求的密实度和强度。
6.养护:施工完毕后,需要对水泥稳定碎石进行养护,防止其过早受力,一般养护期为3-7天。
施工注意事项1.在水泥和碎石混拌时应保持合理的水泥用量,过多会导致碎石与水泥的分离,影响施工效果。
2.碾压时应分层碾压,从上到下逐层进行,确保每一层都能够获得均匀的碾压密实。
3.施工现场应注意排水,避免积水对水泥碎石稳定层的影响。
4.在施工过程中要随时检查碎石和水泥的混合比例,确保施工质量。
结语水泥稳定级配碎石的施工方案涉及到材料的选择、施工工艺等多方面因素。
通过本文介绍的施工方案,希望能为该类工程的施工提供参考,保障工程质量和效果。
水泥稳定碎石施工方案

水泥稳定碎石施工方案水泥稳定碎石路基施工方案一、水泥稳定碎石施工工艺本工程基层主要为5%水泥稳定级配碎石16cm厚,是路面施工中的关键项目。
按照技术规范的要求,结合摊铺碾压机械的性能,以20cm/层进行分层施工;5%水稳层下层20cm,上层15cm,分两层施工。
水泥碎石稳定层采用拌合站集中拌合,自卸汽车运输车运输,人工摊铺,振动压路机及光轮压路机碾压成型,施工完成后,进行洒水养生。
水泥碎石稳定层的施工工序:施工准备→拌合站集中拌合→运输车运输混合料→人工摊铺→混合料碾压成型→接缝及调头处处理→养生。
施工工艺见后附图:水泥稳定碎石路面基层施工工艺框图。
1.1下承层准备施工前,对下承层进行全面的检验验收,会同监理工程师对每一断面的标高、横坡、平整度、宽度、压实度等进行检测,对有不符合规范要求的断面进行处理,达到监理工程师满意。
下承层表面平整、密实,具有规定的路拱,无松散及软弱地点。
经监理工程师认可,满意后方可进行水泥碎石稳定层的施工。
施工前,下承层表面干燥时,可洒少量水湿润。
按照设计宽度在下承层边缘按照摊铺的厚度进行支立模板。
模板采用钢钎固定在下承层上,具有足够的稳定度,保证在碾压时不发生内倾或外倾,保证边缘的直顺及有效宽度。
1.2材料准备①水泥可采用通俗硅酸盐水泥、矿渣硅酸盐水泥和火山灰硅酸盐水泥。
利用前,按标准要求进行取样检验安定性、初凝时间、终凝时间和强度,合格前方可进场利用。
水泥的质量应符合现行国家有关标准的划定。
②碎石·碎石应坚硬、耐久、无杂质。
·碎石级配应满足表6-2的级配要求。
·水泥稳定级配碎石的压碎值不大于30%。
1水泥稳定碎石施工方案路面基层碎石级配表表6-2筛孔直径(mm)31.519.0通过筛孔的质量百分率(%)10068~8638~5822~3216~288~150~39.504.752.360.60.075③水:水应洁净,不得含有有害杂质。
④配合比准备:在监理工程师监督下,试验室根据现场的材料取样进行配合比的选定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
贵港市文化艺术中心基础施工
(水泥稳定碎石层方案)
经现场勘察发现,原施工单位施工的基坑开挖现已基本挖至基础承台底标高-14.25m,由于地下水位高,基坑底土方长期受水浸泡形成淤泥、浮土,不能作为持力层(基础承台部位另有做法),经业主、监理、设计、勘察、施工五方单位研究决定抗水板底部位采用水泥稳定碎石层进行换填处理。
为了确保施工安全、质量、进度,特制定以下方案:
1、基础施工工艺
工艺流程图:
在正式开展水泥稳定层筑前,砂砾石底基层必须由甲方现场工程师和监理工程师验收(包括标高、纵坡、横坡、平整度、宽度等),合格后方铺筑水泥稳定层。
2
、集料、其他原材料技术要求
合理的水泥稳定碎石组成必须达到强度要求,具有较小的温缩和干缩系数
(现场裂缝较少),施工和易性好(粗集料离析较小)。
水泥剂量采用6%,水泥稳定碎石基层材料要求如下:
(1)水泥
水泥应选择初凝时间3h以上和终凝时间较长(宜大于6h)的普通硅酸盐水泥,且各项指标满足要求的强度等级为32.5的水泥。
不得使用快硬水泥、早强水泥及受潮变质的水泥。
(2)碎石
水泥稳定级配碎石粗集料应采用预先筛分的几组不同粒径碎石及石屑组配而成,水泥稳定级配碎石采用的集料应石质坚硬、清洁、不含风化颗粒,宜选用反击式破碎机扎制的碎石,碎石的最大粒径为31.5mm,宜按粒径 9.5 mm~
31.5mm、4.5mm~9.5mm、2.36 mm~4.75mm和0~2.36mm四种规格备料。
碎石压碎值≤28%,粗集料针片状含量应不大于18%(宜不大于15%)、碎石中小于0.6mm的颗粒必须做液限和塑性指数试验,要求液限小于28%,塑性指数小于9。
合成碎石的颗粒组成应符合规定。
细集料采用石料加工过程的细料部分及无污染的天然砂,含泥量不大于3%。
其级配组成符合规定。
(3)水
应使用符合设计及规范要求的水源,由于现场采用地下水拌制,所以要注意水的清洁度,不能含泥沙。
3、铺筑前准备
(1)下承层准备
a、水泥稳定碎石的下承层表面应为坚实的原始地面
b、清扫下承层面上淤泥、松散碎石、浮土至原始地面
c、在砂砾石下基层面上洒少量的水,保证水泥稳定碎石施工时下基层表面湿润且无积水。
(2)测量
a、在基坑中放出水泥稳定碎石层边线。
b、布置好基准桩,施工时测量员使用仪器跟踪测量。
c、施工中做好基准桩、线的保护工作。
4、拌和及运输
水稳层料的拌制应选择合适的并且清洁、无泥土、污物的场地,先将碎石、砂、水泥、粉煤灰按照设计要求配比用量参合,各种原材料混合均匀,然后再加水拌制均匀,使用20t自卸汽车运至施工现场。
注意点:水稳层料的拌制需遵循拌制多少用多少的原则,不超量拌制;拌制不均匀的材料坚决不出场;同时根据天气状况,严格控制拌制时水的用量。
5、摊铺及碾压
对于水稳层采用1.3m³斗容量挖掘机粗平,人工配合整平,确保平整度。
基坑场地内每10m布置方格网基准线立柱,确保基准线立柱牢固,不得松动。
测量员使用相关工具跟踪测量,摊铺应连续进行,尽量不停顿,并注意控制基层在延滞时间内(即拌和开始到碾压完成不超过水泥初凝时间)。
铺筑后应专人检查粗细集料离析的现象,对局部粗集料“窝”应该铲除,并用新混合料填补。
一般摊铺30~50m即进行碾压,做到摊铺一段,碾压一段。
(1)用20t振动压路机配合紧跟混合料的摊铺面进行碾压。
开始用振动压路机不振进行稳压1遍,弱振1遍,然后强振碾压4-6遍,静压1遍。
碾压时
压路机由横坡度低的一侧向高的一侧碾压,碾压范围应较基层边缘宽出10cm,碾压时重叠1/2轮宽,碾压速度1.5-1.7km/h。
(2)在操作中应做到三块,即快运输、快摊铺、快碾压。
以确保从向拌合机内加水拌合到碾压终了延迟时间不超过3小时。
6、施工横向接头处理
(1)摊铺混合料时,中间不宜中断。
如因故中断时间超过2小时和每天作业完毕时的摊铺末端进行接茬处理。
(2)操作人员将末端混合料横向切齐,紧靠混合料放两根方木,方木的高度与混合料的压实厚度相同,然后将末端混合料整平且符合设计高程。
(3)方木的另一侧用沙砾(或碎石)回填整平长约3m,其高度稍高出方木。
(4)将混合料按高程碾压密实,然后将方木和沙砾材料除去,并将底基层清扫干净。
(5)如摊铺中断后因故未能按上述方法处理横向接缝,且中断时间已超过2小时,先将未压实的混合料边铲除边用3m直尺检测平整度,将以碾压密实且高程、平整度符合要求的末端挖成一横向与稳定层平面垂直的向下的断面,然后再铺筑新的混合料
7、定位放线
按基础施工图纸,遵循先整体,后局部,先控制、后细部的原则。
放出基础及地梁开挖灰线。
8、基础承台、地梁开挖
(1)采用1.3m³斗容量反铲挖掘机、人工配合开挖,挖出石料用20t自卸汽车转运走,坑底碎石、泥土运至场地外。
(2)施工工艺:确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底
(3)开挖过程中,严格控制开挖尺寸,基坑底部的开挖宽度要考虑工作
面的增加宽度
(4)查看岩石情况,同时报监理单位、设计单位、勘察单位确认是否达到设计要求。
达到要求后方可进入下一步施工工序。
9、基础垫层浇筑
(1)工艺流程:清理基底→混凝土运输→基础垫层混凝土浇筑→振捣→找平→养护
(2)混凝土浇筑过程中,应及时振捣,振捣采用平板式振捣器。
(3)混凝土振捣密实后,按标高找平。
(4)垫层混凝土浇筑完后,应在12h左右浇水养护。
10、砖胎模砌筑
(1)按施工图纸放出基础承台及地梁线
(2)按规范要求砌筑基础及地梁砖胎模
(3)砖胎模边水泥稳定碎石层回填,人工整平、打夯压实。
11、养护
水泥稳定碎石上下基层每一段碾压完成并经压实度检查合格后立即开始7
天养护,采用洒水养护,保证基层始终保持潮湿状态。
12、施工中应注意事项
(1)每段施工完毕,及时按检测频率进行密实度、松铺系数、厚度、宽度、高程等指标的检测,以便后继施工控制。
(2)随时注意天气变化,加强前后场联系,严禁降雨施工。
(3)铺筑完成后尽快进行检测工作,及时整理,为下道工序施工做好准备。
13、其他分项工程施工方案另详
14、附图1
附图1:水泥稳定碎石层。
