岩溶注浆施工方案
岩溶注浆施工方案

目录一、工程概述: (1)1.施工范围 (1)2.地形地貌及地层岩性 (1)3.水文地质情况 (1)二、施工依据 (1)三、施工过程施工技术措施 (2)(一)施工过程 (2)(二)钻孔钻探、注浆技术措施 (2)四、需完成工作及技术分析 (5)路基岩溶注浆施工方案(DK950+039.23~DK954+887.96)一、工程概述:1.施工范围DK950+039.23~DK954+887.96段路基岩溶注浆施工。
2.地形地貌及地层岩性该岩溶路基地段,位于安徽省滁州市境内,线路通过丘陵区间谷地,植被较发育,辟为旱地、水田。
上覆地层主要为为el+dlQ黏土,棕黄色~棕红色,硬塑,厚度0.0~6.5米,下伏基岩为寒武~奥陶系石灰岩,灰色间灰黄色夹紫红色,厚层状,强风化~弱风化,岩体破碎,岩溶发育,主要以溶槽、溶孔、溶蚀裂隙、小型全充填溶洞为主,岩体受地质构造影响强烈,岩体破碎,连续性及非连续性裂隙极为发育。
局部有三叠系泥质粉砂岩,紫红色,强风化,岩质较软,局部夹有砾岩,强风化,砾石岩性成分为灰岩;3.水文地质情况施工段主要地下水类型为基岩裂隙水及上覆土层中的孔隙水,基岩裂隙水较发育,主要补给来源为大气降水。
二、施工依据1.本次岩溶注浆施工依照设计要求,根据“探灌结合”、“边探边灌”的原则,首先进行先导钻孔的钻探、注浆施工。
2.依据设计要求注浆孔在路堤地段按梅花形布置, 孔间距为5.0米,路堑地段按矩开布置。
3.依据设计文件给定的相关工程数量及京沪高速铁路施工大样图要求布置岩溶注浆先导孔并施工。
在施工过程中应遵照执行的相关规范:《铁路特殊路基设计规范》(TB10035—2006)《铁路工程环境保护设计规范》(TB10501-98)《客运专线铁路无碴轨道铺设条件评估技术指南》(铁建设 [2006]158号);《客运专线铁路路基工程施工技术指南》(TZ212-2005)《铁路路基边坡绿色防护技术暂行规定》(铁建技[2003]7号)《客运专线铁路路基工程施工质量验收暂行标准》(铁建设[2005]160号)《客运专线无碴轨道铁路工程施工质量验收暂行标准》(铁建设[2007]85号)《提高铁路路基工程设计、施工质量补充规定》通知(铁建设[2003]97号)铁建设〔2007〕140号文-关于发布《铁路混凝土结构耐久性设计暂行规定》等两项工程建设标准局部修订条文的通知铁建设[2007]159号文-关于发布《铁路路基工程施工质量验收标准》等十九项铁路工程施工质量验收标准局部修订条文的通知三、施工过程施工技术措施(一)施工过程1、放孔:根据设计图要求制作注浆钻孔的详细平面布置图,在平面布置图内将30%的先导孔按设计图要求分布于该段岩溶注浆设计边界的范围内,并一次性现场测量确定先导孔的钻孔位置,然后放桩、定位。
岩溶注浆施工方案

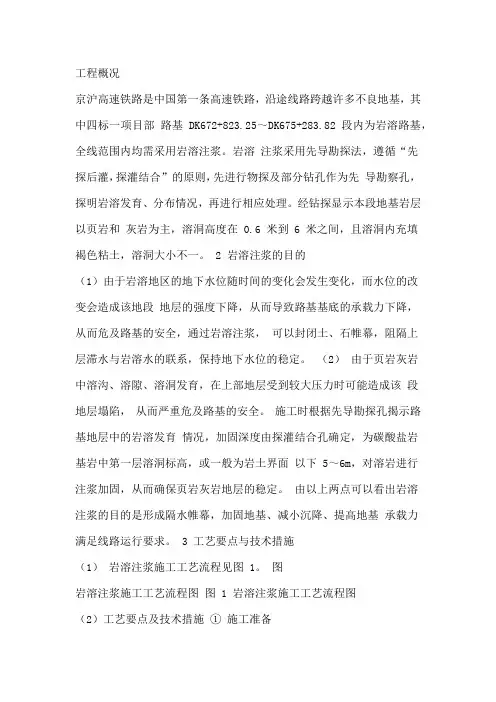

工程概况京沪高速铁路是中国第一条高速铁路,沿途线路跨越许多不良地基,其中四标一项目部路基 DK672+823.25~DK675+283.82 段内为岩溶路基,全线范围内均需采用岩溶注浆。
岩溶注浆采用先导勘探法,遵循“先探后灌,探灌结合”的原则,先进行物探及部分钻孔作为先导勘察孔,探明岩溶发育、分布情况,再进行相应处理。
经钻探显示本段地基岩层以页岩和灰岩为主,溶洞高度在 0.6 米到 6 米之间,且溶洞内充填褐色粘土,溶洞大小不一。
2 岩溶注浆的目的(1)由于岩溶地区的地下水位随时间的变化会发生变化,而水位的改变会造成该地段地层的强度下降,从而导致路基基底的承载力下降,从而危及路基的安全,通过岩溶注浆,可以封闭土、石帷幕,阻隔上层滞水与岩溶水的联系,保持地下水位的稳定。
(2)由于页岩灰岩中溶沟、溶隙、溶洞发育,在上部地层受到较大压力时可能造成该段地层塌陷,从而严重危及路基的安全。
施工时根据先导勘探孔揭示路基地层中的岩溶发育情况,加固深度由探灌结合孔确定,为碳酸盐岩基岩中第一层溶洞标高,或一般为岩土界面以下 5~6m,对溶岩进行注浆加固,从而确保页岩灰岩地层的稳定。
由以上两点可以看出岩溶注浆的目的是形成隔水帷幕,加固地基、减小沉降、提高地基承载力满足线路运行要求。
3 工艺要点与技术措施(1)岩溶注浆施工工艺流程见图 1。
图岩溶注浆施工工艺流程图图 1 岩溶注浆施工工艺流程图(2)工艺要点及技术措施① 施工准备施工场地预先平整,并沿钻孔位置开挖沟槽和集水坑。
在每次注浆施工前,对钻机、注浆泵、拌浆机等机械进行检查、调试、维修,使其保持良好的状态。
② 定孔位根据设计要求由测量班准确放出注浆孔位置:路堤地段孔位呈梅花形布置,每排的孔数根据路堤的宽度进行调整,以左中线上的点为控制点,向左右两侧延伸,最外侧要加固到路堤坡脚线外 5 米;路堑地段布控采用正方形布置,以左中线上的桩位控制点,向两侧延伸,最外侧要加固到水沟侧沟平台上。
溶岩注浆施工方案

岩溶路基注浆一、工程概况场地内下伏吉言主要为石灰岩,岩溶强发育,74根桩中有52根的桩位处于溶洞上,129钻孔中有81个钻孔揭露有土洞或溶洞发育,钻孔岩溶间洞隙率为62.5%。
溶洞充填情况为空洞、半充填、全充填;洞内填充物为黏性土、砂粒、石灰岩岩块(岩块块径多为2~30cm)等,经钻探揭露溶洞均有漏水、漏浆现象。
1.溶洞溶洞:其充填物主要为软塑黏性土,松散~稍密的粗砂,岩石碎屑,钻进时速度较快,普遍出现漏水、漏浆现象。
整个场地内基本均有分布,揭露洞高3.30m~0.20,平均3.30m,层顶高程-5.58m~-28.47m,层底高程-8.62m~-29.67m。
2.土洞土洞:在ZK062-2号桩和ZK072-1号桩处有揭露。
揭露洞高7.00m~8.50m,平均7.75m,层顶高程-0.32m~3.36m,层底高程-8.82m~-3.64m。
层高3.03~0.20,平均3.03m,层顶高程-5.58m~-28.47m,层底高程-8.62m~-29.67m。
其中在22号桩(ZK022-1和ZK022-2)位置处钻探时未揭露有土洞,但当钻孔终孔后地面出现塌陷,塌陷坑直径2m,深度4m。
3.岩土工作分析评价根据区域地质资料及详勘报告,本项目附近的地质构造相对简单,场地周边可见数条小断裂发育,断裂发育多为北东向,规模较小,对场地稳定性影响不大。
本次勘察揭露影响场地稳定的不良地质作用有岩溶(土洞、溶洞)强发育,且基本为溶洞,部分由充填(有半充填和全充填)、部分为空洞(即洞内除水之外几乎没有另外的充填物),岩溶是动态的,会进一步发展扩大,拟建场地属建筑不利地段,应采用措施对溶洞进行出理,做好预防地面溶洞塌陷,在钻孔施工时,22号桩处出现直径2m,深4m的圆形塌陷坑洞。
二、设计原则及范围1、岩溶注浆的目的(1)由于岩溶地区的地下水位随时间的变化会发生变化,而水位的改变会造成地层的强度下降,从而导致基底的承载力下降,从而危及基面建筑物的安全,通过岩溶注浆,可以将空洞的水置换成水泥凝固体,同时可以封闭土、石帷幕,阻隔上层滞水与岩溶水的联系,保持地下水位的稳定。
溶洞注浆施工方案

溶洞注浆施工方案1. 引言溶洞是地下岩溶地貌形成的洞穴,常见于石灰岩地区。
由于溶洞地质条件复杂,其稳定性较差,因此在工程施工中需要采取一系列的治理措施来确保工程的安全性和稳定性。
本文将针对溶洞注浆施工方案进行详细的阐述和分析。
2. 施工前准备在进行溶洞注浆施工前,需要进行充分的准备工作,包括以下几个方面:2.1 概况调查对溶洞进行详细的概况调查,包括洞穴的形状、大小、分布等特征,以及与周围环境的联系。
通过概况调查可以了解溶洞的整体情况,为后续的施工方案制定提供参考。
2.2 地质勘察进行详细的地质勘察,包括地质构造、地层情况、地下水位等的调查和分析。
根据勘察结果,确定溶洞的地质特征和工程治理需要。
2.3 注浆材料准备根据溶洞的地质条件和施工要求,选择合适的注浆材料,包括水泥、沙浆、聚合物等。
对注浆材料进行检测和试验,确保其质量符合施工要求。
3. 施工方案3.1 注浆孔的布置根据溶洞的结构和工程要求,确定注浆孔的布置方案。
注浆孔的间距和深度应根据实际情况进行合理设计,以确保注浆效果的达到最佳。
3.2 注浆材料的选择和配比根据溶洞的地质特征和工程需要,选择合适的注浆材料进行配比。
注浆材料的选择需要考虑其流变性能、固化时间和抗渗性等指标,以确保注浆效果的稳定性和持久性。
3.3 注浆施工工艺注浆施工采用钻孔注浆法进行,具体工艺如下:1.清理注浆孔口。
使用清洗车或高压水枪清理孔口,确保孔口无杂物。
2.钻孔。
按照设计要求,使用钻机进行钻孔作业,钻孔直径和深度应符合设计要求。
3.注浆。
使用注浆泵将注浆材料注入孔口,注浆压力和控制时间应符合施工要求。
在注浆过程中,可以根据需要进行适当的振动和搅拌操作,以提高注浆效果。
4.固化。
注浆完成后,等待注浆材料固化,固化时间一般为24小时以上,具体时间根据注浆材料的性能和环境条件而定。
5.后处理。
固化后,对孔口进行密封处理,以保证注浆效果和工程的整体稳定性。
3.4 施工安全措施在进行溶洞注浆施工时,需要采取一系列的安全措施,包括:•岩体稳定性评估,确保施工过程中不会出现岩体崩塌和滑坡等安全问题。
路基岩溶注浆施工方案

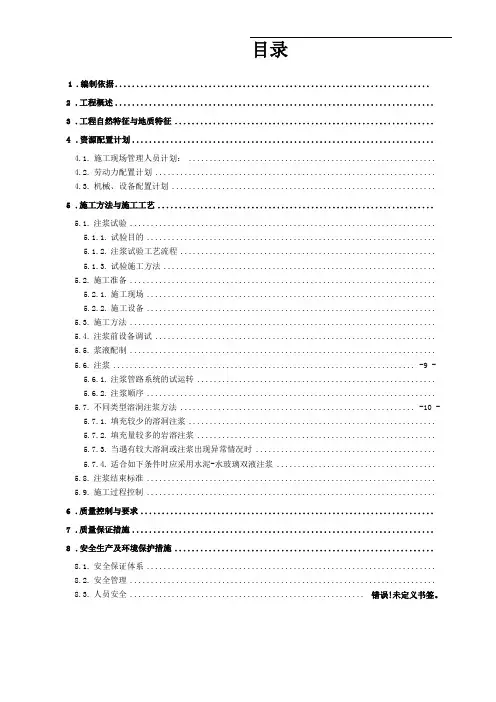

目录1.编制依据..........................................................................2.工程概述...........................................................................3.工程自然特征与地质特征 .............................................................4.资源配置计划.......................................................................4.1.施工现场管理人员计划: ...........................................................4.2.劳动力配置计划 ...................................................................4.3.机械、设备配置计划 ...............................................................5.施工方法与施工工艺.................................................................5.1.注浆试验 .........................................................................5.1.1.试验目的.....................................................................5.1.2.注浆试验工艺流程 .............................................................5.1.3.试验施工方法.................................................................5.2.施工准备 .........................................................................5.2.1.施工现场.....................................................................5.2.2.施工设备.....................................................................5.3.施工方法 .........................................................................5.4.注浆前设备调试 ...................................................................5.5.浆液配制 .........................................................................5.6.注浆 ........................................................................ -9 -5.6.1.注浆管路系统的试运转 .........................................................5.6.2.注浆顺序.....................................................................5.7.不同类型溶洞注浆方法 ........................................................ -10 -5.7.1.填充较少的溶洞注浆 ...........................................................5.7.2.填充量较多的岩溶注浆 .........................................................5.7.3.当遇有较大溶洞或注浆出现异常情况时 ...........................................5.7.4.适合如下条件时应采用水泥-水玻璃双液注浆 ......................................5.8.注浆结束标准 .....................................................................5.9.施工过程控制 .....................................................................6.质量控制与要求.....................................................................7.质量保证措施.......................................................................8.安全生产及环境保护措施 .............................................................8.1.安全保证体系 .....................................................................8.2.安全管理 .........................................................................8.3.人员安全 ........................................................ 错误!未定义书签。
建筑岩溶注浆施工方案

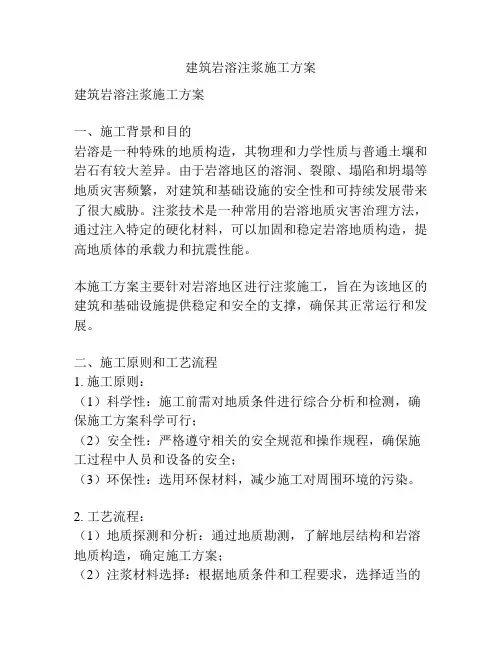

建筑岩溶注浆施工方案建筑岩溶注浆施工方案一、施工背景和目的岩溶是一种特殊的地质构造,其物理和力学性质与普通土壤和岩石有较大差异。
由于岩溶地区的溶洞、裂隙、塌陷和坍塌等地质灾害频繁,对建筑和基础设施的安全性和可持续发展带来了很大威胁。
注浆技术是一种常用的岩溶地质灾害治理方法,通过注入特定的硬化材料,可以加固和稳定岩溶地质构造,提高地质体的承载力和抗震性能。
本施工方案主要针对岩溶地区进行注浆施工,旨在为该地区的建筑和基础设施提供稳定和安全的支撑,确保其正常运行和发展。
二、施工原则和工艺流程1. 施工原则:(1)科学性:施工前需对地质条件进行综合分析和检测,确保施工方案科学可行;(2)安全性:严格遵守相关的安全规范和操作规程,确保施工过程中人员和设备的安全;(3)环保性:选用环保材料,减少施工对周围环境的污染。
2. 工艺流程:(1)地质探测和分析:通过地质勘测,了解地层结构和岩溶地质构造,确定施工方案;(2)注浆材料选择:根据地质条件和工程要求,选择适当的注浆材料,如水泥、高分子材料等;(3)施工准备:安排施工人员和设备,确保施工顺利进行;(4)注浆施工:按照设计要求进行注浆,确保注浆材料充分填充和扩散至地质体内;(5)施工监控和质量检验:对注浆施工过程进行监控和质量检验,确保施工质量符合标准要求;(6)施工记录和总结:对施工过程进行记录和总结,为后续工程提供参考。
三、施工材料和设备1. 施工材料:(1)水泥:用于制备注浆浆液,提高地质体的强度和稳定性;(2)高分子材料:具有较好的粘结性和抗渗性,可用于提高注浆材料的稠度和粘结能力;(3)填充材料:用于填充和堵塞岩溶地质构造,提高地质体的密实程度。
2. 施工设备:(1)注浆机:用于注入注浆材料至地质体内;(2)搅拌机:用于制备注浆浆液;(3)检测仪器:用于监测和检验施工过程中的注浆效果和质量。
四、施工方案实施步骤1. 施工准备:(1)组织施工人员和设备,进行必要的培训和安全教育;(2)准备施工现场,确保施工材料和施工设备的运输和存放顺利进行;(3)制定施工计划和方案。
岩溶注浆施工方案

L1XDK18+787.5~L1XDK19+312.5 段为岩溶路基,需要进行岩溶注浆,路堤地段加固范围至路堤坡脚外5m,路堑地段加固范围至侧沟平台外边缘。
路堤地段注浆孔布置采用梅花形布置,路堑地段为正方形布置,L1XDK18+787.5+970、L1XDK19+180~+312.5 段每隔50m 布置一排先导孔,L1XDK18+970~L1XDK19+180 段每隔15m 布置一排先导孔。
1、施工便道本段便道利用L1XDK18+500~L1XDK19+400 段路基便道。
2、施工用电施工用电全部采用发机电自发电。
3、材料(1)注浆用水泥采用复合硅酸盐水泥,水泥强度等级为P.C32.5,水泥保持新鲜,不超过出厂日期3 个月,受潮结块者不得使用。
水泥的各项指标符合国家标准,并附有水泥出厂报告。
(2)符合国家质量要求的波美度为38°~43°的水玻璃,模数2.4~3.0。
(3)对选购的水玻璃进行稀释直至符合要求的浓度备用。
4、机具设备机具设备进场必须进行报验,报验合格后方可使用。
(1)注浆设备主要包括钻机、注浆泵、搅拌机、混合器、止浆塞、筛网、注浆管、孔口盖及配套仪表等(2)辅助设备与机具:①机动小翻斗车、手推车、铁锹等生产用小型工具。
②水准仪、经纬仪、倾斜尺、水平尺、测绳等检测工具。
5、人员配备本段岩溶注浆安排技术员1 名,工班长一位,安全员1 名,试验员1 名,作业人员20 人,负责该段岩溶路基注浆加固处理施工。
主要工种配备表序号工种人数工作内容1 组长2 负责指挥协调各工序操作,控制加固质量2 钻机工 6 正确控制钻机成孔,检查维修机械3 浆液配置搅拌工4 浆液的配制及搅拌4 司泵 2 统计材料用量,记录泵送时间5 电工 1 负责电器设备的安装和安全使用6 普工 3 固结套管,清洗输料管道等7 记录员 2 负责施工记录、兼质量检查员工作6 、作业条件(1)施工场地预先平整,并沿钻孔位置开挖沟槽和集水坑。
岩溶注浆施工方案

新建京沪高速铁路JHTJ-3标段(DK496+265.27〜DK499+909.34)路基岩溶注浆施工方案5嗨HYDRO编制:审核:批准:中国水利水电建设集团京沪高速铁路土建工程三标段项目经理部二◦◦八年七月新建京沪高速铁路JHTJ-3标段(DK496+265.27〜DK499+909.34 )路基岩溶注浆施工方案一、工程概况岩溶注浆地段位于DK496+265.27~DK498+150.00 段,该段地形为缓坡,起伏不大,局部基岩裸露,加固范围共分2段,里程桩号分别为DK496+265.27~DK496+500.00 段,全长234.73m,DK496+920.00~DK498+150 段全长1230m。
地层为泥灰岩(£1),浅灰色,弱风化,局部表覆薄层粉质粘土;寒武系下统页岩(61 ),紫红色,页理发育,弱风化;石灰岩(£),浅灰色,岩溶微弱发育,仅局部有溶洞,分布于DK497+200~+280 之间地表下4.3~6.4m,充填粘性土。
二、施工布置2.1孔位布置施工前绘制注浆孔位布置图,并统一编号。
现场测量注浆范围,定出注浆孔位置。
注浆前做好场地清理、平整、设备布置、各种管线的连接、材料制备及检查工作,做好水、电、符合环保要求的废浆沉淀及处理设施以及施工记录等准备工作。
岩溶注浆加固范围以坡脚线外延5m确定,注浆孔孔位间距5m,三角形布置,按照设计要求选择总孔数的33%的作为先导勘探孔,孔距8.66m。
具体孔位布置见附图。
2.2临建布置集中制浆站:在靠近工地临时道路侧搭设,尽量选取在地势较高、平坦、环境影响小、运输方便、靠近电源水源的位置设置。
制浆站辐射半径按200m左右考虑,DK496+265.27 〜DK496+500 段(234.73m )和DK496+920 〜DK497+400 段(420m)各设置1座制浆站,DK497+400〜DK498+150段(750m)设置2座制浆站。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新建京沪高速铁路JHTJ-3标段(DK496+265.27~DK499+909.34)路基岩溶注浆施工方案编制:审核:批准:中国水利水电建设集团京沪高速铁路土建工程三标段项目经理部二〇〇八年七月.岩溶注浆施工方案新建京沪高速铁路JHTJ-3标段(DK496+265.27~DK499+909.34)路基岩溶注浆施工方案一、工程概况岩溶注浆地段位于DK496+265.27~DK498+150.00段,该段地形为缓坡,起伏不大,局部基岩裸露,加固范围共分2段,里程桩号分别为DK496+265.27~DK496+500.00段,全长234.73m,DK496+920.00~DK498+150段全长1230m。
地层为泥灰岩(ε1),浅灰色,弱风化,局部表覆薄层粉质粘土;寒武系下统页岩(ε1),紫红色,页理发育,弱风化;石灰岩(ε1),浅灰色,岩溶微弱发育,仅局部有溶洞,分布于DK497+200~+280之间地表下4.3~6.4m,充填粘性土。
二、施工布置2.1孔位布置施工前绘制注浆孔位布置图,并统一编号。
现场测量注浆范围,定出注浆孔位置。
注浆前做好场地清理、平整、设备布置、各种管线的连接、材料制备及检查工作,做好水、电、符合环保要求的废浆沉淀及处理设施以及施工记录等准备工作。
岩溶注浆加固范围以坡脚线外延5m确定,注浆孔孔位间距5m,三角形布置,按照设计要求选择总孔数的33%的作为先导勘探孔,孔距8.66m。
具体孔位布置见附图。
2.2临建布置集中制浆站:在靠近工地临时道路侧搭设,尽量选取在地势较高、平坦、环境影响小、运输方便、靠近电源水源的位置设置。
制浆站辐射半径按200m左右考虑,DK496+265.27~DK496+500段(234.73m)和DK496+920~DK497+400段(420m)各设置1座制浆站,DK497+400~DK498+150段(750m)设置2座制浆站。
每座制浆站按照3~4台套制浆、灌浆设备配置。
集中制浆站主要采用40mm钢管搭设,水泥平台离地1.5m,上部铺设竹跳板和双层彩条布防潮,袋装水泥整齐码放,上部用防水帆布包裹,水泥平台顶部及操作间设置遮雨设施。
制浆站配置高速制浆机、低速搅拌槽、SGB6-10灌浆泵等设备。
灌浆管路连接采用软管。
为减少材料耗费、压力损失,可根据现场实际情况适当增设中转站。
施工用电:DK496+265.27~+500.00段采用130KW柴油发电机提供。
DK496+920.00~DK498+150段电源由2座500KVA变压器站提供。
- 1 -岩溶注浆施工方案施工用风由3台移动式油动、电动空压机提供,根据现场施工位置随机布置。
3 主要施工设备及人员3.1施工设备投入根据本段工程量拟投入钻孔设备10台、制浆灌浆设备4台套,详见表1。
表1 拟投入的主要施工机械设备表拟投入的施工人员详见表2。
4 工艺流程及各工序施工方法4.1工艺流程岩溶注浆施工工艺流程图见图1。
- 2 -岩溶注浆施工方案图1 岩溶注浆施工工艺流程图施工准备地质勘探孔钻孔注浆孔钻孔埋管及设备准备配置浆液注浆注浆结束注浆质量检查4.2钻孔钻孔,XY-2勘探孔钻孔采用重庆探矿机械厂生产的型地质钻机和山东聚能HY100φ方法采用泥浆循环护壁,金刚石钻头或合金复合钻头钻进。
钻孔成孔孔径不小于。
108mmKLEMM 注浆孔钻孔采用宣化英格索兰厂生产的MZ200液压潜孔钻机、德国克莱姆900HHR805-1液压潜孔钻机,钻孔方法采用中低压冲击器钻进,压缩空气由美国寿力空压机供给。
空压机、英格索兰650E,8.66m%作为勘探孔,排拒、三角形孔间距注浆孔排距4.33m5m,注浆孔中33 7.5m孔间距,均为三角形布孔。
钻孔孔位位移不宜超过0.5m。
DK496+920.00~DK497+ ;5mDK496+500.00孔深控制:DK496+265.27~段入岩,段为土石分界线以上和以下DK497+400.00~DK498+100.005m;400.00段入岩10m 5m。
段入岩时以实际为准;DK498+100.00~DK498+150.008m若土层不足5m即入岩,每孔钻孔结束后由监理工程师复测孔深,符合设计要求后方可进入下道工序。
注浆管埋设4.3,孔内离孔底一定距离,注浆管每注浆管采用塑料管,埋设后外露不小于”0.2m1,下管后,采用水泥袋将管1m2m~1隔打孔,以保证复灌不堵管。
排气管长度不小于固定在入岩部位,以保证孔四周不漏浆,上部捣入水泥砂浆。
4.4灌浆- 3 -岩溶注浆施工方案灌浆水泥采用P.0 42.5水泥,灌浆用的水泥必须符合规定的质量标准,不得使用受潮结块的水泥。
水泥不应存放过久,出厂期超过三个月的水泥不应使用。
灌浆用水应符合混凝土拌合用水的规定,拌浆水的温度不得高于40℃。
水泥浆液水灰比为:0.8:1~1:1。
一般遵循由稀至浓。
若遇空的岩溶通道、较大溶洞和裂隙处,视具体情况先灌注中粗砂或稀的水泥砂浆对溶蚀腔体进行充填,再采用粉煤灰水泥浆液或双液注浆。
全充填溶洞一般采用单液注浆,当岩溶特别发育,注浆量很大时,应视需要采用水泥水玻璃(38-48Be')进行双液注浆。
注浆前需对注浆孔进行清孔,清至排气管出水不混浊为止。
试验区注浆压力为0.1~0.3MPa。
一般基岩中注浆压力不小于0.1~0.3Mpa,岩土界附近逐步加大至0.3~0.5Mpa。
4.4灌浆结束条件当注浆达到下列标准之一时,可结束该孔注浆:①注浆孔口压力维持在0.2MPa左右,吸浆量≤40升/min,维持30min。
②冒浆点已出注浆范围外3~5m时。
③单孔注浆量达到平均注浆量1.5~2.0倍,且进浆量明显减少时。
当达不到上述结束标准时,应清孔再次注浆。
4.5特殊情况处理①对位于基床厚度范围内的溶沟、溶槽,应将突出的坚硬岩石进行清爆,将堆积填充物予以换填,基床范围换填C15片石混凝土。
当基床厚度范围以下,堆积充填物强度较低,按计算对堆积物进行换填或加固。
②对溶洞无流动地下水且充填堆积物,顶板厚度不能满足要求时,可采用压浆进行处理。
有条件时,空洞可以先填砂砾石或碎石再行压浆。
③对影响路堑边坡稳定的坡面上的溶洞、溶槽和溶蚀凹坎,采取M7.5浆砌片石嵌补支顶加固措施。
④灌浆过程中如地表发生冒(漏)浆现象时,根据冒(漏)浆量的大小,可采用下述方法处理:如冒浆量较小,可不作专门处理,按正常灌浆方式灌注至灌浆结束标准;如冒浆量较大,一般可采用低压、浓浆、限流、限量、间歇灌注等方法处理,必要时应采取嵌缝、地表封堵方法处理。
⑤如遇注入率大、灌浆难以正常结束的孔段时,应暂停灌浆作业并查明原因。
4.6注浆施工注意事项①注浆施工顺序:注浆应自注浆加固范围周边向中间进行。
先两侧后中间,先桥台- 4 -岩溶注浆施工方案尾部、盖板边缘或挡墙基础再其他部位,先大的溶洞再小的溶洞或裂隙。
注浆孔应跳钻施钻,不应全部钻孔完后再注浆,以免孔位串浆,增加难度及清孔工作量。
②注浆过程应加强地面观测记录(水平位移、地面沉陷等)。
注浆全过程应做好技术资料和基础数据记录、整理、分析工作。
③各孔注浆量依据具体地质情况有较大差异,当连续注浆单孔超过15吨水泥不见升压时,应考虑提高浆液浓度,添加粉煤灰双液注浆,必要时间歇注浆。
注浆量过大时,应提请有关四方会勘,采取适当的工程措施进行处理。
④对注浆区段附近侧壁出露溶洞进行观测,一旦出浆,立即停止注浆,并采取相应措施。
⑤做好钻孔原始记录,根据要求对地质勘探孔钻孔岩芯进行拍照,并记录岩溶发育情况、统计相应注浆量情况,以便指导后续注浆施工。
⑥成孔压浆时留备用钻机,进行清孔、处理压浆发生的孔内异常问题。
⑦对压浆中出现异常的压浆孔,采用注水试验,或水位传递、指示剂、气体传递等方法确定岩溶通道连通性和压浆质量。
五、文明施工及环境保护措施(1)在施工现场设立环保标示牌,标示牌明确此段桩号环保负责人,以便监督。
(2)施工现场要文明施工,保持场地干净整洁;与当地居民建立良好关系,遵守当地政府决定。
(3)加强对噪声、粉尘、废气、废水的控制和治理,保证定期撒水,尽量减小扬尘出现。
(4)水泥和粉煤灰等细颗粒散体材料,应遮盖存放,运输时防止遗撒、飞扬。
(5)化学注浆时应避免浆液对地下水源及周围环境的污染。
(6)废弃的砂料及水泥袋等包装物及时清理,不得随处抛撒。
施工机具应采取降低噪声措施,减少扰民。
(7)加强对施工人员环保教育,强化环保意识,渣土和生活垃圾实行定点倾倒,集中处理,严禁将废弃物倒于水渠、河床内。
(8)严格遵守国家和地方政府的环境保护法规。
对临时使用的材料棚,水池等尽量在铁路征地范围内,少占或不占农田。
对冒浆污染及时清理,集中制浆站挖好沉淀池、排污沟,保证水泥浆不四处漫溢。
(9)施工机械、料具、设备、材料的管理、使用和堆码,做到整齐有序,文明施- 5 -岩溶注浆施工方案工。
7 质量检查情况注浆质量检查应在注浆完成28天后进行,检验合格率低于80%时应补充注浆。
7.1钻孔检查检查孔数不少于注浆总孔数的5%且不少于2孔,根据取芯观察水泥结石率。
7.2压水试验压水试验检测孔不少于注浆总孔数的3%且不少于2孔,注浆后岩土体单位吸水量不大于0.42L/min.m.m;土层单位吸水量不大于0.33L/min.m.m。
压水压力为0.2Mpa,单位吸水量计算公式:单位吸水量=压入流量÷(段长×水头压力)。
7.3瞬态面波检测根据面波速度和面波频散曲线形态综合分析,当该法判定的注浆质量与压水试验检测不一致时,以压水试验检测判定为准。
8 方案附件8.1孔位布置图(30张)8.2施工记录表样(3张)京沪高速铁路三标段五工区(2)日19年7月2008- 6 -岩溶注浆施工方案下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词老师的精心指导和大力支持下完成的,他渊博的知xx我的毕业论文是在韦识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好特别是我的班主任吴廷川!的基础,在这里我要像诸位老师深深的鞠上一躬老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给“明师之恩,诚为过于天地,予我鼓舞与关怀让我走出了很多失落的时候,,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以重于父母”! 最崇高的敬意和最真诚的谢意班的四十多位同学对我的学习,生活0932感谢这三年来我的朋友以及汽修和工作的支持和关心。
三年来我们真心相待,和睦共处,不是兄弟胜是兄- 7 -岩溶注浆施工方案马上就要各奔前程了,弟!正是一路上有你们我的求学生涯才不会感到孤独,)你们有好的前途,失败不要灰心,你的背后还有希望(,请保留此标记。
