工厂管理-某厂房生产建设项目施工组织设计(DOC115页)

合集下载

某厂房施工组织设计

某厂房施工组织设计

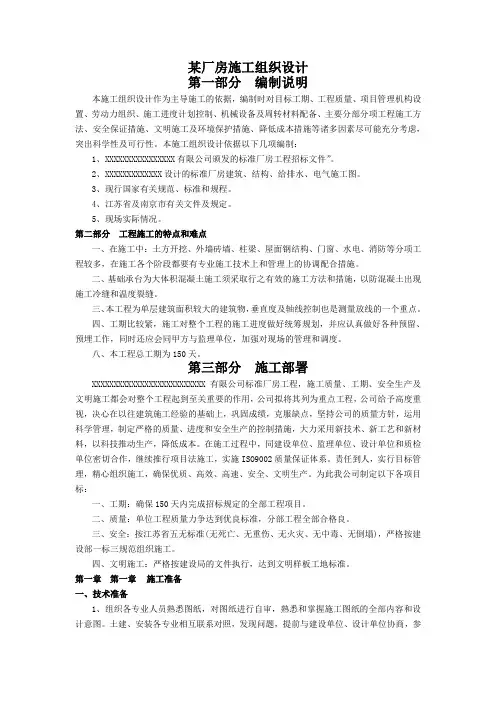

某厂房施工组织设计第一部分编制说明本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。

本施工组织设计依据以下几项编制:1、XXXXXXXXXXXXXXXX有限公司颁发的标准厂房工程招标文件”。

2、XXXXXXXXXXXXX设计的标准厂房建筑、结构、给排水、电气施工图。

3、现行国家有关规范、标准和规程。

4、江苏省及南京市有关文件及规定。

5、现场实际情况。

第二部分工程施工的特点和难点一、在施工中:土方开挖、外墙砖墙、柱梁、屋面钢结构、门窗、水电、消防等分项工程较多,在施工各个阶段都要有专业施工技术上和管理上的协调配合措施。

二、基础承台为大体积混凝土施工须采取行之有效的施工方法和措施,以防混凝土出现施工冷缝和温度裂缝。

三、本工程为单层建筑面积较大的建筑物,垂直度及轴线控制也是测量放线的一个重点。

四、工期比较紧,施工对整个工程的施工进度做好统筹规划,并应认真做好各种预留、预埋工作,同时还应会同甲方与监理单位,加强对现场的管理和调度。

八、本工程总工期为150天。

第三部分施工部署XXXXXXXXXXXXXXXXXXXXXXXXXX有限公司标准厂房工程,施工质量、工期、安全生产及文明施工都会对整个工程起到至关重要的作用,公司拟将其列为重点工程,公司给予高度重视,决心在以往建筑施工经验的基础上,巩固成绩,克服缺点,坚持公司的质量方针,运用科学管理,制定严格的质量、进度和安全生产的控制措施,大力采用新技术、新工艺和新材料,以科技推动生产,降低成本。

在施工过程中,同建设单位、监理单位、设计单位和质检单位密切合作,继续推行项目法施工,实施ISO9002质量保证体系。

责任到人,实行目标管理,精心组织施工,确保优质、高效、高速、安全、文明生产。

厂房建设施工组织设计

厂房建设施工组织设计

厂房建设施工组织设计1. 引言厂房建设施工组织设计是指在厂房建设施工过程中,根据工程特点和施工要求,制定施工组织设计方案,明确施工组织体系、施工方案、施工方法和施工工艺,确保施工工作的顺利进行。

本文档旨在详细介绍厂房建设施工组织设计的内容和步骤。

2. 施工组织体系施工组织体系是指在厂房建设施工过程中,形成的管理和指挥体系。

一般包括总包管理部、各施工单元的管理部门、施工队伍等。

在施工组织体系中,需要明确各部门的职责和权限,并建立相应的沟通和协调机制,确保施工过程中的信息流畅和工作的顺利进行。

3. 施工方案施工方案是指根据厂房建设工程的特点和要求,制定的施工方案和施工流程。

在制定施工方案时,需要考虑施工过程中可能出现的问题和风险,并制定相应的预防和应对措施。

同时,还需要确定施工工期、人力资源、材料供给等关键因素,确保施工工作的有序进行。

4. 施工方法施工方法是指在厂房建设施工过程中,采用的具体施工方式和工艺。

根据不同的施工任务和工程要求,可以采用不同的施工方法,如常规施工、模块化施工、预制装配等。

选择适宜的施工方法可以提高施工效率,降低施工本钱,同时确保施工质量和平安。

5. 施工工艺施工工艺是指在厂房建设施工过程中,各施工工序的具体操作流程和技术要求。

在制定施工工艺时,需要考虑施工过程中可能遇到的技术难题和风险,并制定相应的解决方案。

同时,还需要确保施工工艺符合相关的质量标准和平安标准,从而保证施工质量和工人的平安。

6. 施工组织设计的步骤〔1〕了解工程特点和要求:首先需要全面了解厂房建设工程的特点、规模、用途、功能要求等,并与设计单位进行充分沟通和了解。

〔2〕制定施工组织设计方案:根据工程特点和要求,制定施工组织设计方案,包括施工组织体系、施工方案、施工方法和施工工艺等内容。

〔3〕评审和修改方案:将制定的施工组织设计方案进行内部评审,根据评审结果进行修改和完善。

〔4〕与相关方进行协调和沟通:将修改后的方案与相关方进行沟通和协调,确保各方对施工组织设计方案的理解和认可。

某厂房施工组织设计

某厂房施工组织设计

某厂房施工组织设计1. 前言本文档旨在为某厂房的施工组织设计提供指导。

通过合理的施工组织设计,能够有效地提高施工效率,确保施工质量,避免施工过程中可能出现的问题。

2. 施工组织设计目标某厂房施工组织设计的主要目标包括:•确保施工期间的安全性;•提高施工效率,减少施工周期;•控制施工成本,保证工程质量;•最大限度地减少对现有环境的影响。

3. 施工组织设计内容某厂房的施工组织设计主要包括以下内容:3.1 施工方案施工方案是指针对某厂房施工过程中的具体工作内容,制定详细的施工计划和步骤,包括工序划分、施工顺序、施工方法等。

在制定施工方案时,需要考虑施工的安全性、效率以及环境保护等因素。

3.2 组织管理组织管理是指对施工过程进行有效管理,包括人员组织、材料管理、设备调配等方面。

通过合理的组织管理,能够提高施工效率,确保施工进度。

3.3 安全措施在某厂房的施工过程中,安全是最重要的考虑因素之一。

施工组织设计需要制定详细的安全措施,包括施工现场的安全防护、作业人员的安全培训、施工过程中的安全监控等。

3.4 资源调配资源调配是指合理安排工程所需的人力、物力、财力等资源,确保施工过程中的资源供应充足。

通过科学合理地调配资源,能够提高施工效率,减少资源浪费。

3.5 环境保护在某厂房施工过程中,需要考虑对周围环境的影响,并采取相应的环境保护措施。

施工组织设计应包括环境保护方案,确保施工过程不会对环境造成污染或破坏。

4. 具体实施步骤某厂房施工组织设计的具体实施步骤如下:4.1 调研分析在开始施工组织设计之前,需要对施工现场进行调研和分析,了解现场的具体情况,并根据实际情况制定相应的施工组织设计方案。

4.2 制定施工方案根据调研分析的结果,制定具体的施工方案,包括施工计划、工序划分、施工顺序等。

施工方案需要综合考虑施工的安全性、效率和环境保护等因素。

4.3 组织管理根据施工方案,进行有效的组织管理,包括人员组织、材料管理和设备调配等。

工程厂房项目施工组织设计方案

工程厂房项目施工组织设计方案

工程厂房项目施工组织设计方案1.项目背景2.组织架构设计(1)项目经理办公室:负责项目的总体管理和协调工作,包括施工计划制定、资源调配、进度跟踪和质量控制等。

(2)建设单位:负责与设计单位、监理单位和各种部门进行协调和沟通,提供项目所需的信息和支持。

(3)设计单位:负责项目的建筑设计、结构设计和给排水设计等,并提供设计变更、施工图纸和技术支持。

(5)施工单位:负责具体的施工工作,包括场地布置、土方开挖、基础施工、主体结构施工、装饰装修和设备安装等。

3.施工组织设计(1)项目经理办公室负责制定施工计划,确定项目的工期、任务和进度,并将施工计划分解为具体的作业任务。

(2)施工单位负责组织施工队伍进行施工,根据施工计划和任务安排,合理安排人员和设备的使用,确保施工工作的顺利进行。

(3)施工单位负责场地布置,包括搭建施工临时设施、办公室、工棚和设备存放区等,确保施工现场的安全和环境卫生。

(4)施工单位按照工程进度和施工图纸进行土方开挖和地基处理,确保主厂房的地基牢固和稳定。

(5)施工单位按照设计图纸和施工规范进行主体结构的施工,包括钢结构搭建、混凝土浇筑和砌筑等,确保主厂房的安全和耐久性。

(6)施工单位负责主体结构施工完毕后的装饰装修,包括墙面砖贴、地面铺装和天花板安装等,确保厂房的美观和舒适。

(7)施工单位负责设备的安装和调试,包括电气设备、水暖设备和通风设备等,确保设备正常运行和安全使用。

(8)施工单位负责工程竣工验收和交付,合理安排相关人员和设备进行验收和清理工作,确保项目顺利交付使用。

4.质量控制措施(1)严格按照设计图纸和施工规范进行施工,确保工程质量的达到设计要求。

(2)进行工程质量检测和验收,及时发现和处理工程质量问题,确保工程质量的可控和可预测。

(3)建立施工质量台账,记录施工过程中的问题和处理情况,为后期的维修和保养提供参考。

(4)建立施工质量档案,包括施工过程和施工结果的文件、图纸和备案资料,以备日后的查阅和参考。

某厂房工程施工组织设计

某厂房工程施工组织设计

某厂房工程施工组织设计1. 项目概述本文档为某厂房工程的施工组织设计,旨在详细规划施工过程中的组织安排、资源分配和施工计划等内容。

本工程的主要目标是按时、按质、按量完成某厂房的建设,并确保施工过程的安全和顺利进行。

2. 施工组织结构2.1 项目部项目部是工程施工组织的核心,负责统筹协调各个施工阶段的工作,并与业主、设计方、监理单位等进行沟通和协调。

项目部由项目经理、技术负责人、质量负责人、安全负责人、物资采购负责人等组成,各成员具有相关的资质和经验。

2.2 施工班组根据工程施工的需要,设立相应的施工班组。

每个施工班组根据工种和工作内容划分,包括钢筋班组、混凝土班组、砌筑班组、油漆班组、安装班组等。

每个班组由一名班组长负责,负责组织和指导班组成员的施工工作。

3. 资源分配3.1 人力资源根据工程施工的规模和工期等因素,合理安排施工人员的数量和结构。

人员的招聘和选拔应严格按照相关资质和技能要求进行,确保施工过程中的技术水平和施工质量。

3.2 物资资源根据工程施工的需要,合理安排物资的供应和使用。

物资的采购要符合相关的质量标准,并确保供应的及时性和充足性。

同时,对物资的使用要加强管理和监控,确保物资的合理利用和节约。

3.3 设备资源根据工程施工的需求,合理安排设备的投入和使用。

设备的选择应根据施工的工艺和要求进行,确保设备的性能和安全。

4. 施工过程安排4.1 施工顺序根据工程施工的特点和要求,合理安排施工的顺序和流程。

各个施工工序之间要有合理的衔接和协调,避免施工过程中的冲突和延误。

4.2 施工计划制定详细的施工计划,包括施工工序、施工时间、施工顺序等内容。

施工计划要符合工程的实际情况,并充分考虑施工过程中的不确定因素,如天气等。

4.3 安全措施在施工过程中,必须要重视安全工作。

制定施工安全计划,并确保施工过程中的安全措施得以执行。

同时,加强安全教育和培训,提高施工人员的安全意识和技能。

5. 施工质量控制5.1 质量目标明确施工质量的目标和要求,确保工程质量符合相关的标准和规范。

厂房施工组织设计方案

厂房施工组织设计方案

厂房施工组织设计方案1. 引言本文档旨在为厂房施工项目提供施工组织设计方案。

施工组织设计方案是指为了有效地组织和控制施工过程,确保施工任务按时完成并符合质量要求而制定的详细计划和方案。

本方案将涵盖施工组织结构、工期计划、人力资源、物资供应以及施工安全等方面的内容。

2. 施工组织结构2.1 项目组织结构本项目的项目组织结构如下:•项目经理:负责整个施工过程的组织和管理,以及与业主的沟通和协调。

•施工总监:负责施工现场的管理和监督,确保施工进度和质量符合要求。

•施工队长:负责分管施工队伍和协调各个工种之间的配合。

•各专业工长:负责各专业工程的施工、质量控制等工作。

2.2 人员配备在施工过程中,需要充分考虑项目规模、难度以及工期等因素,合理安排人员的配备。

以下是本项目的人员配备:•项目经理:1名•施工总监:1名•施工队长:2名•各专业工长:根据具体工程的特点灵活配置人员配备要合理,确保施工过程的顺利进行。

3. 工期计划在施工组织设计中,工期计划是十分重要的一环。

合理的工期计划可以高效地组织施工流程,保证项目按时完工。

以下是本项目的工期计划:工程阶段开始日期完成日期地基工程2022-01-01 2022-01-15结构施工2022-01-16 2022-02-15安装工程2022-02-16 2022-03-15室内装修工程2022-03-16 2022-04-15工期计划的制定需要根据项目的具体情况,考虑各个工程阶段的工期,充分利用资源,合理安排施工进度。

4. 人力资源本项目需要充分合理地利用人力资源,确保施工过程安全、高效地进行。

以下是本项目的人力资源安排:•项目经理负责施工过程的组织、管理和协调。

•施工总监负责施工现场的管理和监督。

•施工队长负责分管施工队伍和协调各个工种之间的配合。

•各专业工长负责各专业工程的施工和质量控制。

在施工过程中,还需根据需要灵活调配人员,确保施工进展顺利。

5. 物资供应物资供应是施工过程中的关键环节,为了保证施工进度和质量,需要合理安排物资供应。

厂房建设项目工程施工组织设计

厂房建设项目工程施工组织设计

厂房建设项目工程施工组织设计一、项目概况本项目是一座厂房建设工程,总建筑面积为XXXX平方米,主要建设内容包括厂房主体结构、基础设施、室内装修等。

施工周期为X个月,总造价为XXX万元。

项目地点位于XXXX地区,交通便利,具备施工条件。

二、施工组织目标1.完成建设工程的施工任务,保证施工质量和进度;2.确保施工现场安全,防止事故发生;3.合理安排资源,提高施工效率;4.与监理、设计单位密切配合,做好沟通和协调工作;5.节约施工成本,控制项目预算。

三、施工组织架构1.项目部职责:项目部是本次工程施工的领导及管理机构,其主要职责如下:-负责制定施工计划、组织实施并保证质量和进度;-负责协助设计单位进行施工图的绘制,承担相关设计变更的工作;-负责与监理单位进行沟通和协调工作,解决施工过程中的问题;-负责办理相关审批手续,包括施工许可证、安全检查等;-负责施工现场的安全管理和文明施工;-负责施工材料的采购和进场、安装。

2.现场施工组织:现场施工组织是按照项目需求进行划分的,主要包括土建、结构、安装等各工种的施工组织。

每个施工组织都有相应的负责人和工作人员,他们的主要职责如下:-负责组织施工工人进行施工作业,并保证施工质量;-负责现场各项设备、材料的安装和调试工作;-负责现场施工安全的管理和协调工作;-负责施工现场的环保、文明施工等工作;-负责施工进度的安排和控制。

四、施工流程及关键节点1.施工前准备:-编制施工组织设计、施工方案及安全技术措施;-准备相应的施工机具、设备和材料;-招聘和培训施工人员。

2.土建施工:-地基开挖与处理;-地基加固及基坑支护;-础座及地下结构施工。

3.建筑结构施工:-承重结构施工;-钢结构安装;-预制构件安装。

4.外部工程及设施安装:-施工道路、排水、消防设施等工程;-通风、空调、电气、给排水等系统安装。

5.室内装修与设备安装:-室内墙面、地面、天花板、门窗等装修;-办公室、厕所、洗手间等设施安装。

厂房工程施工组织设计(3篇)

厂房工程施工组织设计(3篇)

第1篇一、工程概况本项目为XX工业园区新建厂房工程,位于XX市XX区XX工业园区。

厂房占地面积约为10000平方米,建筑面积约为8000平方米,主体结构为钢筋混凝土框架结构,建筑高度为18米,层数为3层。

工程总投资约为5000万元。

二、施工组织设计原则1. 符合国家及地方相关法律法规、标准规范要求。

2. 确保工程质量和安全,实现优质、高效、安全、文明施工。

3. 合理安排施工进度,确保工程按期完成。

4. 优化资源配置,降低工程成本。

5. 注重环境保护,实现绿色施工。

三、施工组织机构1. 成立项目指挥部,负责全面协调、指挥和监督工程实施。

2. 设立项目经理部,下设工程技术部、质量安全部、物资部、财务部、人力资源部等职能部门。

3. 各部门职责明确,相互配合,形成高效的组织体系。

四、施工进度计划1. 施工准备阶段:完成施工图纸会审、施工方案编制、人员培训、材料设备采购等工作,预计用时2个月。

2. 土建施工阶段:完成地基基础、主体结构、屋面、装饰装修等施工,预计用时10个月。

3. 安装工程阶段:完成设备安装、电气、给排水、暖通等施工,预计用时2个月。

4. 竣工验收阶段:完成工程验收、交付使用等工作,预计用时1个月。

五、施工技术措施1. 地基基础施工:采用桩基础,确保地基承载力满足设计要求。

2. 主体结构施工:采用钢筋混凝土框架结构,确保结构安全、稳定。

3. 装饰装修施工:采用环保、节能材料,确保室内环境舒适。

4. 安装工程:选用优质设备,确保设备运行稳定。

六、质量安全措施1. 严格执行国家和地方相关法律法规、标准规范。

2. 建立健全质量安全管理体系,明确各岗位质量安全责任。

3. 定期进行质量安全检查,及时发现并解决问题。

4. 加强施工人员培训,提高安全意识。

七、环境保护措施1. 严格执行国家和地方环境保护法规,确保施工过程中不污染环境。

2. 施工现场设置围挡,防止扬尘、噪音等污染。

3. 施工废水、废气、固体废弃物等污染物进行分类处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某厂房
生产建设项目






编制单位
编制时间
目录
第一章工程概况
第一节编制依据
第二节工程概况
第二章目标管理
第三章主要施工方法及技术措施
第一节土建部分主要施工方案
第二节钢结构施工方案
第四章主要材料、周转材料、构件、机具投入计划第五章管理、技术人员劳动力安排计划
第六章施工现场平面布置
第一节施工现场平面布置原则
第二节临时设施布置及临时用地表
第三节基础施工阶段平面布置
第四节主体施工阶段平面布置
第五节装修施工阶段平面布置
第六节临时用水设计方案
第七节现场临时用电设计方案
第八节临建设施布置
第七章确保工程质量的技术组织措施
第一节质量目标
第二节质量保证体系
第三节质量保证措施
第八章确保工期的技术组织措施第一节施工总体进度计划安排
第二节施工进度计划保证措施第九章确保安全生产的技术组织措施第一节管理目标
第二节组织管理
第三节管理制度
第四节行为控制
第五节劳务用工管理
第六节安全防护管理
第七节临时用电管理
第八节消防保卫管理
第十章确保文明施工的技术组织措施第一节管理目标
第二节组织保证
第三节工作制度
第四节管理措施
第十一章其它施工技术管理措施第一节冬季施工措施
第二节成品保护措施
第三节资料管理措施
附图一:拟投入的主要施工机械设备附图二:劳动力计划表
附图三:施工进度网络图
附图四:施工总平面布置图及临时用地表附图五:项目管理班子设备情况表
附表六:项目经理简历表
附表七:项目技术负责人简历表
第一章工程概况
第一节编制依据
一、根据本工程施工图。

二、业主和招标人联合签发提供的某厂房
生产建设项目工程的招标书,招标补充文件。

三、国家现行的建筑工程法律、法规、施工规范和强制性标准条文等。

四、本工程执行相关的国家规范、标准:
(一)、土建类
《建筑工程施工质量验收统一标准》(GB50300-2001)
《建筑地基基础工程施工质量验收规范》(GB50202-2002)
《砌体工程施工质量验收规范》(GB50203-2002)
《混凝土结构工程施工质量验收规范》(GB50204-2002)
《建筑地面工程施工质量验收规范》(GB50209-2002)
《屋面工程施工质量验收规范》(GB50207-2002)
《建筑装饰装修工程施工质量验收规范》(GB50210-2001)
(二)、钢结构制造、安装类
《钢结构工程施工质量验收规范》(GB50205-2001)
《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)《建筑钢结构焊接技术规程》(JGJ81-2002)
《地脚螺栓》(GB799-88)
《冷弯薄壁型钢结构技术规范》(GB50018-2002)
(三)、市政道路类
《市政道路工程质量检验评定标准》(CJJ01-90)
《公路沥青路面施工技术规范》(JTJF40-2004)
(四)、工程管理类
《安全防范工程技术规范》(GB50348-2004)
《建筑施工安全检查标准》(JGJ59-99)
《建筑施工高处作业安全技术规范》(JGJ80-91)
《施工现场临时用电安全技术规范》(JGJ46-2005)
《绿色建筑评价标准》(GB50378-2006)
注:上述规范均按现行版本执行,本施工组织设计所列规范仅作参考。

五、现场周边的实际勘察情况。

第二节工程概况
本工程为某厂房生产建设项目工程工程,施工图由东风设计研究院有限公司设计,本工程包括新建车间主厂房、库房,总建筑面积14400㎡。

1、车间:H型钢柱、梯型钢屋架,全钢排架结构单层厂房,长120米,宽48m,柱距为7.5m,钢屋架下弦标高13米,檐口标高11.8m,建筑面积11520㎡。

2、本工程设计室内标高±0.000,设计室外标高为-0.15米,散水坡宽度为1.2米。

6、本工程建筑耐火等级二级,屋面防水等级Ⅲ级;抗震设防烈度为六度;结构抗震设防类别为丙类;钢筋砼框架结构的抗震等级为四级;结构安全等级为二级,使用年限:50年。

一、建筑工程概况
1、墙面:
1)、车间内墙面除卫生间面砖外所有砖墙面为混合砂浆抹灰,满刮腻
子,面刷乳胶漆二道
2)、车间外墙1.5m以上为双层压型钢板,为浅灰色120㎜厚镀锌压型钢板,中夹岩棉保温。

2、屋面:
(1)、车间屋面:为双层压型钢板,浅灰色120㎜厚镀锌压型钢板,中夹岩棉保温。

屋面采光板采用厚度t≥1.5㎜,透光率应达70%以上,表面贴覆有标称20um的Melinex301薄膜,使用保证年限为20年,板型与屋面板型一致。

(2)、辅房屋面:
1)、冷却塔平台屋面为改性卷材和涂膜防水屋面防水,面贴500×500缸砖;
2)、车间内的1#、2#卫生间盖顶,为钢筋混凝土屋面;
3、天沟:采用3㎜厚钢板外天沟,断面尺寸为800*300,水落管采用Ф150UPVC排水管。

4、楼地面:
(1)、细石混凝土地面:300厚的3:7灰土垫层,60厚的C15混凝土垫层。

250厚C25混凝土面层。

(2)、车间内值班室及休息室地面为150厚3:7灰土,60厚的C15混凝土垫层,面贴600*600MM地砖砖。

5、门窗:电动彩钢卷帘门,其余为塑钢门;所有窗均为塑钢窗。

6、顶棚(辅房):休息室为铝合金方板吊顶
二、结构工程概况
1、车间及辅房基础:采用钢筋混凝土独立基础,持力层为粉质粘土层,Fak≥160kpa,抗风柱以及卸货雨蓬部分以素填土层为持力层(Fak≥110。
