电力工程施工方案一、施工流向顺序及施工方法:(一)根据施工力量的调配,电缆沟每段按200m作一施工段组织各项工序的材料、人力、机械。

(二)施工方法:主要分两部分,第一部分是电缆沟,第二部分是过路管。

1、电缆沟(1)测量放线:根据电缆沟的内侧宽度为1.40m和1.00m,确保足够施工位置,每10m桩号放出电缆沟的开挖边桩,用双飞粉画出边线。

基底放线每边增加30cm宽度的工作面。

(2)机械开挖:1)按照放好的边线开挖,两侧土保持垂直,底层土保证不被扰动,开挖出来的土方堆放在旁边,与沟侧保持1m的距离。

2)做好排水措施,在原有雨水口处设沙井。

(3)人工挖除、整平:机械开挖时,预留10cm左右的高长,再用人工开挖至设计沟底标高,并整平,铲掉表层松散土方,如有超挖用石砂垫层找平并夯实。

(4)复测放线:将沟底垫层边桩、中桩高程放出,通知监理工程师现场检查合格后,再进行下一道工序。

(5)布设防雷线:在沟底一侧布设防雷线,打入接地角钢。

(6)浇灌C15砼垫层:1)基坑经检测合格,并经驻地监理工程师和试验监理工程师认可后可进行砼垫层的施工。

2)砼基础采用C15素砼,使用商品混凝土。

3)砼的运输,采用专业车运输。

4)砼自由下落的高度不大于1.5m,否则采用导管等方法降低自由倾落高度,以防止砼产生离析。

5)施工C10素砼基础时,要注意控制宽度、厚度;砼厚度如不超过15cm,振捣时如可以只用平板式振动器进行振捣;否则还需先用插入式振动棒,振捣间距不大于30cm,采用梅花式插点。

振动棒拔出时要缓慢拔出,振捣时间每点不少于30S,并且要求振捣至无较大气泡冒出为止。

平板式振动器必须纵向、横向各拖动两次以上,拖动振动器时必须缓慢拖动,振捣至表面泛浆,无较大气泡冒出才算振捣合格。

6)振捣完成后,用铝合金把砼表面刮平,待砼初凝后在管节两侧拉毛,以利管节两侧砼施工时粘接牢固。

(7)砌砖及安装支架:严格检查砖的质量,不合格的砖严禁使用,砌砖前,砖要吸饱水,砌砖时,同时安装支架。

电力工程施工方案及技术措施(完整常用版)

电力工程施工方案及技术措施(完整常用版)

电力工程施工方案及技术措施(完整常用版)1. 概述本方案旨在确保电力工程的施工安全和顺利进行,保证项目按时完成。

以下是施工方案及技术措施的详细说明。

2. 施工准备2.1 确认施工范围和工程要求。

2.2 制定详细的工程计划,包括施工过程、时间安排和资源配置等。

2.3 准备必要的施工设备和材料,并保证其合格和符合要求。

2.4 开展安全培训和技术指导,确保施工人员具备必要的技术和安全知识。

3. 施工流程3.1 建立现场施工组织架构,明确责任分工和沟通机制。

3.2 进行必要的土建工程准备,包括场地平整、基础施工等。

3.3 进行电力设备安装和连接,确保设备的正确安装和可靠连接。

3.4 进行电力系统的调试和试运行,确保系统正常运行并满足技术要求。

3.5 进行系统测试和验收,确保系统性能和安全符合规定标准。

4. 安全措施4.1 制定安全管理制度,明确安全责任和安全措施。

4.2 配备必要的安全设施和防护措施,包括安全警示标识、防护栏杆等。

4.3 加强现场安全巡查和监督,及时处理安全隐患和问题。

4.4 定期开展安全培训和应急演练,提高施工人员的安全意识和应急处理能力。

5. 质量控制5.1 建立质量管理体系,按照相关标准和规范进行施工。

5.2 进行质量检测和监控,确保施工质量符合要求。

5.3 加强施工过程的质量验收和记录,及时处理质量问题。

6. 环境保护6.1 遵守环境保护法律法规,减少对环境的不良影响。

6.2 做好施工现场环境的保护和清理工作,防止污染扩散。

6.3 妥善处理施工产生的废弃物和污水,确保环境不受污染。

7. 经济管理7.1 控制施工成本,合理利用资源,提高经济效益。

7.2 建立合理的物资管理和采购制度,减少物资浪费和成本。

7.3 做好施工进度和质量的控制,确保项目按时完成。

8. 收尾工作8.1 进行施工记录和档案整理,确保施工过程和结果有据可查。

8.2 清理施工现场,恢复原状,并进行必要的维护工作。

8.3 进行竣工验收和交接工作,确保项目交付符合要求。

电力工程土建施工方案(3篇)

电力工程土建施工方案(3篇)

第1篇一、工程概况本工程为XX电力有限公司新建一座110千伏变电站,工程地点位于XX市XX区XX 镇,占地面积约XX亩。

工程主要包括主变压器区、配电装置区、辅助设施区等土建施工内容。

二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工队伍:组建一支具有丰富电力工程土建施工经验的施工队伍,确保施工质量、进度和安全。

3. 施工现场管理:设立施工现场管理机构,明确各部门职责,加强施工现场管理,确保工程顺利进行。

三、施工进度计划1. 施工准备阶段:预计工期为1个月。

2. 土建基础施工阶段:预计工期为3个月。

3. 土建主体结构施工阶段:预计工期为4个月。

4. 土建装饰装修阶段:预计工期为2个月。

5. 竣工验收阶段:预计工期为1个月。

总计:11个月。

四、施工工艺1. 土建基础施工(1)场地平整:对施工现场进行平整,确保场地平整度满足施工要求。

(2)基础开挖:根据设计图纸进行基础开挖,确保基础开挖深度、宽度、尺寸符合要求。

(3)垫层施工:铺设素混凝土垫层,确保垫层平整、密实。

(4)基础施工:按照设计图纸进行基础施工,确保基础质量满足要求。

2. 土建主体结构施工(1)主体结构施工:按照设计图纸进行主体结构施工,确保主体结构质量满足要求。

(2)模板工程:采用钢模板进行模板工程,确保模板安装牢固、尺寸准确。

(3)钢筋工程:按照设计图纸进行钢筋工程,确保钢筋规格、数量、位置符合要求。

3. 土建装饰装修(1)抹灰工程:对墙体、顶棚进行抹灰,确保抹灰平整、密实。

(2)门窗安装:按照设计要求进行门窗安装,确保门窗安装牢固、尺寸准确。

(3)地面铺设:按照设计要求进行地面铺设,确保地面平整、美观。

五、施工质量控制1. 严格遵循国家相关规范、标准和设计要求,确保施工质量。

2. 加强原材料、半成品、成品的质量检验,确保不合格材料不得进入施工现场。

3. 加强施工过程控制,对关键工序进行跟踪检验,确保施工质量。

4. 做好施工记录,为工程验收提供依据。

电力施工方案

电力施工方案

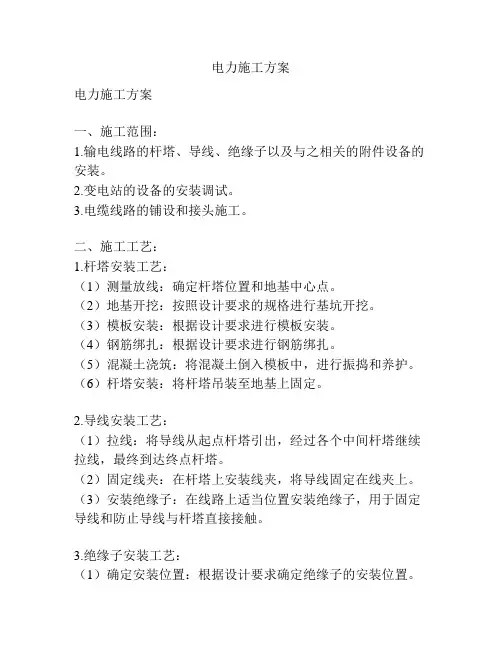

电力施工方案电力施工方案一、施工范围:1.输电线路的杆塔、导线、绝缘子以及与之相关的附件设备的安装。

2.变电站的设备的安装调试。

3.电缆线路的铺设和接头施工。

二、施工工艺:1.杆塔安装工艺:(1)测量放线:确定杆塔位置和地基中心点。

(2)地基开挖:按照设计要求的规格进行基坑开挖。

(3)模板安装:根据设计要求进行模板安装。

(4)钢筋绑扎:根据设计要求进行钢筋绑扎。

(5)混凝土浇筑:将混凝土倒入模板中,进行振捣和养护。

(6)杆塔安装:将杆塔吊装至地基上固定。

2.导线安装工艺:(1)拉线:将导线从起点杆塔引出,经过各个中间杆塔继续拉线,最终到达终点杆塔。

(2)固定线夹:在杆塔上安装线夹,将导线固定在线夹上。

(3)安装绝缘子:在线路上适当位置安装绝缘子,用于固定导线和防止导线与杆塔直接接触。

3.绝缘子安装工艺:(1)确定安装位置:根据设计要求确定绝缘子的安装位置。

(2)固定绝缘子:将绝缘子固定在杆塔上。

(3)绑扎导线:将导线与绝缘子连接,使用合适的夹具进行绑扎。

(4)接地处理:对绝缘子进行接地处理,保证设备的安全运行。

4.变电站设备安装工艺:(1)设备验收:根据设备的规格和技术要求进行验收。

(2)设备安装:根据设备的安装图纸,将设备安装在指定的位置。

(3)接线:连接电缆和设备,并进行相应的接线。

(4)系统调试:对设备进行调试,确保其正常运行。

5.电缆线路安装工艺:(1)线路规划:确定电缆线路的走向和连接点。

(2)挖槽:对线路走向进行挖槽,保证电缆安全。

(3)敷设电缆:将电缆放入挖槽中,并进行固定。

(4)接头施工:对电缆进行接头处理,确保电缆的连续性和安全性。

(5)绝缘处理:对电缆进行绝缘处理,保证电缆的绝缘性能。

三、安全措施:1.施工现场要设置明显的安全警示标志,确保施工区域的安全性。

2.施工人员要定期进行安全教育和培训,提高其安全意识和应急能力。

3.施工人员要按照规定的程序和标准操作,确保施工质量和安全。

电力工程施工技术方案(3篇)

电力工程施工技术方案(3篇)

第1篇一、工程概况1. 工程名称:某地区电力工程2. 工程地点:某市某区3. 工程规模:10万千瓦4. 工程建设周期:24个月二、施工组织1. 施工单位:XX电力工程有限公司2. 施工项目经理:XXX3. 施工队伍:由具有丰富电力工程施工经验的工程师、技术人员和施工人员组成。

三、施工技术方案1. 土建工程(1)基础施工:采用混凝土基础,确保基础稳定性,满足电力设备安装要求。

(2)变电站主体结构:采用钢筋混凝土结构,确保变电站主体结构的稳定性和抗震性能。

(3)配电室施工:采用钢结构,确保配电室的密封性和安全性。

2. 电气工程(1)电缆敷设:采用电力电缆,按照设计要求进行敷设,确保电缆的安全运行。

(2)变压器安装:按照设计要求,进行变压器安装,确保变压器运行稳定。

(3)开关设备安装:按照设计要求,进行开关设备安装,确保开关设备的正常运行。

(4)继电保护装置安装:按照设计要求,进行继电保护装置安装,确保电力系统的安全稳定运行。

3. 通信工程(1)通信线路敷设:采用光缆,按照设计要求进行敷设,确保通信线路的稳定运行。

(2)通信设备安装:按照设计要求,进行通信设备安装,确保通信设备的正常运行。

4. 施工质量控制(1)施工前,对施工人员进行技术交底,确保施工人员掌握施工技术要求。

(2)施工过程中,严格执行施工规范,确保施工质量。

(3)施工完成后,对施工质量进行检验,确保工程质量符合要求。

5. 安全施工措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。

(2)施工人员必须佩戴安全帽、安全带等安全防护用品。

(3)施工现场设置消防设施,确保消防安全。

(4)施工过程中,严格执行停电作业制度,确保施工安全。

四、施工进度安排1. 施工准备阶段:1个月2. 土建工程阶段:6个月3. 电气工程阶段:6个月4. 通信工程阶段:2个月5. 竣工验收阶段:2个月五、施工成本控制1. 严格控制施工材料采购,确保材料质量。

2. 优化施工方案,降低施工成本。

电力施工施工方案(3篇)

电力施工施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,电力需求日益增长,电力基础设施的建设和维护成为国家能源战略的重要组成部分。

为确保电力供应的稳定和安全,本项目旨在对某地区电力设施进行升级改造,提高供电能力和可靠性。

本方案将对电力施工进行详细规划,包括施工准备、施工组织、施工技术、质量控制、安全管理、环境保护等方面。

二、施工范围及内容1. 施工范围:本项目涉及某地区电力线路、变电站、配电室等电力设施的改造和新建。

2. 施工内容:(1)电力线路改造:包括高压线路、低压线路的改造,新增线路的建设。

(2)变电站改造:包括主变压器、配电装置、开关设备、电缆等设备的更换和升级。

(3)配电室改造:包括配电柜、电缆、开关设备等设备的更换和升级。

(4)电力设施新建:包括新建变电站、配电室、电力线路等。

三、施工准备1. 技术准备:(1)收集相关技术资料,包括设计图纸、施工规范、设备技术参数等。

(2)组织施工人员学习相关技术规范和操作规程。

(3)对施工人员进行技术交底,明确施工工艺和注意事项。

2. 人员准备:(1)组建施工队伍,包括项目经理、技术负责人、施工员、质检员等。

(2)对施工人员进行岗前培训,提高施工人员的技能水平。

(3)确保施工人员具备相关资质证书。

3. 材料准备:(1)根据施工图纸,确定所需材料种类、规格、数量。

(2)与供应商签订供货合同,确保材料及时供应。

(3)对材料进行检验,确保质量符合要求。

4. 设备准备:(1)检查施工设备,确保设备完好、性能稳定。

(2)对施工设备进行调试,确保设备运行正常。

(3)制定设备使用和维护制度,确保设备安全运行。

四、施工组织1. 施工阶段划分:(1)前期准备阶段:包括设计、招标、施工准备等。

(2)施工阶段:包括电力线路改造、变电站改造、配电室改造、电力设施新建等。

(3)验收阶段:包括设备调试、系统联调、验收测试等。

2. 施工进度安排:(1)前期准备阶段:预计需2个月。

(2)施工阶段:预计需6个月。

电力施工施工方案

电力施工施工方案

电力施工施工方案电力施工施工方案一、工程概况电力施工的目标是按照设计要求进行电力设备及线路的安装和调试,以确保电力设备的正常运行和供电质量的保证。

二、施工内容1. 材料准备:根据施工图纸和设计要求,采购所需的电缆、导线、开关、插座、灯具等材料;2. 基础施工:按照设计要求,进行电缆井、电缆沟的开挖和基础的浇筑;3. 线路安装:将电缆、导线等按照设计要求进行焊接、固定和铺设;4. 设备安装:按照设计要求,针对不同的电力设备进行安装和调试;5. 线路调试:对已安装的电力线路进行抽样测试,以确保电压、电流等参数符合要求;6. 现场清理:施工完毕后,对施工现场进行清理,保持整洁。

三、施工流程1. 项目前期准备:组织施工人员,制定施工计划;2. 材料准备:根据施工图纸和设计要求,进行材料的采购和运输;3. 基础施工:根据设计要求,进行电缆井、电缆沟的开挖和基础的浇筑;4. 线路安装:按照设计要求,将电缆、导线等进行焊接、固定和铺设;5. 设备安装:根据设计要求,进行电力设备的安装和调试;6. 线路调试:对已安装的电力线路进行抽样测试,确保参数符合要求;7. 现场清理:进行施工现场的清理,保持整洁。

四、施工安全1. 遵守施工现场的安全规范,佩戴必要的安全防护装备;2. 定期进行安全培训,提高施工人员的安全防范意识;3. 严格按照施工方案和施工图纸进行施工,确保质量和安全;4. 在施工现场设置明显的安全警示标志,防止他人误入;5. 做好现场危险源的隔离措施,严禁非施工人员靠近。

五、施工质量控制1. 严格按照设计要求和施工方案进行施工,确保电力设备的正常运行;2. 进行现场质量检查,及时发现和处理施工过程中的质量问题;3. 制定施工记录和施工日志,记录施工过程中发生的问题和解决方法;4. 进行严格的验收,确保施工质量符合要求。

六、环境保护1. 施工现场要做好环境保护工作,防止土壤污染和水污染;2. 使用环保材料和设备,减少对环境的影响;3. 做好施工垃圾的分类、收集和处理,保持施工现场的清洁。

电力工程施工方案范文(通用6篇)

电力工程施工方案范文(通用6篇)

电力工程施工方案电力工程施工方案范文(通用6篇)为了确保事情或工作有序有效开展,就需要我们事先制定方案,方案具有可操作性和可行性的特点。

方案应该怎么制定才好呢?下面是小编为大家收集的电力工程施工方案范文,欢迎阅读与收藏。

电力工程施工方案篇11、施工组织机构设置1.1成立项目经理部项目经理部全面负责本次施工任务的安全、技术、质量、材料、人员等的管理及协调,负责组织完成项目工程的各项经济技术指标;负责协调项目建设中的甲乙方、部门之间、项目工地与地方之间的关系;对参与该次工程的人员进行有关工程施工规范的学习,施工前认真组织技术交底,让每个人弄清楚技术要求和施工方法。

1.2项目管理组织机构2、工程阶段划分:根据本工程的特点,将整个工程划分为六个阶段:测量放线设备基础施工→箱变、低压配电柜、电表箱就位安装→电源线电缆敷设→设备调试→验收通电。

按各阶段的施工特点安排设备材料进场的时间,科学调度劳动力、机械设备及工具,控制计划进度。

3、工进度安排:自甲方书面通知之日进场,并于设备全部到场及土建具备安装条件后。

各项目安装施工进度必须按此工期要求进行安排。

一、施工准备1、设备安装前:设备间应具备下列条件:①屋顶、楼板施工完毕,不得渗漏;墙面、屋顶喷浆完毕;②室内地面基层施工完毕,场地清理干净,并在墙上标出地面标高;③混凝土基础及构架达到允许安装的强度,焊接构件的质量符合要求;④预埋件牢固,预埋件及预留孔符合设计;⑤门窗安装完毕,门已配锁;⑥具有足够的施工场地,道路通畅。

2、临时设施:①生活临时设施:因施工场地不能作为生活用地,所有作业人员均外住。

②生产临时设施:需搭建临时仓库及工具房(面积约45平方米)。

③施工电源:由现场的临时施工用电变压器供电,进场后根据实际情况再进行布置。

3、施工用图纸、技术资料应齐全。

二、施工方案与技术措施1、电缆沟开挖及电缆井砌筑(1)管沟开挖前应根据设计要求,结合现场实际情况和业主要求,先用干石灰标出管沟实际位置,管沟应尽量取直。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

五、施工部署1、施工组织机构设置1.1.成立项目经理部项目经理部全面负责本次施工任务的安全、技术、质量、材料、人员等的管理及协调,负责组织完成项目工程的各项经济技术指标;负责协调项目建设中的甲乙方、部门之间、项目工地与地方之间的关系;对参与该次工程的人员进行有关工程施工规范的学习,施工前认真组织技术交底,让每个人弄清楚技术要求和施工方法。

1.2.项目管理组织机构2、工程阶段划分:根据本工程的特点,将整个工程划分为六个阶段:测量放线设备基础施工→箱变、低压配电柜、电表箱就位安装→电源线电缆敷设→设备调试→验收通电。

按各阶段的施工特点安排设备材料进场的时间,科学调度劳动力、机械设备及工具,控制计划进度。

3、工进度安排:自甲方书面通知之日进场,并于设备全部到场及土建具备安装条件后。

各项目安装施工进度必须按此工期要求进行安排。

六、施工准备1、设备安装前:设备间应具备下列条件:①. 屋顶、楼板施工完毕,不得渗漏;墙面、屋顶喷浆完毕;②. 室内地面基层施工完毕,场地清理干净,并在墙上标出地面标高;③. 混凝土基础及构架达到允许安装的强度,焊接构件的质量符合要求;④. 预埋件牢固,预埋件及预留孔符合设计;⑤. 门窗安装完毕,门已配锁;⑥. 具有足够的施工场地,道路通畅。

2、临时设施:①. 生活临时设施:因施工场地不能作为生活用地,所有作业人员均外住。

②. 生产临时设施:需搭建临时仓库及工具房(面积约45平方米)。

③.施工电源:由现场的临时施工用电变压器供电,进场后根据实际情况再进行布置。

3、施工用图纸、技术资料应齐全。

七、施工方案与技术措施1、电缆沟开挖及电缆井砌筑(1)管沟开挖前应根据设计要求,结合现场实际情况和业主要求,先用干石灰标出管沟实际位置,管沟应尽量取直。

(2)沟槽底净宽应按管材外径再加上400mm,管顶埋深不得小于0.7米;沟槽开挖时要根据土质情况应有不小于15°的放坡。

(3)沟槽侧临时堆土应放置有序,管沟在穿过道路处应搭设临时便桥,以方便车辆和行人通行,并及时将余土清理干净。

(4)沟槽开挖时应做好排水措施,沟底不得超挖或扰动原土层。

(5)沟底应平整并夯实;一般土质须用细砂或素土垫层,厚度应为100 mm;如遇有尖硬的物体、石块等,则应向下挖100-200mm,再填补细砂或素土夯实;特殊地段可用沙浆混凝土做垫层,然后方可进行管道敷设。

(6)砌筑电缆井按位置及高程人工开槽,井周每侧应多挖大于30cm,以利施工。

计算和控制槽深、槽宽并清平、夯实,槽底严禁超挖。

然后进行基础整平、夯实后进行混凝土地板浇筑、捣实、养护工作。

养护达到一定强度后方可砌筑井壁。

井壁砌筑时,在基础地板上铺砂浆一层(座浆)后可砌筑井壁,按图纸做井底并用水泥砂浆抹面,并检查边线。

砌砖应做到井壁平直,边角整齐,符合图纸尺寸且砖面对齐吻合方可砌住,上下错缝内外搭接,砌砖砂浆要饱满,砖块砌筑前必须洒水浸湿。

井壁砌到一定高度随砌随用水泥砂浆抹面。

外墙用水泥砂浆搓缝,要随砌随搓使外墙严密。

随墙身的砌筑还应及时换填,随换随填夯实,做到回填密实以免回填不密实使路面产生局部沉降。

当砌筑到管顶时,应将管头与井壁内口接平,用水泥砂浆将井口与井篦按好抹平抹严。

墙身砌到要求标高时,用水泥砂浆安装井框和井篦,井框和井篦必须顺畅。

井砌完后,应清除一切杂物,按标准检查。

(7)管道安装安装程序:熟悉图纸→定位放线→外观质量检查→锉口套丝→配管→质量检查隐蔽工程验收→管内杂物清理→管内穿线→绝缘测试→封闭管口→质量检查。

工程中所用材料,其型号、规格、电压等级必须符合设计要求,并附有合格证、质保书。

管道不应有折扁和裂缝,钢管内无铁屑毛刺,切断口应锉平,管口应刮光,管子进入落地柜其高度距地面>50mm,进入配电箱内<5mm,管子应排列整齐,并加护口。

管道弯曲,不应有折皱,凹穴和裂缝等现象,弯曲程度不得大于管外径的10%,弯曲半径,明配4—6倍管外径。

1.下管时可由人工抬管入槽或用非金属绳溜管入槽。

2.接口前应先将承口、插口内外表面清理干净,按插入方向对准承口中心线用人力或设置木档板用撬棍将被安装的管材徐徐插入承口内直至底部。

3.管道接口后应复核管底深度和轴线,使其符合要求。

4.回填土时应从管道轴线两侧同时回填、夯实,在管顶上部200mm以内时必须采用人工用细砂或素土回填。

(8)直埋电缆沟开挖1.电缆沟深应保证电缆表面距地面的距离不小与0.7m;沟宽应保证最外侧电缆表面距沟边不小于0.15m,电力电缆间距0.1m,当电缆沟转90°或120°弯时,转弯处沟宽应加宽0.2m。

挖沟时如遇垃圾等有腐蚀性杂物,须清除换土,沟底必须铲平夯实,保证电缆周围土层均匀密实。

2.在电缆线路路径上有可能使电缆受到机械性损伤、化学作用、地下电流、振动、热影响、腐蚀物质、老鼠等危害的地段,应采取保护措施。

3.严禁将电缆平行敷设于管道的上方或下方。

(9)接地装置的施工1.接地装置的安装应按以批准的设计进行施工。

2.接地装置的安装应配合建筑工程的施工,隐蔽部分必须在覆盖前会同有关单位做好中间检查及验收记录。

3.接地体顶面埋设深度应符合设计规定。

角钢及钢管接地体应垂直配置。

除接地体外,接地体引出线的垂直部分和接地装置焊接部位应作防腐处理。

4.每个电气装置的接地应有一单独的接地线与接地干线连接,不得在一个接地线中串接几个需要接地的电气装置。

5. 接地体(线)的连接应采用焊接,焊接必须牢固。

接至电气设备上的接地线,应采用镀锌螺栓连接;有色金属接地线不能采用焊接时,可采用螺栓连接。

6.接地体(线)的焊接应采用搭接焊,其搭接长度必须符合下列规定:6.1.扁钢为其宽度的2倍(且至少3个棱边焊接)。

6.2.圆钢为其直径的6倍。

6.3.圆钢与扁钢连接时,其长度为圆钢直径的6倍。

7.接地装置必须严格按照设计进行施工。

7.1.接地体埋设深度≥0.8m,间距≥接地体长度的2倍,但不小于5m。

7.2.接地线穿墙壁、楼板基地平处应加钢管保护,有化学腐蚀时,还应有相应的防腐措施。

7.3.接地体敷设完后,应进行接地电阻测试,如不能满足设计要求,应增加接地极,满足设计要求为正,回填土内不应夹有石块和建筑垃圾等,其土质不得有较强的腐蚀性;回填时应分层夯实。

7.4.明敷接地线安装应便于检查,并不应妨碍设备的拆卸及检修;支持件间距水平部分0.5—1.0m,垂直部分为1.5—3m,转弯部分为0.3—0.5m,当烟建筑物墙壁敷设时,高度距地面0.25—0.3m,距墙间距0..1—0.015m。

7.5明敷接地线表面应涂以15—100mm宽度相等的绿和黄色相同的条纹。

接地线引向建筑物的入口处和在检修用临时接地点处,均应刷白色底漆并标以黑色记号代号。

7.6.其他特殊接地应按设计及规范或进口设备要求施工。

(一)设备基础型钢的制作与安装:工艺流程:基础型钢埋设→搬运和检查接线安装→清理安装→调试1、首先将槽钢调直,然后按图纸要求预制加工基础钢架,并刷好防绣漆。

2、基础型钢埋设:埋设方法有下列两种:(施工时根据工地的实际情况确定采用何种方式)a直接埋设法:这种埋设法是在土建打砼时直接将基础型钢埋设好,埋设前先将型钢调直,除去铁锈,按图纸尺寸下好料并钻好孔,再按图纸的标高尺寸、测量其安装位置,将型钢放在所测量的位置上,并用水平尺调好水平,水平误差每米不超过1mm,全长不超过5mm。

配电柜的基础型钢一般为两根,埋设时应使其平行,并处于同一水平上。

埋设的型钢可高出地表面5-10mm,水平调好后,可将型钢固定牢固。

全部工作做完后,应再仔细检查安装尺寸和水平情况是否有变化,如不符合要求,应及时处理。

b预留槽埋设法:用这种方法埋设型钢是在土建打砼的时候,根据图纸的要求在埋设位置预埋好用钢筋做成的钢筋钩,并且预留出型钢的空位。

预留空位的方法是在浇注砼地面的时候,在地面上埋入比型钢略大的木盒(一般大约在30mm左右),待砼凝固后,将埋入的木盒取出,再埋设基础型钢。

埋设型钢时,应先将预留的空位清扫干净,按上述要求将型钢加工好,然后将型钢放入埋设位置,并按上述方法和要求调好水平。

水平调好后,把预埋的钢筋钩焊在型钢上,使其固定牢固,并用砼填充捣实。

埋设的基础型钢应作好接地,接地方法是在型钢两端各焊一段扁钢与接地网相连,型钢露出地面部分应涂一层防锈漆。

3、基础型钢的安装应符合下列要求基础型钢安装后,其项部宜高出抹平地面10mm。

4、基础型钢安装完毕后还应与室内接地网做可靠明显的连接。

(二) 接地网的制作安装:接地网的制作安装应严格按照《电气装置安装工程接地装置施工及验收规范》(GBJ50169-92)进行。

室内明敷在墙上的接地线为40X4的镀锌扁钢,敷设前,先距地面300mm处墙上每隔1m安装支持件,支持件可用一段40mm中间穿孔的30X3角铁和膨胀螺丝制作,安装的支持件应保持在同一水平线上,然后将事先调直的40X4镀锌扁钢焊接在支持件上,并与预埋的接地体可靠焊接,扁钢与墙的距离应保持一致,不能有明显的起伏弯曲。

在接地线可能遭受机械损伤的地方,应用钢管或角铁加以保护。

接地线通过建筑物的伸缩缝时,如采用焊接固定,应将地线通过伸缩缝的一段做成弧形。

接地体之间应确保焊牢,接地线之间或接地线与电气装置之间在搭焊时,除应在其接触两侧进行焊接外,还应焊上由钢带弯成的弧形(或直角形)与钢管(或角钢)焊接。

钢带距钢管(或角钢)顶部应有100mm的距离。

明敷的接地体应先涂上防锈漆,待防锈漆干后再涂上黑色油漆。

(三)设备安装:1、箱变、环网柜、低压配电柜安装:变压器安装施工时应严格按照《电气装置安装工程高压电器施工及验收规范》(GBJ147-90)的规定进行。

工艺流程:设备点件检查→设备二次搬运→设备安装→附件安装→交接试验→送电前检查→验收送电运行。

具体施工方法:设备就位可采用吊装或拖运的方式,吊运设备的钢丝绳必须拴在设备的专用吊钩环上。

设备就位时,将底座滚轮装上,各附件按制造厂说明书的要求进行安装,设备就位方向和离墙尺寸应与图纸相符。

设备的重复接地线应采用不小于60×6的铜母线,接口处应烫锡。

设备的中性点接地回路中,靠近变压器处,宜做一个可拆卸的联接点。

设备安装完毕后,必须进行交接试验,交接试验要由供电局高试部门进行,试验标准应符合规范和供电部门的要求。

设备试运行前应做全面的检查,设备护栏要安装完毕、各种标示牌已挂好,变压器室门已装锁。

确认符合试运行条件时方可投入运行。

变压器的试送电运行:变压器第一次投入时,可全压冲击合闸,冲击合闸时由高压侧投入。

变压器第一次受电后,持续时间不应少于10min,无异常情况。

变压器应进行3-~5次全压冲击合闸,无异常情况,保护无误动作,对相序无误,方可带电运行。
