一年级第一学期体育教学计划进度表

一年级第一学期体育教学计划进度表课次教学内容
1 阅读性内容——体育常识:课堂常规
2 运动参与——游戏:快快集合
3 体验性内容——基本体操和广播操
4 运动参与——游戏:老鹰和小鸡
5 体验性内容——基本体操和广播操
6 延伸性内容——韵律活动:基本舞步
7 体验性内容——走和跑:自然走、直线走、对准目标走
8 体验性内容——走和跑:各种姿势的走
9 延伸性内容——民间体育活动
10 体验性内容——基本体操和广播操
11 体验性内容——基本体操和广播操
12 运动参与——游戏:老鹰和小鸡
13 体验性内容——跳跃:单脚和双脚连续跳
14 体验性内容——投掷:掷轻物
15 运动参与——游戏:换物赛跑
16 运动参与——游戏:拍球比多
17 体验性内容——走和跑:听各种信号跑
18 体验性内容——走和跑:自然快跑
19 体验性内容——基本体操:垫上活动
20 运动参与——游戏:单脚跳接力
21 体验性内容——投掷:投准
22 体验性内容——跳跃:兔跳、青蛙跳
23 运动参与——游戏:钻“山洞”
24 体验性内容——基本体操和广播操
25 体验性内容——走和跑:30米跑
26 延伸性内容——韵律活动:基本舞步
27 体验性内容——跳跃:立定跳远
28 运动参与——游戏:换物赛跑
29 体验性内容——投掷:各种方法的投掷
30 体验性内容——基本体操和广播操
31 延伸性内容——民间体育活动
32 延伸性内容——韵律活动:律动组合
33 体验性内容——跳绳:跳短绳
34 体验性内容——走和跑:30米快速跑测评
35 运动参与——游戏:看谁投得准
36 延伸性内容——民间体育活动
37 体验性内容——跳跃:立定跳远测评
38 体验性内容——基本体操和广播操39 体验性内容——投掷:轻物掷远
40 体验性内容——跳绳:跳短绳
41 延伸性内容——民间体育活动
42 体验性内容——跳绳:跳短绳
43 运动参与——游戏:钻“山洞”
44 阅读性和欣赏性内容——健康常识:坐、立、行
45 阅读性和欣赏性内容——体育常识:做操好处多
46 阅读性和欣赏性内容——健康常识:个人卫生
47 阅读性和欣赏性内容——安全常识:行路安全
48 阅读性和欣赏性内容——体育欣赏:奥运会集锦。

合集下载

2023年一年级教学体育计划表

2023年一年级教学体育计划表

2023年一年级教学体育计划表教学目标:1. 培养学生对体育运动的兴趣和热爱;2. 培养学生良好的运动技能和身体素质;3. 培养学生合作意识和团队精神。

教学内容:一、开展体育游戏活动通过多样化的体育游戏活动,培养学生的运动兴趣和潜力,并开发学生身体能力,锻炼协调性和反应速度。

游戏活动可以包括:跳绳比赛、踢毽子、拔河比赛、引力球等。

二、开展基础体能训练通过规律的体能训练,促进学生身体素质的提高。

训练内容可以包括:跑步、跳跃、倒立、平衡训练等。

三、开展球类运动训练通过学习和练习球类运动,培养学生的球类运动技能和团队合作精神。

球类运动可以包括:足球、篮球、乒乓球、羽毛球等。

四、开展传统体育项目训练通过学习和练习传统体育项目,传承和发扬中华民族的体育文化,培养学生对传统体育项目的热爱和兴趣。

传统体育项目可以包括:太极拳、武术、中国式篮球等。

五、开展田径运动训练通过开展田径运动训练,培养学生对田径运动的兴趣和热爱,提高学生的运动能力和协调性。

田径运动训练可以包括:短跑、长跑、跳远、跳高、投掷等。

六、开展体育比赛和展示活动组织学生参加体育比赛和展示活动,培养学生的竞争意识和团队合作精神,让学生将所学的运动技能运用到实践中。

比赛和展示活动可以包括:班级运动会、校内运动会、友谊赛等。

教学方法:1. 游戏化教学法:通过游戏的方式激发学生对体育运动的兴趣和参与度,提高学生的学习积极性。

2. 分层次教学法:根据学生的体能和技能水平,进行分层次的教学,给予个体化的指导和培养,让每位学生都能得到适合自己的训练。

3. 互动式教学法:通过师生互动的方式,让学生参与到教学过程中,增强学生的学习动力和兴趣。

4. 实践教学法:将所学的体育知识与实际运动结合起来,让学生在实践中体验和巩固所学的内容。

教学资源:1. 体育馆或操场等运动场地;2. 各类球类器材和田径器材;3. 体育教材和教具。

评估方法:1. 日常观察评估:通过对学生在课堂上的表现和活动参与度进行观察,评估学生的学习情况和运动能力。

一年级体育教学进度表

一年级体育教学进度表
21
韵律:学做解放军
跳跃:兔跳、青蛙跳
6
广播操:第一套第4节
游戏:老鹰和小鸡
22
走和跑:直线走、对准目标走
游戏:迎面接力跑
7
广播操:第一套第5节
游戏:钻山洞
23
韵律:学做解放军
跳跃:立定跳远
8
广播操:第一套第6节
游戏:拍球比多
24
走和跑:各种姿势走
游戏:换物赛跑
9
广播操:第一套第7节
小足球:熟悉球性
25
韵律:学解放军走
跳跃:立定跳远
10
广播操:第一套第8节
游戏:快快集合
26
跳跃:立定跳远(考核)
游戏:拍球比多
11
广播操:第一套第1—8节
小足球:熟悉球性
27
跳跃:立定跳远(考核)
小足球:教学比赛
12
广播操:第一套第1—8节
游戏:换物赛跑
28
走和跑:各种姿势走
游戏:套圈接力跑
13
走和跑:自然走、前脚掌走
游戏:蚂蚁搬家
49
韵 律:邀请小司机
小足球:运球
34
小足球:运球
游 戏:看谁掷的远
50
韵 律:邀请小司机
跳 绳:跳短绳
35
韵 律:舞步——后踢步
游戏:迎面接力
51
走和跑:300—500走跑交替
游戏:钻山洞
36
投 掷:各种姿势的投掷
舞 步:小碎步
52
韵 律:邀请小司机
跳 绳:跳短绳
37
跑:30米快速跑
小足球:运球
53
跳 绳:跳短绳
游 戏:跳绳接力跑
38
投 掷:掷准

小学一年级体育教学进度计划

小学一年级体育教学进度计划

小学一年级体育教学进度计划一、教学目标:通过体育教学,培养小学一年级学生的运动兴趣和基本体育素养,促进身心健康发展。

二、教学内容及时间安排:本教学计划按周进行,每周安排一节体育课。

第1周:内容:身体活动热身、基本运动技能训练时间:1课时第2周:内容:足球基本动作示范及训练时间:1课时第3周:内容:篮球基本动作示范及训练时间:1课时第4周:内容:田径运动——跑步、跳远时间:1课时第5周:内容:体操基本动作示范及练习时间:1课时第6周:内容:羽毛球基本动作示范及训练时间:1课时第7周:内容:健身操基本动作示范及练习时间:1课时第8周:内容:游泳基本动作示范及练习时间:1课时第9周:内容:团队合作活动——小组游戏时间:1课时第10周:内容:踏板车骑行技巧训练时间:1课时第11周:内容:自行车骑行技巧训练时间:1课时第12周:内容:综合运动技能练习时间:1课时三、教学方法:1.示范法:教师通过身体语言和动作示范正确的运动技能。

2.分组合作:学生分组进行小组游戏等团队合作活动。

3.个别指导:针对不同学生的能力差异,进行个别指导和辅导。

四、评价与考核:1.日常评价:教师观察学生在课堂上的表现和参与情况,给予适当的评价。

2.小组合作评价:鼓励学生互相协作,小组成员对彼此进行评价和反馈。

3.技能测评:通过定期的技能测评,评估学生对各项体育运动技能的掌握情况。

五、注意事项:1.确保学生的安全:在教学过程中,严格遵守安全规范,做好学生的安全保护工作。

2.关注学生的参与度:积极引导学生参与体育活动,让每个学生都能感受到乐趣和进步。

3.因材施教:根据学生的兴趣、能力和身体条件,灵活调整教学内容和方法,确保每个学生都能得到适当的训练和指导。

通过本教学进度计划的实施,小学一年级学生将会逐渐掌握一些基本的体育技能,培养对体育运动的兴趣,并在团队合作中培养协作精神。

这将为他们今后的体育发展打下良好的基础。

希望通过体育教学,让每个学生都能享受运动的乐趣,提高身心健康水平。

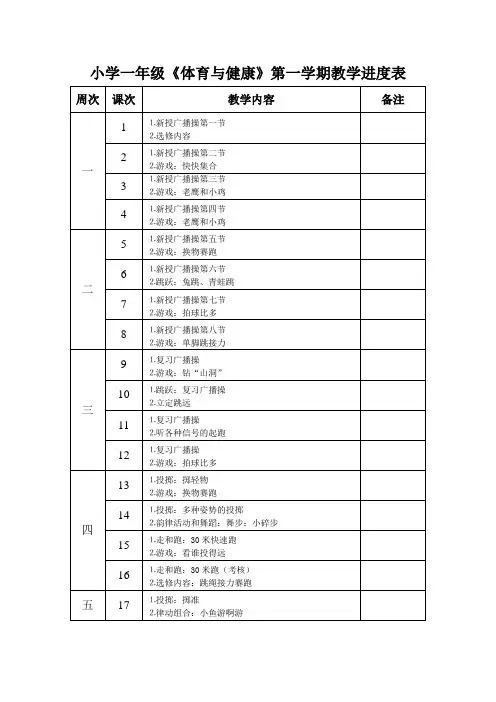

小学一年级《体育与健康》第一学期教学进度表

小学一年级《体育与健康》第一学期教学进度表
(3)学生自由自在地创造各种模仿动物。
(4)游戏过程中,学会相互合作,不冲撞他人。
要求:纵队:小排头在前。
横队:左边高,右边低。
1.了解内容,分散练习。
2.随音乐,自组、自练、自学。
3.注意听讲。
第2课时教学计划
教学
内容
⒈新授广播操第二节
⒉游戏:快快集合
教学目标
⑴熟悉单、双脚连续跳的方法。
⑵能模仿用前脚掌蹬地起跳和轻巧落地的动作,能连续跳跃。
要求:学习邀请小司机分解动作,并能初步连贯练习。
讲解、示范邀请小司机的分解动作。
跟随教师模仿分解动作,然后组合练习。
及时提示学生模仿时的动作要领。
6
22
内容:韵律组合——邀请小司机
要求:能随音乐节拍完整练习。
⑴复习已学分解动作。
⑵四人一组,在音乐伴奏下完整练习。
⑶及时提示学生练习动作的节奏。
第1课时教学计划
1.跳跃:立定跳远(考核)
2.游戏:拍球比多
30
1.走和跑:30米跑(考核)
2.游戏:看谁投得远
31
1.投掷:掷准
2.韵律活动和舞蹈:舞步:小碎步
32
1.技巧:前滚翻
2.游戏:争当交通安全模范

33
1.攀爬:通过障碍
2.游戏:踏石过河
34
1.游戏:踏石过河
2.游戏:火车调车比赛
35
1.跳跃双脚连续跳上跳下
(1)做原地摆臂到前脚掌走到快速跑的练习。
(2)向有标志的方向自然快跑练习。
6
15
内容:30米快速跑
要求: 学习用前脚掌着地自然快跑,能跑得轻松,自然。
(1)分组做自然快跑练习。

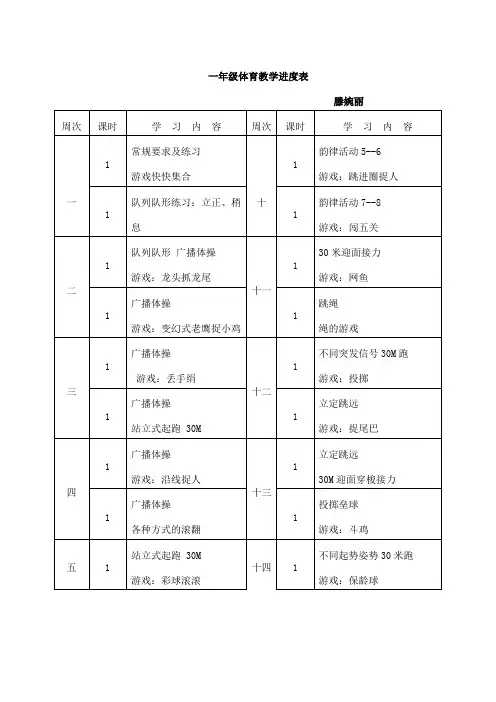

一年级体育教学进度表

一年级体育教学进度表
平衡
1
跳绳
踢毽

1
韵律活动1--2
游戏:摔跤
十八
1
耐久跑
跳绳
1
韵律活动3--4
游戏:沿线捉人
1
机动:学生根据自身情况提高能力。
游戏:闯五关
1
立定跳远
游戏:贴人

1
投掷垒球
游戏:跳进圈捉人
十五
1
跳绳
游戏:网鱼
1
持轻物投准;
游戏:进圈捉人
1
投掷垒球;
游戏:斗鸡

1
持轻物投掷
游戏:顶肩
十六
1
30M迎面穿梭接力
踢毽
1
专题情景游戏:树造林
各种方式的单、双脚跳平衡
1
投掷垒球
角力

1
纸飞机
30米迎面接力
十七
1
耐久跑
游戏:抢位置
1
各种方式的单、双脚跳

1
广播体操
游戏:丢手绢
十二
1
不同突发信号30M跑
游戏:投掷
1
广播体操
站立式起跑30M
1
立定跳远
游戏:捉尾巴

1
广播体操
游戏:沿线捉人
十三
1
立定跳远
30M迎面穿梭接力
1
广播体操各种方式的滚翻1投掷垒球游戏:斗鸡

1
站立式起跑30M
游戏:彩球滚滚
十四
1
不同起势姿势30米跑
游戏:保龄球
1
各种不同方式的滚翻
一年级体育教学进度表
滕婉丽
周次
课时
学 习 内 容

小学一年级上学期体育教学工作计划及进度表

小学一年级上学期体育教学工作计划及进度表

小学一年级上学期体育教学工作计划及进度表一、指导思想:本学年度全面贯彻《体育与健康》的教学大纲,实施《新课程课标》。

本班的体育工作,以“健康第一”为指导思想,激发学生的运动兴趣,培养学生终身体育的意识,促进学生健康成长。

二、教学条件分析;一年级的学生刚入学,年龄较小,接触的东西也少,什么对他们来说都是新鲜的,什么对他们来说几乎也是从零做起的,喜欢接受新知识,但对某些难度教大的知识接受较慢,特别是对某些协调性要求较强的东西,力量也比较差,男生活泼好动,组织纪律性观念不强,但表现欲强;女生和男生一样活泼,应多以游戏为主,在其中进行组织纪律性教育,养成学生良好的习惯。

三、任务目标:1、进一步了解体育课和锻炼身体的好处,知道一些保护身体健康的简单尝试和方法。

2、进一步学会一些基本活动、游戏、韵律活动和舞蹈的方法,发展身体素质和基本活动能力。

3、体验参加体育活动的乐趣,遵守纪律,与同学团结合作。

4、掌握基本的体育基础知识,明确体育锻炼的作用,在锻炼中运用学到的知识。

并不断巩固和提高。

5、进一步增强体质,特别是耐力素质和力量素质。

6、通过体育锻炼,培养集体主义精神,进行爱国主义教育,增强自信心,为终身体育打下坚实的基础。

7、通过教学,使学生初步掌握各种基本动作的简单方法和技能,培养学生身体的正确姿势,发展身体活动能力,促进身体新陈代谢和正常生长发育,增进身体健康。

学生在身体活动当中,伴随着丰富的心理活动和各体育群体社会性的交往活动,感受到友好合作,团结友爱的情趣,体验自信、健全的个性心理。

通过教学能够培养学生团结友爱、相互合作、遵守纪律、勇敢顽强、热爱生活、积极进取的优良作风和品质,促进学生身心全面、和谐地发展。

四、教学方法与措施:1.全体学生要积极参加体育锻炼活动,遵守考勤制度,按时上课。

2.遵守体育课常规,认真听讲,积极学习。

3.参加期中和期终检测,督促学习。

4.采用直观教学方法,精讲多练,搞好“自主、综合、拓展、创新”研究。

一年级体育第一学期教学进度表

1.★立定跳 2.游戏:排球比多
1.前后滚动2.游戏:排球比多
6
10.7-10.11
1.前后滚动2.游戏:换物赛跑
4
放假顺延
1.前滚翻2.广播操(七彩阳光)
1.队列队形2.广播操
1.前滚翻2.游戏:投沙包过河
7
10.14-10.18
1.体育健康知识:做早操的好处2.游戏:装果实
4
1、前滚翻2、广播操
一年级体育第一学期教学进度表
周次
起止时间
教学内容
课时
备注
1规。2、游戏:快快集合。
4
1、队列:稍息,立正,向前看齐,集合(站四路纵队)2、各种方式的走。
1、两臂放在不同部位的前脚掌走2、游戏:老鹰捉小鸡。
1、队列练习和体操队形。2、跳单、双圈。
2
9.9-9.13
4
1、上手和下手持轻物掷远2、选用教材:游戏:“大灰狼和小白兔”
1、爬越60-80厘米高的物体2、游戏:换物赛跑
1、★上手和下手持轻物掷远 2、游戏
10
11.4-11.8
1.复习广播操2. 爬越60-80厘米高的物体
4
1.队列练习和体操队形2. 游戏:单脚跳接力
1.爬越60-80厘米高的物体2. 游戏:换物接力
1、300——500米跑走交替2、游戏:沙包打垒
15
12.9-12.13
1、300——500米跑走交替2、广播操
4
1、队列练习和体操队形2、游戏:换物赛跑
1、300——500米跑走交替2、游戏:投沙包
1、300——500米跑走交替2、广播操
16
12.16-12.20
1、广播操2、游戏:拍球比多
4

一年级体育教学进度表

24
纸飞机 游戏:套圈接力
学习正确飞纸飞机的方法,发展学生上肢力量及奔跑能力、团结精神
9
25
各种方式的单、双脚跳 平衡
发展学生的跳跃及平衡能力,培养学生从容不迫,冷静,稳重的精神和品格。
26
30米迎面接力 攀爬
发展学生奔跑能力及团结精神,提高学生的上肢力量和攀爬越能力;
27
广播体操游戏:摔跤
提高学生协调、节奏感和平衡能力,发展学生的静力性力量,增强威猛的气质。
5
13
广播体操各种方式的滚翻
培养学生正确的身体姿势,发展学生的各种滚翻能力;
14
站立式起跑 30M 游戏:彩球滚滚
学习正确的起跑姿势并发展奔、投掷的能力;
15
不同方式的滚翻游戏:闯五关
发展学生的各种滚翻能力以及机智、勇敢、躲闪的能力;
6
16
投掷垒球游戏:跳进圈捉人
发展学生的上肢力量及反应能力和灵敏性;
一年级(上)体育与健康教学进度计划
周次
课时
学习内容
教学目标
1
1
常规要求及练习 队列队形
规范学生的行为习惯和课堂常规,使学生养成严明纪律意识和炼就健美的身体形态。
2
游戏:快快集合队列队形
培养学生的秩序意识和调动学生的活动参与意识;
3
队列队形广播体操
使学生明确站队的要求,弄清正确的身体姿势并感受正确的身体姿势
53
机动:
学生根据自身情况提高能力。
54
考核评定:
30米、跳绳、徒手操。
2
4
队列队形广播体操
使学生明确站队的要求,弄清正确的身体姿势并感受正确的身体姿势
5
广播体操游戏:老鹰捉小鸡

一年级第1学期进度计划--体育单元计划

2、发展学生灵敏素质;培养团队精神
7
1、少儿广播体操
2、攀爬:爬越肋木
1、学习广播操的动作,掌握攀爬肋木的方法
2、发展学生力量素质和协调性;培养合作及互相帮助的精神
8
1、少儿广播体操
2、攀爬:爬越肋木
3、学习广播操的动作,掌握攀爬肋木的方法
4、发展学生力量素质和协调性;培养合作及互相帮助的精神

9
1、少儿广播体操
14
1、韵律活动:拍手操
2、游戏:春种秋收
1、步学习拍手操的动作方法,了解击掌的部位
2、发展学生的协调性和节奏感及群体意识
15
1、律活动:跳跃、踏步、拍手操
2、游戏:抢收抢种
1、巩固上节课学习的动作,初步掌握全蹲、跳跃、动作方法
2、发展学生身体素质;培养竞争和自我表现能力
16
3、律活动:跳跃、踏步、拍手操
2、培养学生果断的意志品质

21
1、立定跳远5--3
2、游戏:抛实心球比赛
1、近一步学习立定跳远两腿蹬地跳起的方法;发展弹跳力
2、培养学生勇敢顽强的意志品质
22
1、立定跳远5--3
2、游戏:布球掷准
1、进一步掌握和巩固立定跳的双踏双落的、单踏双落
2、游戏:布球掷准
4、游戏:抢收抢种
3、巩固上节课学习的动作,初步掌握全蹲、跳跃、动作方法
4、发展学生身体素质;培养竞争和自我表现能力

17
1、律活动:侧举、上举、前举、
2、游戏:跳过跑绳
1、进一步掌握韵律操的动作,发展学生身体素质和表现力
2、培养学生参与活动的兴趣
18
1、律活动:跳跃、踏步、拍手操
2、游戏:折返跑接力

一年级体育进度计划

一年级体育进度计划
一、第一个学期(9月-12月)
1. 体育理论:认识体育的重要性。

介绍基本体育知识,如运动项目名称、场地要求等。

2. 暖身运动:各种简单的拉伸运动,如向前、后、左、右弯曲手腕和脚腕、上下伸展腿部肌肉等。

3. 跑步:各种基本跑步姿态和步法,例如慢跑、快跑等。

4.跳跃:基本单脚跳、两脚同时跳等。

5. 投掷:掷球入框。

6. 协同运动:简单对抗游戏,如掷球入框对抗等。

二、第二个学期(1月-6月)
1. 体育理论:巩固第一学期学习的体育知识,强调安全意识。

2.暖身运动:提高各种拉伸动作的难度和连贯性。

3.跑步:改进跑步姿态,掌握起跑和结束程序。

4.跳跃:提高单脚跳和双脚跳跃的距离和高度。

5.投掷:提高投球入框的准确度。

6.协同运动:组织更多对抗游戏项目,例如过人球等。

7.鉴赏:观看和解说一些简单的体育比赛视频。

以上为一年级两个学期体育课的大纲性安排,师生可根据实际情况进行必要的调整。
