2023年一级造价师之工程造价案例分析(土建+安装)全真模拟考试试卷B卷含答案大题(共10题)一、某地区2004年初拟建一工业项目,有关资料如下: 1.经估算国产设备购置费为2000万元(人民币)。
进口设备FOB价为2500万元(人民币),到岸价(货价、海运费、运输保险费)为3020万元(人民币),进口设备国内运杂费为100万元。
2.本地区已建类似工程项目中建筑工程费用(土建、装饰)为设备投资的23%,2001年已建类似工程建筑工程造价资料及2004年初价格信息,如表5.1所示,建筑工程综合费率为24.74%。
设备安装费用为设备投资的9%,其他费用为设备投资的8%,由于时间因素引起变化的综合调整系数分别为0.98和1.16.3.基本预备费率按8%考虑。
表5.1 2001年已建类似工程建筑工程造价资料及2004年初价格信息表问题1.按照答题纸表5.2的给定数据和要求,计算进口设备购置费用。
2.计算拟建项目设备投资费用。
3.试计算:(1)已建类似工程建筑工程直接工程费、建筑工程费用。
(2)已建类似工程建筑工程中的人工费、材料费、机械台班费分别占建筑工程费用的百分比(保留小数点后两位)。
(3)2004年拟建项目的建筑工程综合调整系数(保留小数点后两位)。
4.估算拟建项目工程建设静态投资。
【答案】问题1 表5.2 进口设备购置费用计算表问题2 拟建项目设备投资费用:4044.54+2000.00=6044.54(万元)问题3 (1)①人工费:24000×28=67.20(万元)材料费:440×2410+120×1251+850×352+1985000=349.47(万元)则已建类似工程建筑工程直接工程费:67.20+349.47+66.00=482.67(万元)②已建类似工程建筑工程费用:482.67×(1+24.74%)=602.08(万元)(2)人工费占建筑工程费用的比例:67.20÷602.08×100%=11.16%材料费占建筑工程费用的比例:349.47÷602.08×100%=58.04%机械台班费占建筑工程费用的比例:66.00÷602.08×100%=10.96%(3)2004年拟建项目的建筑工程综合调整系数:人工费差异系数:32÷28=1.14二、某地区2004年初拟建一工业项目,有关资料如下: 1.经估算国产设备购置费为2000万元(人民币)。
造价工程师《案例分析》模拟试卷三

造价工程师《案例分析》模拟试卷三2、某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB 50500-2008)计价方式招标,发包方与承包方签订了施工合同,合同工期为110天。
施工合同中约定:(1)工期每提前(或拖延)1天,奖励(或罚款)3 000元(含税金)。
(2)各项工作实际工程量在清单工程量变化幅度±10%以外的,双方可协商调整综合单价;变化幅度±10%以内的,综合单价不予调整。
(3)发包方原因造成机械闲置,其补偿单价按照机械台班单价的50%计算;人员窝工补偿单价,按照50元/工日计算。
(4)规费综合费率为3.55%,税金率为3.41%。
工程项目开工前,承包方按时提交了施工方案及施工进度计划(施工进度计划如图5—4所示),并获得发包方工程师的批准。
根据施工方案及施工进度计划,工作8和工作I需要使用同一台机械施工。
该机械的台班单价为1 000元/台班。
该工程项目按合同约定正常开工,施工中依次发生如下事件。
事件1:C工作施工中,因设计方案调整,导致C工作持续时间延长10天,造成承包方人员窝工50个工日。
事件2:I工作施工开始前,承包方为了获得工期提前奖励,拟订了I工作缩短2天作业时间的技术组织措施方案,发包方批准了该调整方案。
为了保证质量,1工作时间在压缩2天后不能再压缩。
该项技术组织措施产生费用3 500元。
事件3:H工作施工中,因劳动力供应不足,使该工作拖延5天。
承包方强调劳动力供应不足是因为天气过于炎热所致。
事件4:招标文件中G工作的清单工程量为1 750 m3(综合单价为300元/m3),与施工图纸不符,实际工程量为1 900 m3。
经承发包双方商定,在G工作工程量增加但不影响事件1—3而调整的项目总工期的前提下,每完成1 m3增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。
上述事件发生后,承包方及时向发包方提出了索赔并得到了相应的处理。
2024年一级造价工程师考试《建设工程造价案例分析(土建专业)》模拟卷(二)

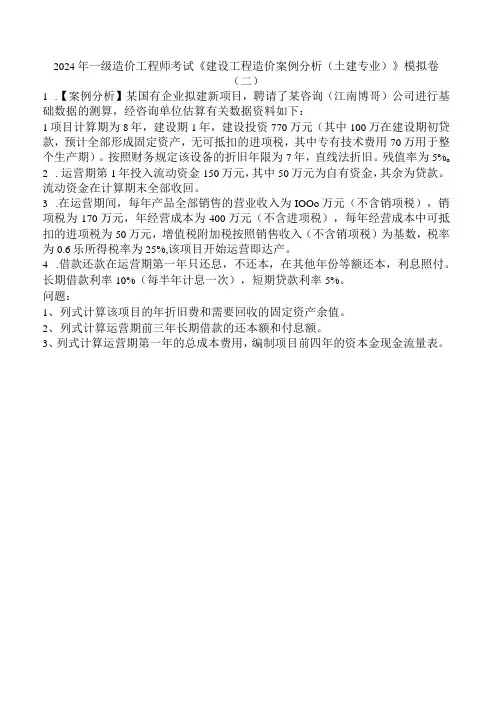

2024年一级造价工程师考试《建设工程造价案例分析(土建专业)》模拟卷(二)1.【案例分析】某国有企业拟建新项目,聘请了某咨询(江南博哥)公司进行基础数据的测算,经咨询单位估算有关数据资料如下:1项目计算期为8年,建设期1年,建设投资770万元(其中100万在建设期初贷款,预计全部形成固定资产,无可抵扣的进项税,其中专有技术费用70万用于整个生产期)。
按照财务规定该设备的折旧年限为7年,直线法折旧。
残值率为5%o 2.运营期第1年投入流动资金150万元,其中50万元为自有资金,其余为贷款。
流动资金在计算期末全部收回。
3.在运营期间,每年产品全部销售的营业收入为IOOo万元(不含销项税),销项税为170万元,年经营成本为400万元(不含进项税),每年经营成本中可抵扣的进项税为50万元,增值税附加税按照销售收入(不含销项税)为基数,税率为0.6乐所得税率为25%,该项目开始运营即达产。
4.借款还款在运营期第一年只还息,不还本,在其他年份等额还本,利息照付。
长期借款利率10%(每半年计息一次),短期贷款利率5%。
问题:1、列式计算该项目的年折旧费和需要回收的固定资产余值。
2、列式计算运营期前三年长期借款的还本额和付息额。
3、列式计算运营期第一年的总成本费用,编制项目前四年的资本金现金流量表。
4率达到32.55%。
计算该项目的资本金净利润率,并分析项目是否可行。
(计算结果及表中数据均保留两位小数)参考解析:问题1:长期借款利率=(1+10%∕2)2-1=10.25%;建设期贷款利息二IOOX1O∙25%=10.25(万元)固定资产原值=700+10.25=710.25(万元)年折旧费=710.25X(1-5%)/7=96.39(万元)余值=710.25X5%=35.51(万元)问题2:运营期前三年长期借款还本付息如下:运营期第1年期初借款余额二110.25(万元)运营期第1年借款本金偿还=O(万元)运营期第1年的借款利息二110.25X10.25%=11.30(万元)运营期第2年借款本金偿还二110.25/6=18.38(万元)运营期第2年借款利息二Π0.25×10.25%=11.30(万元)运营期第3年借款本金偿还二110.25/6=18.38(万元)运营期第3年借款利息=(110.25-18.38)×10.25%=9.42(万元)问题3:运营期各年摊销费二70/7=10(万元)运营期第一年流动资金借款利息二IOOX5%=5(万元)运营期第1年的总成本费用=400+96.39+10+5+11.3=522.69(万元)4:运营期第3年总成本费用=400+96.39÷10+5+9.42=520.81(万元)运营期第3年利润总额=IoOO-520.81-6M73.19(万元)运营期第3年所得税=473.19X25%=118.30(万元)运营期第3年净利润=473.19-118.30=354.89(万元)项目的资本金净利润率=354.89/(600+50+70)=49.29%该项目的资本金净利润率为49.29%,大于行业平均值32.55%,项目可行。
一级造价工程师《建设工程造价案例分析(安装工程)》模拟试卷一(含答案)

一级造价工程师《建设工程造价案例分析(安装工程)》模拟试卷一(含答案)[问答题]1.项目计算期为10年,其中建设期2年,生产运营(江南博哥)期8年。
第3年投产,第4年开始达到设计生产能力。
(1).项目建设投资10000万元。
其中1000万元形成无形资产;300万元形成其他资产;其余投资形成固定资产。
无可抵扣的固定资产进项税。
(2).建设期第1年贷款2000万元,第2年贷款3000万元,建设期利息273.6万元;建设期只计息不还款,运营期等额还本、利息照付;建设期贷款利率为6%,流动资金100万全部贷款,利率为5%。
(3).固定资产在运营期内按直线法折旧,残值(残值率为10%)在项目计算期末一次性收回。
(4).无形资产在运营期内,均匀摊入成本;其他资产在运营期的前3年内,均匀摊入成本。
(5).项目运营期第一年产量为设计产量的80%,且营业收入亦为达产年份的80%,以后各年均达到设计产量。
正常年份的经营成本3500万元(不含可抵扣的进项税额),正常年份的经营成本中的70%为其可变成本支出,其它均形成固定成本。
(计算结果保留两位小数)<1>、计算运营期各年折旧费。
<2>、计算运营期各年的摊销费。
<3>、分别列式计算运营期第1年和第2年应还本金和利息,并计算运营期第2年的总成本费用。
<4>、计算运营期第1年的固定成本、可变成本、总成本费用。
参考解析:<1>、本题考查的是固定资产折旧费。
固定资产原值=(10000-1000-300)+273.6=8973.6(万元)残值=8973.6×10%=897.36(万元)年折旧费=(8973.6-897.36)/8=1009.53(万元)<2>、本题考查的是固定资产折旧费。
摊销包括无形资产摊销及其他资产摊销。
无形资产在运营期内每年的摊销费=1000/8=125(万元)其他资产在运营期前3年中的年摊销费=300/3=100(万元)<3>、本题考查的是总成本费用。
造价工程师案例分析模拟试题

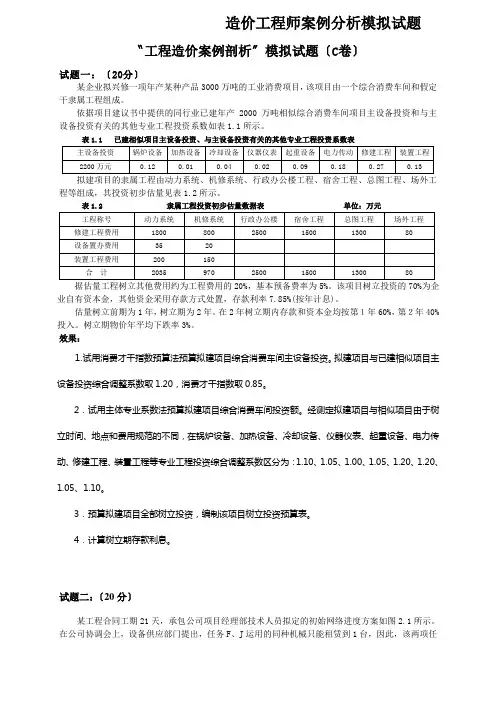

造价工程师案例分析模拟试题〝工程造价案例剖析〞模拟试题〔C卷〕试题一:〔20分〕某企业拟兴修一项年产某种产品3000万吨的工业消费项目,该项目由一个综合消费车间和假定干隶属工程组成。
依据项目建议书中提供的同行业已建年产2000万吨相似综合消费车间项目主设备投资和与主设备投资有关的其他专业工程投资系数如表1.1所示。
表1.1 已建相似项目主设备投资、与主设备投资有关的其他专业工程投资系数表拟建项目的隶属工程由动力系统、机修系统、行政办公楼工程、宿舍工程、总图工程、场外工程等组成,其投资初步估量见表1.2所示。
表1.2 隶属工程投资初步估量数据表单位:万元据估量工程树立其他费用约为工程费用的20%,基本预备费率为5%。
该项目树立投资的70%为企业自有资本金,其他资金采用存款方式处置,存款利率7.85%(按年计息)。
估量树立前期为1年,树立期为2年。
在2年树立期内存款和资本金均按第1年60%,第2年40%投入。
树立期物价年平均下跌率3%。
效果:⒈试用消费才干指数预算法预算拟建项目综合消费车间主设备投资。
拟建项目与已建相似项目主设备投资综合调整系数取1.20,消费才干指数取0.85。
2.试用主体专业系数法预算拟建项目综合消费车间投资额。
经测定拟建项目与相似项目由于树立时间、地点和费用规范的不同,在锅炉设备、加热设备、冷却设备、仪器仪表、起重设备、电力传动、修建工程、装置工程等专业工程投资综合调整系数区分为:1.10、1.05、1.00、1.05、1.20、1.20、1.05、1.10。
3.预算拟建项目全部树立投资,编制该项目树立投资预算表。
4.计算树立期存款利息。
试题二:〔20分〕某工程合同工期21天,承包公司项目经理部技术人员拟定的初始网络进度方案如图2.1所示。
在公司协调会上,设备供应部门提出,任务F、J运用的同种机械只能租赁到1台,因此,该两项任务只能按先后顺序施工。
图2.1 施工网络进度方案图效果:1.从工期控制的角度动身,任务F、J哪一项先施工较合理?说明理由并对进度方案停止调整,将调整结果绘制成新网络图。
造价工程师《案例分析》模拟试卷二

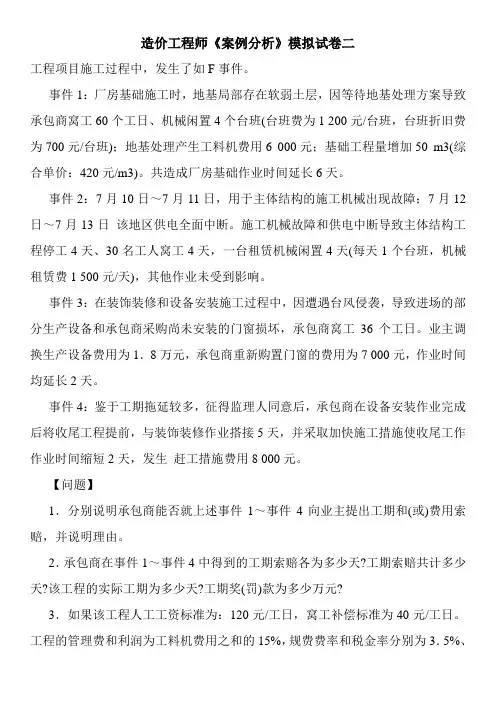

造价工程师《案例分析》模拟试卷二工程项目施工过程中,发生了如F事件。
事件1:厂房基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、机械闲置4个台班(台班费为1 200元/台班,台班折旧费为700元/台班);地基处理产生工料机费用6 000元;基础工程量增加50 m3(综合单价:420元/m3)。
共造成厂房基础作业时间延长6天。
事件2:7月10日~7月11日,用于主体结构的施工机械出现故障;7月12日~7月13日该地区供电全面中断。
施工机械故障和供电中断导致主体结构工程停工4天、30名工人窝工4天,一台租赁机械闲置4天(每天1个台班,机械租赁费1 500元/天),其他作业未受到影响。
事件3:在装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工36个工日。
业主调换生产设备费用为1.8万元,承包商重新购置门窗的费用为7 000元,作业时间均延长2天。
事件4:鉴于工期拖延较多,征得监理人同意后,承包商在设备安装作业完成后将收尾工程提前,与装饰装修作业搭接5天,并采取加快施工措施使收尾工作作业时间缩短2天,发生赶工措施费用8 000元。
【问题】1.分别说明承包商能否就上述事件1~事件4向业主提出工期和(或)费用索赔,并说明理由。
2.承包商在事件1~事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?3.如果该工程人工工资标准为:120元/工日,窝工补偿标准为40元/工日。
工程的管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%、3.41%分别计算承包商在事件1~事件4中得到的费用索赔各为多少元?费用索赔总额为多少元?(费用以元为单位,计算结果保留两位小数)2、某工程基础平面图如图3-8所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图3-9所示。
混凝土垫层强度等级为Cl5,混凝土基础强度等级为C20,按外购商品混凝土考虑。
2022-2023年一级造价师之工程造价案例分析(土建+安装)模考模拟试题(全优)

2022-2023年一级造价师之工程造价案例分析(土建+安装)模考模拟试题(全优)大题(共10题)一、某国有企业的工程项目,建设单位通过招标选择了一具有相应资质的造价事务所承担施工招标代理和施工阶段造价控制工作,并在中标通知书发出后第45天,与该事务所签订了委托合同。
之后双方又另行签订了一份酬金比中标价降低10%的协议。
在施工公开招标中,业主代表为了更好控制招标结果,提出招标控制价要有浮动,以便更好的选择有实力的投标人。
综合各种因素,最后招标人公布了招标控制价为1500万。
有A、B、C、D、E、F、G、H、J、K、M、N等多家施工单位报名投标,经事务所资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而事务所坚持认为A施工单位有资格参加投标。
评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府相关部门提供的专家库中抽取的技术经济专家3人。
开标后评标前,J单位提出为了不引起误解,要提交一个补充文件,说明在正副本投标文件上有个别文字描述在编辑时有丢落非关键的词语的地方,并保证不会影响实质性内容。
业主代表表示可以递交,是否有效,待评标委员会审定后通知。
评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;E单位的投标报价为1600万元。
其他施工单位的投标文件均符合招标文件要求。
评标中,评标专家还发现K单位在非关键问题的描述中模糊不清,向K单位提出要求澄清,K 单位认为已经描述清楚,不需要说明,故未答复。
建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
【问题】1.指出建设单位在造价事务所招标和委托合同签订及确定投标控制价过程中的不妥之处,并说明理由。
2024年一级造价师之工程造价案例分析(土建+安装)全真模拟考试试卷A卷含答案

2024年一级造价师之工程造价案例分析(土建+安装)全真模拟考试试卷A卷含答案大题(共10题)一、[背景材料]某拟建生产项目,建设期为2年,运营期为6年。
设计年产1000台设备,不含税售价3万元/台,增值税税率为13%,运营期第1年达产85%,以后各年均达产100%。
1.建设投资3600万元,在建设期内均衡投入,其中有180万元为可抵扣的进项税额,有600万元形成无形资产,其余形成固定资产。
固定资产使用年限为10年,残值率为5%,固定资产余值在项目运营期末一次收回。
无形资产在运营期内均匀摊入成本。
2.建设投资中每年贷款800万元,其余为自有资金,贷款利率6%,还款方式为运营期前4年等额本金偿还。
流动资金300万元为自有资金,于运营期第1年投入,在项目运营期末一次收回。
3.增值税附加按应纳增值税的6%计算,所得税税率为25%。
4.运营期第1年经营成本(不含进项税)为1800万元,以后各年经营成本(不含进项税)为2200万元,可抵扣进项税额按当年的经营成本的5%计算。
(计算结果保留2位小数)问题:1.列式计算年固定资产折旧费、无形资产摊销费。
2.列式计算运营期第1年、第2年建设投资贷款应偿还本金、利息。
3.列式计算运营期第1年、第2年的所得税。
【答案】问题1:建设期贷款利息:第1年:800/2X6%=24.00(万元)第2年:(824+800/2)X6%=73.44(万元)合计:24+73.44=97.44(万元)折旧=[(3600-180-600+97.44)X(1-5%)]÷10=277.16(万元)摊销=600÷6=100.00(万元)问题2:第1年、第2年本金=(1600+97.44)/4=1697.44/4=424.36(万元)第1年利息=1697.44X6%=101.85(万元)第2年利息=(1697.44-424.36)X6%=76.38(万元)问题3:运营期第1年应纳增值税=3X1000X85%X13%-1800X5%-180=61.50(万元)增值税附加=61.5X6%=3.69(万元)二、某工程项目由A、B、C、D四个分项工程组成,合同工期为6个月。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
正确答案: 问题1: 年实际利率=[(1+0.08/4) -1]×100%=8.24% 第1年应计利息=(0+930+2)×8.24%=38.32(万元)
第2年应计利息=(930+38.32+620+2)×8.24%=105.33(万元)
建设期贷款利息=38.32+105.33=143.65(万元)
网 固定资产年折旧额=(3100×90%+38.32+105.33)×(1-5%)÷8
=2933.65×(1-5%)+8=348.37(万元) 其他资产年摊销额=3100×10%+8=38.75(万元)
考 问题2:
长期借款每年应还本息=(930+620+38.32+105.33)×(A/P,8.24%,8)=297.41(万元)
问题4:
. 由上述计算可知,项目计算期第4年,即运营期第2年需要支付的利息为138.55万元,其中长期借款利息为126.55万元,流动资金借款利息为12万元。
第4年利息备付率(ICR)=EBIT/PI=819.88/138.55=5.92
o 由上述计算可知,项目计算期最末一年(即项目计算期第10年)的应还本付息项目包括:长期借款还本付息、流动资金借款偿还本金、流动资金借款支付 a 利息,为各年中还本付息金额最多的年份。
正确答案: 问题1: 画出决策树图(图1-4-1):
问题2: (1)计算机会点1的期望值: x =180×(1+10%) -1/10%(1+10%) -80×(1+5%)×(1+10%) -1/10%(1+10%) ×(1+10%)=332.07(万元) x =180×(1+10%) -1/10%(1+10%) -80×(1+10%)×(1+10%) -1/10%(1+10%) ×(1+10%)=315.39(万元) E(3)=x ×0.6+x ×0.4=332.07×0.6+315.39×0.4=325.40(万元) x =0 E(1)=325.40×0.6+0×0.4=195.24(万元) (2)计算机会点2的期望值: x =250×(1+10%) -1/10%(1+10%) -200-80-80×(1+10%) =81.16(万元) x =160×(1+10%) -1/10%(1+10%) -80×(1+3%)×(1+10%) -1/10%(1+10%) ×(1+10%)=172.49(万元) x =160×(1+10%) -1/10%(1+10%) -80×(1+6%)×(1+10%) -1/10%(1+10%) ×(1+10%)=165.92(万元) E(6)=x ×0.5+x ×0.4=172.49×0.6+165.92×0.4=169.86(万元) x =0
因此43;10%) ]×0.6 +135.89×(1+10%) ]×0.6
4.某业主与R公司签订了某工程的施工合同,合同工期为17个月。工期每提前1个月奖励1万元,每滞后1个月罚款1.50万元。在开工前,承包商提交 了施工网络进度计划如图1-6-1:
在工程施工过程中,根据工程的实际情况,依据合同规定,部分分项工程的单价分别作了调整,详见表1-6-1:
正确答案:
问题1:
1.锌钢管丝接DN80
根据图1-3-1一层给排水平面图按比例量取,接市政给水,引水管水平干管:
1.8+2.5=4.3(m)
2.镀锌钢管丝接DN70
根据图1-3-1一层给排水平面图按比例量取,接消防水泵结合器,水平干管:
0.8+8.1=8.9(m)
根据图1-3-2消防系统图的标高及设计说明第(3)条,接消防水泵结合器,立管:
网 考 速
2.某建设项目为两栋楼房建设施工,第一栋是商住楼工程为三层结构,建筑高度10.8m,层高3.6m,施工图见图1-3-1、图1-3-2,图例见表1-3-1。 工程消防设计说明如下: 1.本设计室内标高±0.000为建筑施工图中所定标高; 2.图中所注的标高尺寸以"m"计算,其余以"mm"计算; 3.室内消火栓安装高度为栓口中心距楼(地)面0.9m,出水方向与设置消火栓的墙面成90°; 4.本设计中消火栓箱选用SGY24型成套产品,室内消火栓采用SN65型(C19枪,L=25m带); 5.室内消防水管采用镀锌钢管,丝扣连接,刷银色调和漆两遍; 6.室外消防水泵结合器安装详见GB86S164-7-2; 7.室外地上式消火栓安装详见GB88S164-4。 第二栋为砖混结构住宅楼,建筑面积为2232.68㎡。包工包料,电气部分的分部分项工程工程量清单见表1-3-1,相关资料见表1-3-2,施工措施项目 清单见表1-3-3。该工程各项费率为:间接费40%,利润为50%,税金为3.41%。
第 2 页,共 9 页 本资料由收集整理
问题:
网
考 1.按照《建设工程工程量清单计价规范》,依据图1-3-1、图1-3-2,确定商住楼消防工程实际工程量。
速
第 3 页,共 9 页 本资料由收集整理
2.根据建筑安装工程费用构成的规定,依据表1-3-2、表1-3-3,计算砖混结构住宅楼电气工程项目综合单价(其中间接费、利润均以人工费、机械费 之和为基数计取)。
第 5 页,共 9 页 本资料由收集整理
E(5)=169.86×0.8+0×0.2=135.89(万元) E(4)=x ×0.4+[250×(1+10%) -1/10%(1+10%) -200-10-10×(1+10%) =81.06×0.4+[250×(1+10%) -1/10%(1+10%) -200-10-10×(1+10%) =228.72(万元) x =0 E(2)=E(4)×0.7+x ×0.3=228.72×0.7+0×0.3=160.10(万元) 经比较:E(1)=195.24(万元)>E(2)=160.10(万元)
模拟试卷(一)
一、案例分析题
1.某项目建设期为2年,生产期为8年,项目建设投资(不含固定资产投资方向调节税、建设期借款利息)3100万元,预计90%形成固定资产,10%形成 其他资产。固定资产折旧年限为8年,按平均年限法计提折旧,残值率为5%,在生产期末回收固定资产残值;其他资产按8年期平均摊销。 建设项目发生的资金投入、收益及成本情况见表1-1-1。建设期贷款用于购买设备,贷款年利率为8%,按季计息,建设期只计利息不还款,在生产期 内按照等额本息偿还法进行偿还;流动资金全部为贷款,年利率为4%。 营业税金及附加的税率为6%,所得税率为33%,法定盈余公积金按10%提取。 问题: 1.计算建设期贷款利息、固定资产年折旧额和其他资产年摊销额。 2.编制项目借款还本付息计划表(表1-1-2)。 3.编制项目利润与利润分配表(表1-1-3)。 4.计算项目计算期第4年的利息备付率,项目还本付息金额最多年份的偿债备付率,并对项目的偿债能力予以分析。 注:计算结果保留小数点后2位。
m 第7年总成本费用=2600+348.37+38.75+92.74=3079.86(万元)
第8年总成本费用=2600+348.37+38.75+74.88=3062.00(万元)
o 第9年总成本费用=2600+348.37+38.75+55.56=3042.68(万元) c 第10年总成本费用=2600+348.37+38.75+34.64=3021.76(万元)
速
问题3:
第 1 页,共 9 页 本资料由收集整理
第3年总成本费用=2600+348.37+38.75+151.56=3138.68(万元)第4年总成本费用=2600+348.37+38.75+138.55=3125.67(万元) 第5年总成本费用=2600+348.37+38.75+124.47=3111.59(万元) 第6年总成本费用=2600+348.37+38.75+109.23=3096.35(万元)
问题: 1.根据双代号施工网络进度计划图,绘出时标网络图。 2.假定各分项工程的计划进度和实际进度都是均匀的,计算A、C、I、J、B各分项的每月拟完工程计划投资、已完工程实际投资、已完工程计划投 资。(以万元为单位,小数点后保留三位有效数字) 3.假定D工作每月拟完工程计划投资为23.041万元,已完工程实际投资为25.120万元,已完工程计划投资为24.330万元。求到第6月末的进度偏差 和投资偏差。
0.9+7.2+0.9=9.0(m)
根据图1-3-1一层给排水平面图按比例量取,接消防水泵结合器,支管:
(0.7+0.3)×3=3.0(m)
合计:8.9+9.0+3.0=20.9(m)
以下3~6款根据图1-3-2消防系统图及表1-3-1所得:
3.螺纹闸阀DN80能胶
1个
4.室外地上消火栓
1套
5.消防水泵结合器地上式 1套
第10年偿债备付率(DSCR)=EBITDA-T
k =1630-398.72/(297.41+300+12)=2.02
该项目第4年利息备付率ICR=5.91>1,第10年偿债备付率DSCR=2.02;>1,表明项目在利息支付较多的年份和还本付息金额最多的年份都已满足相应的
www.su 资金保障要求,偿债能力较强。
问题3: 6月底投资偏差=已完工程实际投资-已完工程计划投资 =263.877-260.844=3.033(万元)投资增加3.033万元 6月底进度偏差=拟完工程计划投资-已完工程计划投资 =274.647-260.844=13.803(万元)进度拖后13.803万元 5.某工程项目采用单价合同施工过程发生了以下事件: 1.原定于5月10日前由甲方负责供应的材料因材料生产厂所在地区出现沙尘暴,材料5月15日运至施工现场,致使施工单位停工。影响人工100个工 日,机械台班5个,乙方据此提出索赔。 2.5月12日至5月20日乙方施工机械出现故障无法修复,5月21日起乙方租赁的设备开始施工,影响人工200个工日,机械台班9个,乙方据此提出索 赔。 3.5月18日至5月22日按甲方改变工程设计的图纸施工,增加人工150工日,机械台班10个,乙方据此提出索赔。 4.5月21日至5月25日施工现场所在地区由于台风影响致使工程停工,影响人工140个工日,机械台班8个,乙方据此提出索赔。 5.该工程钢筋混凝土基础上面安装设备,项目业主分别与承包方和另一个设备安装单位签订了基础与安装施工合同。设备基础施工完毕,设备安装单 位将设备运至施工现场准备安装,经检测1/3的基础预埋螺栓位置偏移过大无法安装,需返工处理,设备安装公司直接向承包基础的乙方提出索赔费 用2万元的要求。 问题: 1.对事件1至事件4确定乙方索赔要求是否合理,合同中规定人工费工日标准为60元,机械台班费标准为400元,降效系数为0.4,按照上述条款确定 索赔结论。 2.说明不可抗力风险承担责任的原则。 3.事件5应如何处理。
