试论别墅工程中坡屋面的施工控制

合集下载

别墅坡屋面专项施工方案

别墅坡屋面专项施工方案

别墅坡屋面专项施工方案
一、背景介绍
别墅坡屋面,作为建筑中重要部分之一,其施工质量直接关系到整个建筑的使用寿命和安全性。

本文将介绍别墅坡屋面施工的专项方案,确保施工质量和效果。

二、施工准备
1. 施工前准备
在施工前,需对坡屋面进行详细的勘测和评估,确定施工方案和材料需求。

同时要保证施工人员具备相关证书和经验,确保施工质量。

2. 材料准备
准备高质量的防水材料、保温材料、屋面材料等,确保材料符合施工标准和要求。

三、施工流程
1. 防水层施工
首先进行防水层施工,确保屋面不会受到雨水侵蚀。

采用专业防水涂料,均匀涂刷在屋面表面,覆盖面积要充分,边角部位要特别注意。

2. 保温层施工
保温层是别墅坡屋面不可或缺的一部分,采用高效保温材料,确保屋面保温效果良好。

保温层施工时要注意保温材料的密实性和质量。

3. 屋面施工
最后进行屋面施工,选择合适的屋面材料,进行铺设和固定。

保证屋面材料的牢固和整齐,确保屋面结构牢固。

四、施工检验
施工完成后,对坡屋面进行全面检验,确保施工质量符合标准和要求。

检查防水层、保温层和屋面材料是否符合要求,是否存在漏水和渗水情况。

五、总结
别墅坡屋面施工是一项复杂而关键的工程,需要专业的施工团队和严格的施工流程。

只有做好施工准备、材料选择和施工过程中的质量控制,才能确保别墅坡屋面的使用寿命和安全性。

以上是别墅坡屋面专项施工方案的相关内容,希望能对施工人员和业主有所帮助。

别墅斜坡屋顶施工方法

别墅斜坡屋顶施工方法

别墅斜坡屋顶的施工方法有多种,下面提供两种常见的方法:
方法一:混凝土现浇
基础处理:清理斜坡屋顶基层,确保干净、平整。

根据设计图纸,确定屋顶的排水方向和各部位的标高,并设置好排水沟。

钢筋制作与安装:根据设计要求,预先制作钢筋,并按照规定的间距和位置绑扎在屋顶模板上。

确保钢筋的交叉点用铁丝绑扎牢固,以承受浇筑混凝土的重量。

支模与浇筑:使用模板支撑结构将屋顶模板固定在斜坡上,确保模板稳定、平整。

然后浇筑混凝土,并使用振动棒振实,确保混凝土密实。

养护与拆模:浇筑完成后,对混凝土进行养护,防止开裂。

养护期间要保持适当的温度和湿度。

养护结束后,拆除模板,并对屋顶进行必要的修整。

方法二:山墙木檩条搭建
准备工作:测量屋顶的尺寸,并确定好木檩条的规格和数量。

准备好木材、钉子、角铁等材料。

安装木檩条:根据设计要求,将木檩条固定在斜坡屋顶上,确保间距和位置准确。

可以使用角铁等固定件进行连接。

铺设瓦片:在木檩条上铺设瓦片,可以选择适合斜坡屋顶的瓦片类型,如陶瓦、琉璃瓦等。

按照瓦片的排列顺序和搭接方式进行铺设,确保瓦片平整、紧密。

收尾工作:检查所有瓦片是否铺设完毕,并进行必要的调整。

确保整体效果美观、排水顺畅。

最后对屋顶进行清洁,去除多余的杂物。

以上是两种常见的别墅斜坡屋顶施工方法,实际施工时还需根据具体情况选择合适的方法,并严格遵守施工规范,确保施工质量。

同时,要注意安全施工,避免发生意外事故。

坡屋面的施工与防水工程质量控制

坡屋面的施工与防水工程质量控制
维普资讯
施工技术
广东建材 20 年第 4 06 期

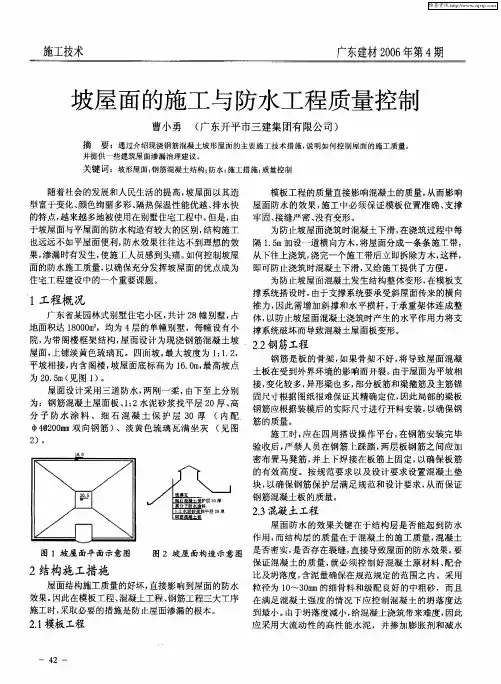

坡屋面 的施工与 防水工程质量控制
曹小勇 ( 东开平 市三建集 团有 限公司 ) 广
摘 要:通过介绍 现浇 钢筋混凝土坡形屋面的 主要施工 技术措施, 说明如何控制屋面的施工质量,
并提供一些建筑屋面渗漏治理建议 。
2结构施工措施

4 一 2
维普资讯
广东建材 20 年第 4 06 期
剂, 以改 善混 凝 上 的和 易 性 平密 实度 , 少混 凝 土 的 收 ¨ 减
缩变 形 。
施工技术
3 施工过程的控制 。 3
() 液与水 泥充 分搅 拌均 匀 , 据 施工 所需 的稠 1 将乳 根 由于本项 目每幢别墅较分散,而且每幢工程量较 度可加入水来调整 , 调均匀后方可投入使用。 小, 混凝 土 施工 时 采取 钢 井 架运 输 , 因此 在 坡屋 面 浇筑 () 刷子在 基层 上涂 刷 一遍底 料 , 2 先用 待千 透后 再涂 前应搭设平桥和卸料平 台, 混凝土先用斗车运至坡顶的 面料 2 遍 ( ~3 可根据防水层厚度而定) 。第一遍涂刷 平台, 然后 南人工从平台通过预先搭设好的下料槽下到 时, 以从上往下的顺序 , 根据个人的习惯, 分段涂刷, 下 坡底浇筑 , 浇筑 时采用 由下 向上分段连续施工 , 不得 留 层 与上 一层 的接驳 要顺 畅 , 留空隙 。第二 遍 需与第 不 施 T缝 。施工 顺序 见图 3 。 遍 交叉涂 刷 。 (涂 料层 间涂刷 的间隔 以上 一 层涂 膜干 固为 准 , ‘ 3 ) … 般 为 2 h ~6 。 (涂刷 应选 择晴 天施 工 , 在雨 前 6 4 ) 且 h停止 施二 。 [ 涂 料配料以当天用完为准。 ( 涂刷时 , 5 ) 严禁人员上下踩踏 , 并严禁乱丢工具和 杂物 , 防止涂膜的损坏。 待涂层完全干燥后 , 方可进入保 护层 的施 工 。

别墅坡屋面施工技术及质量控制要点

别墅坡屋面施工技术及质量控制要点

中国科技期刊数据库 工业C2015年14期 77别墅坡屋面施工技术及质量控制要点刘开宇大连保利红旗房地产开发有限公司,辽宁 大连 116023摘要:本文通过现场施工,对坡屋面施工总结了一些施工技术要点,以便今后更好地指导施工,提高斜屋面工程质量。

关键词:;斜屋面;施工技术;控制要点 中图分类号:TU241.1;TU745 文献标识码:A 文章编号:1671-5810(2015)14-0077-011 设计要点斜坡屋面的排水系统屋面采用了内檐沟排水的形式,避免了檐沟、落水管外露对建筑立面美观效果的不利影响,檐沟内设置落水管集中排水。

斜坡屋面的防水设计:(1)总体防水设计 因为斜坡屋面结构混凝土施工质量很难得到保障,远远不能达到防水要求,加上屋面瓦铺设过程中瓦块之间接缝众多,深圳地处沿海,在台风、暴雨季节屋面瓦缝隙内极易进水,从而带来屋面渗漏隐患,所以必需在屋面结构层上设置防水层。

本工程采用柔性与刚性结合的复合防水,柔性防水层采用聚氨酯防水涂膜加网纹布(一布四油),刚性防水层采用40mm 厚细石混凝土,内设似@250双向钢筋网。

(2)内檐沟防水设计 内檐沟防水采用2mm 厚聚氨酯涂膜,15ram 厚防水保护层内铺钢丝网,细石混凝土找坡(最小厚度不小于20mm)。

2 施工要点2.1 屋面结构混凝土施工(1)平面、标高控制 因为屋面工程斜面交接处较多,在结构施工过程中必需对各个部位(梁、板、柱、各转折点)的平面位置、竖向标高进行严格控制。

(2)模板制作 因为屋面形式变化大,模板尺寸众多,为了加强模板配置的正确性、整体性,可事先利用电脑辅助建立屋面立体模型,或按比例制作实体模型,以便给模板制作、安装一个直观的参考,减少模板拼缝,避免错误发生。

(3)模板支撑 因为屋面标高不一,斜面较多,且各相连斜面之间的相互影响较大,所以模板支撑的不乱性相称重要。

2.2 屋面防水层施工(1)施工流程屋面结构混凝土基层修补、清理一20mm 厚防水水泥砂浆找平一涂刷冷底子油2道一2mm 厚聚氨酯防水涂膜(一布四油)一1Omm 厚水泥砂浆保护层--~40mm 厚细石混凝土刚性防水层。

别墅坡屋面结构施工要点探讨

别墅坡屋面结构施工要点探讨
究案 例 , 重 点就 坡 屋 面 结 构 施 工要 点进 行 了研 究 。 关键 词 : 坡屋面 ; 结构施工 ; 要 点 分 析
中图分类号: T U 7 6 5
文献标识码 : A
文章编号 : 1 6 7 2 — 1 6 7 5 ( 2 0 1 5 ) 1 3 — 0 0 5 6 — 0 3
板 ,对模板 支撑 体系采用不小于 8 0 mm x 8 O m m方木和 U型顶托
向 钢 管 支 撑 有 效 传 递 竖 向 施 工 荷 载 。 屋 面 模 板 施 工 前 通 过 A t o C AD软 件 自身 的 测 量 尺 寸 的 功 能 ,精 确 的 测 量 出施 工 中所
需的各种 细部尺寸, 再根据设计 图纸确 定的尺寸进行现场放 样。
引 言

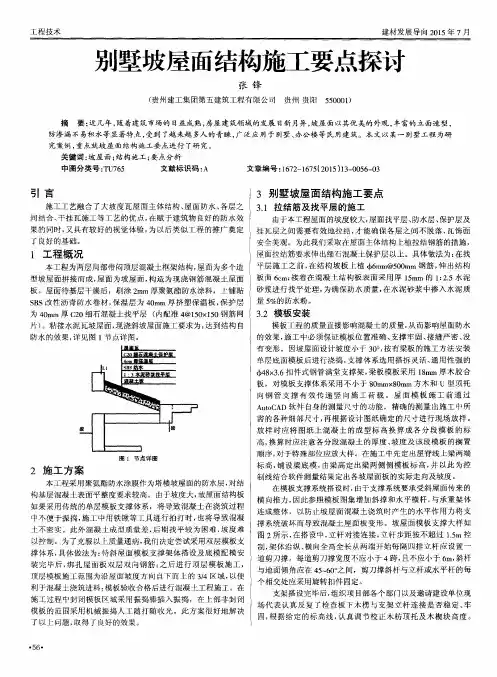

3 别墅坡屋面结构施工要点
施工工艺融合 了大坡度 瓦屋面主体结构 、 屋面防水 、 各层之 3 . 1 拉 结筋及 找 平层 的施工 间结合、 干挂瓦施工等工艺 的优 点, 在赋于建筑 物 良好的防水效 由于本工程屋面的坡度 较大 , 屋面找平层 、 防水层 、 保护层及
果的同时, 又具有较好的视觉体验 , 为 以后 类 似 工程 的 推 广 奠 定 挂 瓦 层 之 间需 要 有 效 地 拉 结 , 才能确保各层 之间不脱落 , 瓦 饰 面
工 程 技 术
建材发展导向 2 0 1 5年 7月
别墅坡屋面结构施工要点探讨
张 锋
( 贵 州 建 工 集 团 第 五 建筑 工程 有 限公 司 贵 州 贵 阳 5 5 0 0 0 1 )
摘 要 : 近几年 , 随着建筑市场的 日益成熟 , 房屋建筑领域的发展 日新 月异 , 坡屋 面以其优美的外观 , 丰富的立面造 型 , 防渗漏不 易积水等显著特点 , 受到 了越 来越 多人 的青睐 , 广泛应 用于别墅、 办公楼等 民用建筑。本文 以某一别墅工程为研

对建筑坡屋面施工要点及控制措施的探讨

对建筑坡屋面施工要点及控制措施的探讨

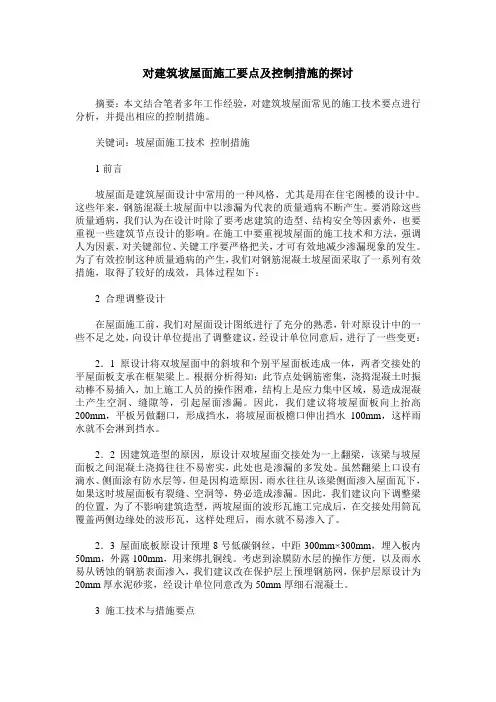

对建筑坡屋面施工要点及控制措施的探讨摘要:本文结合笔者多年工作经验,对建筑坡屋面常见的施工技术要点进行分析,并提出相应的控制措施。

关键词:坡屋面施工技术控制措施1前言坡屋面是建筑屋面设计中常用的一种风格,尤其是用在住宅阁楼的设计中。

这些年来,钢筋混凝土坡屋面中以渗漏为代表的质量通病不断产生。

要消除这些质量通病,我们认为在设计时除了要考虑建筑的造型、结构安全等因素外,也要重视一些建筑节点设计的影响。

在施工中要重视坡屋面的施工技术和方法,强调人为因素,对关键部位、关键工序要严格把关,才可有效地减少渗漏现象的发生。

为了有效控制这种质量通病的产生,我们对钢筋混凝土坡屋面采取了一系列有效措施,取得了较好的成效,具体过程如下:2 合理调整设计在屋面施工前,我们对屋面设计图纸进行了充分的熟悉,针对原设计中的一些不足之处,向设计单位提出了调整建议,经设计单位同意后,进行了一些变更:2.1 原设计将双坡屋面中的斜坡和个别平屋面板连成一体,两者交接处的平屋面板支承在框架梁上。

根据分析得知:此节点处钢筋密集,浇捣混凝土时振动棒不易插入,加上施工人员的操作困难,结构上是应力集中区域,易造成混凝土产生空洞、缝隙等,引起屋面渗漏。

因此,我们建议将坡屋面板向上抬高200mm,平板另做翻口,形成挡水,将坡屋面板檐口伸出挡水100mm,这样雨水就不会淋到挡水。

2.2 因建筑造型的原因,原设计双坡屋面交接处为一上翻梁,该梁与坡屋面板之间混凝土浇捣往往不易密实,此处也是渗漏的多发处。

虽然翻梁上口设有滴水、侧面涂有防水层等,但是因构造原因,雨水往往从该梁侧面渗入屋面瓦下,如果这时坡屋面板有裂缝、空洞等,势必造成渗漏。

因此,我们建议向下调整梁的位置,为了不影响建筑造型,两坡屋面的波形瓦施工完成后,在交接处用筒瓦覆盖两侧边缘处的波形瓦,这样处理后,雨水就不易渗入了。

2.3 屋面底板原设计预埋8号低碳钢丝,中距300mm×300mm,埋入板内50mm,外露100mm,用来绑扎铜线。

别墅坡屋面施工方案(3篇)

别墅坡屋面施工方案(3篇)

第1篇一、工程概况本工程为一栋别墅,屋面采用坡屋面设计,屋面坡度为30°,屋面面积约为200平方米。

屋面采用沥青防水卷材和水泥砂浆找平层。

为确保屋面施工质量,特制定本施工方案。

二、施工准备1. 人员准备组织一支经验丰富、技术过硬的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。

2. 材料准备(1)沥青防水卷材:选用优质沥青防水卷材,确保防水效果。

(2)水泥砂浆:选用32.5号普通硅酸盐水泥,砂子粒径为0.5-1.2mm。

(3)找平层材料:水泥、砂子、防水剂等。

(4)施工工具:切割机、卷尺、水平尺、滚刷、刮板、铲刀等。

3. 施工机械准备(1)切割机:用于切割沥青防水卷材。

(2)卷尺:用于测量屋面尺寸。

(3)水平尺:用于检查找平层平整度。

(4)滚刷、刮板、铲刀等:用于沥青防水卷材的施工。

三、施工工艺流程1. 施工前准备(1)清理屋面,确保屋面干净、无杂物。

(2)检查屋面结构,确保屋面结构牢固、无裂缝。

(3)施工人员做好安全防护措施。

2. 找平层施工(1)在屋面基层上涂抹水泥砂浆找平层,厚度为20mm。

(2)找平层应平整、无裂缝,用水平尺检查平整度。

(3)找平层施工完成后,进行养护,养护时间不少于24小时。

3. 防水层施工(1)在找平层上涂刷基层处理剂,增强基层与防水层的粘结性能。

(2)铺设沥青防水卷材,卷材搭接宽度为100mm。

(3)卷材铺设时,应保持平整、无皱褶,搭接处应粘结牢固。

(4)卷材施工完成后,进行热熔焊接,确保搭接处密封。

(5)防水层施工完成后,进行蓄水试验,检查防水效果。

4. 防水层保护(1)防水层施工完成后,应及时进行保护,防止人为损坏。

(2)在防水层上铺设保护层,如细石混凝土、砂浆等。

四、施工质量控制1. 施工过程中,严格控制施工质量,确保屋面防水效果。

2. 施工人员应严格按照施工工艺流程进行施工,不得擅自更改。

3. 施工过程中,加强施工人员培训,提高施工技能。

坡屋面施工质量控制

坡屋面施工质量控制

坡屋面施工质量控制摘要:由于坡屋面坡陡、结构复杂变坡转折处、结构交接面和细部节点比较多、施工相对复杂、局部容易产生裂缝和渗漏水问题。

文章简要分析坡屋面常见的质量问题,对坡屋面施工质量控制进行探讨。

关键词:坡屋面;质量问题;质量控制1 工程简介铜仁?国际会展城A2区项目位于铜仁市川硐教育园区,整个A2区群体工程设计理念为瑞士风情小镇,其中K6#~K16#楼均为坡屋面,各栋楼屋面坡度30°~45°不等。

2 施工难点(1)坡屋面现浇结构施工因斜屋面坡陡,在混凝土振捣过程中极易发生混凝土松散、滑落甚至离析等现象,混凝土密实度难以控制。

且坡屋面造型复杂,变坡、阴阳角较多,使屋面板在温差变化大时,内应力突变位置多,各斜面变形不协调,出现应力集中,容易造成混凝土开裂,引发裂缝,产生渗漏水隐患。

(2)当有两种或两种以上坡屋面交接时,如楼梯间屋面坡、老虎窗破面和不同坡度的主屋面坡相交等部位,这些部位钢筋交叉接头多,钢筋密集。

不仅钢筋绑扎难度大,而且在浇筑这些部位混凝土时,振捣难度更大。

这些部位如果施工过程控制不好,振捣不密实,极易出现造成渗漏水。

3 施工原因产生的质量问题(1)模板支设方式不当:当坡屋面坡度较大时,未采取双面模板支设的方式进行施工。

混凝土表面下滑,呈波浪形状态,板厚控制不准确,容易导致局部板厚偏差过大,不能满足设计要求而出现裂缝。

且屋面板筋被踩变形后很难再进行恢复或进行其他的补救措施,不能抵抗混凝土的不均匀收缩而使板出现裂缝。

当坡屋面坡度较大时,不采取双面模板支设,混凝土振捣易出现问题,如振捣时间稍长,混凝土极易下滑甚至与模板脱落。

如果振捣时间不够,混凝土下表面又容易出现蜂窝状麻面,造成渗漏水隐患。

(2)施工缝位置留设不当:因臂架泵输送混凝土时,冲击力较大,对坡屋面架体的稳定性极为不力。

因此在浇筑坡屋面时,多数用塔吊或汽车吊进行浇筑,浇筑速度较慢,往往会留施工缝。

如施工缝随意留设在结构内里转换的屋脊,或者屋面变坡等位置,容易产生裂缝造成渗漏。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

试论别墅工程中坡屋面的施工控制
发表时间:2019-09-11T13:47:19.890Z 来源:《基层建设》2019年第16期作者:管兵唐将
[导读] 摘要:坡屋面是别墅建筑结构的重要组成部分之一。

中建三局第二建设工程有限责任公司湖北武汉 430040
摘要:坡屋面是别墅建筑结构的重要组成部分之一。

因为随着时代的发展,建筑的整体外观也发生了一定的变化,原有的施工方法不能满足当前的施工要求,因此,要与建筑业的发展相适应,有必要不断推动新技术的发展,在这一总体趋势下,坡屋顶新施工技术应运而生。

关键词:坡屋面;外加剂;混凝土配合比;钢筋定位;
在当前建筑业的发展过程中,坡屋顶不仅具有一定的美观性,而且具有实用性,尤其是在排水设计上,使其能够解决雨季雨量丰富而不能有效排水的问题。

在别墅的设计中,设计师更喜欢坡屋顶的设计,因为从外观上看,坡屋顶可以给人一种奢华的氛围。

另外,采用新的施工技术进行施工,从施工要求上进行考虑和选择,如果采用传统的施工技术,就不能满足施工的质量要求量的要求。

下面以某别墅的坡屋面施工为例,阐述了新的施工技术。

一、工程概况
这个项目位于安徽省一个县的风景区,一群别墅项目,512户,建筑面积99363.17平方米,总建筑面积约149192.74平方米,包括地上建筑面积100332.59平方米,地下建筑面积48860.15平方米,合同金额约3亿元。

该项目由地下车库、地上群别墅和社区配套住宅组成,是一套高端群别墅。

单体可分为单体形式五种:单房、大双房、小双房、排院(地下室范围内)。

地上3层,地下1层,建筑高度9.95m。

庭院地上3层,地下室范围内为地下,建筑高度9.45m。

二、混凝土原材料及外加剂及钢筋绑扎定位的要求
1.施工如在夏季,并且正处于高温的状态下,所以无形之为施工增加了一定难度。

因为气温越高,对混凝土的施工要求就越高,尤其要重视散热性以及和易性,保证混凝土在高温的条件下仍能够保证具有一定的稳固性,不会由于温度过高而出现裂痕。

为了达到这一效果,施工人员要在混凝土中掺加一定比例的膨胀剂,膨胀剂的比例需要从水泥的用量进行考量,如果使用了过量的膨胀剂,反而会造成事倍功半的效果,不利于混凝土整体的稳固性。

2.钢筋绑扎定位的要求。

钢筋的有效绑扎也是施工的重点,由于绑扎技术的好坏直接影响浇注的平整度,因此为了保证钢筋的平整度满足相关技术的要求,有必要加强对钢筋绑扎的处理。

本工程主要应用的钢筋绑扎方式是双层双向施工技术,以便有效保证其稳定性,采用双层施工技术,使钢筋逐渐绑扎在一起,从而有效提高混凝土施工质量。

在混凝土、斜率的斜率较大,容易在不完整的混凝土凝结流动,所以双钢绑定方法的使用,可以减少其流动性,并确保屋顶的平整度和厚度总体而言,基于两个困难点的控制,可以发挥作用来提高施工质量,实现建筑的理想效果。

三、别墅坡屋面施工技术
1.设计要点。

(1)坡屋顶排水系统。

坡屋顶采用热轧钢板檐沟排水,檐沟两端设置排水管,确保排水顺畅。

整体防水设计。

因为坡屋顶使用木质结构屋顶,瓦屋顶铺设过程不可避免的有差距,在雨季,瓷砖差距容易水,屋顶渗漏带来隐患,因此必须设置在坡屋顶欧松板板口防水层、柔性防水层2层3 mmsbs改性沥青防水。

热轧钢内排水沟。

在铺设SBS防水布的基础上,选用1.5mm厚的热轧钢板,屋檐沟的尺寸由设计院进行设计,具体尺寸通过现场实测实际数量,由专业厂家转入定量生产,并负责安装。

(2)详细的结构。

采用30mm×30mm防腐白松木条固定地砖。

不能将螺丝拧到防水层上,以免坡屋顶损坏防水层造成渗漏。

最高的脊瓦必须延伸到外墙的下部保温,以确保没有雨水渗漏。

热轧钢板屋檐沟高扩展的底部最低瓷砖不小于120毫米,沿着外墙屋檐沟低500毫米高于屋檐下水沟,上端延伸进入外墙保温,施工完成后按照标准做水试验和雨期观察,以确保没有屋顶渗漏。

2.施工措施。

(1)结构施工必须完成,板材必须预埋,平面的高度和位置必须检查。

(2)预埋在混凝土梁内的钢板应保证其不移位,并将其钢筋锚固与主梁的焊接相结合,从而做出坚实的措施。

混凝土振动时,不要对预埋件长时间振动,防止预埋件位移。

(3)拆除混凝土梁模板后,应立即找到钢板,重新检查标高。

平面位置是否准确。

(4)防水施工。

板铺设平整,开始做防水层。

施工工艺:基层清洗→刷底漆→铺好第一层SBS防水层,保证搭接长度→铺好第二SBS防水层。

铺设防水层,应先确定防水高度。

由于屋檐沟和底部热轧钢板排水沟的高度在500mm以上,防水高度应确定为550mm。

根据瓷砖排水的要求,确定防水高度为300mm。

防水施工必须是专业施工,持有合格证才能保证质量,因为是高温天气,所以高温暴晒,无防水施工,并配备灭火设备。

(5)热轧钢板排水沟结构。

防水层施工完成后,将下游带和吊瓦带安装到位,并用细石混凝土找坡(两侧排水)。

现场实际测量的是屋檐沟的具体尺寸。

采用锡焊焊接组装,安装后用热轧钢板刷两次进口金属防锈漆。

(6)屋面瓦施工。

施工工艺:基础清洗→钉水带、挂瓦带→屋面铺瓦→细部处理;根据图纸要求,下游带与吊瓦带间距为
600mm。

为了防止挂瓦条弯曲,在600mm的中间用木条覆盖,并钉上挂瓦条。

铺好瓷砖后,挂瓦条间距为273mm,上下两层可调整3mm。

其中底排间距为193mm,因为底瓦需要挑出700mm;铺设瓷砖。

第一行瓷砖,螺杆,仔细调整位置,以便上下水密确保直线边缘,瓷砖一旦完蛋了,很难移动,除非整个瓷砖拆除,注意操作不当损坏瓷砖两岸的水密边缘。

由于瓷砖的设计必须从右下角到左下角,为了正确铺设和搭接,注意釉面砖的位置在两侧,上半脊瓦必须在外墙保温下延伸,以确保没有渗水;详细的治疗。

底挂瓦条应加宽至60mm,以保证瓦的稳定性;半脊瓦的空间用相同颜色的防水填料填充压实,以保证整个坡屋面的颜色一致。

瓦片铺好后,及时将整个瓦片清理干净,瓦片就会破碎残渣被清理干净。

施工完成后,对屋面进行淋水试验、热轧钢檐沟蓄水试验,并在雨后一段时间内未发现渗漏。

四、斜坡屋面渗漏的防治措施
1.建筑单位必须根据确定的设计要求,在屋顶施工前,制定良好的施工方案或技术措施。

在屋顶施工过程中,必须根据施工过程和水平进行质量控制,并在合格后进行以下工作。

2.施工单位应挑选操作熟练的工人进行屋面结构层的混凝土作业,严格控制混凝土配合比、坍落度和振捣质量,做到不漏振、不过振。

根据气候条件,对混凝土实施湿法养护、适当延长混凝土的养护时间和采取保温措施,避免结构层混凝土浇捣缺陷时出现质量问题。

3.严格控制屋面板拆除时间,及时安排找平层、防水层、保温层、屋面瓦铺设等工序施工,防止屋面混凝土板因过度暴露而产生结构裂缝。

4.在屋面找平施工中,应根据要求正确找坡,确保无水,并按施工工艺要求设置隔断缝。

密封材料应插入隔断缝内。

找平找平找水层水
泥砂浆后,应进行两次压光、充分养护。

5.屋顶防水施工必须由专业的防水队伍,为屋顶檐,洪水和其他重要的部分屋顶以及屋顶通风烟道,老虎窗,装饰框架和其他设施的防水施工,工人必须严格按照设计细节和防水施工技术要求。

6.屋面砌筑地砖时,应根据各种地砖的特点确定搭接长度。

坡屋顶挂瓦钉条时,应将钉孔及时在防水层上做特殊处理,靠近屋后或屋角的第一排瓦应用砂浆砌筑。

当使用湿瓦时,要满足瓦时砂浆的丰满度。

由于屋面坡面和坡面启动方式的不同,别墅坡面施工现场管理难度也不同。

由于边坡起始面多、节点多、坡度大,施工难度增大,管理监控难度相应增大。

按照上述施工技术和方法完成的边坡屋面工程,在安全、质量、工期等方面均取得了满意的效果。

参考文献
[1]秦敏.别墅坡屋面施工技术及质量控制要点,2017年3期.
[2]吴雨霞.山地别墅45°坡屋面施工技术的研究和应用.中国建设监网,2017年9月.
[3]李涛.坡屋面现浇混凝土施工.工法筑龙网,2017年1月.
[4]昊燕.大坡度薄板斜屋面施工技术,施工技术2017年 10 期.。
