文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!人造石窗台板的施工工艺流程详解人造石窗台板,以其优良的耐候性、色彩丰富和易于维护等特点,越来越受到人们的青睐。

石材工程施工方案

石材工程施工方案

石材工程施工方案一、前言石材工程是建筑施工中常见的一种工程,其施工质量直接影响到建筑物的美观性和使用寿命。

本文将对石材工程的施工方案进行系统的讨论和总结,旨在提高工程质量,确保施工效果达到预期要求。

二、材料准备1. 石材选择在石材工程中,应根据建筑设计风格和实际使用需求选择合适的石材。

常见的石材有大理石、花岗岩、砂岩等,根据其性能特点和装饰效果进行选择。

2. 石材加工在材料准备阶段,要对选定的石材进行必要的加工,包括切割、打磨、抛光等,确保石材表面平整、光滑,符合设计要求。

3. 粘结材料选择适合石材工程的粘结材料,如耐磨性好的石材胶、环氧树脂胶等,确保石材与基材之间的牢固粘结。

三、施工工艺1. 基础处理在进行石材施工前,要对基础进行处理,保证基础平整、结实,具备承载石材的能力。

2. 石材铺设将经过加工处理的石材按照设计要求进行铺设,注意石材之间的缝隙和拼缝处理,确保铺设整齐、美观。

3. 粘结固定使用适当的粘结材料将石材粘结在基材上,保证粘结牢固、耐久性好。

4. 清理验收施工完成后,对石材工程进行清理,清除多余的粘结材料和杂物,进行验收确认施工效果。

四、质量控制1. 施工过程监控在施工过程中,要加强质量监控,及时发现和解决问题,确保施工质量达标。

2. 质量检验对完成的石材工程进行严格的质量检验,包括石材表面平整度、色泽一致性、拼缝密封性等,确保符合设计要求。

3. 隐蔽工程检查在石材工程的隐蔽工程部位进行检查,保证隐蔽工程质量符合要求,避免后期出现质量问题。

五、施工安全1. 安全防护在石材工程施工中,要严格遵守安全操作规程,做好安全防护工作,确保施工人员安全。

2. 施工现场管理对施工现场进行合理规划和管理,确保施工秩序井然,杜绝安全隐患。

六、总结石材工程施工是一个综合性的工作,需要对材料、工艺、质量、安全等方面有系统的把控和管理。

通过本文的论述,相信读者对石材工程施工方案有了更深入的了解,希望可以对以后的实际施工工作产生一定的指导作用。

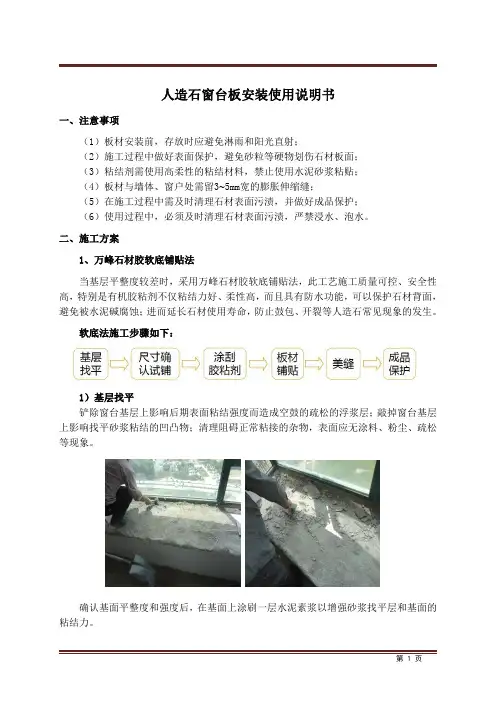

人造石窗台板安装使用说明书

人造石窗台板安装使用说明书

人造石窗台板安装使用说明书一、注意事项(1)板材安装前,存放时应避免淋雨和阳光直射;(2)施工过程中做好表面保护,避免砂粒等硬物划伤石材板面;(3)粘结剂需使用高柔性的粘结材料,禁止使用水泥砂浆粘贴;(4)板材与墙体、窗户处需留3~5mm宽的膨胀伸缩缝;(5)在施工过程中需及时清理石材表面污渍,并做好成品保护;(6)使用过程中,必须及时清理石材表面污渍,严禁浸水、泡水。

二、施工方案1、万峰石材胶软底铺贴法当基层平整度较差时,采用万峰石材胶软底铺贴法,此工艺施工质量可控、安全性高,特别是有机胶粘剂不仅粘结力好、柔性高,而且具有防水功能,可以保护石材背面,避免被水泥碱腐蚀;进而延长石材使用寿命,防止鼓包、开裂等人造石常见现象的发生。

软底法施工步骤如下:1)基层找平铲除窗台基层上影响后期表面粘结强度而造成空鼓的疏松的浮浆层;敲掉窗台基层上影响找平砂浆粘结的凹凸物;清理阻碍正常粘接的杂物,表面应无涂料、粉尘、疏松等现象。

确认基面平整度和强度后,在基面上涂刷一层水泥素浆以增强砂浆找平层和基面的粘结力。

调配找平砂浆:水泥:砂=1:3(体积比),加水混合到“手握成形,手颠即散”的半潮干状态。

将调配好的找平砂浆铺设到窗台基层上,找平砂浆的厚度不小于3cm。

2)尺寸确认和试铺检查现场台面板尺寸和预安装位置尺寸,确保人造石材周围有3~5mm 的空隙。

如没有足够空隙,需要对墙体或石材尺寸进行适当修正。

将需要铺贴的板材放到找平砂浆上,充分揉压振实;检查边角平整度是否妥当,相邻2块石材之间,预留1.5~2mm 的膨胀缝。

3)涂刮胶黏剂将试铺板材揭开,然后使用干抹布或毛刷清理板材粘贴面的浮灰、油脂等影响粘结的附着物,用锯齿镘刀涂刮石材胶,厚度2~3mm;板材边角胶粘剂需补足并倒角处理。

4)板材铺贴在找平砂浆上处于板材四角处加少量胶粘剂,将涂刮好胶粘剂的窗台板平稳放到找平层上,充分揉压敲实、调平即可,相邻2块板材之间,预留1.5~2mm 的膨胀缝。

石材窗台板安装施工工艺

石材窗台板安装施工工艺

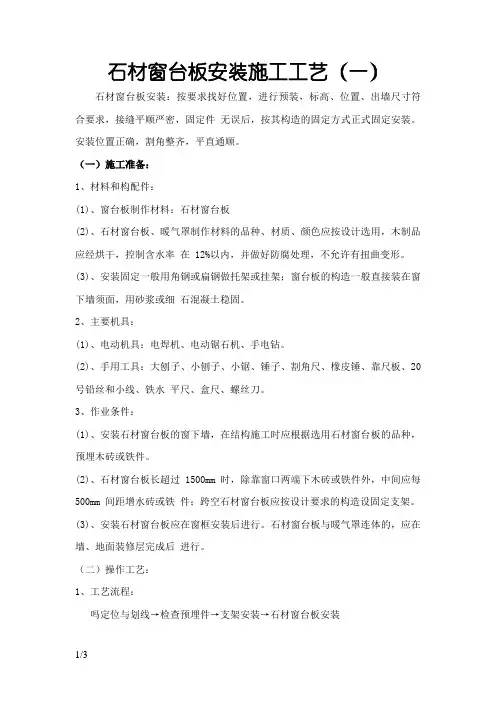

石材窗台板安装施工工艺(一)石材窗台板安装:按要求找好位置,进行预装,标高、位置、出墙尺寸符合要求,接缝平顺严密,固定件无误后,按其构造的固定方式正式固定安装。

安装位置正确,割角整齐,平直通顺。

(一)施工准备:1、材料和构配件:(1)、窗台板制作材料:石材窗台板(2)、石材窗台板、暖气罩制作材料的品种、材质、颜色应按设计选用,木制品应经烘干,控制含水率在 12%以内,并做好防腐处理,不允许有扭曲变形。

(3)、安装固定一般用角钢或扁钢做托架或挂架;窗台板的构造一般直接装在窗下墙须面,用砂浆或细石混凝土稳固。

2、主要机具:(1)、电动机具:电焊机、电动锯石机、手电钻。

(2)、手用工具:大刨子、小刨子、小锯、锤子、割角尺、橡皮锤、靠尺板、20 号铅丝和小线、铁水平尺、盒尺、螺丝刀。

3、作业条件:(1)、安装石材窗台板的窗下墙,在结构施工时应根据选用石材窗台板的品种,预埋木砖或铁件。

(2)、石材窗台板长超过 1500mm 时,除靠窗口两端下木砖或铁件外,中间应每500mm 间距增水砖或铁件;跨空石材窗台板应按设计要求的构造设固定支架。

(3)、安装石材窗台板应在窗框安装后进行。

石材窗台板与暖气罩连体的,应在墙、地面装修层完成后进行。

(二)操作工艺:1、工艺流程:吗定位与划线→检查预埋件→支架安装→石材窗台板安装2、定位与划线:根据设计要求的窗下框标高、位置,划窗台板的标高、位置线3、检查预埋件:找位与划线后,检查石材窗台板安装位置的预埋件,是否符合设计与安装的连接构造要求,如有误差应进行修正。

4、支架安装:构造上需要设石材窗台板支架的,安装前应核对固定支架的预埋件,确认标高、位置无误后,根据设计构造进行支架安装。

5、石材窗台板安装:按设计要求找好位置,进行预装,标高、位置、出墙尺寸符合要求,接缝平顺严密,固定件无误后,按其构造的固定方式正式固定安装。

(三)质量:1、主控项目:(1)石材窗台板和暖气罩的材质、品种、规格尺寸、形状及木材含水率必须符合设计要求。

石材窗台板施工方案

石材窗台板施工方案

石材窗台板施工方案1. 引言石材窗台板是装饰室内窗户下方的一种常见方式,它不仅美观,而且具有耐久性和易于清洁的特点。

本文档将介绍一种常见的石材窗台板施工方案,包括准备工作、材料选择、施工步骤等内容。

2. 准备工作在开始施工之前,需要进行一些准备工作,以确保施工顺利进行。

以下是准备工作的步骤:2.1 清理窗台首先,需要清理窗台上的杂物和尘土,确保表面干净平整。

可以使用清洁剂和刷子来清洁窗台面。

2.2 防水处理在施工窗台板之前,需要进行防水处理。

可以使用防水涂料或水泥砂浆来进行涂抹,以防止水分渗透入窗台。

2.3 测量窗台尺寸在选择石材和制定施工计划之前,需要准确测量窗台的尺寸。

使用钢尺或测量工具进行测量,并将尺寸记录下来,以便后续选择合适的石材板材。

3. 材料选择选择合适的石材材料对于窗台板的美观和耐久性至关重要。

以下是常见的石材材料选择:3.1 大理石大理石是一种常见的石材材料,具有天然美观的纹理和高度抗压强度。

它的表面光滑,并且易于清洁维护。

3.2 花岗岩花岗岩是另一种常见的石材材料,它具有坚固的特点,即使长时间的使用也不容易磨损。

其表面多为抛光处理,具有高度反光效果。

3.3 人造石人造石是一种合成的石材材料,它由天然材料和人工树脂混合而成。

人造石的纹理和颜色可以根据个人需求进行定制。

4. 施工步骤4.1 切割石材板根据测量记录的窗台尺寸,使用电锯或手工工具将石材板切割至合适的尺寸。

确保切割平整,并进行边缘抛光处理。

4.2 清洁窗台在将石材板安装在窗台上之前,清洁窗台表面以确保粘贴效果。

使用清洁剂和刷子进行彻底清洁。

4.3 粘贴石材板将适量的石材胶水均匀涂抹在窗台表面上,并将切割好的石材板放置在上面。

确保石材板与窗台紧密贴合,并用压力使其牢固粘合。

4.4 端部处理对于窗台板的边缘和角落部分,可以使用石材条或者石膏来进行装饰和处理。

确保边缘平整,无明显的缺陷。

4.5 磨光和清洁待石材胶水干燥之后,使用砂纸或磨光机对石材板表面进行抛光处理。

窗台板施工工艺

窗台板施工工艺

窗台板施工工艺第一节施工准备1. 材料准备:根据设计要求及施工图纸,提前预订窗台板所需材料,确保材料质量符合国家标准。

材料包括窗台板石材、水泥、沙子、胶粘剂、填缝剂、螺丝、挂件等。

2. 主要设备:电钻、螺丝刀、扳手、卷尺、水平尺、墨斗、裁刀等。

3. 作业条件:窗台板施工前,应确保施工现场安全、整洁。

对基层进行处理,弹出中线,为施工提供基准。

第二节工艺流程基层处理→ 安装窗台板石材→ 填缝→ 打胶→ 固定挂件→ 检查验收第三节施工工艺1. 基层处理:(1)对基层进行清理,去除灰尘、油污、松动的旧窗台等。

(2)对基层进行修补,填补裂缝、孔洞等缺陷。

(3)打磨基层,确保基层平整、光滑。

2. 安装窗台板石材:(1)根据设计要求,安装窗台板石材,确保石材平整、牢固。

(2)使用胶粘剂固定窗台板石材,确保石材与基层结合紧密。

3. 填缝:(1)在窗台板石材接缝处填充填缝剂,确保填缝剂涂抹均匀。

(2)等待填缝剂自然干燥,一般需要24小时以上。

4. 打胶:(1)在窗台板石材与基层接缝处打胶,确保胶涂抹均匀。

(2)等待胶自然干燥,一般需要24小时以上。

5. 固定挂件:(1)在窗台板石材上固定挂件,确保挂件牢固地安装在石材上。

(2)使用螺丝固定挂件,确保挂件与石材结合紧密。

6. 检查验收:(1)对窗台板进行全面检查,确保施工质量符合要求。

(2)对施工过程中发现的问题进行整改,直至达到设计要求。

第四节质量标准1. 主控项目:窗台板施工平整、牢固;石材与基层结合紧密;填缝剂、胶涂抹均匀,无气泡、无漏胶。

2. 一般项目:施工过程中,确保施工工具干净、施工环境整洁;窗台板石材表面平整、无色差。

第五节施工注意事项1. 严格遵守安全操作规程,确保施工人员安全。

2. 施工现场应保持整洁,防止环境污染。

3. 施工过程中,应采取措施降低噪音,减轻对周围环境的影响。

4. 施工废弃物应分类处理,严禁随意丢弃。

5. 施工现场应配备消防设施,确保消防安全。

窗帘盒窗台板制作安装施工方案

窗帘盒窗台板制作安装施工方案

窗帘盒、窗台板制作安装工程一、材料要求:制作材料的品种、材质、颜色应按设计选用,一般采用红、白松及硬杂木干燥料,含水率不大于12%,并做好防腐处理,并不得有裂缝、扭曲等缺陷;安装固定材料一般用木龙骨、角钢或扁钢。

窗台板材料有:木材、水磨石、天然石材、金属等。

二、主要机具:主要机具包括:电焊机、云石锯、手电钻、电锤、砂轮锯、钢板锉大刨子、小刨子、小锯、钢锯、锤子、凿子、冲子、割角尺、橡皮锤、靠尺板、小线、水平尺、螺丝刀、气钉枪等。

三、作业条件:1 窗帘盒安装:室内抹灰完毕。

无吊顶采用明窗帘盒的房间,应安装好窗框;有吊顶采用暗窗帘盒的房间,吊顶施工应与窗帘盒同时进行。

2 窗台板安装:安装窗台板应在窗框安装完成后进行。

窗台板超过1500㎜时,跨空窗台板应按设计要求设支架。

四、工艺流程:(一)窗帘盒:1 预制窗帘盒安装:(1)定位与划线:安装窗帘盒、窗帘杆,应按设计图要求进行中心定位,弹好找平线,找好构造关系。

(2)预埋件检查和处理:找线后检查固定窗帘盒的预埋固定件的位置、规格、预埋方式是否能满足安装固定的要求,对于标高、平度、中心位置、出墙距离有误差的应采取措施进行处理。

(3)核查加工品:核对已进场的加工品,安装前应核对品种、规格、组装构造是否符合设计及安装要求。

(4)安装窗帘盒:先按平线确定标高,划好窗帘盒中线,安装时将窗帘盒中线对准窗口中线,窗帘盒的靠墙部位要贴严,固定方法按设计要求。

(5)安装窗帘轨:窗帘轨有单轨、双轨或三轨道之分,当窗宽大于1200㎜时,窗帘轨应断开煨弯错开,煨弯应成缓曲线,搭接长度不小于200㎜;明窗帘盒一般在盒上先安装轨道,如为重窗帘时,轨道应加机螺丝固定;暗窗帘盒应后安装轨道,重窗帘轨道小角应加密间距,木螺丝规格不小于30㎜。

轨道应保持在一条直线上。

2 现场制作窗帘盒安装:(1)定位划线:应按设计图要求进行中心定位,弹好找平线,找好构造关系。

(2)制作窗帘盒:根据设计尺寸进行裁板并组装窗帘盒。

石材窗台板工程量计算规则

石材窗台板工程量计算规则

石材窗台板工程量计算规则石材窗台板是建筑中常见的装饰材料,其安装需要对工程量进行准确计算,以确保施工过程的顺利进行。

下面将介绍石材窗台板工程量计算的相关规则和步骤。

一、石材窗台板的尺寸测量在进行石材窗台板工程量计算之前,首先需要进行尺寸测量。

测量时应确保准确、精细,并考虑到窗口的大小、高度和宽度等因素。

测量完成后,记录下窗台板的长度、宽度和厚度等尺寸数据。

二、石材窗台板的面积计算根据石材窗台板的尺寸数据,可以计算出其面积。

面积计算公式为:面积= 长度× 宽度。

将测量得到的尺寸代入公式中,即可计算出石材窗台板的面积。

三、石材窗台板的数量计算在计算石材窗台板的数量时,需要考虑到施工中的缝隙、浪费和安装的需要。

通常情况下,会在实际需要的数量上增加一定的浪费量,以保证施工过程中的需要。

因此,石材窗台板的数量计算公式为:数量 = 面积 / 使用率。

四、石材窗台板的重量计算石材窗台板的重量计算是为了确定所需材料的数量和选择适当的起重设备。

石材的密度是一个重要的参数,通常以千克/立方米计算。

重量计算公式为:重量 = 面积× 厚度× 密度。

五、石材窗台板的材料计算根据石材窗台板的面积、数量和重量等数据,可以计算出所需的石材材料。

具体的材料计算包括石材板的数量、石材胶的用量、四周边角的石材和填缝胶的用量等。

通过计算,可以确定所需的石材材料种类和数量,以便进行采购和调配。

六、石材窗台板的施工工艺计算石材窗台板的施工工艺计算是为了确定施工过程中所需的人力、时间和工艺设备等。

施工工艺计算包括石材的切割、抛光和安装等工艺步骤,以及所需的人员数量和工时等。

通过施工工艺计算,可以合理安排施工进度和资源,提高施工效率。

七、石材窗台板的成本计算石材窗台板的成本计算是为了评估工程的经济效益和合理利润。

成本计算包括石材材料的采购成本、人工费用、设备费用和其他间接费用等。

通过成本计算,可以确定工程的成本预算和投资回报,为项目的决策提供参考依据。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

石材窗台板安装施工工艺
石材窗台板安装:按要求找好位置,进行预装,标高、位置、出墙尺寸符合要求,接缝平顺严密,固定件无误后,按其构造的固定方式正式固定安装。

安装位置正确,割角整齐,平直通顺。

(一)施工准备:
1、材料和构配件:
(1)、窗台板制作材料:石材窗台板
(2)、石材窗台板、暖气罩制作材料的品种、材质、颜色应按设计选用,木制品应经烘干,控制含水率在 12%以内,并做好防腐处理,不允许有扭曲变形。

(3)、安装固定一般用角钢或扁钢做托架或挂架;窗台板的构造一般直接装在窗下墙须面,用砂浆或细石混凝土稳固。

2、主要机具:
(1)、电动机具:电焊机、电动锯石机、手电钻。

(2)、手用工具:大刨子、小刨子、小锯、锤子、割角尺、橡皮锤、靠尺板、20 号铅丝和小线、铁水平尺、盒尺、螺丝刀。

3、作业条件:
(1)、安装石材窗台板的窗下墙,在结构施工时应根据选用石材窗台板的品种,预埋木砖或铁件。

(2)、石材窗台板长超过 1500mm 时,除靠窗口两端下木砖或铁件外,中间应每500mm 间距增水砖或铁件;跨空石材窗台板应按设计要求的构造设固定支架。

(3)、安装石材窗台板应在窗框安装后进行。

石材窗台板与暖气罩连体的,应在墙、地面装修层完成后进行。

(二)操作工艺:
1、工艺流程:
吗定位与划线→检查预埋件→支架安装→石材窗台板安装
2、定位与划线:根据设计要求的窗下框标高、位置,划窗台板的标高、位置线
3、检查预埋件:找位与划线后,检查石材窗台板安装位置的预埋件,是否符合设计与安装的连接构造要求,如有误差应进行修正。

4、支架安装:构造上需要设石材窗台板支架的,安装前应核对固定支架的预埋件,确认标高、位置无误后,根据设计构造进行支架安装。

5、石材窗台板安装:按设计要求找好位置,进行预装,标高、位置、出墙尺寸符合要求,接缝平顺严密,固定件无误后,按其构造的固定方式正式固定安装。

(三)质量标准:
1、主控项目:
(1)石材窗台板和暖气罩的材质、品种、规格尺寸、形状及木材含水率必须符合设计要求。

(2)预制加工的各类石材窗台板的强度和刚度应符合有关标准和设计要求。

(3)石材窗台板、暖气罩必须按设计的构造镶打牢固,无松动等缺陷。

2、一般项目:
(1)加工制作尺寸正确,表面平直光滑,拐角方正无缺陷;颜色一致符合设计要求;木制窗台板和暖气罩表面不得露钉帽,应无戗槎、刨痕、毛刺、锤印等缺陷。

(2)石材窗台板、暖气罩安装位置正确,割角整齐,接缝严密,平直通顺。

石材窗台板出墙尺寸一致;暖气罩凹进石材窗台板尺寸一致。

3、允许偏差项目,见下表:
(四)成品保护:
1、安装石材窗台板和暖气罩时,应保护已完成的工程项目,不得因操作损坏地面、窗洞、角等成品。

2、窗台板、暖气罩进场应妥善保管,做到木制品不受潮,金属品不生锈,石料,决村不损坏棱角,不受污染。

3、安装好的成品应有保护措施,做到不损坏、不污染。

(五)应注意的质量问题:
1、石材窗台板插不进窗楼下帽头槽内:施工前应检查窗台板安装的条件,施工时应坚持预装,符合要求后进行固定。

2、窗台板底垫不实:捻灰不严;木制、金属窗台板找平条标高不一致、不平;施工中认真做每道工序,找平。

垫实、捻严、固定牢靠。

跨空窗台板支架应安装平正,使支架受力均匀。

3、多块拼接窗台板不平、不直:加工窗台板长、宽超偏差,厚度不一致。

施工时应注意同规格在同部位使用。

4、暖气罩安装不平、不正:因挂件位置不准;施工时应找正以后进行暖气罩的安装固定,保证压进尺寸一致。

(六)质量记录:
本工艺标准应具备以下质量记录:
1、石材窗台板、暖气罩制品应有出厂合格证,根据制品不同,应有强度、含水率试验资料。

2、石材窗台板安装质量检验评定资料。
