水泥稳定土石灰稳定土施工技术
石灰稳定土施工安全技术交底

石灰稳定土施工安全技术交底一、引言石灰稳定土是一种常见的道路基层材料,具有良好的稳定性和耐久性。
在石灰稳定土的施工过程中,安全始终是最重要的一环。
本文将介绍石灰稳定土施工的安全技术要点,以确保工人和施工过程的安全。
二、作业前准备在进行石灰稳定土施工之前,必须对工作现场进行充分的准备工作,以确保安全和高效进行施工。
1. 工作区域清理:清理工作区域内的杂物和障碍物,确保施工现场的整洁和通畅,减少安全隐患。
2. 环境检查:对施工现场周围的环境进行检查,排除任何可能造成危险的因素,如电线、管道等,确保施工过程不会对周边环境造成影响。
3. 人员配备:确保施工现场配备足够的人员,包括负责操作设备的人员、监督施工过程的人员以及应急救援人员等。
4. 安全设施准备:准备必要的安全设施,如警示标志、安全帽、防护手套、安全绳等,确保工作人员的安全。
三、施工中的安全事项在进行石灰稳定土施工的过程中,有几个关键的安全事项需要特别注意。
1. 个人防护措施:所有工作人员必须佩戴适当的个人防护装备,包括安全帽、工作服、防护手套等,以降低施工过程中发生意外伤害的风险。
2. 机械设备操作:在使用机械设备时,必须由经过培训和持证上岗的工作人员操作,严禁未经培训的人员擅自操作设备。
操作人员应熟悉设备的使用方法和安全操作规程,并保持设备的正常运行状态。
3. 施工现场警示标志:在施工现场周围设置警示标志,提醒他人注意施工区域,避免发生意外事故。
4. 化学品安全使用:在石灰稳定土施工过程中,可能会使用一些化学品,如石灰。
工作人员必须严格按照使用说明和安全操作规程使用化学品,防止发生化学品溅入人员眼睛、皮肤等部位造成伤害。
5. 废弃物处理:在施工过程中产生的废弃物必须及时清理和处理,防止对施工现场和周边环境造成污染和安全隐患。
四、应急预案石灰稳定土施工中可能会遇到一些突发情况,因此需要制定相应的应急预案,以确保在紧急情况下能够迅速有效地处理问题,保护工人的安全。
石灰稳定土下底基层施工技术方案及措施

石灰稳定土下底基层施工技术方案及措施一、施工前准备1.完善设计:根据路面设计要求,确定石灰稳定土下底基层的设计厚度、材料配合比及其它技术要求。
2.材料准备:准备所需的石灰稳定土材料,包括石灰、砂、碎石等。
3.设备准备:准备必要的施工设备,如挖掘机、压路机、水泥搅拌机等。
4.施工人员培训:对施工人员进行必要的培训,使其熟悉操作规程和工艺要求。
二、施工工艺1.基层平整:清除底基层表面的杂物,并确保其平整、均匀、无大坑洞和凸起物。
2.石灰稳定土拌和:按照设计要求将石灰稳定土材料进行混合拌和,可以采用机械搅拌或者人工搅拌的方式。
3.施工厚度控制:根据设计要求控制石灰稳定土下底基层的厚度,一般可以采用不同轴测测量或者定位桩进行控制。
4.压实处理:采用振动压路机对石灰稳定土下底基层进行压实,以增加其密实度和抗压强度。
5.平整处理:采用平地机或者推土机对压实后的基层进行平整处理,使其达到设计要求的表层平整度。
6.水化养护:在施工完成后,进行水化养护处理,以保证石灰稳定土下底基层的强度和稳定性。
三、质量控制1.施工记录:对施工过程进行记录,包括材料配合比、拌和时间、施工厚度、压实次数等,以便质量检查与验收。
2.施工监控:对施工过程进行监控,包括材料拌和过程、压实过程、平整过程等,确保施工符合要求。
3.施工检验:对施工后的基层材料进行检验,包括强度、密实度等,以确保质量符合要求。
4.质量验收:根据施工质量要求,进行验收并出具相应的质量验收报告。
以上是石灰稳定土下底基层施工技术方案及措施的简要介绍,具体的施工过程和要求还需根据实际工程情况进行调整和确定。
在施工过程中,应严格按照相关规范和标准进行操作,保证施工质量和安全。
水泥石灰稳定土基层施工方案

水泥石灰稳定土基层施工方案一、石灰的消解为防止成型后的基层出现“蘑菇”现象,石灰必须在使用前7~10天充分消解,且把消解后的石灰过1cm筛子,并尽快使用。
如果石灰的堆放时间过长应该采取覆盖封存措施妥善保管,以防它的风化。
二、水泥水泥选用终凝时间较长(宜在6小时以上)的水泥。
三、土、砂砾土应选则塑性指数大于12的粘性土,天然砂砾的最大粒径小于4cm,对其不做压碎值、级配要求。
四、配合比的控制通过试验段确定施工方法、各种材料的虚铺厚度,在施工时对四种材料的虚铺厚度进行准确控制,在计量每一种材料时,都要多考虑一些增加量:一是要考虑施工时的各种损耗;二是要注意水泥石灰土综合稳定砂砾的表面修整时宜刮不宜填,最好要保证压实前比正常虚铺值高1cm~2cm,以利整平压实。
配合比一般不宜调整,如遇特殊原因必须调整的则必须重新进行试验、验算,以保证基层强度质量。
五、拌和与整理在拌和时一定要注意拌和的深度及搭接部位,既要控制好不能把下承层的土拌上来,也不能出现素土夹层,更不能出现拌和不匀的死角,特别是在拌和机的转弯调头部位,作业段落的新旧接茬部位,要错环搭接,容易发生漏拌的隐患部位,多遍拌和以拌好拌匀为度。
整理是控制结构层厚度、顶面高程、横坡度、平整度等几何尺寸的关键。
在整理过程中要一次找够,宁多勿少,宁高勿低。
六、含水量的控制含水量对水泥、石灰、土综合稳定基层能达到的密实度起非常重要的作用。
通常最佳含水量由试验室通过室内击实试验得出,而粒料及混合料的含水量可在工地按酒精燃烧称重法快速测定,以确定现场所加水量,混给料含水量现场检查标志一般以能用手握成团,但不帽浆沾手,落地能散为宜,在经过拌和后的混合料现场应检查其含水量。
如遇雨天应晾晒,并检查含水量的变化。
工地应有专人抽查混合料含水量变化情况中,一般情况下控制含水量较最佳含水量大23%. 七、成型时间的控制因水泥遇水发生水化作用,故在摊铺水泥后,开始计时,并使各工序衔接紧密,尽量缩短成型时间,以使水泥石灰土综合稳定砂砾基层在水泥终凝时间之前完成碾压。
水泥石灰稳定土、三合土施工技术

1基本概念水泥石灰稳定土,是指以水泥、石灰作为无机结合料,在经过粉碎或原来松散的土中,掺入足量的水泥、石灰和水,经拌和得到的混合料,并在压实和养生后,形成符合抗压强度要求的结构层。
本文中的土,特指粘土等细粒土。
三合土是指由石灰、粘土和细砂所组成,并加放适量的水,经拌和得到的混合料,并经分层夯实,形成具有一定强度和耐水性的结构层。
2应用范围主要应用于路基水毁修复,结构物基底处理等。
主要优点:具有较高的抗压强度和一定的抗拉强度;较好的水稳性和一定的冰冻稳定性;便于施工;缺乏优质粒料的地区较经济。
主要缺点:收缩系数大,易产生收缩裂缝。
3材料及技术要求所用材料主要是水泥、石灰、细砂和水。
3.1水泥水泥宜采用32.5或42.5级,要求初凝时间3小时以上,终凝时间6小时以上,体积安定性、细度等指标符合规范要求。
但不得使用快硬水泥、早强水泥以及已受潮变质的水泥。
3.2石灰石灰采用消石灰粉,应达到合格品以上,技术指标应符合表1的要求。
表1消石灰粉的技术指标3.3细砂可采用巴家咀的天然砂,或采用机制砂,细砂应洁净、干燥,不得含有杂质。
当采用天然砂时,其天然砂级配规格见表2;当用石屑、机制砂时,其规格见表3。
表2天然砂级配规格表30~2.36mm机制砂规格要求3.4水水为饮用水。
4配合比设计及验证根据相关资料及规范,选取不同水泥与石灰的剂量,分别拌制不同剂量的水泥石灰稳定土混合料与三合土混合料,并测定其最佳含水量和最大干密度;按97%的压实度,制作不同配合比的无侧限抗压强度试件,试件规格是直径50mm,高50mm,每组6个试件。
在标准养护室温度20℃±1℃,相对湿度在90%以上的条件下养生6天,浸水1天后,测定其无侧限抗压强度。
通过无侧限抗压强度试验,水泥石灰稳定土的无侧限抗压强度按不小于1.0MPa的目标值,通过分析计算,最终确定水泥石灰稳定土的配合比(重量比)为水泥:石灰:粘土=4:11:85,最佳含水量为17.1%,最大干密度为1.77g/cm3;三合土的无侧限抗压强度按不小于0.5MPa的目标值,通过分析计算,最终确定三合土的配合比(体积比)为石灰:黄砂:土=2:1:4,最佳含水量为17.5%,最大干密度为1.76g/cm3。
石灰稳定土施工方案

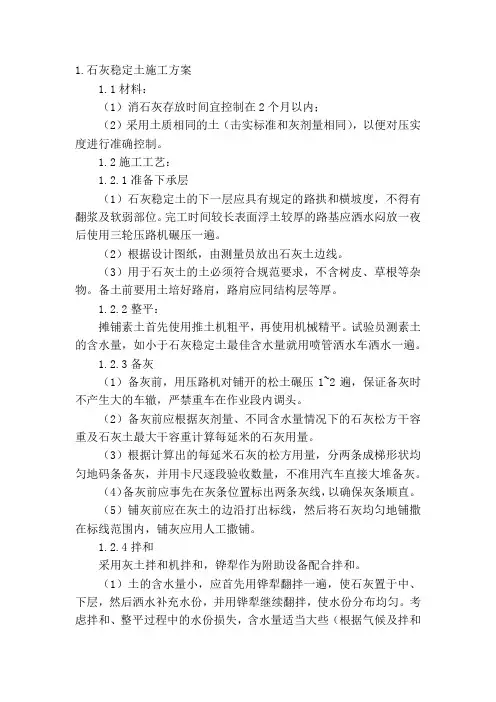

1.石灰稳定土施工方案1.1材料:(1)消石灰存放时间宜控制在2个月以内;(2)采用土质相同的土(击实标准和灰剂量相同),以便对压实度进行准确控制。
1.2施工工艺:1.2.1准备下承层(1)石灰稳定土的下一层应具有规定的路拱和横坡度,不得有翻浆及软弱部位。
完工时间较长表面浮土较厚的路基应洒水闷放一夜后使用三轮压路机碾压一遍。
(2)根据设计图纸,由测量员放出石灰土边线。
(3)用于石灰土的土必须符合规范要求,不含树皮、草根等杂物。
备土前要用土培好路肩,路肩应同结构层等厚。
1.2.2整平:摊铺素土首先使用推土机粗平,再使用机械精平。
试验员测素土的含水量,如小于石灰稳定土最佳含水量就用喷管洒水车洒水一遍。
1.2.3备灰(1)备灰前,用压路机对铺开的松土碾压1~2遍,保证备灰时不产生大的车辙,严禁重车在作业段内调头。
(2)备灰前应根据灰剂量、不同含水量情况下的石灰松方干容重及石灰土最大干容重计算每延米的石灰用量。
(3)根据计算出的每延米石灰的松方用量,分两条成梯形状均匀地码条备灰,并用卡尺逐段验收数量,不准用汽车直接大堆备灰。
(4)备灰前应事先在灰条位置标出两条灰线,以确保灰条顺直。
(5)铺灰前应在灰土的边沿打出标线,然后将石灰均匀地铺撒在标线范围内,铺灰应用人工撒铺。
1.2.4拌和采用灰土拌和机拌和,铧犁作为附助设备配合拌和。
(1)土的含水量小,应首先用铧犁翻拌一遍,使石灰置于中、下层,然后洒水补充水份,并用铧犁继续翻拌,使水份分布均匀。
考虑拌和、整平过程中的水份损失,含水量适当大些(根据气候及拌和整平时间长短确定),土的含水量过大,用铧犁进行翻拌凉晒。
(2)水份合适后,用机械粗平一遍,然后用灰土拌和机拌和第一遍。
(3)桥头两端在备土时应留出2米空间,将土摊入附近,拌和时先横向拌和两个单程,再进行纵向拌和,以确保桥头处灰土拌和均匀。
第二遍拌和前,宜用机械粗平一遍,然后进行第二遍拌和。
若土的塑指高,土块不易拌碎,应增加拌和遍数,并注意下一次拌和前要对已拌和过的灰土进行粗平和压实,然后拌和,以达到拌和均匀,满足规范要求为准。
市政道路基层施工技术方案

市政道路基层施工技术方案本技术方案介绍了石灰稳定土、水泥稳定土、石灰粉煤灰稳定砂砾等半刚性基层的施工技术,同时也介绍了级配碎石、级配砾石等柔性基层的施工技术要点。
一、石灰稳定土基层与水泥稳定土基层(一)材料与拌合(1)石灰、水泥、土、集料、拌合用水等原材料应进行检验,符合要求后方可使用,严格按照标准规定进行材料配合比设计。
(2)城区施工应采用厂拌(异地集中拌合)方式,不得使用路拌方式;以保证配合比准确,且达到文明施工要求。
(3)应根据原材料含水量变化、集料的颗粒组成变化,及时调整拌合用水量。
(4)稳定土拌合前,应先筛除集料中不符合要求的粗颗粒。
(5)宜用强制式拌合机进行拌合,拌合应均匀。
(二)运输与摊铺(1)拌成的稳定土类混合料应及时运送到铺筑现场。
(2)运输中应采取防止水分蒸发和防扬尘措施。
(3)宜在春末和气温较高季节施工,施工最低气温为5℃。
(4)厂拌石灰土类混合料摊铺时路床应湿润。
(5)雨期施工应防止石灰、水泥和混合料淋雨;降雨时应停止施工,已摊铺的应尽快碾压密实。
(三)压实与养护(1)压实系数应经试验确定。
(2)摊铺好的稳定土类混合料应当天碾压成活,碾压时的含水量宜在最佳含水量的土2%范围内。
(3)直线和不设超高的平曲线段,应由两侧向中心碾压;设超高的平曲线段,应由内侧向外侧碾压;纵、横接缝(槎)均应设直槎。
(4)纵向接缝宜设在路中线处,横向接缝应尽量减少。
(5)压实成活后应立即洒水(或覆盖)养护,保持湿润,直至上部结构施工为止(6)稳定土养护期应封闭交通。
二、石灰工业废渣(石灰粉煤灰)稳定砂砾(碎石)基层(也可称二灰混合料)(一)材料与拌合(1)对石灰、粉煤灰等原材料应进行质量检验,符合要求后方可使用。
(2)按规范要求进行混合料配合比设计,使其符合设计与检验标准的要求。
(3)采用厂拌(异地集中拌合)方式,且宜采用强制式拌合机拌制,配料应准确,拌合应均匀。
(4)拌合时应先将石灰、粉煤灰拌合均匀,再加入砂砾(碎石)和水均匀拌合。
水泥稳定土、石灰稳定土施工技术

③用水泥稳定土做基层时,对所用的碎石或砾石,应预先筛分成3~4个不同 粒级,然后配合,使颗粒组成符合表2-1-12所列级配范围。
水泥稳定土材料要求
(3)水泥稳定粒径较均匀的砂时,宜在砂中添加少部分塑性指数小于l0的粘性 土或石灰土,也可添加部分粉煤灰,加入比例可按使混合料的标准干密度接 近最大值确定,一般约为20%一40%。
2材料要求及原材料检测
(一)水泥 水泥稳定类结构层使用的水泥应符合国家技术标准的要求。普通硅酸盐水
泥、矿渣硅酸盐水泥和火山灰质硅酸盐水泥都可用于稳定集料和土。应选用 初凝时间大于4h、终凝时间在6h以上的水泥,不应使用快硬水泥、早强水 泥以及已受潮变质的水泥。宜采用32.5级或42.5级的水泥。
水泥稳定土材料要求
3.混合料的设计步骤
(5)试件在规定温度下保湿养生6d,浸水24h后,按现行《公路工程无机结合 料稳定材料试验规程》进行无侧限抗压强度试验。 (6)计算试验结果的平均值和偏差系数。 (7)根据上述强度标准,选定合适的水泥剂量,此剂量试件室内试验结果的平 均抗压强度天应达到下述要求:
水泥稳定土混合料组成设计
水泥稳定土材料要求
③级配碎石、未筛分碎石、砂砾、碎石土、煤矸石和各种粒状矿渣均适宜用 水泥稳定。碎石包括岩石碎石、矿渣碎石、破碎砾石等。
(2)用于高速公路和一级公路的粗粒土和中粒土应满足下列要求: ①用水泥稳定土做底基层时,单个颗粒的最大粒径不应超过37.5mm。水
泥稳定土的颗粒组成应在表2-1-12所列l号级配范围内,土的均匀系数应大于5。 细粒土的液限不应超过40%,塑性指数不应超过l7。对于中粒土和粗粒土, 如土中小于0.6mm的颗粒含量在30%以下,塑性指数可稍大。实际工作中, 宜选用均匀系数大于l0、塑性指数小于12的土。塑性指数大于17的土,宜采 用石灰稳定,或用水泥和石灰综合稳定。对于中粒土和粗粒土,宜采用表21-12中的2号级配,但小于0.075 mm的颗粒含量和塑性指数可不受限制。
石灰稳定土施工技术方案(路拌法)

石灰稳定土施工技术方案1、原材料试验1.1、应取所定料场中有代表性的土样进行下列试验:颗粒分析、液限和塑性指数、击实试验、碎石或砾石的压实值、有机质含量(必要时)、硫酸盐含量(必要时)。
1.2、如使用碎石、碎石土、砂砾、砂砾土等级配不好的材料,宜先改善其级配。
1.3、检验石灰的有效钙和氧化镁含量。
2、根据设计文件的要求,按土壤种类及石灰质量确定配合比。
确定石灰土最佳含水量、最大干容重。
3、施工前进行100m~200m试验段施工,确定机械设备组合效果、压实虚铺系数和施工方法。
4、材料要求:4.1、土4.1.1、稍具粘性的土壤(塑性指数大于4)砂性土、粉砂土、粘性土均可使用;以塑性指数10~20的粘性土为宜;用石灰稳定无塑性指数的级配砂砾、级配碎石、未筛分碎石时,应添加15%左右的粘性土;使用塑性指数偏大的粘性土时,应进行粉碎,粉碎后土块的最大尺寸不应大于15mm。
4.1.2、土的有机含量超过10%,硫酸盐含量超过0.8%时不宜用石灰稳定。
4.1.3、使用特殊类型的土壤如级配砾石、砂石、杂填土等应经试验决定。
碎石或砾石的压碎值应符合以下要求:用于城市快速路及主干道基层应不大于30%;用于次干路基层应不大于35%。
5、石灰、水和掺加料应符合以下要求5.1、石灰宜用1~2级的新灰。
对储存较久或经过雨期的消解石灰应经过试验,根据活性氧化物的含量,决定使用办法。
考虑具体情况建议使用袋装熟石灰、磨细的生石灰,不宜在现场消解块灰,必要时对熟石灰进行筛分处理(10mm方孔)。
5.2、水:凡饮用水(含牲畜饮用水)均可用于石灰土施工。
6、机具设备6.1、石灰土施工主要机械:推土机、平地机、振动压路机、轮胎压路机、装载机、水车。
厂拌时选用强制式拌合机,路拌时选用路拌机、圆盘耙、铧犁等。
6.2、小型机具及检测设备:蛙夯或冲击夯、四齿耙、双轮手推车、铁锨;水准仪、全站仪、3m直尺、平整度仪、灌砂筒等。
7、作业条件7.1、下承层已通过各项指标验收,其表面应平整、坚实,压实度、平整度、纵段高程、中线偏差、宽度、横坡度、边坡等各项指标应符合有关规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥稳定土石灰稳定土施工技术
首先,让我们来介绍水泥稳定土的施工技术。
水泥稳定土是指在土壤中添加适量的水泥,通过水泥与土壤颗粒间的化学反应和土壤颗粒之间的物理相互作用,来提高土壤的强度和稳定性。
下面是水泥稳定土的施工步骤:
1.土壤调配:首先需要选择适宜的土壤作为原土,在原土中加入适量的水泥。
原土应具备一定的粒径分布和颗粒形状,以便与水泥充分结合。
水泥的掺量应根据实际情况进行调整,通常是土壤干重的5-10%。
2.搅拌混合:将原土和水泥放入搅拌设备中进行混合。
可以使用搅拌机、转鼓式混凝土搅拌机等设备进行混合。
搅拌的时间应根据土壤类型和水泥含量进行调整,一般在5-10分钟之间。
3.加水调控:根据土壤的含水量和混合物的干湿性,适量加水进行调控。
水泥稳定土的含水量应控制在最佳含水量范围内,保证混合物的工作性能和稳定性。
4.压路成型:将调制好的水泥稳定土倾倒在预定的施工面上,然后使用压路机或振动压路机对土壤进行压实。
压实作业应采用适当的工艺和方法,以提高土壤的密实度和强度。
5.养护保养:水泥稳定土在施工完成后需要进行养护保养。
养护的时间和方法应根据水泥含量、环境温度和湿度等因素进行合理的选择。
通常情况下,养护时间为3-7天。
接下来,我们来介绍石灰稳定土的施工技术。
石灰稳定土是指在土壤中添加适量的石灰,通过石灰与土壤发生化学反应来改良土壤的性质。
下面是石灰稳定土的施工步骤:
1.土壤调配:选取适宜的土壤作为原土,根据工程要求加入适量的石灰。
原土的选择和石灰的掺量与水泥稳定土类似,应根据实际情况进行调整。
2.配置搅拌:原土和石灰放入搅拌机中进行混合。
与水泥稳定土不同,石灰稳定土可以使用搅拌机、转鼓式混凝土搅拌机等设备进行混合。
搅拌
时间一般为5-10分钟。
3.加水调控:根据土壤的含水量和混合物的干湿性,适量加水进行调控。
石灰稳定土的含水量应保持在一定范围内,以保证混合物的工作性能
和稳定性。
4.压路成型:将调制好的石灰稳定土倾倒在施工面上,然后使用压路
机或振动压路机对土壤进行压实。
压实作业应根据土壤类型和石灰含量进
行调整,以提高土壤的密实度和强度。
5.养护保养:石灰稳定土在施工完成后需要进行养护保养。
养护的时
间和方法应根据石灰含量、环境温度和湿度等因素进行选择。
通常情况下,养护时间为3-7天。
总之,水泥稳定土和石灰稳定土是常用的路基和路面施工技术。
它们
可以提高土壤的强度和稳定性,提高道路的承载能力和使用寿命。
在施工
过程中,需要注意土壤的选择、水泥或石灰的掺量、搅拌混合、加水调控、压路成型和养护保养等环节。
只有严格按照施工规范进行操作,才能确保
工程质量和施工效果。
