全国统一安装工程预算工程量计算规则
全国统一安装工程预算定额说明及计算规则

全国统一安装工程预算定额说明及计算规则一、编制预算的基本要点1.全面考虑工程的全过程,包括设计、施工、材料采购等各个阶段;2.严格按照国家有关工程定额进行编制;3.充分考虑地区差异和特殊情况;4.严格控制成本,确保合理经济。
二、预算定额的编制规则1.工程定额的选择:根据不同工程类型选择相应的定额,确保预算编制的准确性;2.定额参数的确定:根据工程规模、难度、工艺特点等确定定额参数,包括人工价格、材料价格、设备价格等;3.计算方法的确定:根据定额的具体要求确定计算方法,包括工程量计算、材料计算、设备计算等;4.标价依据的确定:根据工程预算的要求确定标价的依据,包括单价、承包价、总造价等;5.补充说明及审批:对编制过程中的补充说明进行记录,并通过相应程序进行审批。
三、预算定额的计算规则1.工程量计算:根据项目所需的各项工作内容,采用合适的计量单位进行量化计算;2.人工费计算:根据工程量计算结果和人工单价进行相应的乘法计算;3.材料费计算:根据工程量计算结果和材料单价进行相应的乘法计算;4.设备费计算:根据工程量计算结果和设备单价进行相应的乘法计算;5.间接费计算:包括施工管理费、利润、税金等,根据项目造价的一定比例进行计算;6.暂列金额计算:根据工程的特殊要求,需要设置一定的暂列金额进行计算;7.存在固定标准的工程项目可以直接查询执行,无需再次计算。
四、预算定额的应用范围1.土建工程:包括建筑物、道路、桥梁等;2.建筑装饰工程:包括室内外装饰、水电安装、空调安装等;3.建筑机电工程:包括给排水、电气、暖通、消防等;4.建筑材料:包括水泥、钢材、砂石等。
总结:全国统一安装工程预算定额的编制与计算规则是确保工程预算的合理性与准确性的重要依据。
编制时需要充分考虑工程的全过程,选择合适的工程定额以及确定相应的定额参数和计算方法。
在实际应用中,预算定额应根据具体工程类型和地区特点进行调整,以确保工程的顺利实施。

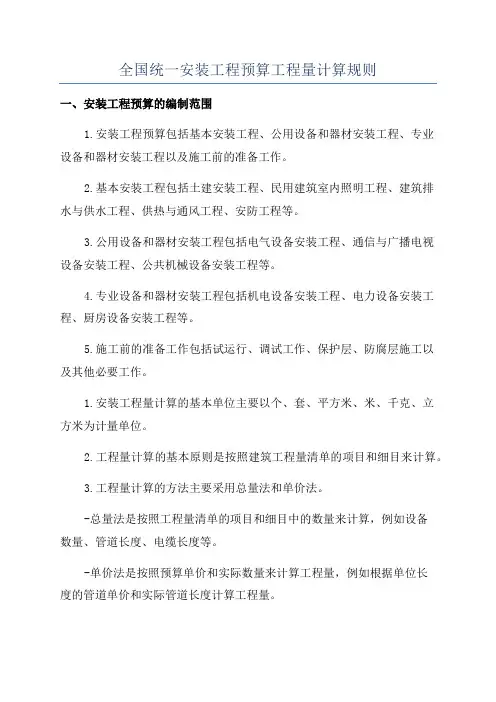

全国统一安装工程预算工程量计算规则

全国统一安装工程预算工程量计算规则一、安装工程预算的编制范围1.安装工程预算包括基本安装工程、公用设备和器材安装工程、专业设备和器材安装工程以及施工前的准备工作。
2.基本安装工程包括土建安装工程、民用建筑室内照明工程、建筑排水与供水工程、供热与通风工程、安防工程等。
3.公用设备和器材安装工程包括电气设备安装工程、通信与广播电视设备安装工程、公共机械设备安装工程等。
4.专业设备和器材安装工程包括机电设备安装工程、电力设备安装工程、厨房设备安装工程等。
5.施工前的准备工作包括试运行、调试工作、保护层、防腐层施工以及其他必要工作。
1.安装工程量计算的基本单位主要以个、套、平方米、米、千克、立方米为计量单位。
2.工程量计算的基本原则是按照建筑工程量清单的项目和细目来计算。
3.工程量计算的方法主要采用总量法和单价法。
-总量法是按照工程量清单的项目和细目中的数量来计算,例如设备数量、管道长度、电缆长度等。
-单价法是按照预算单价和实际数量来计算工程量,例如根据单位长度的管道单价和实际管道长度计算工程量。
4.工程量计算中的规避工程不纳入工程量计算范围内。
规避工程指在设计和施工中可以避免或减少的工程量,如大型设备拆除、旧设备迁移等。
5.安装工程中的临时设施和临时工程应进行单独核算,并列入工程量计算中。
三、工程量计算的基本步骤1.根据设计图纸和相关规范要求,编制工程量清单。
2.根据工程量清单的项目和细目,计算工程数量。
3.通过对比和分析历史工程资料,确定工程量计算的合理性和准确性。
4.按照工程量计算的原则和方法,计算工程量,并将结果填入工程量清单。
5.按照工程量计算的结果编制预算。
总之,全国统一安装工程预算工程量计算规则是建设工程招投标和合同管理过程中的重要依据,它规定了工程量计算的方法、计算的范围和计算的步骤,保证了工程量计算的准确性和一致性。
这些规则可以帮助建设单位、招标人和施工单位对安装工程进行有效的预算和管理,为工程的顺利进行提供了有力的支持。

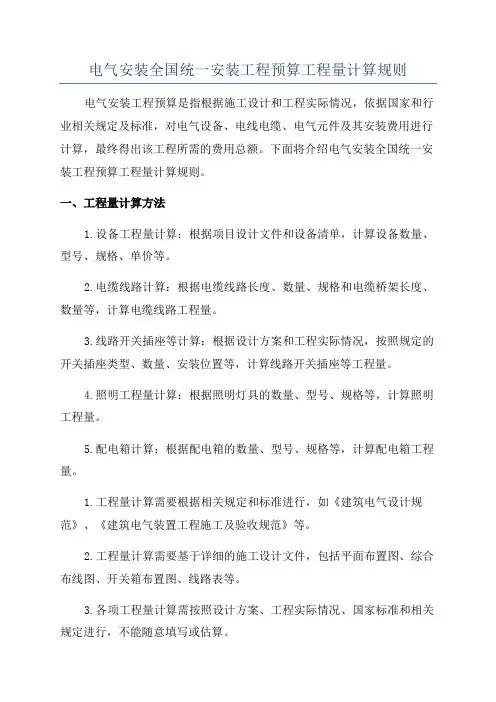

电气安装全国统一安装工程预算工程量计算规则

电气安装全国统一安装工程预算工程量计算规则电气安装工程预算是指对电气安装工程进行全面审查、估算和编制工程造价预算的过程。
全国统一安装工程预算工程量计算规则是为了保证电气安装工程预算的准确性和统一性,从而提高安装工程管理水平和效益,规范安装工程市场秩序。
电气安装工程预算的编制需要按照全国统一安装工程预算工程量计算规则进行,主要包括以下内容:1.工程量计算基本原则:工程量计算应符合统一的计量原则,即按实际施工部位和工程内容进行分项工程量的计算,确保工程量计算的准确性。
2.工程量计算基本单位:电气安装工程量计算以国家规定的计量单位为基准,如米、立方米、千克等。
3.工程量计算方法:根据工程施工图纸和技术规范要求,按照工程量计算规则,将施工图纸上的部位分解成独立的分部工程和子分部工程,然后按照相应的施工规范和定额进行计算。
4.工程量计算内容:电气安装工程量计算包括主要设备、材料、构配件、劳动量等方面的内容,同时还要考虑施工建筑物的特殊要求,如通风、防火、防爆等。
5.工程量计算标准:电气安装工程量计算应按照国家规定的计量标准进行,如《建筑施工和建筑安装工程定额》、《建筑工程工程量计算规范》等。
6.工程量计算程序:工程量计算应按照一定的程序进行,包括工程量计算依据的确定、工程量计算的方法和原则、分项工程量计算的编制和总工程量计算的核算等。
7.工程量计算软件应用:为了提高工程量计算的效率和准确性,可以借助计算机辅助设计软件进行工程量计算,如CAD软件、建筑工程计量软件等。
全国统一安装工程预算工程量计算规则的制定,可以提高电气安装工程预算的准确性和统一性,消除不同地区之间的差异,促进安装工程市场的规范化和健康发展。
同时,通过规范的工程量计算能够准确掌握工程的投资成本,为项目的决策提供科学依据,确保工程质量和效益。

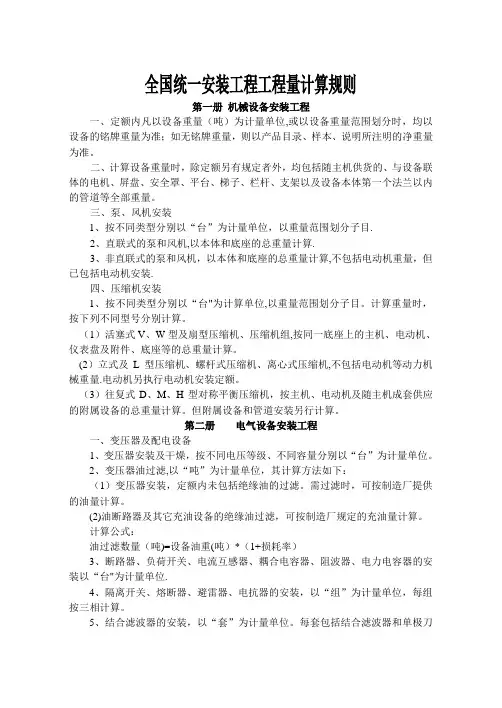

《全国统一安装工程预算定额》工程量计算规则

全国统一安装工程工程量计算规则第一册机械设备安装工程一、定额内凡以设备重量(吨)为计量单位,或以设备重量范围划分时,均以设备的铭牌重量为准;如无铭牌重量,则以产品目录、样本、说明所注明的净重量为准。
二、计算设备重量时,除定额另有规定者外,均包括随主机供货的、与设备联体的电机、屏盘、安全罩、平台、梯子、栏杆、支架以及设备本体第一个法兰以内的管道等全部重量。
三、泵、风机安装1、按不同类型分别以“台”为计量单位,以重量范围划分子目.2、直联式的泵和风机,以本体和底座的总重量计算.3、非直联式的泵和风机,以本体和底座的总重量计算,不包括电动机重量,但已包括电动机安装.四、压缩机安装1、按不同类型分别以“台"为计算单位,以重量范围划分子目。
计算重量时,按下列不同型号分别计算。
(1)活塞式V、W型及扇型压缩机、压缩机组,按同一底座上的主机、电动机、仪表盘及附件、底座等的总重量计算。
(2)立式及L型压缩机、螺杆式压缩机、离心式压缩机,不包括电动机等动力机械重量.电动机另执行电动机安装定额。
(3)往复式D、M、H型对称平衡压缩机,按主机、电动机及随主机成套供应的附属设备的总重量计算。
但附属设备和管道安装另行计算。
第二册电气设备安装工程一、变压器及配电设备1、变压器安装及干燥,按不同电压等级、不同容量分别以“台”为计量单位。
2、变压器油过滤,以“吨”为计量单位,其计算方法如下:(1)变压器安装,定额内未包括绝缘油的过滤。
需过滤时,可按制造厂提供的油量计算。
(2)油断路器及其它充油设备的绝缘油过滤,可按制造厂规定的充油量计算。
计算公式:油过滤数量(吨)=设备油重(吨)*(1+损耗率)3、断路器、负荷开关、电流互感器、耦合电容器、阻波器、电力电容器的安装以“台"为计量单位.4、隔离开关、熔断器、避雷器、电抗器的安装,以“组”为计量单位,每组按三相计算。
5、结合滤波器的安装,以“套”为计量单位。
每套包括结合滤波器和单极刀闸安装;不包括抱箍、钢支架、紫铜母线的安装,另套本册定额相应项目。

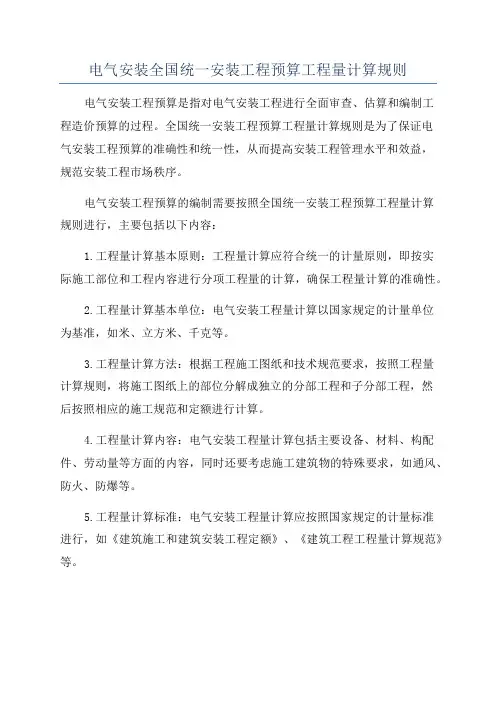

电气安装全国统一安装工程预算工程量计算规则

电气安装全国统一安装工程预算工程量计算规则电气安装工程预算是指根据施工设计和工程实际情况,依据国家和行业相关规定及标准,对电气设备、电线电缆、电气元件及其安装费用进行计算,最终得出该工程所需的费用总额。
下面将介绍电气安装全国统一安装工程预算工程量计算规则。
一、工程量计算方法1.设备工程量计算:根据项目设计文件和设备清单,计算设备数量、型号、规格、单价等。
2.电缆线路计算:根据电缆线路长度、数量、规格和电缆桥架长度、数量等,计算电缆线路工程量。
3.线路开关插座等计算:根据设计方案和工程实际情况,按照规定的开关插座类型、数量、安装位置等,计算线路开关插座等工程量。
4.照明工程量计算:根据照明灯具的数量、型号、规格等,计算照明工程量。
5.配电箱计算:根据配电箱的数量、型号、规格等,计算配电箱工程量。
1.工程量计算需要根据相关规定和标准进行,如《建筑电气设计规范》、《建筑电气装置工程施工及验收规范》等。
2.工程量计算需要基于详细的施工设计文件,包括平面布置图、综合布线图、开关箱布置图、线路表等。
3.各项工程量计算需按照设计方案、工程实际情况、国家标准和相关规定进行,不能随意填写或估算。
4.在进行工程量计算时,要充分考虑工程实际情况,如线路长度、线径、绝缘性能要求、电气设备功率等因素。
5.工程量计算涉及的相关参数和数据需真实可靠,不能虚报或缺漏。
三、工程量计算原则1.按照国家和行业相关规定和标准进行工程量计算,确保计算结果的合理性和准确性。
2.工程量计算需充分考虑施工实际情况,包括工程规模、施工条件、技术要求等。
3.工程量计算需统一使用标准化的计算方法和计算公式,确保计算结果的可比性和一致性。
4.工程量计算需遵循科学、公正、透明的原则,不得存在人为干预、虚报等行为。
5.工程量计算需保证计算结果的可靠性,充分考虑误差和风险因素。
综上所述,电气安装全国统一安装工程预算工程量计算规则需要依据国家和行业相关规定和标准进行,计算方法应准确可靠,计算过程需科学公正,计算结果需合理可靠。

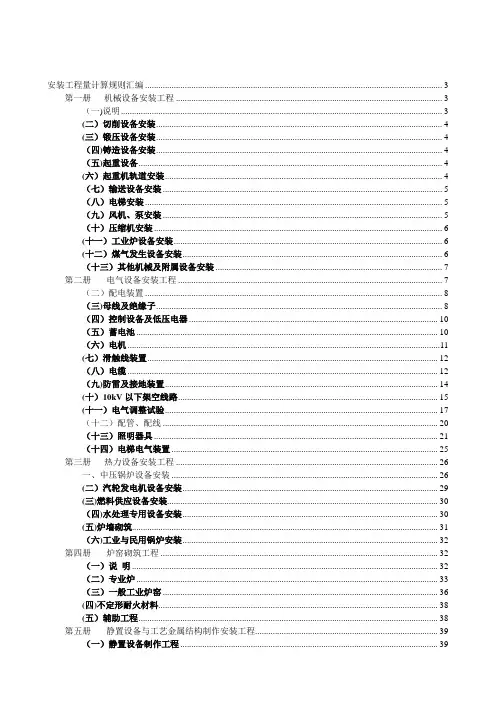

安装工程量计算规则

安装工程量计算规则汇编 (3)第一册机械设备安装工程 (3)(一)说明 (3)(二)切削设备安装 (4)(三)锻压设备安装 (4)(四)铸造设备安装 (4)(五)起重设备 (4)(六)起重机轨道安装 (4)(七)输送设备安装 (5)(八)电梯安装 (5)(九)风机、泵安装 (5)(十)压缩机安装 (6)(十一)工业炉设备安装 (6)(十二)煤气发生设备安装 (6)(十三)其他机械及附属设备安装 (7)第二册电气设备安装工程 (7)(二)配电装置 (8)(三)母线及绝缘子 (8)(四)控制设备及低压电器 (10)(五)蓄电池 (10)(六)电机 (11)(七)滑触线装置 (12)(八)电缆 (12)(九)防雷及接地装置 (14)(十)10kV以下架空线路 (15)(十一)电气调整试验 (17)(十二)配管、配线 (20)(十三)照明器具 (21)(十四)电梯电气装置 (25)第三册热力设备安装工程 (26)一、中压锅炉设备安装 (26)(二)汽轮发电机设备安装 (29)(三)燃料供应设备安装 (30)(四)水处理专用设备安装 (30)(五)炉墙砌筑 (31)(六)工业与民用锅炉安装 (32)第四册炉窑砌筑工程 (32)(一)说明 (32)(二)专业炉 (33)(三)一般工业炉窑 (36)(四)不定形耐火材料 (38)(五)辅助工程 (38)第五册静置设备与工艺金属结构制作安装工程 (39)(一)静置设备制作工程 (39)(三)设备压力试验与设备清洗,钝化,脱脂 (42)(四)设备制作安装其他项目 (42)(五)金属油罐制作安装工程 (43)(六)球形罐组装工程 (44)(七)气柜制作安装工程 (44)(八)工艺金属结构制作安装工程 (45)(九)综合辅助项目 (46)第六册工业管道安装工程 (47)(二)管道安装 (48)(三)管件连接 (48)(四)阀门安装 (49)(五)法兰安装 (50)(六)板卷管与管件制作 (50)(七)管道压力试验、吹扫与清洗 (51)(八)无损探伤与焊缝热处理 (51)(九)其他 (52)第七册消防及安全防范设备安装工程 (52)(二)水灭火系统 (54)(三)气体灭火系统 (56)(四)泡沫灭火系统 (57)(五)消防系统调试 (58)(六)安全防范设备安装 (58)(七)专业名词术语 (59)第八册给排水、采暖、燃气安装工程 (62)(二)阀门、水位标尺安装 (62)(三)低压器具水表组成与安装 (63)(四)卫生器具制作安装 (63)(五)供暖器具安装 (63)(六)小型容器制作安装 (64)(七)燃气管道及附件、器具安装 (64)第九册通风空调制作安装工程 (64)(二)部件制作安装 (65)(三)通风、空调设备安装 (66)(四)刷油、保温 (66)第十册自动化控制仪表安装工程 (66)(二)集中检测和集中监视及控制装置 (67)(三)工业电子计算机 (68)(五)仪表管、线、缆敷设及支架制作安装 (72)(六)仪表阀门、取源部件及其他附件 (73)(七)仪表盘、箱、柜安装及校接线 (73)第十一册刷油、防腐蚀、绝热工程 (73)(二)计量单位 (78)(三)除锈工程 (78)(四)刷油工程 (78)(五)防腐蚀涂料工程 (79)(七)橡胶板及塑料板衬里工程 (79)(八)衬铅及搪铅工程 (79)(九)耐酸砖、板衬里工程 (79)(十)绝热工程 (80)安装工程量计算规则汇编总则1、为统一安装工程预算工程量的计算,制订本规则。
《全国统一安装工程预算定额》工程量计算规则

《全国统一安装工程预算定额》工程量计算规则1.工程量计算的基本原则和要求:根据我国的工程施工实践经验,明确了工程量计算应遵循的基本原则和要求。
其中包括了计算精确性原则、工程量计算依据的确定原则、工程量单位和计算方法的规定等。
2.工程量计算依据的确定:在工程量计算中,需要明确计算所依据的基础数据和技术要求。
《全国统一安装工程预算定额》中规定了安装工程量计算的基本依据,如工程所需材料的规格、数量和质量要求、工程施工方法和工艺要求等。
3.工程量计算的单位和方法:工程量计算中常用的单位有长度、面积、体积、质量等。
《全国统一安装工程预算定额》明确了各种单位的换算关系和计算方法,如长度单位的换算、面积单位的计算、体积单位的计算等。
此外,还规定了工程量计算的精确度要求,以确保计算结果的准确性。
4.工程量计算的报表和文档编制:在进行工程量计算时,需要将计算结果进行整理和报表编制。
《全国统一安装工程预算定额》规定了工程量计算报表的格式和内容,包括工程量计算书、预算书、施工方案、技术规范等。
这些报表和文档的编制规则对于工程量计算的准确性和规范性具有重要意义。
5.工程量计算的审查和验算:为确保工程量计算的准确性和合理性,《全国统一安装工程预算定额》中还规定了工程量计算的审查和验算程序。
在施工前,需要对工程量计算进行审查,确保计算结果符合相关要求。
施工过程中,还需要进行工程量的验算,以核实计算结果。
《全国统一安装工程预算定额》的工程量计算规则对于建设工程的预算和施工方案编制有着重要的指导作用。
它通过明确计算的基本原则、依据、单位和方法等方面的内容,确保工程量计算结果的准确性和可靠性。
同时,该规则还规定了报表和文档的编制要求,为工程量计算提供了相关的标准和规范。
因此,建议施工单位和工程造价管理人员在编制工程预算和施工方案时,充分借鉴和运用《全国统一安装工程预算定额》中的工程量计算规则,以确保工程质量和工程造价的合理性和可控性。
《全国统一安装工程预算定额》工程量计算规则

全国统一安装工程工程量计算规则第一册机械设备安装工程一、定额内凡以设备重量(吨)为计量单位,或以设备重量范围划分时,均以设备的铭牌重量为准;如无铭牌重量,则以产品目录、样本、说明所注明的净重量为准。
二、计算设备重量时,除定额另有规定者外,均包括随主机供货的、与设备联体的电机、屏盘、安全罩、平台、梯子、栏杆、支架以及设备本体第一个法兰以内的管道等全部重量。
三、泵、风机安装1、按不同类型分别以“台”为计量单位,以重量范围划分子目。
2、直联式的泵和风机,以本体和底座的总重量计算。
3、非直联式的泵和风机,以本体和底座的总重量计算,不包括电动机重量,但已包括电动机安装。
四、压缩机安装1、按不同类型分别以“台”为计算单位,以重量范围划分子目。
计算重量时,按下列不同型号分别计算。
(1)活塞式V 、W 型及扇型压缩机、压缩机组,按同一底座上的主机、电动机、仪表盘及附件、底座等的总重量计算。
(2)立式及L 型压缩机、螺杆式压缩机、离心式压缩机,不包括电动机等动力机械重量。
电动机另执行电动机安装定额。
(3)往复式D、M 、H 型对称平衡压缩机,按主机、电动机及随主机成套供应的附属设备的总重量计算。
但附属设备和管道安装另行计算。
第二册电气设备安装工程一、变压器及配电设备1、变压器安装及干燥,按不同电压等级、不同容量分别以“台”为计量单位。
2、变压器油过滤,以“吨”为计量单位,其计算方法如下:(1)变压器安装,定额内未包括绝缘油的过滤。
需过滤时,可按制造厂提供的油量计算。
(2)油断路器及其它充油设备的绝缘油过滤,可按制造厂规定的充油量计算。
计算公式:油过滤数量(吨)=设备油重(吨)* (1+损耗率)3、断路器、负荷开关、电流互感器、耦合电容器、阻波器、电力电容器的安装以“台”为计量单位。
4、隔离开关、熔断器、避雷器、电抗器的安装,以“组”为计量单位,每组按三相计算。
5、结合滤波器的安装,以“套”为计量单位。
每套包括结合滤波器和单极刀闸安装;不包括抱箍、钢支架、紫铜母线的安装,另套本册定额相应项目。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安装工程量计算规则汇编总则1、为统一安装工程预算工程量的计算,制订本规则。
2、本规则适用于安装工程施工图设计阶段编制工程预算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《全国统一安装工程预算定额》(SGD5-2000)相配套,作为确定安装工程造价及其消耗量的基础。
3、安装工程除依据《全国统一安装工程预算定额》(SGD5-2000)及本规则各项规定外,还应依据以下文件:(1)经审定的施工设计图纸及其说明;(2)经审定的施工组织设计或施工技术措施方案;(3)经审定的其他有关技术经济文件。
4、本规则的计算尺寸,以设计图纸表示的或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定计算:(1)以体积计算的为立方米(m3);(2)以面积计算的为平方米( m2 );(3)以长度计算的为米( m );(4)以重量计算的为吨( t );(5)以台(套或件等)计算的为台(套或件等)。
汇总工程量时,其准确度取值:m3 、m2 、m以下取两位;t以下取三位;台(套或件等)取整数,两位或三位小数后的位数按四舍五入法取舍。
5、计算工程量时,应依施工图纸顺序,分部、分项依次计算,并尽可能采用计算表格及计算机计算,简化计算过程。
第一册机械设备安装工程(一)说明1、机械设备安装工程除另有说明者外,均以“台”为计量单位,以设备重量“t”划分项目。
设备重量均以设备的铭牌重量为准;如无铭牌重量的,则以产品目录、样本、说明书所注的设备净重量为准。
2、计算设备重量时,除另有规定者外,应按设备本体及联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩和设备本体第一个法兰以的管道等全部重量计算。
(二)风机、泵安装1、风机、泵安装以“台”为计量单位,以设备重量“t”分列项目。
在计算设备重量时,直联式风机、泵,以本体及电机、底座的总重量计算;非直联式的风机和泵,以本体和底座的总重量计算,不包括电动机重量。
直联式、非直联式安装均已包括电动机安装,不再另计。
2、深井泵的设备重量以本体、电动机、底座及设备扬水管的总重量计算。
3、DB型高硅铁离心泵以“台”为计量单位,按不同设备型号分列项目。
第二册电气设备安装工程(一)配电装置1、断路器、电流互感器、电压互感器、油浸电抗器、以及电容器柜的安装以“台”为计量单位;电力电容器的安装以“个”为计量单位。
2、隔离开关、负荷开关、熔断器、避雷器、干式电抗器的安装以“组”为计量单位,每组按三相计算。
3、交流滤波装置的安装以“台”为计量单位,每套滤波装置包括三台组架安装,不包括设备本身及铜母线的安装,其工程量按本册相应说明另行计算。
4、高压设备安装项目均不包括绝缘台的安装,其工程量应按施工图设计执行相应项目。
5、高压成套配电柜和箱式变电站的安装以“台” 为计量单位,均未包括基础槽钢、母线及引下线的配装安装。
6、配电设备安装的支架、抱箍及延长轴、轴套、间隔板等,按施工图设计的需要量计算;执行本册第四章铁构件安装项目,或按成品考虑。
7、绝缘油、六氟化硫气体、液压油等均按设备带有考虑;电气设备以外的加压设备和附属管道的安装应按相应估价表另行计算。
8、配电设备的端子板外部接线,应执行本册第四章相应项目。
9、设备安装所需的地脚螺栓按土建预埋考虑;设备安装需要二次灌浆时,执行第一册相关子目。
(二)母线及绝缘子1、悬垂绝缘子串安装,指垂直或V型安装的提挂导线、跳线、引下线、设备连接线或设备等所有用的绝缘子串安装,按单、双串分别以“串”为计量单位,耐绝缘子串的安装,已包括在软母线安装项目。
2、支持绝缘子安装以“个”为计量单位,按安装在户、户外、以及单孔、双孔、四孔固定分别计算。
3、穿墙套管安装不分水平、垂直安装,均以“个”为计量单位。
4、软母线安装,指直接由耐绝缘子串悬挂部分,按软母线截面大小分别以“跨/三相”为计量单位,设计跨距不同时,不得调整。
导线、绝缘子、线夹等均按施工图设计用量加估价表规定的损耗率计算。
5、软母线引下线,指由T型线夹或并沟线夹从软母线引向设备的连接线,以“组”为计量单位,每三相为一组;软母线经终端耐线夹引下(不径T型线夹或并沟线夹引下)与设备连接的部分执行引下线项目,不得换算。
6、两跨软母线间的跳引线安装,以“组”为计量单位,每三相为一组。
不论两端的耐线夹是螺栓式或压接式,均执行软母线跳线项目,不得换算。
7、设备连接线安装,指两设备间的连接部分,不论引下线、跳线、设备连接线,均应分别按导线截面、三相为一组计算工程量。
8、组合软母线安装,按三相为一组计算、跨距(包括水平悬挂部分和两端引下部分之和)系按45米考虑,跨度的长与短不得调整。
软导线、绝缘子、线夹按施工图设计用量加上规定的损耗率计算。
9、软母线安装预留长度按下表计算。
(单位:米/根)10、带型母线安装及带型母线引下线安装包括铜排、铝排,分别以不同截面和片数以“10m/单相”为计量单位。
11、钢带型母线安装,按同规格的铜母线项目执行,不得换算。
12、母线伸缩接头及铜过渡板安装均以“个”为计量单位。
13、槽型母线安装以“米/单相”为计量单位,槽型母线与设备连接分别以连接不同的设备以“台”或“组”为计量单位,槽型母线按设计用量加损耗率计算。
14、共箱母线安装以“m”为计量单位,长度按设计共箱母线的轴线长度计算。
15、低压(指380伏以下)封闭式扦接母线槽安装分别按导体的额定电流大小以“米”为计量单位,长度按设计母线的轴线长度计算,分线箱以“台”为计量单位,分别以电流大小按设计数量计算。
16、重型母线安装包括铜母线、铝母线,分别按截面大小以母线的成品重量以“吨”为计量单位。
17、重型铝母线接触面加工指铸造件需加工接触面时,可以按其接触面大小,分别以“片/单相”为计量单位。
18、硬母线配置安装预留长度按下表规定计算。
(单位:米/根)19、带型母线、槽型母线安装均不包括支持瓷瓶安装和钢构件配置安装,其工程量应分别按设计成品数量执行本册相应项目。
(三)控制设备及低压电器1、控制设备及低压电器安装以“台”或“个”为计量单位,其设备安装均未包括基础槽钢、角钢的制作安装,其工程量应按估价表相应子目另行计算。
2、铁构件制作安装均按施工图设计尺寸,以成品重量“kg”为计量单位。
3、网门、保护网制作安装,按网门或保护网设计图示的框外围尺寸,以“m2”为计量单位。
4、盘柜配线分不同规格,以“m”为计量单位。
5、盘、箱、柜的外部进出线预留长度按下表计算。
(单位:米/根)6、配电板制作安装及包铁皮,按配电板图示外形尺寸,以“m2”为计量单位。
7、焊(压)接线端子项目只适用于导线,电缆终端头制作安装项目中已包括焊(压)接线端子,不得重复计算。
8、端子板外部连接线按设备盘、箱、柜、台的外部接线图计算,以“10个头”为计量单位。
9、盘柜配线估价表只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程。
(四)蓄电池1、铅酸蓄电池和碱性蓄电池安装,分别按容量大小以单体蓄电池“个”为计量单位,按施工图设计的数量计算工程量,估价表已包括了电解液的材料消耗,执行时不得调整。
2、免维护蓄电池安装以“组件”为计量单位,其具体计算如下例:某项工程设计一组蓄电池为220V/500Ah,由12V的组件18个组成,那么就应该套用12V/500Ah的子目18组件。
3、蓄电池充放电按不同容量以“组”为计量单位。
(五)电机1、发电机、调相机、电动机的电气检查接线,均以“台”为计量单位,直流发电机组和多台一串的机组,按单台电机分别执行估价表相应项目。
小型电机按电机类别和功率大小执行估价表相应项目,大、中型电机不分类别一律按电机重量执行估价表相应项目。
2、电机检查接线项目,除发电机和调相机外,均不包括电机干燥,发生时其工程量应按电机干燥项目另行计算。
电机干燥项目系按一次干燥所需的工、料、机消耗量考虑的,在特别潮湿的地方,电机需要进行多次干燥,应按实际干燥次数计算,在气候干燥、电机绝缘性能良好、符合技术标准而不需要干燥时,则不计算干燥费用。
实行包干的工程,可参照以下比例,由有关各方协商而定。
①低压小型电机3kW以下,按25%的比例考虑干燥。
②低压小型电机3kW以上至220kW按30%~50%考虑干燥。
③大中型电机按100%考虑一次干燥。
3、电机解体检查项目,应根据需要选用,如不需要解体时,可只执行电机检查接线项目。
4、电机项目的界线划分:单台电机重量在3吨以下的为小型电机;单台电机重量在3吨以上至30吨以下的中型电机;单台电机重量在30吨以上的为大型电机。
5、电机的安装执行第一册《机械设备安装》中电机安装项目,电机检查接线执行本册相应项目。
6、电机的重量和容量可按下表换算:注:实际中,电机的功率与重量的关系和上表不符时,小型电机以功率为准,大中型电机以重量为准。
(六)电缆1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:直埋电缆的挖、填土(石)方量注:①两根以的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规的最低标准);②每增加一根电缆,其宽度增加170mm;③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:①横穿道路,按路基宽度两端各增加2m。
②垂直敷设时,管口距地面增加2m。
③穿过建筑物外墙时,按基础外缘以外增加1m。
④穿过排水沟时,按沟壁外缘以外增加1m。
4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
5、电缆敷设按单根以延长米计算,一个沟(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度:电缆敷设的附加长度注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之。
7、电缆终端头及中间头均以“个”为计量单位,电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。
8、桥架安装,以“10m”为计量单位。
9、吊电缆的钢索及拉紧装置,应按本册相应项目另行计算。
10、钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。
11、电缆敷设及桥架安装,应按本册估价表第八章说明的综合容围计算。
(七)防雷及接地装置1、接地极制作安装以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按2.5m计算,若设计有管帽时,管帽量按加工件计算。
