沉砂池施工

合集下载

沉砂池施工方案

沉砂池施工方案

沉砂池施工方案1. 引言沉砂池是一种常用于水处理领域的设备,用于去除水中的悬浮颗粒物。

它由一个深而窄的池塘构成,设计用于沉淀颗粒物,并将其与水分离。

本文将介绍沉砂池的施工方案,包括池塘的选址、设计和建造过程。

2. 选址在选择沉砂池的位置时,需要考虑以下几个因素:2.1. 污水进水口的位置:污水进水口应尽可能靠近污水源,以减少输送管道的长度和损失。

2.2. 地势条件:沉砂池应建在地势较低的地方,以便自然地引导水流进入池塘。

2.3. 周围环境:沉砂池应远离居民区和饮用水源,以避免对环境和健康造成不利影响。

3. 设计3.1. 池塘尺寸:沉砂池的尺寸应根据处理的水量和悬浮颗粒物的特性来确定。

通常情况下,池塘的深度应为进水深度的1.5倍到2倍。

3.2. 污水进水口:污水进水口应设计成扇形的形状,以将水流均匀地引导到整个池塘。

3.3. 沉淀区域:沉砂池应具备足够大的沉淀区域,以确保颗粒物有足够的时间沉淀到底部。

可以通过增加池塘的长度或宽度来增加沉淀区域。

3.4. 出水口:沉淀的颗粒物会沉积在池塘底部,而清水则从出水口流出。

出水口应设置在池塘的最高点,并且应考虑到排水管道的连接。

4. 建造过程4.1. 地面准备:选择池塘的位置后,需进行地面准备工作。

清理地表杂草、建筑垃圾等,确保建造区域干净整洁。

4.2. 异地填料:在池塘的底部和周围填入适当的填料,以增加池塘的稳定性和承载力。

常用的填料材料包括沙子、砾石和粉煤灰等。

4.3. 混凝土施工:在填料铺设完毕后,需进行混凝土施工。

首先在池塘的底部浇筑混凝土,然后在池塘的四周搭建模板,浇筑池塘的侧壁和顶部。

4.4. 出水口设置:等混凝土完全干燥后,根据设计要求,在池塘的最高点设置出水口。

出水口应具备良好的密封性能,以防止泄漏。

4.5. 沉淀区域清理:当沉砂池开始运行时,颗粒物会在池塘底部沉淀,需要定期清理。

可以通过污水泵或清淤船清理沉积物,并将其输送至处理设备或处理场所。

沉砂池施工方案

沉砂池施工方案

沉砂池施工方案沉砂池是一种常用的污水处理设备,广泛应用于各种场合。

下面是一份沉砂池的施工方案:一、前期准备工作1. 建立施工组织,明确责任分工,并进行专项培训,确保施工人员具备必要的技能和安全意识。

2. 制定施工计划,确定施工时间和工期,并考虑到现场环境和特殊要求。

3. 调查勘测工作,了解地理条件、土质情况以及现场各种设备和管线的分布情况。

二、施工流程1. 打桩:根据设计要求,用挖掘机在指定位置打桩,保证沉砂池的稳定性。

2. 建立池体:根据设计要求,在打桩的基础上,采用钢筋混凝土施工技术,建立起池壁和池底。

确保池体结实牢固,并进行质量检验。

3. 安装进水管和出水管:根据设计要求,将进水管和出水管连接到池体上,并进行密封检查。

4. 安装排污系统:根据设计要求,将污水排放管道连接到池体上,并确保排污系统畅通无阻。

5. 安装曝气设备:根据设计要求,安装曝气设备,以保证池体内的氧气供应,促进污水的分解和沉降。

6. 填充填料:根据设计要求,在池体底部填充适当的填料,增加沉砂池的沉降功能,并提高沉砂效果。

7. 完善设施:根据设计要求,根据需要安装护坡、防护网等设施,确保池体安全可靠。

三、质量控制1. 在施工过程中,严格按照设计要求进行施工,确保沉砂池各项功能和性能的满足。

2. 定期检查施工质量,采用各种检测手段,对沉砂池的外观、结构、功能等进行检验。

3. 严格遵守相关施工规范和标准,确保施工过程中的安全和质量控制。

四、环境保护和安全措施1. 在施工现场设置警示标志和安全警示牌,提醒施工人员注意安全。

2. 施工期间,严禁随意倾倒废弃物和排放污水,保护环境。

3. 施工现场应设置完善的防护设施,保障施工人员的人身安全。

4. 施工过程中,应进行灰尘、噪音等污染物的控制和防治,减少对周围环境的影响。

通过以上的施工方案,能够实现沉砂池的安全、稳定和高效运行,确保污水处理效果达到预期目标。

同时,也能够保护环境和施工人员的安全。

钢制沉砂池施工方案与技术措施

钢制沉砂池施工方案与技术措施

钢制沉砂池施工方案与技术措施
引言
钢制沉砂池是一种用于处理含沙水的设备,可以有效去除水中的沙粒。

本文将介绍钢制沉砂池的施工方案和相关技术措施。

施工方案
1. 地址选择:选择施工地点时,应考虑到附近环境对施工的影响,如水源、电力供应等。

2. 设计规划:根据需要处理的水量和沙粒浓度,确定沉砂池的尺寸和结构设计。

3. 材料选用:选择优质的钢材作为沉砂池的建材,确保其耐腐蚀性和耐磨性。

4. 施工过程:按照设计规划,先进行基础建设,然后安装沉砂池的钢制结构,最后进行相关管道和阀门的连接。

技术措施
1. 水流控制:通过合理设置进水口和出水口的位置和尺寸,调整水流速度和水位,以达到最佳的去沙效果。

2. 清洗周期:根据实际情况设定清洗周期,定期对沉砂池进行清理,清除沉积在池底的沙粒和杂质。

3. 防腐措施:在施工过程中,应对钢制沉砂池进行防腐处理,以延长其使用寿命。

4. 定期检查:定期检查沉砂池的运行状态和设备是否正常,及时发现并解决问题,确保其正常运行。

以上是钢制沉砂池施工方案与技术措施的简要介绍,希望能对您有所帮助。

如有任何疑问或需进一步了解,请随时联系我们。

砖砌沉砂池施工方案与技术措施

砖砌沉砂池施工方案与技术措施

砖砌沉砂池施工方案与技术措施一、施工方案1.基础施工:首先需要对沉砂池的基础进行施工,一般采用混凝土基础,施工时要保证基础平整、结实,并做好止水处理,以防止地下水泄漏。

2.墙体砌筑:选择具有较好耐酸碱性能的砖块进行砌筑,采用一砂三石的水泥砂浆将砖块砌筑成池壁和池底。

墙体砌筑时要保证水平、垂直和整体平整度,以确保沉砂池的稳定性和寿命。

3.防渗漏处理:为了防止底部或墙体渗漏,需要进行防渗漏处理。

首先在污水池底部施工一层防水层,可采用沥青、聚合物涂料等防水材料。

其次,墙体也需要进行防渗漏处理,可选择施工防渗漏砂浆或贴防水膜。

4.进出水口施工:沉砂池需要设置进水口和出水口。

进水口一般设置在沉砂池的一侧,出水口设置在池底中心位置。

进出水口的设置要考虑流量和防止二次污染,同时也要保证施工的牢固性和密封性。

5.污泥清理口施工:为了方便沉砂池的污泥清理和维护,需要在池底设置污泥清理口。

污泥清理口一般设置在池底中心位置,可采用钢筋水泥制作,并设置一定大小的污水格栅,以防止大颗粒物进入污泥清理口。

二、技术措施1.施工操作规范:在施工过程中,要严格按照设计图纸和规范要求进行操作。

施工人员要具备相关的技术知识和经验,并严格按照施工工艺进行施工。

2.材料的选择和合理使用:在施工中要选择符合要求的建材和设备,特别要注意选用耐酸碱性能较好的砖块和防水材料。

同时,要合理使用材料,以避免浪费。

3.质量检测和验收:在施工完成后,要进行质量检测和验收,检测项目主要包括工程尺寸、垂直度、水平度、防渗漏效果等。

验收合格后,方可投入使用。

4.维护和保养:沉砂池建成后,要进行定期的维护和保养工作。

定期清理污泥和池底沉淀物,检查池体和设备的工作状态,及时维修和更换损坏的部件。

5.安全措施:在施工过程中,要重视安全措施的落实,确保施工人员的人身安全。

同时,要制定相关的安全管理制度和应急预案,做好现场安全保护工作。

以上就是砖砌沉砂池施工方案与技术措施的相关介绍。

沉砂池施工方案范文

沉砂池施工方案范文

沉砂池施工方案范文沉砂池是一种用于处理废水中悬浮物质的装置,通常应用于污水处理、工业废水处理等领域。

其工作原理是通过让废水在池中停留一段时间,使其中的悬浮物沉淀到池底,从而实现固液分离。

下面是一个沉砂池的施工方案,供参考:一、工程概述:本工程废水处理厂的沉砂池的施工项目,主要包括基础平整、池体建设、出口管道安装等工作。

工程目标是建造一个有效的沉砂池,以实现废水中悬浮物质的沉淀和分离。

二、施工流程:1.基础平整:首先,对施工场地进行清理和平整,确保基础建设的顺利进行。

清除杂物、石块等障碍物,确保施工地面平整。

2.池体建设:根据设计图纸确定沉砂池的尺寸和形状,选择合适的材料进行施工。

通常情况下,沉砂池的池体可以使用混凝土进行浇筑,或者选择适合的槽体材料。

3.池底施工:沉砂池的池底应该是平整的,并且倾斜度适宜,以保证悬浮物质能够自然沉淀到池底。

池底可以使用适当坡度的混凝土进行施工,确保污水可以顺利流向池底。

4.江水入口布置:沉砂池的江水入口应该布置在池的一侧,并且在进水口处设置引流板,使废水缓慢地流入池内。

这样可以增加废水中悬浮物质沉淀的时间,提高沉砂效果。

5.污水出口布置:沉砂池的污水出口通常布置在池底,设置倾斜管道,方便将沉淀的悬浮物质排出池外。

出口管道可以连接到进一步处理设备,以达到更好的废水处理效果。

6.池体封闭:为了防止废水中悬浮物质的再次悬浮到池内,需要对沉砂池进行封闭。

可以在池体周围建造围墙,并在入口和出口处设置门,方便施工和维护。

7.池体维护:沉砂池的维护工作非常重要,定期清理池底的沉淀物,并检查管道是否畅通。

定期维护可以确保沉砂池的正常运行,延长使用寿命。

三、安全措施:在施工过程中,必须注意施工人员的安全。

使用合适的个人防护装备,遵守安全操作规程。

施工现场应设置警示标志,确保他人不会误入施工区域。

并配备消防设备,以应对突发火灾等事故。

四、总结:沉砂池的施工是一个复杂的过程,需要合理安排施工流程,确保工程质量。

蓄水池,沉砂池施工工艺流程

蓄水池,沉砂池施工工艺流程

蓄水池,沉砂池施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

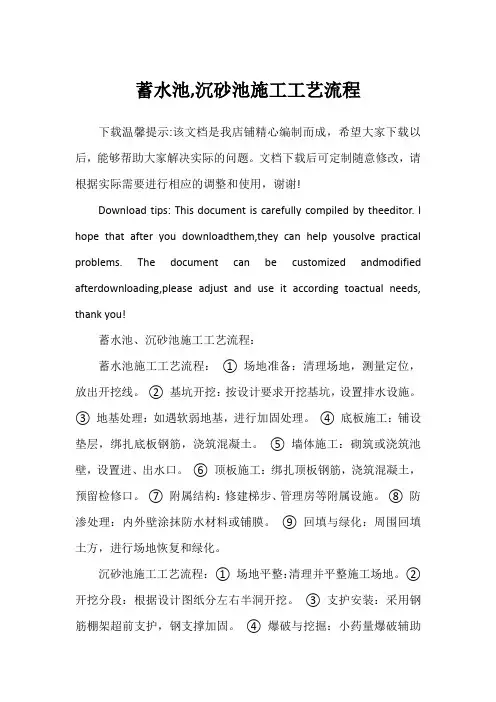

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download tips: This document is carefully compiled by theeditor. l hope that after you downloadthem,they can help yousolve practical problems. The document can be customized andmodified afterdownloading,please adjust and use it according toactual needs, thank you!蓄水池、沉砂池施工工艺流程:蓄水池施工工艺流程:① 场地准备:清理场地,测量定位,放出开挖线。

② 基坑开挖:按设计要求开挖基坑,设置排水设施。

③ 地基处理:如遇软弱地基,进行加固处理。

④ 底板施工:铺设垫层,绑扎底板钢筋,浇筑混凝土。

⑤ 墙体施工:砌筑或浇筑池壁,设置进、出水口。

⑥ 顶板施工:绑扎顶板钢筋,浇筑混凝土,预留检修口。

⑦ 附属结构:修建梯步、管理房等附属设施。

⑧ 防渗处理:内外壁涂抹防水材料或铺膜。

⑨ 回填与绿化:周围回填土方,进行场地恢复和绿化。

沉砂池施工工艺流程:① 场地平整:清理并平整施工场地。

② 开挖分段:根据设计图纸分左右半洞开挖。

③ 支护安装:采用钢筋棚架超前支护,钢支撑加固。

④ 爆破与挖掘:小药量爆破辅助开挖,及时出渣。

⑤ 初期支护:对拱肩、拱圈进行一次混凝土喷护。

⑥ 隔墙设置:浇筑中间隔墙,与钢支撑连接。

⑦ 二次支护:挂网后进行二次混凝土喷护加固侧墙与顶拱。

⑧ 清理与验收:清理施工区域,准备验收工作。

沉砂池施工方案

沉砂池施工方案

沉砂池施工方案一、引言沉砂池是一种重要的水处理设备,用于去除水中的悬浮颗粒物和沉积物。

本文将针对沉砂池的施工方案进行详细介绍。

二、沉砂池施工准备在进行沉砂池施工之前,需要进行充分的准备工作。

具体步骤如下:1.确定施工地点,根据设计要求进行布局规划。

2.准备所需材料和设备,包括砖、水泥、细砂等。

3.安排施工人员,确保具备相关经验和技能。

三、沉砂池施工步骤沉砂池的施工主要包括以下步骤:1.地基处理–在施工区域进行清理和平整,确保地基坚固。

2.池体搭建–按照设计图纸要求,搭建沉砂池的主体结构。

3.水泥浆灌浆–使用水泥浆对沉砂池进行灌浆,加固池体结构。

4.过滤介质填充–在沉砂池内填充过滤介质,如砂石等。

5.管道连接–连接进水管道和出水管道,确保水流畅通。

四、沉砂池施工质量控制为保证沉砂池的使用效果和使用寿命,需要进行严格的质量控制。

施工中应注意以下几个方面:•材料质量:保证所选用的材料符合相关标准,具有足够的强度和耐久性。

•施工工艺:按照设计要求和标准施工,确保每个步骤的质量。

•施工现场管理:保持施工现场整洁有序,确保施工进度和质量。

五、沉砂池施工后期维护沉砂池施工完成后,还需要进行定期维护,以确保其正常运行。

建议定期进行以下维护工作:1.定期清理沉积物,保持沉砂池通畅。

2.检查过滤介质,及时更换或清洗。

3.定期检查管道连接,确保无渗漏或破损。

结语通过本文的介绍,相信读者对沉砂池的施工方案有了更深入的了解。

在进行沉砂池施工时,务必重视质量控制和后期维护工作,以确保水处理设备的正常运行和使用寿命。

沉砂池施工组织设计文档

沉砂池施工组织设计文档

沉砂池施工组织设计文档一、项目概述沉砂池是一种用于处理工业废水或污水中含有大量悬浮颗粒物的设备,通过重力作用将悬浮颗粒物沉降到底部,从而达到净化水质的目的。

本项目旨在对一个沉砂池进行施工,确保其能够正常运行并达到设计要求。

二、施工目标1.安装沉砂池的主体结构,确保其稳固可靠。

2.安装进出水口,保证水流顺畅。

3.安装底部沉淀装置,确保悬浮颗粒物能够有效沉降。

4.安装清污装置,保证沉砂池的清洁和正常运行。

5.安装监测设备,对沉砂池的水质和运行状态进行监控。

三、施工步骤1.搭建施工现场1.1设立施工驻地,搭建工地办公区和工人宿舍。

1.2设立施工控制中心,配备必要的设备和人员。

1.3划定施工区域,并进行防护措施。

2.准备材料和设备2.1根据设计方案,准备所需的施工材料,包括沉砂池主体结构、进出水口、沉淀装置、清污装置等。

2.2准备所需的施工设备,包括吊车、挖掘机、焊接设备等。

3.安装沉砂池主体结构3.1根据设计要求,将沉砂池主体结构的各个部件逐一安装到指定位置。

3.2使用焊接设备对各个部件进行焊接,确保其稳固可靠。

3.3进行必要的测试和调整,确保主体结构的垂直度和水平度满足要求。

4.安装进出水口4.1将进出水口的管道与沉砂池主体结构连接,确保连接紧密。

4.2设置进出水口的阀门和调节装置,以便调整水流量和水位。

5.安装底部沉淀装置5.1按照设计要求,在沉砂池底部安装沉淀装置,确保悬浮颗粒物能够有效沉降。

5.2进行必要的测试和调整,以保证底部沉淀装置的效果符合要求。

6.安装清污装置6.1根据设计要求,在沉砂池内部安装清污装置,用于清洁沉砂池内的积存物。

6.2进行必要的测试和调整,以确保清污装置能够正常工作。

7.安装监测设备7.1安装水质监测设备,用于监测沉砂池的水质指标。

7.2安装运行状态监测设备,用于监测沉砂池的运行状态和故障情况。

7.3进行必要的测试和调整,以确保监测设备能够正常工作。

8.清理现场8.1清理施工现场,确保施工区域整洁有序。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

纳黔高速公路C9项目合同段
沉砂池施工方案
一、编制依据:
1、根据国家的政策、法律、法规及业主的要求。

2、厦门至成都公路川黔界至纳溪段高速公路土建工程第C9合同段施工合同文件、两阶段施工图设计等。

3、交通部颁布的《公路路基施工技术规范》(JTG F10-2006)及有关施工设计规范、技术文件、验收标准。

4、根据公司质量管理标准:GB/T19001-ISO9001:2000《质量管理体系要求》。

二、编制原则:
1、遵守合同文件要求的原则
2、确保工期的原则
3、确保质量创优的原则
4、安全第一、预防为主的原则
5、科学管理的原则
6、文明施工的原则
7、降低工程成本的原则
8、环境保护的原则
9、建立高效的组织机构、加强施工现场管理的原则
10、遵照执行设计标准和施工规范的原则
三、工程概况:
厦门至成都公路四川境黔川界至纳溪段高速公路C9合同段起止里程:
K47+697.71~K53+400m,全线长5.7Km,控制性工程为火石湾大桥。

主线设计速度80Km/s,主线车道宽度24.5米。

四、施工方案:
1、施工测量
按固定坐标及标高,用经纬仪和水准仪进行测算、图示位置和标高,定轴线
控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置,便于观测,一定要牢固,并采取保护措施。

2、基坑开挖:
边坡坡度按硬塑粘性土类,放坡系数为1:0.75计算,现根据现场实际情况,基底周围需设一条临时小明沟(离垫层500mm外)。

再设临时抽水井中一个,以防下雨时损坏基底土质,挖基底土方时,根据反铲性能,可次挖到设计标高以上200mm,以后用人工挖除至设计标高,若遇有地下水,根据排水条件和场地情况挖至地下水位以上,待排除地下水后再挖至预定标高。

3、验槽
根据图纸要求,不同土质情况有不同的地基处理,在开挖基坑时,及时会同设计、监理方确认土质情况,并对基础形式作业决定。

基坑底高程的允许偏差为±20mm。

4、施工排水
施工排水采用明沟排水,设排水井用清水泵抽水,排至场地排水系统,排水沟终止使用后用砂石将排水沟、井填实。

5、基础垫层
槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。

对于干燥土应用水润湿,表面不得留有积水。

混凝土拌制:后台要认真按混凝土的配合比投料:每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)。

严格控制用水量,搅拌要均匀,最短时间不少于90s。

混凝土的浇筑:采用小推车运输人工摊铺平板振动器振捣,振捣器的移动间距,应能保证振动器的平板覆盖已振捣的边缘,且捣密实。

混凝土不能连续浇筑时,一般超过2h,应按施工缝处理。

混凝土振捣密实后,按事先做好的控制标高桩找平,表面应用木抹子搓平。

混凝土的养护:混凝土浇筑完毕后,应在12h内加以覆盖和浇水,浇水次
数应能保持混凝土有足够的润湿状态。

养护期一般不少于7昼夜。

6、水池壁砌筑施工(A)砖砌体施工工艺流程:
抄平放线→摆砖样→墙体砌筑→轴线引测、标高控制。

(B)砖砌体施工要点:
1)在开始砌筑前,弹出墙体砌筑边线,依次吊线砌筑。

砌筑时先远后近,先上后下,先外后内。

砌筑应作到横平竖直,砂浆饱满,接茬可靠,灌缝严密。

2)砖的运输、装卸,要轻装、轻放,现场堆码整齐,堆放在平坦、干燥面上,避免多次搬运。

3)砖必须提前一天浇水湿润,含水率为10~15%,不得干砖上墙,不得用含水率过饱和状态的砖砌墙。

4)砂浆配合比采用重量比,计量精度:水泥为±2%,石灰膏控制在±5%以内,机械搅拌,搅拌时间≥1.5min。

7、池体内外抹灰施工。

先内后外,先把池内壁底清理,冲洗干净,浇水湿润池内壁顶,先刮防水水泥浆一道,然后用1:2防水砂浆抹平压光,外墙清洗干净,浇水湿润,用1:2水泥砂浆分层抹平直。

8、回填施工:
池顶复土应沿水池四周及池顶分层回填,防止超填,顶析表面要避免大力打夯。

相关文档
最新文档
