混凝土排水管价格表

混凝土排水管价格表

运城地区钢筋混凝土厂家价格表

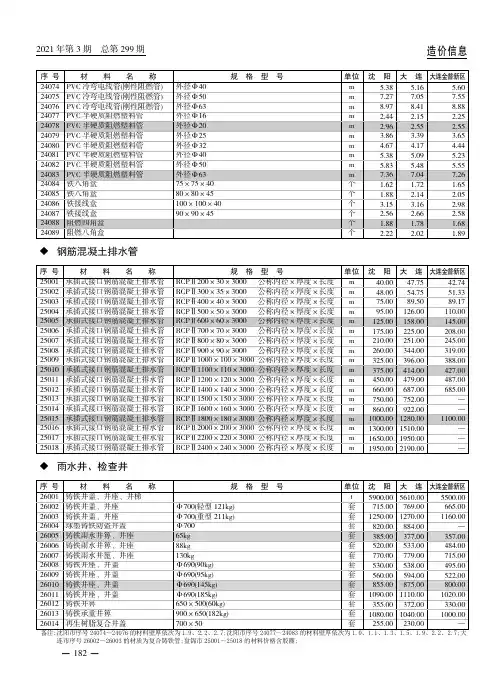

厂家1 厂家2 厂家3 Φ300×3m 740 米 58 63 60

Φ400×3m 665米 68 86 72

Φ500×3m 460米 90 100 105 Φ600×3m 475米 110 115 120 Φ800×3m 290米 210 230 255 Φ1000×3m 875米 305 350 330

总费用合计 509565元 577385元 560280元

钢筋混凝土排水管生产工艺

钢筋混凝土排水管生产工艺 混凝土和钢筋混凝土排水管 工艺技术规程 1.总则 1.1为使企业生产的混凝土和钢筋混凝土排水管(以下简称排水管)产品质量达到GB/T11836《混凝土和钢筋混凝土排水管》及JC/T640《顶进施工法用钢筋混凝土排水管》要求,不断提高全行业生产管理和质量管理水平,特制订本工艺技术规程。 1.2本规程适用于GB/T11836及JC/T640中规定的产品种类和产品规格,并采用离心、悬辊、立式震动工艺制作排水管,以及采用立式挤压和芯模振动加压工艺制作排水管的企业,采用其他工艺制作同类产品的企业可参照执行。 1.3本规程对排水管生产过程提出的各项工艺技术要求,是企业生产的技术依据。各企业应结合生产条件和产品特点等实际情况,制订本企业的工艺操作规程。 2.原材料 2.1水泥 2.1.1生产排水管可采用不低于强度等级32.5的硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥、快硬硫铝酸盐水泥,其性能符合GB175《硅酸盐水泥、普通硅酸盐水泥》、GB199《快硬硅酸盐水泥》、GB748《抗硫酸盐硅酸盐水泥》、GB1344《矿渣硅酸盐水泥、火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥》、JC714《快硬硫铝酸盐水泥》的规定。离心工艺不宜采用火山灰质硅酸盐水泥。 2.1.2进厂水泥应有水泥厂提供的标注有生产许可证标记的产品质量合格证。袋装水泥包装袋上应有品种、强度等级、生产厂名和出厂日期及生产许可证标记。水泥厂要提供水泥检验报告,根据需要应提供碱含量指标。 2.1.3袋装水泥应按生产厂名、品种、强度等级分别码放,不得混垛,并有防雨、防潮措施;散装水泥也按上述要求分仓储存,不得混仓。储存中的水泥不应有风化、结块现象。2.1.4对水泥质量有疑问或水泥出厂超过3个月时,应复验其强度等级、标准稠度用水量、凝结时间和体积安定性,并按试验结果使用。 2.2砂子应符合GB/T14684《建筑用砂》的规定。宜采用细度模数为 3.0~2.3的中砂,其含泥量不得大于3%。当采用海砂制作钢筋混凝土排水管时,其氯盐含量(以NaCl计)不得大于0.1%。 2.3石子 2.3.1石子应符合GB/T14685《建筑用卵石、碎石》的规定,针片状颗粒含量不得大于15%,含泥量不得大于1%,泥块含量不得大于0.5%。2.3.2石子最大粒径,对于混凝土管不得大于管壁厚的1/2,对于钢筋混凝土管不得大于管壁厚的1/3,并不得大于环向钢筋净距的3/4。采用悬辊和挤压工艺时,宜选用粒径稍小的石子。 2.4进厂的砂、石应分开堆放在坚硬的地坪上,其中不得混有杂草、树叶等。冬季结冰地区搅拌混凝土用砂不得混有冻块。进厂的砂、石材料根据需要应有碱活性试验报告单。 2.5水水应符合JGJ63《混凝土拌合用水》的规定。 2.6混凝土外加剂及粉煤灰 2.6.1根据需要可选用减水剂、早强剂、促凝剂、缓凝剂、膨胀剂等。其性能应符合GB807 6《混凝土外加剂》的规定。钢筋混凝土排水管中不得掺有对钢筋有腐蚀作用的混凝土外加剂。采用蒸汽养护的不得掺引气型混凝土外加剂。 2.6.2对所用的混凝土外加剂需先经过混凝土试验,取得预期效果后再掺用,并根据试验结果适当调整制管工艺参数。 2.6.3混凝土外加剂宜采用水剂,并应准确计量,在混凝土搅拌时加入。当直接采用粉状混凝土外加剂时,应延长搅拌时间1min。2.6.4外掺粉煤灰的质量应符合GB1596《用于水泥和混凝土中的粉煤灰》的规定。 2.7进厂的水泥、砂、石、钢筋、外加剂、粉煤灰等原材料,应经检验合格后方可使用。 2.7.1根据设计要求选用低碳钢热轧圆盘条、钢筋混凝土用热轧带肋钢筋或冷轧带肋钢筋,直径不得小于 3.0mm,其性能应符合GB/T701《低碳钢热轧圆盘条》、GB1499《钢筋混凝土用热轧带肋钢筋》、GB13788《冷轧带肋钢筋》的规定。 2.7.2进厂钢筋应有质量合格证,并按规格、按批量抽检;同规格热轧圆盘条每批不大于60t,冷拔低碳钢丝不大于5t,其检验项目为屈服强度、极限抗拉强度、180°冷弯次数及伸长率。 2.7.3钢筋应按规格存放,保持标牌完整,并有防雨、防潮设施。钢筋表面不应有伤痕、锈蚀(凹坑、麻面或氧化皮)和油污。用于滚焊成型骨架的钢筋应保持表面光洁。 3.混凝土 3.1管体混凝土设计强度不得低于30MPa,用于制作顶管的混凝土强度不得低于40MPa。出厂强度不得低于设计强度的80%。 3.2混凝土原材料必须经过称重计量,计量允许偏差:水泥、水、外加剂、粉煤灰,±2%;砂子、石子,±3%。宜采用电子称重装置计量,不得使用磅秤、拉杆秤计量。 3.3混凝土搅拌的最短时间(自全部材料装入至混凝土卸出止)按表1规定: 表1

钢筋砼管生产工艺

目前,国内大中口径钢筋混凝土排水管生产工艺主要有离心、悬辊、立式振捣、芯模振动四种工艺。我们通过对这四种工艺在生产实践中的应用,以及工艺特点的分析,发现芯模振动工艺生产钢筋混凝土排水管,在产品质量、生产效率、劳动强度、节能、环保等方面均优于其他工艺。 下面我们来分析一下四种工艺的特点: 一、离心工艺的特点 在离心成型过程中,管模连同混凝土在离心机上以一定的旋转速度转动,混凝土在离心力作用下分布于管模内表面并形成密实的结构,这种以离心法成型的混凝土称为离心混凝土。 离心混凝土的基本特点是,由于离心力的作用使混凝土中的固相粒子沿着离心方向沉降,与此同时将多余的水分排出,从而形成密实的混凝土结构,由于混凝土系由多种固相组分组成,在离心力作用下其沉降速度各不相同,因而又造成混凝土的分层现象,内壁是水泥浆层,靠外壁是混凝土层,中间夹着一层水泥砂浆,这种分层现象是在混凝土离心过程中发生的。其缺点是混凝土产生内外分层,破坏原设计混凝土级配,降低强度,其强度比普通砼强度降低6%以上,内壁水泥浆层强度降低更大,由于内壁水泥浆层水灰比大、强度低、因而耐磨性能差,水泥浆收缩大,放置时间一长,内壁容易出现裂缝。 离心工艺自动化程度低、劳动强度大、能耗高,生产过程中产生废浆液污染环境。 二、悬辊工艺的特点 悬辊工艺混凝土是在辊轴的辊压力的作用下密实的。其工艺缺点是,混凝土料层厚度很难掌握,制管时填料必须超厚即混凝土厚超过管模的档圈才能得到辊压,一般要求管子的成品应超厚2-3mm,这是很难掌握的。又由于管模在使用中档圈的磨损,造成管壁厚度误差较大,在填料厚度不均匀的情况下,辊压力的大小也不同,混凝土的密实度不同,强度波动较大,其次,在管子成型时,混凝土受到的机械辊压力很大,对钢筋骨架形成相当大的破坏力,容易造成钢筋骨架上下位移,钢筋位置不准确,钢筋表面出现贯通空穴,降低钢筋握裹力,严重的会造成钢筋骨架散架、跳筋、并筋,严重影响管材结构强度,由于钢筋表面空穴的存在,其抗渗性能也较差。 悬辊工艺自动化程度低、劳动强度大、能耗高。 三、立式振捣工艺特点 由于该工艺采用高水灰比塑性混凝土,人工用振动棒分层振捣密实,容易出现过振或漏振现象,造成管体混凝土强度不均匀,由于采用的是流动性较大的塑性混凝土,所以很难把管体混凝土强度做得很高,而且立式振捣的管子上部水分多,集料少,均质性

钢筋混凝土排水管施工方案

工程概述: 中船重工科技大厦位于海尔路以东,同安路以北。地势北高南低,根据管线综合,雨、污水均排往同安路市政雨、污水井,污水管线总长493米,雨水管线总长893米。 采用的规范与规程: 1、《室外排水设计规范》(GB50014-2006) 2、《给排水工程结构设计规范》GBJ69-2002 3、《给排水管道结构设计规范》GB50032-2003 工程特点: 1.管材采用承插式Ⅱ级钢筋混凝土管; 2.钢筋混凝土管工程作为道路工程的附属设施,在施工组织安排上要充分考虑与道路工程施工的配合,确保不影响主体工程的进度; 3.管道接口直接关系到系统的闭水性能,是排水管道施工的关键工序,必须严格依照设计图纸及有关规范进行施工。 工程材料准备: 1.材料部门按项目经理部的要求:按材料计划清单及时采购材 料。 2.材料应有材质证书,设备应有说明书和合格证。 3.各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地。 4.钢筋混凝土排水管定货时应注明管顶覆土深度。 机工具准备:

供应部门按计划清单备齐施工所需的各种机具、工具,并送到现场或施工驻地。 施工方法: 施工程序:测量放线沟槽开挖地基处理砂石垫层管道平基管道安装接口处理管座浇筑闭水试验分层回填地面恢复。 在垂直方向上采用先深后浅的施工原则。 3.8.3.1测量放线 1.测量放线前由专业测量工程师对甲方提供的控制桩点进行复.据,每隔20米钉设标记桩并加以保护。 3.按设计图中设计边坡坡度算出沟槽上口宽度,然后以两管中心线为准两边平分即为沟槽边线,用白灰作标记,施工按此线开挖管槽。 3.8.3.2 沟槽开挖 按招标书和设计图纸的要求开挖沟槽,我公司拟采用机械开挖,工字钢、槽钢、木板支护的方法施工。 1、开挖沟底比设计基底每侧加宽0.5米,以保证基础施工和管道安装有必要的操作空间,开挖弃土置于挖沟边线1米以外,以减少坑壁荷载,避免对坑壁的扰动,保证基坑稳定。 2、沟槽开挖期间还将加强对其标高的的测量,以防止超挖,机械开挖至设计管底标高以上0.2米时,即停止机械作业,改用人工开挖至设计标高。 3、对于较深的沟槽,若有明显的积水现象,将在沟槽边侧设置

钢筋混凝土排水管三年级管配筋设计图册

钢筋混凝土排水管 管体结构尺寸与配筋设计图册 管截面配筋设计分册 Ⅲ级管配筋设 计 分发号: ××××××××有限公司 二○○七年七月

GB50010-2002《混凝土结构设计规 范》 GB50332-2002《给水排水工程管道 结构设计规范》 CECS143:2002《给水排水工程埋地 预制圆形管管道结构设计规程》 04 S516《混凝土排水管道基础及 接口》 3. 编制要点 根据现行标准、规范、规程对管体 配筋进行计算及图表的编制。 ×××××××××××有限公司

土压力、侧向土压力、管内水重、堆积荷载等。进行强度计算时按 CECS143:2002规程确定各分项系数。 管断面内层钢筋按受弯构件计算; 管断面外层钢筋按大偏心受压构件计算; 按正常使用极限状态验算裂缝,允许最大裂缝宽度Wmax≤0.2mm。 材料强度 混凝土强度等级取C30,轴心抗压设计强度f t=mm2;轴心抗拉标准强度 f tk=mm2。 冷轧及热轧带筋钢筋标准强度 f yk=550N/mm2,抗拉设计强度 fy=360N/mm2。 管壁厚<100mm的管子可配单层筋,环向钢筋中心位置应在距离管内表面五分之二管壁厚处(2/5×t) 管壁厚≥100mm的管子,应配双层钢筋,其内、外环向钢筋净保护层为 20mm。对于直径1000mm、管壁厚为100mm的Ⅰ级管经验证明,也可用单层筋。 钢筋骨架按滚焊机焊接成型计算。钢筋骨架两端的环向钢筋应1~2圈,最大螺距不大于150mm。 纵向钢筋直径原则上应与环向环向钢筋一致,但在环向钢筋直径小于5mm时,为保证钢筋骨架的纵向刚度,也取 滚焊机设置,但必须满足 GB/T11836-1999标准中纵向钢筋间距的规定。 纵向钢筋两端混凝土净保护层为 10mm。 6. 图册内容 6.管规格 除国标规定的直径200~3000mm 21个规格外,又增加了1400、1600 两规格。 管壁厚 Ⅰ级管取最小,推荐及1/10×t 三种壁厚(直径2400以上含国标Ⅱ、 Ⅲ级管规定值);对于小直径管又增 加了常见的管壁厚。 Ⅱ、Ⅲ级管取国标规定的最小管壁厚;直径2400、2600、2800、 3000mm管又增加了1/10×t壁厚。图表 每个级别、每种规格管分管参数、 配筋图表两幅。分别给出了混凝土用 量、管重量、配筋面积、钢筋骨架的几 何尺寸及钢筋用量。 依据04S 516《混凝土排水管道基础及接口》图册,综合了Ⅰ、Ⅱ、Ⅲ级管在混凝土基础、砂(或土)基础时不同支承角度条件下的允许覆土厚度、管道顶进施工 允许覆土厚(见附录二,排水管实际工程条件)。

钢筋混凝土排水管生产设备改造工程建设可行性研究报告

钢筋混凝土排水管生产设备改造项目 可行性研究报告 第一章总论 一、项目基本情况 项目名称:鄂尔多斯市东羊水泥制品有限公司钢筋混凝土排水管生产设备改造项目 项目地址:鄂尔多斯市东胜区皂火壕混凝土工业园区 项目单位:鄂尔多斯市东羊水泥制品有限公司 可研编制单位:内蒙古自治区工程咨询中心 建设内容:改造现有悬辊生产工艺,引进芯模振动工艺,提高生产效率,降低劳动强度,降低能耗,提高产品质量。 总投资及资金来源:工程总投资为3000万元,其中:固定资产投资1800万元,新增土地投资1200万元。 资金筹措:项目总投资3000万元,全部自筹解决。 建设工期:2009年4月-2009年7月。 二、公司基本情况 公司名称:鄂尔多斯市东羊水泥制品有限公司 项目法人: 公司地址:鄂尔多斯市东胜区大桥路

企业概况:鄂尔多斯市东羊水泥制品有限责任公司是鄂尔多斯市地区一家知名的民营企业。公司地处鄂尔多斯市东胜区大桥路,地理位置优越,交通便利。公司创办于1994年。经过十多年的艰苦创业和不断发展,使一个建厂初期只有20万元的小厂发展到现有固定资产5000多万元,产值2000多万元,上缴利税100万元的中型民营企业。 公司下设水泥制品公司总厂、罕台镇制杆厂和金盟钢结构制造有限责任公司。水泥制品公司是生产混凝土制品的专业厂家,拥有生产钢筋混凝土排水管、公路涵管、钢筋混凝土电杆、钢纤维混凝土井盖、环行路灯杆基座、Ф5-11冷轧带肋钢筋以及各种配套水泥制品的设备能力和生产经验。东羊公司全体职工愿以“东羊牌”的优质水泥制品为全国市政建设工程、水电工程、工业建设工程提供优质的服务。 鄂尔多斯市金盟钢结构制造有限责任公司成立于2007年12月,是一家以生产路灯灯杆、电力铁塔、钢模模具为主,同时涉及机械加工领域的中型私营企业。公司位于鄂尔多斯装备制造基地,占地80余亩,建筑面积18490平方米,拟建四厂一车间。项目总投资5000万元,投产后可安排就业人员108人,年生产能力1万吨,总产值1.1亿元人民币,每年实现利税561万元。 历年来,公司先后被国家农业部、自治区农业厅评为“全国质量管理达标单位”、“产品质量信得过企业”、自

钢筋混凝土排水管生产技术现状及发展趋势

混凝土与水泥制品 CHINACONCR矾EANDCE眦NTPRODUCIS 钢筋混凝土排水管生产技术现状及发展趋势 沈丽华 (苏州混凝土水泥制品研究院215004) 一、钢筋混凝土排水管生产技术现状 这几年。随着城镇规模的不断扩大,污水治理工程的大力兴建,国家投入了大量资金用于市政建设和市政改造,排水管行业的形势应该说非常好。钢筋砼排水管的生产技术也随着管材的产量、质量、规格品种的发展而有了很大的进步。在上世纪的50~印年代,我们的制管工艺主要以手工振捣工艺为主;60—70年代,离心工艺逐渐占主导地位,当时制定的行业标准Jcl30—6"1就是以离心工艺为主制订的;到了70—80年代,悬辊工艺开始为国人所接受,当时离心、悬辊成为二个主要的制管工艺;从80年代后期开始,随着改革开发,我国与国外先进国家制管技术的交流日益频繁,并逐步从国外引进了十几条先进的径向挤压制管、芯模振动制管工艺生产线.使排水管的生产技术有了很大的飞越。目前,可以说国外所有的制管工艺,我国都有了。这在其他水泥制品行业是不多见的。下面简单介绍一下各种制管工艺的现状。 (一)离心制管工艺 离心制管的原理是在成型过程中,管模连同砼在离心机上以~定的旋转速度转动,砼在离心力作用下分布于管模内表面,在高速离心时,排出多余的水份,从而形成密实的砼结构。离心制管技术是澳大利亚人体谟在20世纪初发明的,所以国外将离心管称作为休谟管。由于这种技术发明早、设备简单、操作容易。所以很早就得到了普及应用。国外象澳大利亚、日本、印度等,都将它作为一种主要的制管工艺,特别是日本,离心工艺使用的相当普遍,对各种离心工艺制品都制定有相应的标准。我国也是较早采用离心工艺的国家.在我国的制杆、制桩、制管行业都普遍采用这种工艺。就排水管行业来说,几乎60%Wt上的企业有离心制管工艺生产线。近几年,随着柔性接口管的大量使用,在国产装备中,离心工艺更加受到青睐。因为用这种工艺制作的管子具有如下的优点:①外观质量好;②管体及接口尺寸正确;③管身强度高;④抗渗性能好。但用这种工艺也存在一些问题,如在离心成型完毕后,管体内部会存在较多的浮浆,既枵染环境,又造成原材料的浪费。粘附在内壁上的浮浆如不及时清理,还会影响管子的强度和内壁光滑性。常规管体清理出的浮浆有二种处理方法:一是在浮浆中掺入粗 82细集料,制成低级水泥制品,但因档次较低,销路不好;二是将浮浆液输入沉淀池,经沉淀后,上层清水排放掉,下面的沉淀物定期掏挖。但因水泥是水硬性胶凝材料,掏挖很费时、费力。国外有在离心砼中掺入各种絮凝剂,使得浮浆中的水泥与之结合。粘附在管壁内部,而清水在离心结束后从管体内排放掉,效果不错,但国外产品价格较高。目前,国内也开始重视这一阀藤,并且有单位开始在研制适合中国国情的絮凝剂。另外,离心制度的自动控制也是必须解决的,这关系到产品的质量,这个问题在管桩离心机上已经解决,在排水管离心机上也应该可以解决。 (二)悬辊制管工艺 悬辊法制管是悬置式辊轴辊压制管的简称。其原理为:悬置式的制管机主轴在电机驱动下,以一定的速度旋转,同时套入主轴的管横靠挡圈与主轴间的摩擦力被带动旋转。投入管模中的砼料在离心力作用下均匀地分布于管模内壁。当投入砼料的厚度超过管模的挡圈时.即受到辊压力的作用。砼在辊压力作用下逐渐密实。同时,由于砼表面并不平整,管模旋转时会产生振动,这种振动也有助于砼的密实。因此悬辊成型是在离心力、辊压力、振动力的共同作用下使砼密实的。该种制管技术是澳大利亚罗克拉公司于上世纪40年代首先采用的。该工艺也因为其设备构造简单,操作容易,且生产使用的是干硬性砼,无浮浆产生,不污染环境,生产的管子外压强度高,所以从80年代引进开始,很快就得到了普及,目前我国大约有一半的制管企业有悬辊工艺生产线。但经过二十多年的生产实践,我们发现,悬辊制管也存在如下一些工艺上的难点: ①喂料厚度难掌握。制管时喂料必须超厚即砼厚超过管模档圈才能得到辊压,一般要求管子成品超厚2mm~3mm。这是很难掌握的。又由于管模在使用中挡圈的磨损,造成管壁厚度误差较大,这在历次的排水管抽检中,悬辊管壁厚误差太大一直是比较突出的问题;②对钢筋骨架要求严格。在管子成型时,砼受到的机械辊压力很大,对骨架也形成相当大的扭力,如使用手工绑扎骨架,就容易造成骨架变形、散架,从而影响管体结构强度,因此悬辊制管必须采用滚焊骨架。③管子承口难以制作好,管身主要靠辊压密实,当设有承口内模时,此处即形不成辊压,如直接辊压成

钢筋混凝土排水管生产工艺

钢筋混凝土排水管生产工艺 目前,在国内水泥制品中,大中口径钢筋混凝土排水管生产工艺主要有离心、悬辊、立式振捣、芯模振动四种工艺。我们通过对这四种工艺在生产实践中的应用,以及工艺特点的分析,发现芯模振动工艺生产钢筋混凝土排水管,在产品质量、生产效率、劳动强度、节能、环保等方面均优于其他工艺。 下面我们来分析一下四种工艺的特点: 一、离心工艺的特点 在离心成型过程中,管模连同混凝土在离心机上以一定的旋转速 度转动,混凝土在离心力作用下分布于管模内表面并形成密实的结构,这种以离心法成型的混凝土称为离心混凝土。 离心混凝土的基本特点是,由于离心力的作用使混凝土中的固相粒子沿着离心方向沉降,与此同时将多余的水分排出,从而形成密实 的混凝土结构,由于混凝土系由多种固相组分组成,在离心力作用下其沉降速度各不相同,因而又造成混凝土的分层现象, 内壁是水泥浆层,靠外壁是混凝土层,中间夹着一层水泥砂浆,这种分层现象是在混凝土离心过程中发生的。其缺点是混凝土产生内外分层,破坏原设计混凝土级配,降

低强度,其强度比普通砼强度降低6%以上,内壁水泥浆层强度降低更大,由于内壁水泥浆层水灰比大、强度低、因而耐磨性能差,水泥浆收缩大,放置时间一长,内壁容易出现裂缝。离心工艺自动化程度低、劳动强度大、能耗高,生产过程中产生废浆液污染环境。 二、悬辊工艺的特点 悬辊工艺混凝土是在辊轴的辊压力的作用下密实的。其工艺缺点是,混凝土料层厚度很难掌握,制管时填料必须超厚即混凝土厚超过管模的档圈才能得到辊压,一般要求管子的成品应超厚2-3mm,这 是很难掌握的。又由于管模在使用中档圈的磨损,造成管壁厚度误差较大,在填料厚度不均匀的情况下,辊压力的大小也不同,混凝土的密实度不同,强度波动较大,其次,在管子成型时,混凝土受到的机械辊压力很大,对钢筋骨架形成相当大的破坏力,容易造成钢筋骨架上下位移,对比一下粉煤灰砌块机。钢筋位置不****,钢筋表面出现贯通空穴,降低钢筋握裹力,严重的会造成钢筋骨架散架、跳筋、并筋,严重影响管材结构强度,由于钢筋表面空穴的存在,其抗渗性能也较差。悬辊工艺自动化程度低、劳动强度大、能耗高。 三、立式振捣工艺特点 由于该工艺采用高水灰比塑性混凝土,人工用振动棒分层振捣密实,容

精编【建筑给排水工程】混凝土和钢筋混凝土排水管制造过程中各工序的工艺技术要求

【建筑给排水工程】混凝土和钢筋混凝土排水管制造过程中各工序的工艺技术 要求 xxxx年xx月xx日

xxxxxxxx集团企业有限公司Please enter your company's name and contentv

混凝土和钢筋混凝土排水管制造过程中各工序的工艺技术要求 点击数:2342011-08-10 16:48:39 来源: 水泥制管机 4、混凝土 4.1 混凝土强度等级 制管用混凝土强度等级不得低于C30,用于制作顶管的混凝土强度等级不得低于C40。混凝土配合比设计应通过试验确定。 4.2 混凝土配料 4.2.1严格按规定的配合比配料,原材料必须称重计量,不得使用体积比计量。原材料允许称量偏差:水泥、水、外加剂、掺和料±1%;砂子、石子±2%。所用计量器具必须经过检定合格,并在有效使用期内。计量装置称量前检查,符合要求方能使用,宜采用电子称重装置计量。

4.2.2应随气候变化测定砂、石的含水率并及时调整配料,冬季不得含冰块。 4.3 混凝土搅拌 4.3.1混凝土宜采用强制式搅拌机搅拌,混凝土净搅拌时间:对干硬性混凝土不宜少于120秒,对塑性混凝土不应少于90秒,并确保混凝土料拌合均匀,掺加掺合料时搅拌时间应当适当延长。 4.3.2搅拌第一罐混凝土时,搅拌机应先充分湿润,并按配合比增加水泥用量10%。 4.3.3混凝土混合物应即拌即用,混凝土混合物卸出搅拌机至喂料结束的间隔时间:环境温度高于25℃时,不超过60min;环境温度低于25℃时,不超过90 min。 4.3.4搅拌后的混凝土拌合物按生产班次抽样测定坍落度或工作度。离心工艺、立式震动(插入式工艺)混凝土坍落度宜采用20-60mm;立式震动(附着式工艺)坍落度宜采用 70-120mm;悬辊工艺、立式挤压和芯模振动工艺混凝土维勃稠度宜采用20s-60s。

钢筋混凝土排水管的正确选用和使用

钢筋混凝土排水管道选用说明书 晟元管业技术总顾问高级工程师吕明宇 经常听到业务员反应:管道在施工中经常出现管道裂缝现象。到施工现场勘察后发现,1、混凝土强度等级达不到设计要求便进行回填;2、回填土未按规范规定的要求分层夯实;3、未按设计要求选用钢筋混凝土管道,私自降低管子的等级,二、三级管选用普通级别的管;4,采购人员不熟悉管道的使用要求,或存在偷工减料的心理,选用级别低于设计要求的管;以上行为将施工和选用低于设计要求的管道产生的质量问题转嫁给生产厂家。为此,根据设计规范、施工验收规范、生产实践中的经验,特写此文以供生产、销售、施工人员参考。 一、选用标准要求: 1、按施工图纸设计要求,进行选择施工所需的管道。 2、GB/T11836-2009标准规定的埋置深度和荷载如下: 管级别管顶覆土厚度m 地面堆积荷载t/m 管道基础型式 1级 6.0 1 180°混凝土基础 2级 3.3 1 90°砂(土)弧基础 3级 5.3 1 90°砂(土)弧基础 注:管顶最小覆土厚度不得小于700mm。 二、根据管道基础底宽和高度的不同,选用管道级别、埋置深度,

(一)详见《混凝土排水管道基础及接口》04S516规定:120°混凝土基础钢筋管道直径600—3000mm 管道1级覆土高度0.7m≤H≤3.5m 管道2级覆土高度3.5m<H≤5.0m 管道3级覆土高度5.0m<H≤6.5m 180°混凝土基础钢筋管道直径600—3000mm 管道1级覆土高度3.5m<H≤6.0m 管道2级覆土高度6.0m<H≤7.5m 管道3级覆土高度7.5m<H≤9.0m 90°砂石基础钢筋管道直径600—1500mm 管道2级覆土高度0.7m≤H≤2.0m 管道3级覆土高度2.0m≤H≤3.5m 120°砂石基础钢筋管道直径400—3000mm 管道2级覆土高度0.7m<H≤3.0m 管道3级覆土高度3.0m<H≤5.0m 150°砂石基础钢筋管道直径300—3000mm 管道2级覆土高度0.7m<H≤3.5m 管道3级覆土高度3.5m<H≤6.0m 180°砂石基础钢筋管道直径200—3000mm 管道2级覆土高度0.7m<H≤4.5m 管道3级覆土高度4.5m<H≤7.0m (二)钢筋混凝土排水管各级管裂缝荷载技术指标:

钢筋混凝土排水管施工方案范本

整体解决方案系列 钢筋混凝土排水管施工方 案 (标准、完整、实用、可修改)

编号:FS-QG-87217钢筋混凝土排水管施工方案 Construction scheme of reinforced concrete drainage pipe 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 工程概况 一、工程概述 1、工程概况 本工程位于西南交大大学犀浦校区东入口处。计划建设工期90日历天,工程质量必须符合符合《国家验收规范》合格标准。 2、主要的验收规范 2.1《城市园林绿化工程施工及验收规范》 2.2《城市园林绿化用植物材料木本苗》 2.3《城市园林绿化养护管理标》 二、编制依据 1、本工程招标文件、施工图纸及工程量清单 2、国家现行的有关规定

3、地方其他相关规定 三、编制说明 1、本专项方案在施工中用于指导现场的施工生产。 2、本专项方案根据招标文件要求、工程实际情况及现有施工条件,本着充分利用和发挥我公司现有施工实力及技术特长,体现先进性、合理性、可行性的特点为原则来编制,以指导本工程施工,达到快速、优质、高效、安全的管理目的。 1、工程特点: 1.管材采用预应力钢筋混凝土重型排水管(Ⅱ级管); 2.钢筋混凝土管工程在施工组织安排上要充分考虑与道路工程施工的配合,确保不影响主体工程的进度; 3.管道接口直接关系到系统的闭水性能,是排水管道施工的关键工序,必须严格依照设计图纸及有关规范进行施工。 2、工程材料准备: 1.材料部门按项目经理部的要求:按材料计划清单及时采购材料。 2.材料应有材质证书,设备应有说明书和合格证。

钢筋混凝土排水管

混凝土和钢筋混凝土排水管GB/T 11836 - 1999 concrete and reinforced concrete sewer pipes (节录) 目次 前言……………………………………………………………………………… I 1 范围………………………………………………………………………………… 2 引用标准…………………………………………………………………………… 3 产品分类…………………………………………………………………………… 4 原材料……………………………………………………………………………… 5 技术要求…………………………………………………………………………… 6 试验方法…………………………………………………………………………… 7 检验规则…………………………………………………………………………… 8 标志………………………………………………………………………………… 9 包装、运输、贮存 (12) 前言 本标准是根据我国混凝土和钢筋混凝土排水管的生产和使用现状,非等效采用ASTM C76:1995《钢筋混凝土下水道、雨水和污水管标准》对GB 11836-1989《混凝土和钢筋混凝土排水管》进行修订的。 本标准与GB 11836-1989的主要差异如下: 增加了钢筋混凝土管的外压荷载级别,扩大了产品规格范围,补充了柔性接口的排水管品种,对产品分类、技术要求、试验方法、检验规则等章条作了较大改动。这样将有利于排水管行业的技术进步和参与国际市场竞争。 本标准自实施之日起,代替GB 11836-1989。 本标准由国家建筑材料工业局提出。 本标准由全国水泥制品标准化技术委员会归口。 本标准负责起草单位:国家建筑材料工业局苏州混凝土水泥制品研究院。 本标准参加起草单位:北京市市政工程设计研究总院、北京市第三水泥管厂、上海水泥制管厂、武汉市水泥制品厂、杭州水泥制品二厂、烟台牟平兴达水利机具有限公司、上海闵行马建瓦筒厂、天津市宝坻县水泥构件厂、成都双流水泥制

钢筋混凝土排水管施工方案

钢筋混凝土排水管施工 方案 Document number:PBGCG-0857-BTDO-0089-PTT1998

钢筋混凝土排水管施工方案 一、工程概述 船山东路(外环东路-新园路)K8+700~K9+401(本方案施工段为 K8+700~K9+140)雨水管线,K8+850~K8+700、K8+850~K9+401两段雨水同时导入位于K8+850南北向DN2000雨水管道后排入原有沟渠排水系统,本方案施工各型号雨水管线长度:DN2000:100米、DN800:480米、DN600:73米、DN500:250米、DN400:136米。 采用的规范与规程: 1、《室外排水设计规范》(GB50014-2006) 2、《给排水工程结构设计规范》GBJ69-2002 3、《给排水管道结构设计规范》GB50032-2003 二、工程特点 1、管材采用承插式Ⅱ级钢筋混凝土管; 2、钢筋混凝土管工程作为道路工程的附属设施,在施工组织安排上要充分考虑与道路工程施工的配合,确保不影响主体工程的进度; 3、管道接口直接关系到系统的闭水性能,是排水管道施工的关键工序,必须严格依照设计图纸及有关规范进行施工。 三、工程材料准备 1、材料部门按项目经理部的要求:按材料计划清单及时采购材料。 2、材料应有材质证书,设备应有说明书和合格证。 3、各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地。 4、钢筋混凝土排水管定货时应注明管顶覆土深度。 四、机工具准备 供应部门按计划清单备齐施工所需的各种机具、工具,并送到现场或施工驻地。

五、施工方案 1、施工方法 施工放样→沟槽开挖→地基验槽及处理→管道平基→管道安装→管座→抹带→管道附属井砌筑→闭水试验→分层回填及地面恢复 在垂直方向上采用先深后浅的施工原则。 2、测量放线 1)测量放线前由专业测量工程师对甲方提供的控制桩点进行复.据,每隔20米钉设标记桩并加以保护。 2)按设计图中设计边坡坡度算出沟槽上口宽度,然后以管道中心线为准两边平分即为沟槽边线,用白灰作标记,施工按此线开挖管槽。 3、沟槽开挖 根据设计图纸的要求开挖沟槽,采用人工配合机械开挖,工字钢、槽钢、木板支护的方法施工。 1)开挖沟底比设计基底每侧加宽米,以保证基础施工和管道安装有必要的操作空间,开挖弃土置于挖沟边线1米以外,以减少坑壁荷载,避免对坑壁的扰动,保证基坑稳定。 2)沟槽开挖期间还将加强对其标高的的测量,以防止超挖,机械开挖至设计管底标高以上米时,即停止机械作业,改用人工开挖至设计标高。 3)对于较深的沟槽,若有明显的积水现象,将在沟槽边侧设置宽为20cm,深为15cm的排水边沟,并且每隔30米左右在槽底边外设一口径为60cm,深为50cm 左右的排水集井,水流坡度大于1%,同时在排水集井处用污水泵进行施工排水。 4)当开挖沟槽深度超过2米,且地质情况较差时,需对开挖坑壁进行支撑。 4、地基验槽及处理 1)管沟开挖完毕,复核高程、轴线位置准确无误后,报监理、检测单位地基验槽及承载力试验(管道埋深小于5m时地基承载力不得低于100kpa,管道埋深5~7m时地基承载力不得低于150kpa)。

年产80000米钢筋混凝土排水管生产线项目建议书

年产80000米钢筋混凝土排水管生产线 项 目 建 议 书

目录 一、项目概况 (1) 1、项目名称 (1) 2、项目单位 (1) 3、项目内容 (1) 4、投资概算与收益 (1) 5、投资方 (1) 6、服务单位 (1) 7、联系方式 (1) 二、项目背景和发展现状 (1) 1、项目提出 (1) 2、面临的现状 (3) 三、市场分析与建设规模 (5)

1、市场调查 (5) 2、产品方案: (6) 3、建设规模: (7) 4、产品销售预测: (8) 四、建厂条件与厂址选择 (8) 1、原材料供应 (8) 2、电力、交通水文与气候条件 (8) 3、厂址选择 (9) 五、工厂技术、工艺和设备方案 (9) 1、产品分类: (9) 2、型号及实行标准 (9) 3、工艺流程 (10) 4、设备 (10) 六、环境保护与劳动安全 (13) 1、项目主要污染源和污染物 (13)

2、治理环境方案 (13) 3、劳动保护与安全卫生 (13) 4、消防安全 (13) 七、企业组织与劳动力定员 (14) 1、企业组织 (14) 2、劳动力定员和人员培训 (14) 八、项目实施进度安排 (14) 九、投资概算与资金筹措 (15) 1、投资预算情况(草案) (15) 2、资金筹措 (15) 十、经济效益与社会效益分析 (15) 1、销售收入估算 (16) 2、成本费用核算 (16) 3、利润估算 (16) 4、投资回收期 (16)

5、社会效益 (17) 十一、可行性研究结论与建议 (17) 1、结论 (17) 2、建议 (17) 十二、附件 (18) 1、工厂平面布置示意图 (19) 2、工厂营业执照 (20) 3、工厂组织机构代码 (18) 4、工厂税务登记证 (22) 5、工厂提供的现有产品价格表 (23)

钢筋混凝土排水管施工方案

工程特点: 1.管材采用预应力钢筋混凝土重型排水管(Ⅱ级管); 2.钢筋混凝土管工程作为道路工程的附属设施,在施工组织安排上要充分考虑与道路工程施工的配合,确保不影响主体工程的进度; 3.管道接口直接关系到系统的闭水性能,是排水管道施工的关键工序,必须严格依照设计图纸及有关规范进行施工。 工程材料准备: 1.材料部门按项目经理部的要求:按材料计划清单及时采购材料。 2.材料应有材质证书,设备应有说明书和合格证。 3.各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地。 4.钢筋混凝土排水管定货时应注明管顶覆土深度。 机工具准备: 供应部门按计划清单备齐施工所需的各种机具、工具,并送到现场或施工驻地。 施工方法: 施工程序:测量放线沟槽开挖地基处理砂砾垫层管道平基管道安装接口处理管座浇筑闭 水试验分层回填地面恢复。 在垂直方向上采用先深后浅的施工原则。 3.8.3.1测量放线 1.测量放线前由专业测量工程师对甲方提供的控制桩点进行复核,然后引水准点并报甲方及监理审核。

2.按设计施工图对管中心线和地面标高进行实测,记下实测数据,每隔20米钉设标记桩并加以保护。 3.按设计图中设计边坡坡度算出沟槽上口宽度,然后以两管中心线为准两边平分即为沟槽边线,用白灰作标记,施工按此线开挖管槽。 3.8.3.2 沟槽开挖 按招标书和设计图纸的要求开挖沟槽,我公司拟采用机械开挖,工字钢、槽钢、木板支护的方法施工。 1.开挖沟底比设计基底每侧加宽0.5米,以保证基础施工和管道安装有必要的操作空间,开挖弃土置于挖沟边线1米以外,以减少坑壁荷载,避免对坑壁的扰动,保证基坑稳定。 2.沟槽开挖期间还将加强对其标高的的测量,以防止超挖,机械开挖至设计管底标高以上0.2米时,即停止机械作业,改用人工开挖至设计标高。 3.对于较深的沟槽,若有明显的积水现象,将在沟槽边侧设置宽为20cm,深为15cm的排水边沟,并且每隔30米左右在槽底边外设一口径为60cm,深为50cm 左右的排水集井,水流坡度大于1%,同时在排水集井处用污水泵进行施工排水。 4.当开挖沟槽深度超过2米,且地质情况较差时,需对开挖坑壁进行支撑。3.8.3.3 地基处理 管沟开挖完毕,如发现管基地质情况良好,则按规定对基底进行整平,清除沟底杂物;如遇软弱地质情况、地下水或下瀑雨等情况。则应会同建设、设计、监理、质监单位进行研究,确定基础处理方案。以设计院的设计变更通知的形式明确基础处理方案。我单位将严格按照设计变更通知的要求,作基础处理的施工。 3.8.3.4 砂砾垫层

混凝土和钢筋混凝土排水管生产

混凝土和钢筋混凝土排水管生产工艺技术规程 哈尔宾鑫军昊水泥制品有限公司

目录

混凝土和钢筋混凝土排水管 生产工艺技术规程 第一章总则 第1、1条为使企业生产的混凝土和钢筋混凝土排水管(以下简称排水管)产品质量达到GB/T11836《混凝土和钢筋混凝土排水管》要求,不断提高企业生产管理和质量管理水平,特制定生产工艺技术规程。(以下简称《规程》)。 第1、2条本规程适用于GB/T11836种规定的产品种类和产品规格,并采用离心,悬辊、立式震动工艺牛制作排水管,采用其他工艺制作同类产品可参照执行。 第1、3条本《规程》对排水管生产过程提出的各项工艺技术要求,是企业生产的技术依据,生产单位应结合生产条件和产品特点等实际情况,制定相应的管理制度。 第二章原材料技术要求 第2、1条水泥 第2、1、l条排水管生产采用强度等级不低于32.5MPa酸盐水泥,普通硅酸盐水泥和矿渣硅酸盐水泥,其性能应符合GBl75“硅酸盐水泥,普通硅酸盐水泥》,GB1344《矿渣硅酸盐水泥、火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥》的规定。离心工艺不宜采用火山灰质硅酸盐水泥。

第2、1、2条进厂水泥应有水泥厂提供的标有生产许可证号的产品质量合格证或检验报告。包装水泥应有品种、标号、生产厂名和出厂日期等标志。 第2、1、3条包装水泥应按生产厂名、品种、标号分别码放,不得混垛,并有防雨、防潮措施;散装水泥也应按上述要求分仓储存,不得混仓,储存中的水泥不应有风化、结块现象。 第2、1、4条对水泥质量有怀疑或水泥出厂超过3个月时,应复查试验其标号,标准稠度用水量、凝结时问和体积安定性,并按试验结果使用。 第2、2条砂子应符合JGJ5 2《普通混凝土用砂质量标准及检验方法》的规定。宜采用细度模数为2.3-3.0的中砂,其含泥量不得大于3%。 第2、3条石子 第2、3、1条石子应符合JGJ53《普通混凝土用碎石或卵石质量标准及检验方法》的规定,针片状颗粒含量不得大于15%,含泥量不得大于1%。 第2、3、2条石子最大粒径对混凝土管不得大于管壁厚度1/2;对钢筋混凝土管不得大于管壁厚度的1/3,并不得大于环向钢筋净距的3/4。采用悬辊和挤压工艺时,宜选用粒径较小的石子。 第2、4条进厂的砂、石应分开堆放在坚硬的地坪上,其

钢筋混凝土排水管施工方案

钢筋混凝土排水管施工方案 一、工程概述 船山东路(外环东路-新园路)K8+7009+401(本方案施工段为K8+7009+140)雨水管线,K8+8508+700、K8+8509+401两段雨水同时导入位于K8+850南北向2000雨水管道后排入原有沟渠排水系统,本方案施工各型号雨水管线长度:2000:100米、800:480米、600:73米、500:250米、400:136米。 采用的规范及规程: 1、《室外排水设计规范》(50014-2006) 2、《给排水工程结构设计规范》69-2002 3、《给排水管道结构设计规范》50032-2003 二、工程特点 1、管材采用承插式Ⅱ级钢筋混凝土管; 2、钢筋混凝土管工程作为道路工程的附属设施,在施工组织安排上要充分考虑及道路工程施工的配合,确保不影响主体工程的进度; 3、管道接口直接关系到系统的闭水性能,是排水管道施工的关键工序,必须严格依照设计图纸及有关规范进行施工。 三、工程材料准备 1、材料部门按项目经理部的要求:按材料计划清单及时采购材料。 2、材料应有材质证书,设备应有说明书和合格证。 3、各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地。 4、钢筋混凝土排水管定货时应注明管顶覆土深度。

四、机工具准备 供应部门按计划清单备齐施工所需的各种机具、工具,并送到现场或施工驻地。 五、施工方案 1、施工方法 施工放样→沟槽开挖→地基验槽及处理→管道平基→管道安装→管座→抹带→管道附属井砌筑→闭水试验→分层回填及地面恢复 在垂直方向上采用先深后浅的施工原则。 2、测量放线 1)测量放线前由专业测量工程师对甲方提供的控制桩点进行复.据,每隔20米钉设标记桩并加以保护。 2)按设计图中设计边坡坡度算出沟槽上口宽度,然后以管道中心线为准两边平分即为沟槽边线,用白灰作标记,施工按此线开挖管槽。 3、沟槽开挖 根据设计图纸的要求开挖沟槽,采用人工配合机械开挖,工字钢、槽钢、木板支护的方法施工。 1)开挖沟底比设计基底每侧加宽0.5米,以保证基础施工和管道安装有必要的操作空间,开挖弃土置于挖沟边线1米以外,以减少坑壁荷载,避免对坑壁的扰动,保证基坑稳定。 2)沟槽开挖期间还将加强对其标高的的测量,以防止超挖,机械开挖至设计管底标高以上0.2米时,即停止机械作业,改用人工开挖至设计标高。 3)对于较深的沟槽,若有明显的积水现象,将在沟槽边侧设置宽为

钢筋混凝土排水管施工方案92863

工程概述: 原二道沙河河道中埋设的污水管道影响二道沙河河道改造工程施工,现将其移至河道外。将其原管道开挖,并使用旧管重新安装,管材不足再行采购。新管道全长1230米。 工程特点: 1.管材采用承插式Ⅱ级钢筋混凝土管; 2.管道接口直接关系到系统的闭水性能,是排水管道施工的关键工序,必须严格依照设计图纸及有关规范进行施工。 工程材料准备: 1.材料部门按项目经理部的要求:按材料计划清单及时采购材 料。 2.材料应有材质证书,设备应有说明书和合格证。 3.各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地。 4.钢筋混凝土排水管定货时应注明管顶覆土深度。 机工具准备: 供应部门按计划清单备齐施工所需的各种机具、工具,并送到现场或施工驻地。 施工方法: 施工程序:测量放线沟槽开挖地基处理管道平基管道安装接口处理闭水试验分层回填地面恢复。 在垂直方向上采用先深后浅的施工原则。

3.8.3.1测量放线 1.测量放线前由专业测量工程师对甲方提供的控制桩点进行复.测,每隔20米钉设标记桩并加以保护。 3.按设计图中设计边坡坡度算出沟槽上口宽度,然后以两管中心线为准两边平分即为沟槽边线,用白灰作标记,施工按此线开挖管槽。 3.8.3.2 沟槽开挖 按设计图纸的要求开挖沟槽,我公司拟采用机械开挖。 1、开挖沟底比设计基底每侧加宽0.5米,以保证基础施工和管道安装有必要的操作空间,开挖弃土置于挖沟边线1米以外,以减少坑壁荷载,避免对坑壁的扰动,保证基坑稳定。 2、沟槽开挖期间还将加强对其标高的的测量,以防止超挖,机械开挖至设计管底标高以上0.2米时,即停止机械作业,改用人工开挖至设计标高。 3、对于较深的沟槽,若有明显的积水现象,将在沟槽边侧设置宽为20cm,深为15cm的排水边沟,并且每隔30米左右在槽底边外设一口径为60cm,深为50cm左右的排水集井,水流坡度大于1%,同时在排水集井处用污水泵进行施工排水。 4、当开挖沟槽深度超过2米,且地质情况较差时,需对开挖坑壁进行支撑。 3.8.3.3 地基处理 管沟开挖完毕,如发现管基地质情况良好,则按规定对基底进行整平,清除沟底杂物;如遇软弱地质情况、地下水或下瀑雨等情

相关文档
最新文档
