电气预留预埋技术交底

合集下载

电气预留预埋技术交底

电气预留预埋技术交底
4、套管焊接时选用一段套管在需要连接的两根管线外,并把套管周边与连接管焊接起来,套管的长度为连接管外径的2.2倍,连接时应把连接管的对口处放在套管的中心处,应注意两连接管的管口,应光滑,平齐,两根管对口应吻合,套管的管口也应平齐,要焊接牢固,并且没有缝隙,焊接好的管子应为一条直线,不得有弯曲现象。
五、成品保护
技 术 交 底 记 录
编 号
工程名称
徐州观音机场二期扩建
分项工程名称
预留预埋工程
施工单位
中建股份有限公司
交底日期
一、施工准备:
1、技术准备:
①② 暗装在混凝土柱及顶板内的线管,检查线管连接完成情况并符合要求。
③ 熟悉施工图纸中的插座照明及弱电平面图。
焊把线不能有接头,接地线接头不能超过3处,且要包扎好,做好绝缘;
13、施焊人员必须持证上岗,严禁无证上岗。必须遵守安全技术操作规程施工,严禁违规施焊。
八、环境保护措施:
1、施工过程中产生的垃圾分类堆放,并做到工完场清;
2、高空施焊时做好接火盆、接火斗等防护工作;
九、质量标准:
1、主控项目:
①、当非镀锌钢导管采用螺纹连接时,连接处的两端焊跨接接地线;当镀锌钢导
七、安全注意事项:
1、进入施工现场必须佩戴安全帽并遵守安全生产各项制度及纪律;
2、焊接时,焊接和配合人员必须采取防止触电、高空坠落、火灾等事故的安全措施;
3、高空焊接或切割时必须挂好安全带,焊件周围和下方应采取防火措施并有专人监护;
4、接地线及手把线都不得搭设在易燃和带有热源的物品上接地线不得接在管道、机床、设备和建筑物
④熟悉《建筑电气工程施工质量验收规范》GB50210-2011。
2、材料准备:
钢材(KBG管、镀锌钢管等)、紧固件(螺栓、垫片、弹簧垫圈、U形螺栓)和支架 、电焊条、油性涂料等。

水电预留预埋技术交底

水电预留预埋技术交底

交底人:交底人:交底人:1对于从楼地面向上层引出的管路,必须保证在上层墙体位置线内引出,可以参照土建梁或墙体的钢筋位置,注意向上部分管路不要跨越轴线而形成交叉,以免给后续施工带来不必的麻烦;向上的管路在引出位置应固定一根不小于8的钢筋,用以固定位置和保护管路不受外力损伤折断;管口必须封堵严密,可以采用管堵封堵;在土建楼层放线后及时检查,对超出墙体线的管路,要及时进行处理,如果是根部超出,必须进行剔凿后重新接管,如果是上部超出墙体线只需将其扳正,但要注意不能用力过猛,避免管路折断或变形;2对于从顶板向下引的管路,为了不给土建模板造成较大的损害,采用暂时不引下,而等到土建拆模后再向下引的办法;具体做法是:在需要引下的位置预埋一块200×100×100mm的聚苯板,聚苯板要紧贴模板固定,把管头插入聚苯板中,并连接牢固紧密;等到土建拆模后安装隔墙板时,挖开聚苯板并将管路引下;既避免模板的损坏,又可以保证引下位置的准确;注意管口必须封堵严密,可以采用管堵封堵;3对于只在现浇顶板内敷设的管路首先应该截取长度适当的管路,把管路一端与盒接头连接,并将盒接头与灯头盒固定,然后连接另一端;连接后把管路与钢筋绑扎固定;交底人:4.管路连接包括管路与管路的连接和管路与灯头盒的连接两种情况:1管路与管路的连接,直线管路采用配套的直管接头连接,管的接口应在直管接头的中心位置,即将接头插接到位;根据管路要求采用90直角弯管接头时,管路要插入直角弯管的承插口处,并插接到位;管路插接后必须使用配套的扣压器压接,其扣压点不少于两点;压接后在每个联结口处涂抹铅液,以使管路接口封密闭并形成完整统一的接地体,从而不必焊跨接地线;2管路与盒的连接,采用配套的爪型螺纹管接头,接头的一端按上面管接头的连接方法与管路连接,另一端使用专用扳手与盒锁紧,爪型根母护口要完好,以保证良好的接地电气通路,且不必焊跨接地线;5.管路的套丝:不需现场套丝;6.管路的切断对于直径在20mm以下或以上的管路可以使用钢锯或手磨机进行剪切,注意不能使切断的管口发生变形,但必须用钢锉把管口内外的毛刺修整平齐;不能出现斜口,以避免接管时出现质量问题;7.管路的弯曲对于直径在25mm以下的管路,使用配套的弯管弹簧,首先将与管规格相配套的弯管弹簧插入需要煨弯的部位,如果管路长度大于弹簧长度可用铁丝拴交底人:交底人:交底人:交底人:交底人:交底人:交底人:。

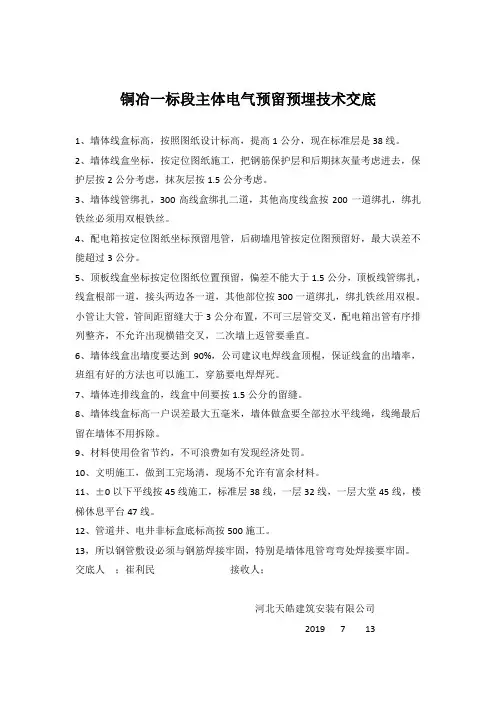

主体电气预留预埋技术交底

主体电气预留预埋技术交底

铜冶一标段主体电气预留预埋技术交底
1、墙体线盒标高,按照图纸设计标高,提高1公分,现在标准层是38线。

2、墙体线盒坐标,按定位图纸施工,把钢筋保护层和后期抹灰量考虑进去,保护层按2公分考虑,抹灰层按1.5公分考虑。

3、墙体线管绑扎,300高线盒绑扎二道,其他高度线盒按200一道绑扎,绑扎铁丝必须用双根铁丝。

4、配电箱按定位图纸坐标预留甩管,后砌墙甩管按定位图预留好,最大误差不能超过3公分。

5、顶板线盒坐标按定位图纸位置预留,偏差不能大于1.5公分,顶板线管绑扎,线盒根部一道,接头两边各一道,其他部位按300一道绑扎,绑扎铁丝用双根。

小管让大管,管间距留缝大于3公分布置,不可三层管交叉,配电箱出管有序排列整齐,不允许出现横错交叉,二次墙上返管要垂直。

6、墙体线盒出墙度要达到90%,公司建议电焊线盒顶棍,保证线盒的出墙率,班组有好的方法也可以施工,穿筋要电焊焊死。

7、墙体连排线盒的,线盒中间要按1.5公分的留缝。

8、墙体线盒标高一户误差最大五毫米,墙体做盒要全部拉水平线绳,线绳最后留在墙体不用拆除。

9、材料使用俭省节约,不可浪费如有发现经济处罚。

10、文明施工,做到工完场清,现场不允许有富余材料。

11、±0以下平线按45线施工,标准层38线,一层32线,一层大堂45线,楼梯休息平台47线。

12、管道井、电井非标盒底标高按500施工。

13,所以钢管敷设必须与钢筋焊接牢固,特别是墙体甩管弯弯处焊接要牢固。

交底人;崔利民接收人;
河北天皓建筑安装有限公司
2019 7 13
河北天皓建筑安装有限公司保利城一标项目
2019年6月30日。

电气工程预留预埋技术交底

电气工程预留预埋技术交底

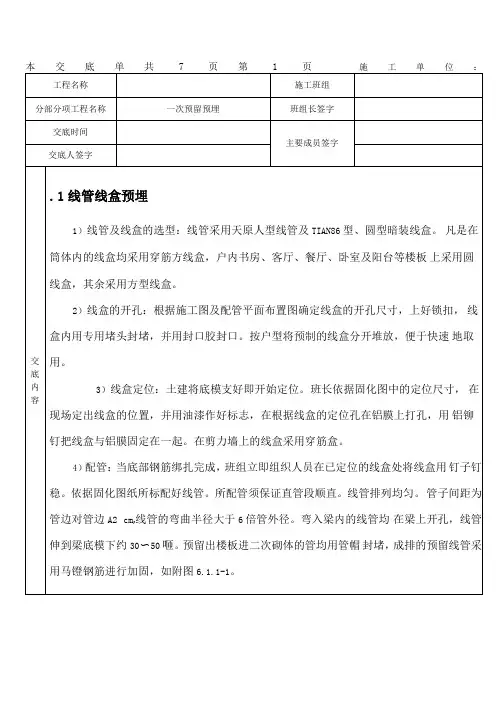

施工单位:施工单位: 附图 6.1.1-15)在剪力墙上的户内强弱电箱直接预埋箱体,箱体内部采用对拉杆与角钢支撑,防止箱体承受外力变形如附图6.1.1-2。

附图 6.1.1-26)插座、开关盒等的安装高度见附表6.1。

附表6.1距地安装高度左右距离控制(m )备注序号位置及名称工程名称施工班组分部分项工程名称 一次预留预埋班组长签字交底时间主要成员签字交底人签字本交底单共7页第2页本交底单共7页第3页施工单位:本交底单共7页第5页1)土建拆除模板,将模板转移别处后,开始套管、线管等的清理工作。

2)安排2〜3人将拆除模板楼层内的所有线管及线盒、套管、预埋孔洞按施工图纸所标示全部敲打出来,清除线盒及套管、预埋孔洞内的堵塞材料。

在墙上预留的泡沫塑料一定要清除干净,尤其是封口胶要撕干净。

3)对线盒及预埋孔洞的尺寸复测。

对线管内不通畅的地方作好记录,如出现孔洞歪斜等情况,立马组织班组分析原因,及时组织人员整改。

通长焊接形成基础接地网。

利用无防水筏板板钢筋做接地体:按设计图尺寸位置要求,标好位置,将底板钢筋搭接焊好。

再将柱主筋(每处不少于2根)底部与底板筋搭接焊好,并在室外地面以下用热镀锌扁钢外甩两米与接地体钢筋筋焊接连通,清除焊渣,并将两根主筋做好标记,以便于引出和检查。

应及时请质检部门进行隐检,同时作好隐检记录。

本交底单共7页第6页施工单位:工程名称施工班组分部分项工程名称一次预留预埋班组长签字交底时间主要成员签字交底人签字本交底单共7页第7页。

电气预埋技术交底

电气预埋技术交底

电气预埋技术交底电气一次预埋技术交底工作内容:本次工作包括接线盒预制、测量放线定位、模板钻孔、焊支架、线盒安装固定、管路敷设、封口保护等。

施工准备:1.材料准备:施工前应按照施工详图进行统计,建立统计表,便于材料供应和实行限额领用。

预埋应采用重型的阻燃性PVC导管,要求抗压抗冲击性能好,柔韧性好,弯折时不易断裂,回弹性好。

其他材料包括导管、接线盒、接头套管、锁母、胶水、铁钉、扎丝、胶带、锯末和油漆等。

导管、接线盒、接头套管、锁母、胶水等宜采用同一厂家的配套产品。

管材及其配件在进场应进行检查,要求有消防产品检查报告和出厂合格证,氧指数大于27%。

接线盒应光洁平整,开孔齐全,管材和接线盒应有清晰的生产商名称和商标、规格型号、执行标准号。

2.机械和工具:施工需要的机械和工具包括手电钻、开孔器、切割机、锯条、钳子、卷尺、水平尺、线坠、毛笔和红铅笔等。

3.技术准备:施工之前应仔细核对透彻理解土建结构和建筑图的尺寸关系,如有不清楚的地方或发现问题应及时请土建解决。

施工之前技术人员应通盘考虑土建、水电设备各系统,绘制有各种电气接线盒准确定位尺寸的施工详图。

基本操作工艺:作业班组进场后,应对其进行技术交底,使其熟练掌握PVC管的基本操作工艺。

1.PVC管的切断:配管前应根据管子每段所需的长度进行切断。

切断可使用钢锯条锯断、专用剪管刀剪断,在预制时还可使用砂轮切割机成捆切断。

不论是用哪种方法,都应该一切到底,禁止用手来回折断。

切口应垂直,切口的毛刺应随手清理干净。

2.PVC管的弯制:PVC管的柔韧性很好,在常温下即可用弯簧来直接弯曲,较为简便易行。

将弯簧插入管内需要弯曲处,两手分别握住弯曲处弯簧两端,膝盖顶住被弯曲处略微移动,双手均匀用力,煨至比所需角度略小,待松手后弯管回弹,便可获得所需角度。

弯簧的一端应拴上铁丝或细绳。

当弯制较长的管时,弯簧不易取出;弯管完成后,逆时针转动弯簧,使之外径收缩,同时往外拉即可取出弯簧。

电气预留预埋施工技术交底

电气预留预埋施工技术交底

交底内容:一、施工依据严格按照“电施、讯施施工图”“图纸会审记录”“设计变更单”国家现行建筑电气工程质量验收规范及项目部的“施工作业指导书”等施工。

二、材料要求1、电气材料/购配件的选用严格按照电气施工图纸设计要求选用,选用材料的品牌、规格及材质应严格按设计、甲方要求,无要求时按项目部或建筑电气工程施工质量验收规范、建筑电气工程施工工艺标准的要求选用,不得以次充优,更不得擅自更换、替代材料材质、规格及品牌;2、材料/购配件进场后经报验(甲方代表或专业监理工程师及项目部专业工程师共同验收)合格后,方可用于本工程,对不合格材料应分类堆放且及时退场;3、对有做复试检测要求的材料应先做检测,检测合格后方可使用。

三、施工工艺1、作业前认真研究图纸、图纸会审记录、设计变更单、甲方下发的变更单、联系单及相关文件资料,对照施工图纸绘制详细的单元施工草图;2、预留、预埋工程:1)工艺流程根据电气专业预留预埋的特点,制定出预留预埋的施工流程图:2)操作方法(1)施工前的准备施工人员进入现场必须进行严格的安全、质量、技术教育,通过培训让进入现场的每一个施工人员都要树立起良好的安全、质量意识。

熟悉图纸上相关标准、规范,对重点部位、工序要绘制协调图来指导施工,施工过程中劳动力的布置要根据现场实际情况,采取灵活、机动的组织形式,以满足施工需要。

(2)电线管切断套丝A切断钢管切断采用砂轮片切割机,操作时用力要均匀平稳,不能用力过猛,以免过载或砂轮崩裂。

管子切断后,断口处应与轴线垂直,管口应锉平、刮光,使管口整齐光滑,当出现马蹄口后,应重新切断。

B套丝对电线管进行套丝利用套丝机,外露部分要符合规范的规定。

(3)用水准仪对接线盒的标高进行现场定位混凝土一次浇注成型后,表面不能作任何的再施工、修改、碰撞。

所以预埋的接线盒标高控制要求非常高,一定要控制在规范允许的范围内,施工要求一次到位,杜绝日后的返修。

在现场施工时应采用水准仪定位法,即参照土建专业现场施工时给出的结构标高线,结合安装图纸设计的线盒标高,现场利用水准仪定位出每一个线盒的高度,再利用绑筋把线盒牢牢的固定在结构柱、现浇墙的主筋、箍筋上,确保建筑物同一层内相邻线盒间的高度差控制在规范允许的范围以内,达到规范要求。

水电预留预埋质量技术交底

水电预留预埋质量技术交底

水电预留预埋质量技术交底01电线导管预埋1基本要求1.1熟悉掌握电气等专业图纸及建筑的标高、平面、隔墙、门窗位置的精确尺寸等,密切配合土建搞好主体工程的电盒、电管的预埋。

该分项工程按照土建进度同步进行。

1.2组织好画线定位,在柱上及剪力墙上预埋箱、盒,应先划线,用激光水平仪结合建筑定位线确定标高,室内开关插座预埋标高需考虑到找平层5cm的高度,并排线盒采用连筋盒进行加固中间采用pvc20管填充,保证现场预埋盒水平度middot;垂直度及定位尺寸无偏差,强弱电保证10cm的间距,开关与门洞边净距15cm,同一室内同标高底盒标高差控制在0-5mm,并列插座开关面板高度差0-0.5mm厨房卫生间根据饰面材料以相对饰面-5mm0为宜,加固后预埋箱盒必须紧贴模板且固定牢靠,保证混凝土振捣不会造成错位。

针对拆模后部分预埋尺寸有问题,通过半盒纠偏及剔凿修补的方式进行纠偏,修补后的混凝土表面处理采用掺胶专用砂浆进行灰带处理。

1.3管进入盒、箱不允许内进外出,应与盒箱里口,平齐,一管一孔,不允许开长孔;线管和箱盒开口处临时用木屑和发泡塑料填塞并用封口胶封堵严密,防止水泥浆及灰渣进入造成管路堵塞,保证管路畅通。

1.4预埋结束后,由现场施工员核对,以防出现漏埋.错埋。

确认无误后,报请工程监理进行隐蔽工程验收。

2线管预埋2.1配管时,埋入混凝土内的钢管内壁应做防腐处理,埋入土层内的钢管,应刷两度沥青。

暗配金属管采用套管连接时,管口应对准在套管心并焊接严密,套管长度不得小于金属管外径的2.2倍,管进箱盒必须焊接跨接地线,焊接长度不应小于圆钢直径的6倍,并必须两面施焊,金属管进配电箱、盒采用丝扣锁母固定时,应焊接跨接地线,如采用焊接法,但只宜在管孔四周点焊3-5处,烧焊处必须做好防腐处理。

2.2金属管暗敷在钢筋砼中,线管宜与钢筋绑扎固定,线管严禁与钢筋主筋焊接固定。

消防金属管线禁止使用PVC管代替2.3阻燃PVC管敷设1)采用阻燃PVC管暗敷设时,其线管与箱盒、配件的材质均宜使用配套的制品。

电气套管预埋技术交底3

电气套管预埋技术交底3
它能够保护电线和电缆,使其免受损坏,同时提供了一个方便的路径,使得电线和电缆可以轻松地穿过墙体或楼板。
电气套管预埋技术有助于提高电气安装的安全性和可靠性,减少后期维护和更换的难度。
根据不同的使用环境和用途,可以选择不同类型的电气套管,例如金属套管、塑料套管等。
电气套管预埋技术的原理
电气套管预埋技术是一种在建筑物中预先安装电气套管的过程,以便在后期的装修或改造中穿设电线或电缆。
确保施工现场的道路畅通,避 免因交通堵塞导致的安全事故。
施工设备的安全操作规程
确保设备接地良好,避免漏电事故发生 使用前检查设备是否完好无损,如有异常立即停止使用 操作人员需经过专业培训,熟悉设备操作规程 定期对设备进行维护保养,确保设备正常运行
安全事故的应急处理措施
立即停止施工, 切断电源,防止 事故扩大
及时报告相关部 门,启动应急预 案
组织人员疏散, 确保人员安全
配合相关部门进行 事故调查,查明原 因并采取相应的预 防措施
电气套管预埋技 术的发展趋势与 展望
新型材料的研发与应用
简介:电气套管预埋技术中新型材料的研发是未来的趋势,它们具有更好的性能和更 广泛的应用前景。
发展趋势:随着科技的不断进步,新型材料如碳纤维、玻璃纤维等高强度、轻质材 料在电气套管预埋技术中逐渐得到应用。
施工过程的控制要点
电气套管预埋技术交底:确保施工人员熟悉 操作规程和注意事项
套管材料选择:选用符合设计要求的优质材 料,确保耐久性和电气性能
套管加工制作:按照设计图纸准确加工,确 保尺寸和角度符合要求
套管安装固定:确口密封处理:采用专用密封材料进行密 封,确保电气性能和防潮性能
电气套管预埋技术交底
汇报人:XX
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

分项工程名称 机电预留预埋及配管工程 交底日期
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

技术交底记录
鲁DQ 0
交底提要:说明、材料要求、主要机具、作业条件、施工工艺、质量要求、成品保护 交底内容:
一、说明
承包工程机电预留预埋及配管施工工程。

二、材料要求
1、镀锌扁钢(40X 4mm )、JDG 管、PVC 管、方盒、八角盒、电焊条、防腐材料、氧
气、乙炔等
2、生产厂家应有生产许可证,进场材料应有出厂合格证、检验报告、材料进场经现场
监理工程师、质检员检验同意后方可使用。

三. 主要机具
电焊机、无齿锯、手锤、套丝机、氧气、乙炔、煨弯器、钢锯等
四、作业条件
1、预留预埋及配管施工:自框架柱及剪力墙钢筋绑扎完成(木工开始搭满堂架)
开始做向线盒的预留、预埋及配管的施工,在顶板低筋绑扎过程中穿差进行顶板线管 线盒的定位及预埋工程。

2、预留预埋洞口尺寸》300mm 的由一次结构加工框架,机电班组进行预埋固定及 拆模。

五、施工工艺
材料准备-材料加工-预埋件做防腐-预埋件的定位及固定-自检-验收 具体相关的工序: 1、管路暗配:
按照设计要求及土建专业的水平轴线,确定箱、盒、电管的位置,按设计要求选 择管材及管径,分系统从一端往另一端配管,以防漏埋。

管路敷设完毕后,用铁丝绑 扎牢固。

预埋开关和插座盒时标高不能出现负误差,预埋盒宜高于图纸标高 1cm 。

同 一面墙上同一标高超过三个盒时要拉线找平,偏差不应大于0.3cm 。

管口朝上的要及时 封堵严密并经常检查,土建打灰时要派专人看护,以免打灰过程中将管路破坏。

拆模 后,要及时清理及查找预埋箱盒,做好防腐及保护。

工程名称
施工单位
分项工程名称 机电预留预埋及配管工程 交底日期 注:本记录一式两份,一份交底单位存,一份接受交底单位存。

技术交底记录
鲁DQ
交底提要:说明、材料要求、主要机具、作业条件、施工工艺、质量要求、成品保护
交底内容:
2 、管路连接:
焊接钢管暗配用套管焊接法连接,套管长度应为管外径的 2.2倍,接口严密并在套
管中心,两端焊接饱满,与箱连接时要套丝用根母紧固,与盒连接时,采用点焊固定,管 进盒深度不大于5mm ,管路顺直,管口光滑无毛刺。

焊接钢管明配及在吊顶内敷设应采 用丝扣法连接,管箍要使用通丝管箍,与箱、盒连接用根母紧固,并及时焊接跨接地线。

硬质绝缘导管的连接应采用套管粘结法和专用接头进行连接,套管的长度应大于管外经的 3倍,管子的接口应位于套管的中心,接口处应用胶粘剂粘结牢固。

3、管路敷设:
管路的敷设位置参照设计要求,暗配管应沿最短的路径敷设,尽量减少弯曲,弯曲半 径应大于6倍的管外径。

钢管弯扁度应不大于0.1D ,钢管切口要及时处理,确保管口光滑 无毛刺。

六、预留预埋及配管工程施工质量要求:
敷设在潮湿场所的电线保护管、管口及各连接处应密封;
暗配时,当线管与结构梁平行敷设时与梁的距离不应小于 25m m ,管与管平行敷 设时最小距离不应小于20mm,电线保护管宜沿最近的线路敷设, 并应减少弯曲, 管路的保护层大于15m m ,用于消防系统的管路保护层要大于 30 mm ,后砌墙 要及时做好预埋工作。

进入落地式配电箱的保护管,排列应整齐,管口宜高出配电箱基础面 30~50mm ;
电线保护管不宜穿过设备或建筑物、构筑物的基础,当必须穿过时,应采取保护 措施;
电线保护管的弯曲处,不宜有褶皱、凹陷和裂缝 ,且弯扁程度不应大于管外径
的10% ;所有进铁线盒及电箱的SC 管必须丝接; 所有预埋铁盒做跨接线,跨具体做法如下:
焊接钢管与暗配盒跨接线选择表:
钢管 圆钢 镀锌扁钢
15-25 6 32 8
40-50
10
70-80
25*4 80以上
40*4
工程名称
施工单位
1、一般要求
(1) (2)
(3) (4)
分项工程名称机电预留预埋及配管工程交底日期注:本记录一式两份,一份交底单位存,一份接受交底单位存。

注:本记录一式两份,一份交底单位存,一份接受交底单位存。

鲁DQ
交底提要:说明、材料要求、主要机具、作业条件、施工工艺、质量要求、成品保护
电线保护管的弯曲半径应符合下列规定: ① 当线路明配时,弯曲半径不宜小于管外径的 6倍; ② 当线路暗配时,弯曲半径不宜小于管外径的 6倍,当埋没于地下或混凝土时,其
弯曲半径不宜小于管外径的10倍; 当电线保护管遇下列情况之一时,中间应增设接线盒或拉线盒,且接线盒或拉线盒 的位置应
便于穿线;
① 管长度每超过30m ,无弯曲;
② 管长度每超过20m ,有一个弯曲;
③ 管长度每超过15m ,有二个弯曲; 垂直敷设的电线保护管遇下列情况之一时,应增设固定导线用的拉线盒;
① 管内导线截面为50mm2及以下,长度每超过30m ; ② 管内导线截面为70-95mm2及以下,长度每超过20m ; ③ 管内导线截面为120-240mm2及以下,长度每超过8m ; ④ 管长度每超过8m ,有三个弯曲;
(10) 钢管敷设前统一进行扫管,用截面相同的螺纹钢筋进行扫管并清理管内铁锈,管口 毛刺应及时清理干净,然后再做管内防腐,确保管内光滑。

(11) 焊管的接地截面选择要正确,根据不同管截面,选择不同材料焊接,焊接饱满,并 及时清除焊药,明配管做好防腐。

(12) 暗配管的保护层应大于15m m ,稳住箱、盒时要平正、牢固,坐标位置要正确。

标高误差同一室内不能大于5mm ,成排排列标高误差不能大于 0.5mm ,0.3m 标高的插座不 能出现负误差。

(13) 相同型号并列安装及同一室内开关安装高度必须一致,插座、开关及配电箱等标高 必须一致。

预埋盒不可出墙,凹进墙面深度不得大于 10mm 。

(14) 在没有要求的前提下,开关安装位置应便于操作,开关边缘距门框的距离为 150-200mm 。

交底记录
工程名称
施工单位
分项工程名称
机电预留预埋及配管工程
交底日期
交底内容:
(7)
(9)
注:本记录一式两份,一份交底单位存,一份接受交底单位存。

分项工程名称 交底提要:说明、材料要求、主要机具、作业条件、施工工艺、质量要求、成品保护
交底内容: 2、 塑料管敷设质量要求
(1) 塑料管管材,管口要平整、光滑,中间连接要采用套管粘接连接,粘接要牢固可靠, 管子弯曲半径要符合要求。

(2) 在暗敷设过程中,要每隔1m ,转弯处两边0.15~0.5m 内用绑扎丝将线管固定在底部 钢筋上,避免砼浇注时损坏管材。

(3) 在塑料管进入箱、盒处,要带锁扣连接,接口要牢固可靠。

(4) 塑料管在穿出地面或楼板时,要采取保护措施保护线管,要用塑胶带及填充物将管 口圭寸住,避免杂物进入影响后续穿线。

3、 钢管敷设质量要求
(1) 钢管在安装前必须检查有无裂缝和压扁现象,管内是否有毛刺,切断的管口应挫平 光滑。

内壁通畅的条件下,方可进行管子敷设;
(2) 钢管弯曲时,应全部采用电动或手动液压定型标准弯管器,如特殊场所需用手动煨 弯时,弯曲半径明配不小于管外径的 6倍,暗配不小于管外径的10倍。

弯曲处不应有折 皱、凹陷裂缝; (3) 当埋没入混凝土内时,钢管外壁可不作防腐处理,直埋入土层的钢管外壁应采用三 油两布进行防腐处理。

(4) 钢管不应有折扁和裂缝,管内应无铁屑及毛刺,切断口应平整,管口应光滑; (5) 钢管的连接应符合:套管长度宜为管外径的 1.5~3倍,管与管的对口出应位于套管 中间;
七、成品保护
1为了保证线管、线盒及套管内不进砼,套管、线盒需堵塞锯末,线管端头需封口。

2机电预留预埋及配管施工验收合格后,要派专人看护,责任到人。

3、在浇筑砼时,需设专人现场看护,如发现有破损或缺失的地方,应及时修补后 继续浇筑工程名称
交底记录
鲁DQ 0
施工单位
交底日期
才能
砼。

项目技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
