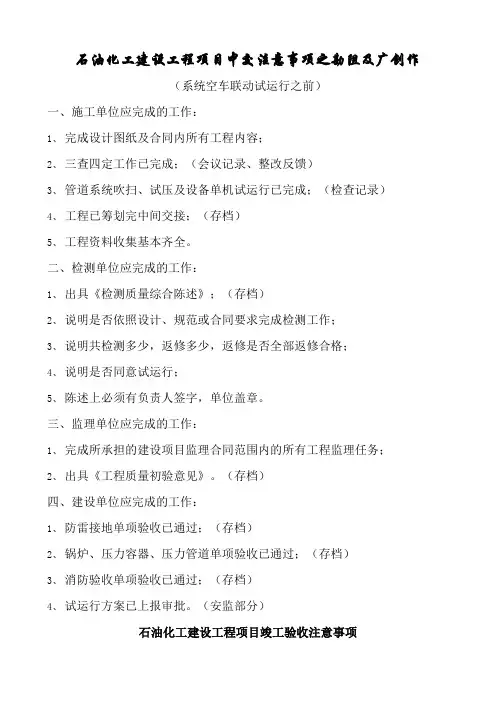

石油化工建设工程项目中交注意事项

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

石油化工建设工程项目中交注意事项

(系统空车联动试运行之前)

一、施工单位应完成的工作:

1、完成设计图纸及合同内所有工程内容;

2、三查四定工作已完成;(会议记录、整改反馈)

3、管道系统吹扫、试压及设备单机试运行已完成;(查看记录)

4、工程已办理完中间交接;(存档)

5、工程资料收集基本齐全。

二、检测单位应完成的工作:

1、出具《检测质量综合报告》;(存档)

2、说明是否按照设计、规范或合同要求完成检测工作;

3、说明共检测多少,返修多少,返修是否全部返修合格;

4、说明是否同意试运行;

5、报告上必须有负责人签字,单位盖章。

三、监理单位应完成的工作:

1、完成所承担的建设项目监理合同范围内的所有工程监理任务;

2、出具《工程质量初验意见》。(存档)

四、建设单位应完成的工作:

1、防雷接地单项验收已通过;(存档)

2、锅炉、压力容器、压力管道单项验收已通过;(存档)

3、消防验收单项验收已通过;(存档)

4、试运行方案已上报审批。(安监部门)

石油化工建设工程项目竣工验收注意事项

一、施工单位应完成的工作:

1、完成设计图纸及合同内所有工程内容;

2、生产试运行完成(记录齐全);

3、试运行查出的所有问题整改完毕:

(1)质监站提出的问题;

(2)建设单位和监理单位提出的问题;

(3)施工单位自查出的问题。

4、施工单位竣工报告完成(监督C表8,一式两份)

5、工程已办理完工程交接;(单位工程评定表,交工证书一式两份)

6、工程资料收集整理、装订完成,档案移交完成。

二、建设单位应完成的工作:

1、消防验收、锅炉、压力容器、压力管道单项验收、防雷接地单项验收已通过;

2、勘察单位检查意见(监督C表9;一式两份);

3、设计单位检查意见(监督C表10;一式两份);

4、试运行正常达到设计要求(生产部门试运行报告);

5、建设单位完成竣工验收报告(监督B表2、3均一式两份)。

三、监理单位应完成的工作:

1、出具《工程质量评估报告》(监督C表11;一式两份);

2、按要求准备齐全备案资料(施工单位、监理单位、检测单位基本情况登记表,监督C表1、

2、3;一式两份)。

四、检测单位应完成的工作:

出具《检测质量报告》(一式两份),报告上必须有负责人签字,单位盖章。

相关条件的说明

中间交接:办完中间交接(完工)证书,签证齐全。

工程交接:工程交接完成(完成单位工程评定表,联动试车合格证,交工证书等文件签证,一式两份备案用),工程资料收集整理、装订完成,档案移交完成。

中交检测意见:检测项目负责人签字,盖检测专用章;结论是:完成检测(含返修)工作,合格率100%,同意投入生常识运行。

检测单位《检测质量报告》:检测单位负责人签字,盖检测公司章;结论是:完成检测(含返修)工作,合格率100%,同意竣工验收。

中交应由监理提交《工程质量初评意见》:总监批准,盖监理部章,结论是:单位工程质量合格率100%,同意投入生产试运行。

监理单位《质量评估报告》:总监编制,总工程师批准,盖公司章。结论是:单位工程质量合格率100%,同意竣工验收。

防雷接地单项验收:拿到检测合格证。

锅炉、压力容器、压力管道单项验收:完成备案登记

消防验收单项验收:拿到验收合格证明文件

试运行方案:完成上报备案,拿到安全部门批准文件。

相关文档
最新文档
