安装工程造价系数

合集下载

造价师计算公式

造价师计算公式

1、预备费=基本预备费+涨价预备费2、基本预备费=(工程费+工程建设其他费)X基本预备费率3、工程费=设备及工器具购置费+建筑安装工程费用4、涨价预备费P=NIt[(1+f)t-1] It---建设期第t年的静态投资f-—建设期物价平均上涨率5、静态投资=工程费+工程建设其他费+基本预备费6、投资方向调节税=(静态投资+涨价预备费)X投资方向调节税率7、建设期贷款利息=>(年初累计借款+本年新增借款:2)X贷款利率8、固定资产总投资=静态投资+涨价预备费+投资方向调节税+建设期贷款利息9、生产性建设项目拟建项目总投资=固定资产总投资+流动资金10、非生产性建设项目总投资=固定资产投资11、建设项目总造价=固定资产投资总额12、项目的流动资金=拟建项目固定资产总投资X固定资产投资流动资金率13、实际利率=(1+名义利率:年计息次数)年计息次数T=(1+r:m)m-114、流动资金=流动资产-流动负债15、流动资产=应收(或预付)账款+现金+存货16、流动负债=应付(或预付)账款17、应收帐款=年销售收入:年周转次数18、现金=(年工资福利费+年其他费):年周转次数19、存货=外购原材料、燃料+在产品+产成品20、外购原材料、燃料二年外购原材料、燃料动力费:年周转次数21、在产品=(年工资福利费+年其他制造费+年外购原料燃料费+年修理费E年周转次数22、产成品二年经营成本:年周转次数23、销售税金及附加=销售收入乂销售税金及附加税率24、利息I二总金额F-本金P25、利率i二单位时间内所得的利息额:本金PX100%26、 F=P(1+i)n27、 F=A[(1+i)n-1]:i28、 P(1+i)n= A[(1+i)n-1]:i29、投资收益率日二年净收益(或年平均收益)9投资总额X100%30、总投资利润率Ra=(F+Y)9KX100%F---正常年销售利润;Y---正常年贷款利息;K-—总投资(建设投资+流动资金)F=销售收入-经营成本-折旧费-摊销费-税金-利息31、自有资金利润率Re=F9QX 100%Q 自有资金32、静态投资回收期Pt=K9AK 总投资A---每年的净收益=(CI-CO)t33、 Pt=(累计净现金流量出现正数的年份数-1)+上一年累计净现金流量的绝对值:出现正值年份的净现金流量34、动态投资回收期Pt,二(累计净现金流量现值出现正数的年数-1)+上一年累计净现金流量现值的绝对值:出现正值年份的净现金流量的现值35、利息备付率(已获利息倍数)=税息前利润:当期应付利息费用36、税息前利润=利润总额+计入总成本费用的利息费用37、当期应付利息=计入总成本费用的全部利息38、偿债备付费=可用于还本付息的资金:当期应还本付息金额39、净现值率NPVR=NPV9Kp Kp一投资现值40、增量投资收益率 R(2-1) = (C1-C2) : (K2-K1) X 100%41、增量投资回收期 Pt(2-1) = (K2-K1):(C1-C2)42、增量投资回收期Pt(2-1) = (K2/Q2-K1/Q1):(C1/Q1-C2/Q2):业务量不同情况下。

安装工程费用计算标准

安装工程费用计算标准

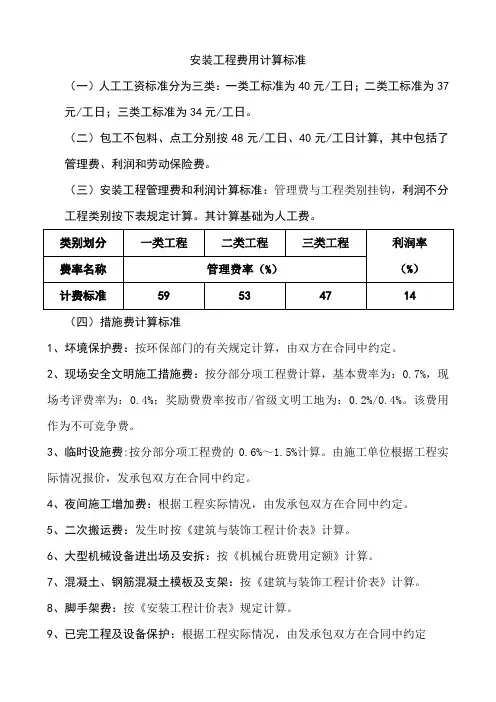

安装工程费用计算标准(一)人工工资标准分为三类:一类工标准为40元/工日;二类工标准为37元/工日;三类工标准为34元/工日。

(二)包工不包料、点工分别按48元/工日、40元/工日计算,其中包括了管理费、利润和劳动保险费。

(三)安装工程管理费和利润计算标准:管理费与工程类别挂钩,利润不分工程类别按下表规定计算。

其计算基础为人工费。

(四)措施费计算标准1、坏境保护费:按环保部门的有关规定计算,由双方在合同中约定。

2、现场安全文明施工措施费:按分部分项工程费计算,基本费率为:0.7%,现场考评费率为:0.4%;奖励费费率按市/省级文明工地为:0.2%/0.4%。

该费用作为不可竞争费。

3、临时设施费:按分部分项工程费的0.6%~1.5%计算。

由施工单位根据工程实际情况报价,发承包双方在合同中约定。

4、夜间施工增加费:根据工程实际情况,由发承包双方在合同中约定。

5、二次搬运费:发生时按《建筑与装饰工程计价表》计算。

6、大型机械设备进出场及安拆:按《机械台班费用定额》计算。

7、混凝土、钢筋混凝土模板及支架:按《建筑与装饰工程计价表》计算。

8、脚手架费:按《安装工程计价表》规定计算。

9、已完工程及设备保护:根据工程实际情况,由发承包双方在合同中约定10、施工排水、降水:按《建筑与装饰工程计价表》计算。

11、检验试验费:根据有关国家标准或施工验收规范要求,对建筑材料、构配件和建筑物工程质量检测检验发生的费用,按分部分项工程费的0.15%计算。

除此以外发生的检验试验费,如已有质保书材料,而建设单位或质监部门另行要求检验试验所发生的费用,及新材料、新工艺、新设备的试验费等,应另行向建设单位收取。

由施工单位根据工程实际情况报价,发承包双方在合同中约定。

12、赶工措施费:由发承包双方在合同中约定后计取。

13、工程按质论价:由发承包双方在合同中约定后计取。

22、现场施工围栏:***********(六)规费1、工程定额测定费:按工程不含税造价的1‰收取。

工程造价定额系数大全

工程造价定额系数大全

工程造价定额系数大全工程造价定额系数大全【土石方工程】1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5【地基处理与边坡支护工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算【桩基工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。

项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。

3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。

4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。

5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。

挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。

【砌筑工程】1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。

砖用量乘以系数1.025。

2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。

常用的安装工程造价系数

常用的安装工程造价系数

常用的安装工程造价系数安装工程是工程建设中的一个重要环节,其造价是建设企业和投资者关注的重点。

安装工程造价系数属于建筑工程造价的一个重要指标,其反映了工程建设的多种因素,包括建筑人工和材料费用、中间造价和利润、地区、风险等因素。

下面,我们来介绍一下常用的安装工程造价系数。

1. 人工费用造价系数人工费用造价系数是指根据建筑人工工作量和时间确定的建筑人工费用。

人工费用造价系数是通过分析建筑师和工人在工程建设过程中所需的工作量,以及所需的时间、工作量和技能,来计算的。

人工费用造价系数是各种建筑设备和材料的生产和分销成本的总和。

2. 材料费用造价系数材料费用造价系数是指根据建筑材料的数量及价格,所计算出的建筑材料费用。

材料费用造价系数受到市场供求和预测因素的影响。

在工程建设的过程中,材料供求、价格波动和货币政策等因素将决定材料费用造价系数的大小。

3. 中间造价和利润中间造价和利润是指在建筑工程建设过程中,承包商必须支付的所有费用,包括管理和营销费用。

中间造价和利润一般为建筑工程项目总造价的20%-40%。

4. 地区造价因素地区造价因素是指工程建设所在地区的各种因素,包括人工费用、材料费用、房屋租金、土地价格、生产和分销成本等。

地区造价因素可以通过对当地建筑工程相关方面的研究、市场调查和对当地建筑工程特点的分析来计算。

5. 风险造价因素工程建设过程中的风险不可避免,包括设计、材料、人力和自然因素等。

风险造价因素是指为避免意外事件和损失所采取的防范措施以及采取安全保障措施而付出的额外费用。

风险造价因素是建筑工程项目总造价的3%-5%。

总之,安装工程造价系数是工程建设过程中的重要指标,可以通过对上述因素的计算来反映工程建设的成本和风险。

对于企业和投资者来说,合理控制安装工程造价系数的大小,不仅有利于降低成本,提高效益,还有助于确保工程建设的质量和安全。

各类建筑工程建筑安装工程造价指标及工程复杂程度调整系数

各类建筑工程建筑安装工程造价指标及工程复杂程度调整系数

各类建筑工程建筑安装工程造价指标及
工程复杂程度调整系数
说明:1、造价指标按上一年度实际建筑安装工程造价情况每年1月份进行调整;
2、本表建筑类型中未包括的工程,按本表类似工程造价指标计取;
3、“大型”指20001m²以上的建筑,“中型”指5001~20000m²的建筑,“小型”指5000m²以下的建筑;
4、改扩建和技术改造类项目的附加调整系数为1.4;
5、古建筑、仿古建筑、保护性建筑等的附加调整系数为1.5;
6、“H”为建筑高度;“小”、“中”、“大”分别指“小型建筑”、“中型建筑”、“大型建筑”;
7、本表所列建安工程造价指标不包括工程精装修部分的造价指标;
8、按本表所列工程造价指标乘以项目的建设规模计算出工程设计费的计费额。

建设工程单方造价指标汇总

建设工程单方造价指标汇总

建设工程单方造价指标汇总最新最全建设工程单方造价指标汇总,走过路过不要错过!1、全现浇结构住宅楼:每平米造价 1850.98 元,其中:建造工程: 1011.17 元;电气工程:220.54 元;管道工程: 316.81 元;通风工程: 302.46 元;2、全现浇结构板式小高层住宅楼:包括建造、装饰、采暖、给排水(冷水、热水、中水、排水、雨水)、消防、照明、动力、弱电、电梯、防雷接地等十个专业。

外墙保温聚苯板随混凝土浇注,外墙内保温粘贴水泥聚苯板,单层轻质陶粒混凝土条板隔墙,双侧通常采光井,采暖系统为分户计量,混凝土为预拌混凝土,不含消防报警、配电箱及多功能户门。

土方运距 5 公里以内。

每平米造价 1442.17 元,其中:建造工程: 803.59 元;装饰工程:306.62 元;电气工程: 238.65 元;管道工程: 81.16 元;通风工程:12.15 元;3、全现浇结构板式住宅楼:包括建造、装饰、给排水(含泵房)、通风、照明、动力、弱电、电梯、防雷接地等九个专业。

公共部份粘贴地砖,天棚、墙面刷耐擦洗涂料,本工程采暖用电膜采暖,只做埋管,外窗为落地窗。

含消防、居室门、卫生洁具,混凝土为预拌混凝土,土方运距 20 公里以内。

每平米造价1360.43 元,其中:建造工程: 730.56 元;装饰工程: 174.30 元;电气工程: 248.45 元;管道工程: 207.12 元;4、全现浇结构塔楼:289.87 元;电气工程: 307.14 元;管道工程: 55.95 元;通风工程:3.28 元;5、框剪结构住宅楼:包括建造、装饰、采暖、给排水、消防、通风空调、照明、动力、消防报警、综合布线、安全防范、有线电视、防雷接地等十三个专业。

含热交换站、消防、空调设备,中高档卫生洁具,普通灯具,外窗为落地窗,不含电梯,居室门。

公共部份楼梯间、电梯间地面粘贴地砖,天棚做轻钢龙骨装饰石膏板吊顶,外墙外保温粘贴聚苯板,单层轻质陶粒混凝土条板隔墙,混凝土为预拌混凝土,土方运距 30 公里以内。

工程造价预算定额中的系数大汇总

工程造价预算定额中的系数大汇总

工程造价预算定额中的系数大汇总土建工程1、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。

2、在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。

3、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。

无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。

4、土壤含水率定额是按天然含水率为准。

如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。

5、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

6、挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。

7、推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。

8、打试验桩按相应定额项目的人工、机械乘以系数2计算。

9、打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。

10、定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。

11、定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。

如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。

12、因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。

13、圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。

14、砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1。

15、毛石护坡高度超过4m时,定额人工乘以系数1.15。

16、砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。

一般建筑安装工程造价估算参考参数

一般建筑安装工程造价估算参考参数

当我们谈论一般的建筑安装工程时,我们基本上正在研究将所有不同的系统安装在建筑物里的成本,比如电气,管道,暖气,和空调。

找出它要花费多少,需要观察一连串的东西,比如建筑物的类型,安装的复杂程度,需要什么样的材料和设备,工人需要什么样的技术,当地市场是什么样子,以及项目的任何其他特殊要求。

通过考虑所有这些事情,我们掌握了对每件事都要花费多少的很好的估计,这对建筑项目的规划和决策是极为重要的。

一般的建筑安装工程成本可以是一个真正的头部冲刷器,但所有费用都降到你所处理的建筑类型。

无论是舒适的住宅,粗糙的空间,崎岖的工业场所,还是有尊严的机构建筑,在安装工程时,每个人都有自己的独特需求。

想象一下:住宅楼可能只需要一个简单的HVAC系统来保持事物舒适,而豪华的办公楼则可能需要一个超高科技的设置来让每个人保持像黄瓜一样的冷静。

规模在这里肯定很重要——建筑越大,设计越复杂,配置越复杂,安装工作越广泛,账单越高。

了解建筑的类型和特征是解开安装工程成本之谜的关键。

在建筑领域,材料和设备的选择类似于选择最好的线程编织长长的美。

正如用丝绸和金线制作的挂毯将超过用较少材料制作的挂毯一样,高质量的建筑材料和设备也将在性能和寿命方面超过质量较低的同类。

虽然初始成本可能更高,但是对高级材料和设备的投资有可能产生耐久性和长期节约成本的交响乐。

反之,最初成本较低的警笛歌可能导致一段时间的维修和运营支出。

在选择材料和设备时,应当以艺术工作者的敏锐眼光看待,不仅考虑到其性能和寿命,而且考虑到其能源效率和整体价值。

将这些考虑结合起来,一般建筑安装工程的估计费用就具有光亮的准确性,并反映了项目的长期成本影响,如一目了然的杰作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安装工程造价系数
为了让大家更好的了解安装定额系数,下面是根据安装工程定额系数的计算条件及使用方法不同,分为以下三个类系数:
第一类定额子目系数
主要是指定额各章、节规定的,当分项工程内容与定额子目不完全相同(施丁内容、施工条件)时所需进行的定额调整内容。

如:
各册定额的换算系数(管道间、管道井内的管道阀门、法兰、支架、安装,多联插座安装等)。

超高系数(第二册.操作物高度离地面5米以上10米以下的工程,其定额人工乘以1.33系数:第十一册超作物高度距地面6米以上的工程)。

第二类为工程系数
主要是指各册定额分章说明中规定的,与工程形态直接相关的系数,如:
高层建筑增加系数;主体结构为现场浇注采用钢模板施工的工程,内外浇注的工程,定额人工乘以系数1.05,内浇外砌的工程,定额人工乘以系数1.03。

第三类为综合系数
是各册说明规定的,与工程本体形态无直接关系的系数。

如脚手架搭拆系数、安装与生产同时进行增加系数。

有害环境影响增加的系数等。

各项系数的关系是:第一类定额子目系数构成第二类工程系数的计算基础;上述两类系数构成第三类综合系数的计算基础。

上述系数所得增增减部分构成直接费。

同级系数之间不互相计取。

安装工程预算中常用系数
01超高系数
定额中的超高费是指操作物高度超出定额子目计算范围而需增加的人工费用。

省安装工程单位估价表中该系数主要出现在:第二册操作物高度5米以上的工程;第八册操作物高度3.6米以上的工程;第九册操作物高度6米以上的工程;第十三册操作物高度6米以上的工程。

操作物高度是指有楼层的按楼地面安装物的垂直距离,无楼层的按操作地点(或设计正负零)至操作物的距离。

上述费用仅计算超高部分项目,未超高部分不计。

02各册定额章、节换算系数
分章说明、附注和综合解释规定各目调整系数。

例如:
第八册设置于管道间,管廊内的管道阀门法兰支架其人工乘以系数1.3。

第二册第八章说明四,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,双屏蔽电缆头制作安装人工乘以系数1.05。

第十一册第二章说明六,标志环等零星刷油,套用本定额有关部分,其人工乘以系数2.0。

03高层建筑增加费
高层建筑增加费是指建筑物在六层或20米以上所需增加的人工降效、材料、工具垂直运输增加的机械台班费用;工人上下所乘坐的升降设备台班费等。

该项费用适用于采暖、通风、生活煤气、给排水、民用建筑物电气照明及附属于上述工程中的保温、绝热和刷油等工程。

建筑物的高度,是指室外地平至檐口滴水的垂直高度。

不包括屋顶水箱间、楼梯问、女儿墙高度。

高层建筑增加费计算时,应以全部工程的人工费为计算基数,含6层与20米以下的地下室工程。

费率按建筑物总高度或层数确定,不能分段计算。

04 内外浇注系数
凡主体结构为现场浇注钢模板6工的工程,内外浇注的定额人工乘以系数1.05。

内浇外砌的定额人工乘以系数1.03。

该项系数是指土建工程为配合安装工程预留洞而发生的人工增加费用,其主要适用于给排水、采暖工程。

05脚手架搭拆系数
是综合取定的系数。

除定额中规定不计取脚手架费用外,不论工程实际是否搭拆脚手架,或搭拆数量多少,均应按规定系数计取脚手架费用,包干使用。

同一单项工程有多个专业施工,凡是符合计算脚手架规定的,应按各册规定分别计取脚手架费用。

06系统调统费
采暖、通风空调工程系统调试费是综合系数,其计费基础包括采暖工程中的管道阀门、散热器的安装及刷油保温等全部工程的人工费。

07安装与生产同时进行增加费
安装与生产同时进行,增加费用按人工费的10%计算。

08有害身体环境施工降级增加费
在有害身体健康的环境施工,降效增加费用按人工费的10%计算。
