中央水泵房吸水井清淤泥换阀门固定挡墙更换水仓篦子施工安全技术措施方案
中央泵房吸水井清挖安全技术措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.中央泵房吸水井清挖安全技术措施正式版中央泵房吸水井清挖安全技术措施正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。
文档可以直接使用,也可根据实际需要修订后使用。
一、施工说明现中央泵房1#、2#吸水小井内沉淀淤泥超过正压供水泵标高,为保证-1020m泵房正常排水,由机电科组织人员对吸水井进行清挖,为确保清挖质量和施工安全,特编制本措施,有关施工人员必须严格执行。
二、施工内容对-1020m中央泵房1#、2#吸水井清淤。
三、施工地点-1020m中央泵房。
四、施工时间20xx年9月17日8时至20xx年9月18日 9时。
五、施工组织项目负责人:李楠楠技术负责人:徐鲁川施工负责人:尹衍涛安全负责人:王洪刚施工人员:周建、丁士强、胡传忠、王成子。
六、施工前准备工作1、设备准备:7.5kw水泵一台、80N 开关1台。
2、工具准备: 2T手拉葫芦1个、保险带4根、自制搅拌机一台、5分绳套、DN50PVC排水管50m。
3、施工前由施工负责人、安全负责人一起对现场进行探查,做到熟悉现场。
4、施工前将使用的工具、材料提前运至施工现场并做好保管工作。
5、详细检查起吊工具、绳索,使之确保安全可靠。
七、施工步骤及要求八、技术要求1、清挖1#、2#吸水井,见硬底、两帮到硬帮。
十、安全注意事项1、吸水小井清理前,由机电科将对应吸水小井内的积水排至最低位,并关闭通向该吸水小井的所有阀门,同时必须将大泵电源切断闭锁。
清理水仓淤泥安全技术措施

对施工现场的临时用电线路 进行检查和维护,确保用电 安全。
定期对施工现场进行消毒和 防疫处理,预防传染病的发 生。
淤泥清理施工应急预案注意事项
制定应急预案,明确应 急响应流程和责任人。
与附近的医疗机构建立 联系,以便在必要时寻 求医疗援助。
01
02
03
04
配备必要的急救设备和 药品,以便在发生意外 时及时进行救援。
清理水仓淤泥安全技术措施
汇报人: 日期:
目录
• 施工准备 • 淤泥清理施工 • 安全技术措施 • 安全注意事项
01 施工准备
物资准备
01
02
03
04
抽水设备
准备足够的抽水设备和电缆, 确保能够及时排水。
淤泥清理设备
选择适合的淤泥清理设备,如 挖掘机、抓斗等,并确保设备
性能良好。
安全防护用品
为施工人员提供安全帽、防护 服、防滑鞋等必要的防护用品
将抽取出来的淤泥进行处理, 可以将其运送至指定地点进行 堆放或再利用。
施工准备
进行现场勘察,了解水仓位置 、大小、深度等信息,制定施 工方案和安全技术措施。
淤泥抽取
使用淤泥泵、水力输送等设备 ,将淤泥从水仓中抽取出来。
验收结算
对清理后的水仓进行验收,确 保淤泥清理干净,符合要求, 并进行结算。
淤泥清理施工方法
需要。
施工现场应设置通风设施,避 免因淤泥清理过程中产生的有 害气体对作业人员造成伤害。
在淤泥清理过程中,应注意对 地下管线、电缆等设施进行保
护,避免造成损坏。
在淤泥清理过程中,应注意对 周边环境进行保护,避免因施
工造成环境污染。
淤泥清理施工应急预案
更换水泵中央大泵房安全技术措施

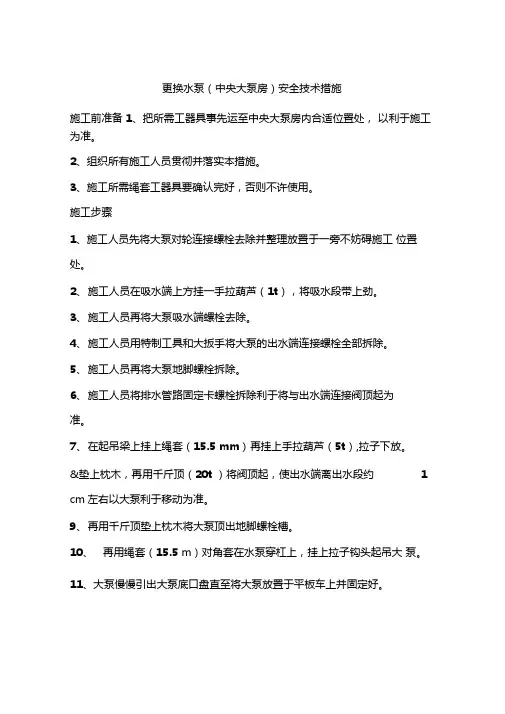

更换水泵(中央大泵房)安全技术措施施工前准备1、把所需工器具事先运至中央大泵房内合适位置处,以利于施工为准。
2、组织所有施工人员贯彻并落实本措施。
3、施工所需绳套工器具要确认完好,否则不许使用。
施工步骤1、施工人员先将大泵对轮连接螺栓去除并整理放置于一旁不妨碍施工位置处。
2、施工人员在吸水端上方挂一手拉葫芦(1t),将吸水段带上劲。
3、施工人员再将大泵吸水端螺栓去除。
4、施工人员用特制工具和大扳手将大泵的出水端连接螺栓全部拆除。
5、施工人员再将大泵地脚螺栓拆除。
6、施工人员将排水管路固定卡螺栓拆除利于将与出水端连接阀顶起为准。
7、在起吊梁上挂上绳套(15.5 mm)再挂上手拉葫芦(5t),拉子下放。
&垫上枕木,再用千斤顶(20t )将阀顶起,使出水端离出水段约1cm左右以大泵利于移动为准。
9、再用千斤顶垫上枕木将大泵顶出地脚螺栓槽。
10、再用绳套(15.5 m)对角套在水泵穿杠上,挂上拉子钩头起吊大泵。
11、大泵慢慢引出大泵底口盘直至将大泵放置于平板车上并固定好。
12、将旧大泵运至地面待修13、将新大泵先起吊至大泵底口盘位置处。
14、大泵慢慢下放,穿上地脚螺栓。
15、用钢锯条校正大泵对轮同轴度,配合千斤顶(1t)调整好对轮间隙 (6 mm)。
16、紧固大泵地脚螺栓和对轮螺栓。
17、将大泵出水端加上石棉垫子,千斤顶卸压,出水端螺栓紧固。
18、大泵吸水端螺栓恢复。
19、大泵排水管路固定卡螺栓恢复并紧固。
20、大泵排水管路闸阀打开,开泵,大泵司机,大泵试运行。
21、清理施工现场,施工完毕。
安全注意事项1 、所有施工人员必须听众现场施工负责人统一指挥。
2、施工过程中,所有施工人员严格遵守各种操作规程。
3、施工使用千斤顶,千斤顶要生根以保证施工人员安全。
4、大泵螺栓紧固用力要均匀,否则易漏水。
5、新泵填料压盖要重新紧一遍,防止开泵不上水。
6 、大泵试运行一定要观察大泵运行情况,若有意外立即停车,防止损坏新泵。
中央泵房吸水井清挖安全技术措施

中央泵房吸水井清挖安全技术措施1. 引言中央泵房吸水井的清挖是维护和保养水源系统的重要工作之一。
但是,在进行清挖作业时,我们需要重视安全问题,采取相应的技术措施,以确保作业过程中人员的安全和井的结构完整。
本文将介绍中央泵房吸水井清挖的安全技术措施。
2. 施工前准备在进行中央泵房吸水井的清挖作业之前,必须进行详细的施工前准备工作。
这包括但不限于以下几个方面:2.1. 环境评估和规划在清挖吸水井之前,需要进行环境评估和规划,明确作业区域的地质情况、地下管线位置以及周围建筑物的结构等信息。
通过获取这些信息,可以合理安排清挖作业的次序和方法,以减少对周围环境和设施的影响。
2.2. 施工方案编制与评审在施工前准备阶段,应编制详细的施工方案。
施工方案应包括作业的具体步骤、所需设备和工具以及施工人员的职责等内容。
施工方案需要经过相关部门的评审,确保其安全可行性。
2.3. 人员培训和安全教育在施工前,应对参与清挖作业的人员进行培训和安全教育。
培训内容包括但不限于作业规范、安全操作要求和急救知识等。
通过培训和教育,提高人员对于清挖作业的安全意识,降低事故发生的概率。
3. 主要技术措施在进行中央泵房吸水井清挖作业时,需要采取以下主要的技术措施,以确保作业的安全性。
3.1. 施工现场标识和隔离在清挖吸水井的作业区域周围,应设置明显的标志和隔离措施,以防止未经授权的人员进入作业区域。
隔离措施可以采用栅栏、警示标识等,确保作业区域的安全。
3.2. 井口围护措施在清挖吸水井的过程中,井口是一个重要的风险区域。
为了防止人员意外坠入井内,需要设置井口围护措施。
可以使用安全网或者围护栏等设施,确保人员不会误入井口区域。
3.3. 定期安全检查在清挖作业进行的过程中,需要定期进行安全检查。
检查内容包括施工设备的安全状况、井壁的稳定性、作业人员的安全操作等。
及时发现和解决存在的安全隐患,确保作业的平稳进行。
4. 事故应急处理尽管在清挖吸水井的作业过程中采取了各种安全技术措施,但事故的发生仍然是可能的。
中央泵房水仓清淤措施

中央泵房水仓清淤安全技术措施一、概述井底中央泵房水仓内由于长时间没有清理,已积存淤泥、积煤太厚,为保证水仓正常排水、通风,经矿研究决定,由综采工区对水仓进行清理,为确保施工安全,特制定以下安全技术措施。
二、准备工作1)工器具准备铁锨、水桶、QBY-K80风泵、电泵、风水管路等。
2)施工前准备1.将泥装入编织袋内将外环水仓进水口堵住,让水全部流入内环水仓内。
2.在水仓入口上平台安装11.4kw小绞车,安装要牢固、可靠、符合要求。
声光信号、阻车器等安全防护装置一次到位。
绞车钩头必须设置保险绳,阻车器必须灵敏可靠。
3.使用一台QBY-K80风泵,将外环水仓内积水排至上平台泵坑。
4.施工前将巷道内轨道整修完毕,确保提升线路安全通畅。
5.清理内环水仓时,重复上述准备工作。
6.由调度室负责水仓清淤期间,所用矿车调度、运转工作。
三、技术要求两水仓清理完成后,确保水仓内无淤泥、无积煤。
四、施工方法1.首先对外环水仓进行清理,清理前检查巷道通风情况,确保施工现场通风良好。
2.施工前由班组长进入施工地点进行安全确认,施工前由瓦检员检测施工现场瓦斯情况,瓦斯浓度低于1%时方可进行作业,确认施工环境安全后其他施工人员方可进入施工现场并由班组长统一指挥作业。
每次施工前对施工位置区域顶帮进行检查找帮找顶,确保施工环境安全可靠。
3.人工使用铁锹将淤泥装入矿车。
矿车用11.4kw绞车提升至水仓上平台处,再用人工推至车场,通过副斜井绞车提升至地面,运至指定位置,不得随意卸车。
4.将水仓内沉淀的煤、淤泥从外向里全部清挖干净,清理至水仓壁和水仓底。
5.本次清淤由人工用铁锨或桶类器具装至矿车运出。
装淤泥前,必须使用木塞塞实塞牢矿车的泄水孔。
煤泥装入矿车内1/3即可,防止斜巷提升时外泄。
6.清理前,巷道内积水位置处安设一台风动泵进行抽排,并从风动泵接一路排水管至泵坑处。
施工人员所敷设的排水管靠帮摆放,不得影响清理巷道;始终保持巷道内不得有积水。
关于主井井底水仓清淤的安全技术措施

失去了储水功能。经我公司研究决定,2014 年 5 月 日
对主水仓进行清Biblioteka 。为保证清淤工作顺利进行,特制定此安全技术措施。 一、施工准备
1 、施工前,准备好充足的材料及工具。 2 、施工前,把水仓水位抽至最低点。 3 、清淤前,必须将控制开关手柄打至零位,并闭锁。 二、安全技术措施 1 、施工前,必须组织所有人员学习本措施,并进行签字。 2 、每次开泵前,都要检查水泵电缆、电源接头、开关接地等有无问题,当确认无问 题后,才准启动水泵。
3 、清淤前,要先检查水仓顶板、两帮安全状况,发现隐患时,要用长柄工具及时处 理,防止掉渣伤人。
4 、使用工具时,要做到“三不伤害” ,即不要伤害自己的腿脚,又不要碰着别人,还 要注意不要被被人碰着,实现安全清淤。
5 、清淤前,必须对水仓进行截流,防止水过快的流入水仓。 6 、清理时,必须至少有两个人在现场,一人装淤泥,一人进行看护,清理的淤泥及 时运走,装入大巷矿车内。
7 、人员清淤时站稳,保证脚下不会滑动。 8 、当班瓦斯员检查水仓内瓦斯浓度情况,如瓦斯浓度超过 0.5%时,禁止作业,撤 出人员,采取相应的措施。
9 、作业人员在清淤过程中,必须佩戴安全带或保险绳。 10 、水仓电话必须保持畅通,作业前、作业后,必须将所有情况汇报调度室。
武甲分公司 二〇一四年五月十日
中央泵房吸水井清挖安全技术措施详细版

文件编号:GD/FS-1628(解决方案范本系列)中央泵房吸水井清挖安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________中央泵房吸水井清挖安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
一、施工说明现中央泵房1#、2#吸水小井内沉淀淤泥超过正压供水泵标高,为保证-1020m泵房正常排水,由机电科组织人员对吸水井进行清挖,为确保清挖质量和施工安全,特编制本措施,有关施工人员必须严格执行。
二、施工内容对-1020m中央泵房1#、2#吸水井清淤。
三、施工地点-1020m中央泵房。
四、施工时间20xx年9月17日8时至20xx年9月18日9时。
五、施工组织项目负责人:李楠楠技术负责人:徐鲁川施工负责人:尹衍涛安全负责人:王洪刚施工人员:周建、丁士强、胡传忠、王成子。
六、施工前准备工作1、设备准备:7.5kw水泵一台、80N开关1台。
2、工具准备:2T手拉葫芦1个、保险带4根、自制搅拌机一台、5分绳套、DN50PVC排水管50m。
3、施工前由施工负责人、安全负责人一起对现场进行探查,做到熟悉现场。
4、施工前将使用的工具、材料提前运至施工现场并做好保管工作。
5、详细检查起吊工具、绳索,使之确保安全可靠。
中央水泵房清挖水仓安全技术措施

中央水泵房清挖水仓安全技术措施1. 背景中央水泵房是为城市供水系统提供给水的关键设施,它主要由水处理装置和配套设备组成,包括水泵、管网、水箱、调压设备等。
在日常运行过程中,水泵房会产生废水,需要进行处理和清理,而其中的水仓则是集中存储废水的地方。
因此,对于水仓的清理和处理工作非常重要。
然而,在进行水仓清理和处理的过程中,由于水仓内氧气不足、有毒气体浓度高、狭窄的空间等因素,会导致作业人员可能遭受窒息、中毒、意外伤害等安全风险。
为此,中央水泵房须制定清挖水仓的安全技术措施,以保护作业人员的安全。
2. 安全技术措施2.1 前期准备在进行清挖水仓的作业前,必须事先了解水仓内的情况,包括水位、气体成分、通风情况等,以便制定相关的安全措施。
在作业前必须进行气体检测,确认水仓内空气中的氧气含量和有害气体的浓度。
检测设备必须正常、准确,被检测人员需要全程佩戴人员定位器,进行定位和监测。
2.2 通风在作业前必须充分通风,保证水仓内氧气含量在安全标准范围内。
在通风的过程中,需要保证通风机器正常运行,通风口和出口明确,并且需要使用烟雾测试确认通风系统是否正常。
如通风效果不佳,需要对通风设备进行处理和改进。
2.3 安全设备在作业前必须准备好必要的安全设备,包括防毒面具、安全带、安全绳、救援装置等。
这些安全设备必须正常、齐全,能够保证作业人员的安全。
在使用防毒面具时,必须确保其密封性和适用性。
2.4 人员安全在作业中必须采取措施保证人员的安全。
如采用单人作业,每次只有一人进入水仓内;在作业区域内必须设置良好的照明;作业人员必须穿戴好防护服,在作业前进行集体或个人安全讲解。
2.5 施工现场应对在作业中应注意及时处理突发状况,如气象突变、现场设备故障等。
施工现场必须有一个现场领导和应急救援队,能够及时处理现场安全问题,确保作业安全。
3. 结论为了确保中央水泵房水仓清理工作的安全进行,必须制定相关的安全技术措施。
通风、安全设备、人员安全、施工现场应对等方面均需有明确的安全要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
整体解决方案系列
中央水泵房吸水井清淤泥换阀门固定挡墙更换水仓篦子施工安全技术措施
(标准、完整、实用、可修改)
编号:FS-QG-45639中央水泵房吸水井清淤泥换阀门固定挡墙更换水仓篦子施工安全技术
措施
Central pump house, suction well, dredging mud, valve replacement, fixed retaining wall, replacement of water silo, construction safety,
and technical measures
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定
中央水泵房吸水井清淤泥、换阀门固定挡墙、更换水仓篦子施工安全技术措施
为确保此次施工时人员安全及设备安全,特制定如下措施,望施工人员认真学习并执行。
一、班长为现场工作第一安全责任人,对整个工作过程负安全管理责任。
二、工作前的准备工作
1、将所用工具、材料、安全防护用具等准备齐全,含配水闸阀、水泥、沙子、安全带、水裤、砖等。
2、开工前将工作地点存在的隐患整改完毕。
3、开工前将水仓通往吸水井处水封死,并将吸水井中水排净。
三、安全注意事项
1、工作过程中随时观察水仓水位,如超出规定水位应立即停止作业,并对水仓进行排水,只能附合施工条件方可重新作业。
2、如需进行烧焊严格按纳林庙煤矿二井号井下烧焊作业安全技术措施中规定的内容执行。
3、吸水井上方工作时,必须佩戴安全带,且生根牢固。
4、人员搬运、抬架阀门过程中,一定配合好,统一口令,同时抬起、同时放下,防止出现挤伤手、脚事故。
5、起吊时严格按照纳林庙煤矿二号井并于“起吊作业施工技术措施”中规定的内容执行。
四、工作完毕后
1、将现场工具、材料统一整理回收好,以备下次使用,防止丢失。
2、氧气、乙炔妥善放置,尽量回收升井,电焊机电源停
电、电源线、把线整理好。
3、将现场清理干净,并洒水消尘,防止遗留火源造成安全隐患,并定期由专人检查,确保安全。
其它未尽事宜,严格按矿相关技术措施执行,确保整个安装过程安全顺利进行。
