冶金矿山井巷工程预算定额一、前言冶金矿山井巷工程预算定额是指在矿山井巷工程建设中,根据各项工程量和工程质量要求,按照国家有关规定和标准,结合实际情况编制的一种经济技术指导性文件。

其目的是为了规范矿山井巷工程建设,保证工程质量,控制成本。

二、编制原则1. 根据国家有关规定和标准编制;2. 结合实际情况进行调整;3. 以科学、合理、节约为原则。

三、内容及组成部分1. 工程量清单:包括各项工程量的名称、单位、单价、数量等;2. 定额说明:对于每一项工程量的计算方法及要求进行详细说明;3. 材料价格:包括各种材料的市场价格;4. 劳务费用:包括劳动力费用等;5. 设备使用费用:包括设备使用费用等。

四、编制方法1. 根据设计图纸和技术要求确定各项工作内容及数量,并列出清单;2. 根据清单中所列出的各项工作内容及数量,结合当地市场行情确定每个项目所需材料的价格、劳务费用及设备使用费用;3. 根据国家有关规定和标准,结合实际情况编制定额说明,对于每一项工程量的计算方法及要求进行详细说明;4. 汇总各项费用,计算总预算。

五、应用范围1. 适用于各种矿山井巷工程建设;2. 适用于各种施工单位和工程咨询单位。

六、优点1. 规范矿山井巷工程建设,保证工程质量;2. 控制成本,节约资源;3. 便于施工单位和工程咨询单位进行预算和报价。

七、缺点1. 编制过程较为复杂,需要专业技术人员进行编制;2. 定额中所列出的价格可能会受到市场行情的影响而发生变化。

八、结语冶金矿山井巷工程预算定额是矿山井巷建设中非常重要的一份文件,它能够规范施工单位的建设行为,保证工程质量,并且能够控制成本,节约资源。

尽管编制过程较为复杂,并且定额中所列出的价格可能会受到市场行情的影响而发生变化,但是其优点仍然是非常明显的。

因此,在矿山井巷工程建设中,应该重视冶金矿山井巷工程预算定额的编制和应用。

2024版冶金工业矿山建设工程预算定额—费用定额

2024版冶金工业矿山建设工程预算定额—费用定额

2024版冶金工业矿山建设工程预算定额—费用定额2024版冶金工业矿山建设工程预算定额—费用定额是指根据国家有关部门制定的统一标准和规范,结合冶金工业矿山建设工程的特点和要求,对各项费用进行合理的预算定额。

其主要作用是在工程预算编制阶段,对冶金工业矿山建设工程所涉及的各项费用进行详细的分析和核算,以便预测工程的成本和执行情况,从而为整个工程的规划和管理提供依据。

冶金工业矿山建设工程预算定额—费用定额通常包括以下几个方面的内容:1.施工费用:包括人工费用、机械设备费用、材料费用、燃料动力费用等。

这些费用是指在冶金工业矿山建设工程中所需要的各类施工人员、机械设备、材料和能源的费用。

在预算定额中,根据工程的特点和要求,对各项费用进行详细的核算和计算,以便准确预测工程的成本。

2.建筑安装工程费用:包括建筑物的施工费用、安装设备的费用和建筑物的维修费用等。

这些费用是指在冶金工业矿山建设工程中所需要的各类建筑材料、设备和服务的费用。

根据工程的特点和要求,在预算定额中对各项费用进行详细的核算和计算,以便准确预测工程的成本。

3.设备和设备费用:包括各种设备的购置费用、设备维修费用和设备报废费用等。

这些费用是指在冶金工业矿山建设工程中所需要的各类生产设备和设备维护服务的费用。

在预算定额中,根据工程的特点和要求,对各项费用进行详细的核算和计算,以便准确预测工程的成本。

4.管理费用:包括工程管理人员的工资和奖金、办公设备的费用、管理服务的费用等。

这些费用是指冶金工业矿山建设工程中所需要的各项管理人员和管理服务的费用。

在预算定额中,根据工程的特点和要求,对各项费用进行详细的核算和计算,以便准确预测工程的成本。

冶金工业矿山建设工程预算定额—费用定额的编制,通常由国家有关部门负责制定和发布,以确保各种费用的合理性和准确性。

同时,预算定额的编制应按照冶金工业矿山建设工程的实际情况和需要进行调整和修订,以保证工程预算的准确性和可行性。

冶金工业矿山建设工程预算定额

冶金工业矿山建设工程预算定额

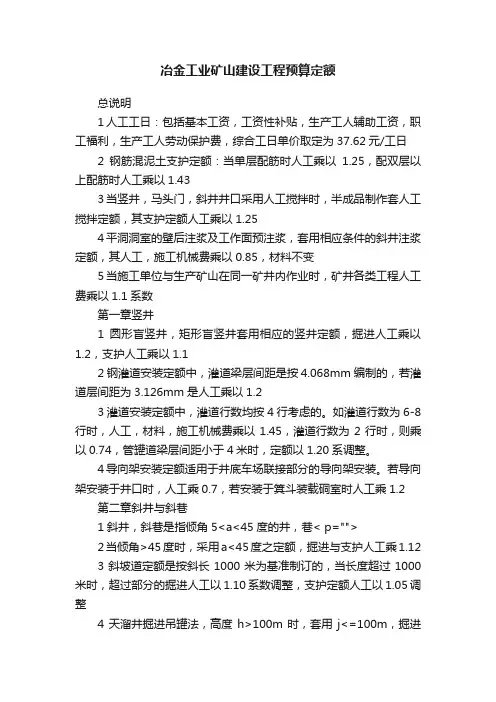

冶金工业矿山建设工程预算定额总说明1人工工日:包括基本工资,工资性补贴,生产工人辅助工资,职工福利,生产工人劳动保护费,综合工日单价取定为37.62元/工日2钢筋混泥土支护定额:当单层配筋时人工乘以1.25,配双层以上配筋时人工乘以1.433当竖井,马头门,斜井井口采用人工搅拌时,半成品制作套人工搅拌定额,其支护定额人工乘以1.254平洞洞室的壁后注浆及工作面预注浆,套用相应条件的斜井注浆定额,其人工,施工机械费乘以0.85,材料不变5当施工单位与生产矿山在同一矿井内作业时,矿井各类工程人工费乘以1.1系数第一章竖井1圆形盲竖井,矩形盲竖井套用相应的竖井定额,掘进人工乘以1.2,支护人工乘以1.12钢灌道安装定额中,灌道梁层间距是按 4.068mm编制的,若灌道层间距为3.126mm是人工乘以1.23灌道安装定额中,灌道行数均按4行考虑的。

如灌道行数为6-8行时,人工,材料,施工机械费乘以1.45,灌道行数为2行时,则乘以0.74,管罐道梁层间距小于4米时,定额以1.20系调整。

4导向架安装定额适用于井底车场联接部分的导向架安装。

若导向架安装于井口时,人工乘0.7,若安装于箕斗装载硐室时人工乘1.2 第二章斜井与斜巷1斜井,斜巷是指倾角5<a<45度的井,巷< p="">2当倾角>45度时,采用a<45度之定额,掘进与支护人工乘1.12 3斜坡道定额是按斜长1000米为基准制订的,当长度超过1000米时,超过部分的掘进人工以1.10系数调整,支护定额人工以1.05调整4天溜井掘进吊罐法,高度h>100m时,套用j<=100m,掘进定额,人工,机械以1.2系数调整;支护套用相应定额,人工以1.1系数调整。

5当水仓断面<=8平方米时,套相应条件的岩石平巷掘进与支护定额,人工,机械费乘1.16计算铺轨线路长度是应扣除铺设岔所占长度。

冶金矿山井巷工程预算定额人工费单价调整

冶金矿山井巷工程预算定额人工费单价调整

冶金矿山井巷工程预算定额人工费单价调整摘要:一、冶金矿山井巷工程预算定额人工费单价调整的背景和意义二、冶金矿山井巷工程预算定额人工费单价调整的具体方法三、冶金矿山井巷工程预算定额人工费单价调整的实施效果四、冶金矿山井巷工程预算定额人工费单价调整的意义和启示正文:冶金矿山井巷工程预算定额人工费单价调整是我国冶金矿山行业在工程项目预算管理方面的一次重要创新。

通过对预算定额人工费单价的调整,可以更好地反映工程建设过程中的人工成本,为企业和政府部门提供更为准确的决策依据。

本文将从冶金矿山井巷工程预算定额人工费单价调整的背景和意义、具体方法、实施效果以及意义和启示等方面进行详细阐述。

一、冶金矿山井巷工程预算定额人工费单价调整的背景和意义冶金矿山井巷工程预算定额人工费单价调整是在我国冶金矿山行业持续发展的背景下提出的。

随着我国冶金矿山行业的不断发展和市场需求的变化,原有的预算定额人工费单价已经不能很好地反映实际工程建设过程中的人工成本。

因此,为了保证预算管理的科学性和合理性,有必要对冶金矿山井巷工程预算定额人工费单价进行调整。

二、冶金矿山井巷工程预算定额人工费单价调整的具体方法冶金矿山井巷工程预算定额人工费单价调整的具体方法主要包括以下几个方面:1.根据工程项目的实际情况,重新确定人工费单价的标准水平。

这一过程需要综合考虑工程项目的建设规模、建设地区、建设条件等因素,以确保人工费单价标准的合理性。

2.通过对人工费单价构成要素的分析,合理确定各项费用的权重。

这一过程需要充分考虑各要素在工程建设过程中的实际消耗情况,以确保人工费单价的准确性。

3.结合工程项目的预算管理要求,制定人工费单价调整的具体方案。

这一过程需要综合考虑工程项目的预算目标、预算编制方法等因素,以确保人工费单价调整方案的可行性。

三、冶金矿山井巷工程预算定额人工费单价调整的实施效果冶金矿山井巷工程预算定额人工费单价调整的实施效果主要体现在以下几个方面:1.提高了预算管理的科学性和合理性。

冶金矿山井巷工程预算定额

冶金矿山井巷工程预算定额

冶金矿山井巷工程预算定额一、什么是冶金矿山井巷工程预算定额?1.1 冶金矿山井巷工程的定义冶金矿山井巷工程是指在矿区内开设和维护矿山井巷的工程活动,包括井巷的开挖、支护、加固、通风、引水等一系列工作。

1.2 预算定额的含义预算定额是指根据一定的技术标准和经济指标,对冶金矿山井巷工程各项工作的工时、材料、机械设备等进行预估和计算,制定出具体的工程工时和材料用量的标准。

二、冶金矿山井巷工程预算定额的重要性2.1 预算定额的作用预算定额能够为冶金矿山井巷工程的规划、设计、施工提供参考依据,确保工程的质量和进度。

2.2 预算定额的意义预算定额的制定可以提高工程的规范性和标准化程度,提高工程施工的效率,降低工程造价,保证工程质量。

三、冶金矿山井巷工程预算定额的编制方法3.1 影响因素的分析冶金矿山井巷工程预算定额的编制需要考虑多个因素,包括地质条件、井巷尺寸、支护方式、施工工艺等。

3.2 定额计算方法预算定额的计算一般包括主要工时、材料和机械设备的计算,需要综合考虑上述因素,并依据相关的技术标准和经验数据进行计算。

3.3 市场调研和成本估算为了准确编制预算定额,需要进行市场调研,了解当前的建筑材料和机械设备的价格,并结合工程实际情况进行成本估算。

3.4 预算定额的修订和更新冶金矿山井巷工程的技术和工艺在不断发展和进步,因此预算定额也需要根据实际情况进行修订和更新,以确保与时俱进。

四、冶金矿山井巷工程预算定额的管理和应用4.1 预算定额的管理预算定额应当做好管理工作,包括制定规章制度、建立档案、进行审批和监管等,并及时修订和更新。

4.2 预算定额的应用预算定额的应用涉及到冶金矿山井巷工程的各个环节,包括设计、施工、材料采购和造价控制等,以确保工程的顺利进行和预算的有效控制。

五、结论冶金矿山井巷工程预算定额是冶金矿山井巷工程的重要组成部分,对于保证工程质量和进度具有重要的作用。

预算定额的编制需要综合多个因素考虑,并依据相关的技术标准和经验数据进行计算。

2024版冶金工业矿山建设工程预算定额—费用定额

2024版冶金工业矿山建设工程预算定额—费用定额

2024版冶金工业矿山建设工程预算定额—费用定额
2023版冶金工业矿山建设工程预算定额—费用定额是指对冶金工业
矿山建设工程各项费用进行规定和定额化的文件。

该定额的编制是为了保
证冶金工业矿山建设工程预算的准确性和可控性,以及对工程实施过程中
的经济管理提供依据。

费用定额通常包括以下内容:工程规模、工程量计算、工程造价计算、工程费用计算、费率计算以及其他有关费用定额的计算公式和标准。

首先是工程规模,也就是对冶金工业矿山建设工程的规模进行明确和
界定,包括工程面积、高度、容量等。

其次是工程量计算,对冶金工业矿山建设工程的各项工程量进行计算
和统计,包括土地面积、道路长度、建筑面积、管道长度、设备数量等。

然后是工程造价计算,即根据冶金工业矿山建设工程的工程量和市场
价格进行计算和核算,包括土方工程、砌石工程、混凝土工程、装饰工程、电气工程等。

接下来是工程费用计算,这部分主要是对工程的费用进行计算和核算,包括人工费、材料费、机械使用费、管理费、利润、税金等。

费率计算是对各项费用的标准进行计算和核算,包括人工费率、材料
费率、机械费率、管理费率等。

最后,费用定额还包括其他有关费用定额的计算公式和标准,以及对
特殊情况的处理和解释。

以上就是2023版冶金工业矿山建设工程预算定额—费用定额的主要内容和要求。

通过制定和执行费用定额,可以实现对冶金工业矿山建设工程费用的科学管理和合理控制,确保工程的质量、进度和经济效益。

《冶金工业矿山建设工程预算定额》之《井巷工程(辅助费)》《费用定额》定额说明

《冶金工业矿山建设工程预算定额》之《井巷工程(辅助费)》《费用定额》定额说明

本定额施工工期内的工作内容,包括从井筒施工破土动工至全部工程按设计要求竣工验收过程中的全 内容 部工作,如井巷掘进、支护、井筒装备、铺轨、水沟、台阶、扶手、管线铺设,井下机电设备安装及 其它零星工程 还包括施工过程中一般自然条件的影响时间,如平、斜巷施工中遇到的巷道滴水、淋水,施工过程中 内容 发生平均厚度在0.8m以内,一处冒落体积在20m3以下的局部片帮冒顶;临时性停水、停电和其他非 主观原因造成的影响较少的时间。 不包括:(1)矿井移交生产时,永久设备的联合试运转和试生产;(2)处理因地质原因造成的大冒顶(指 内容 冒落平均厚度在0.8米以上,且一处冒落体积在20立方米以上这两个条件同时具备的冒顶);(3)矿井探 放水及工作面注浆封水 当发生上述2、3种情况不能继续掘进、支护作业时,应按批准的施工组织措施安排,计提辅助费合理 补偿 部分的补偿费。其计算公式为:B=D·K·T 式中B--辅助费补偿费,D--停工的竖井井筒(砼支护) 、斜井及巷道每10米(硐室100m3)相应条件的锚喷支护辅助费定额基价,T--停工天数,K--进度折算 内容 竖井第一期:指竖井(暗竖井)井筒、马头门、井筒装备、井底水窝以及与井筒直接相连的硐室工程 内容 斜井第一期:指斜井(暗斜井)井筒、斜井横川、井筒铺轨、井底水窝及与井筒直接相连的硐室和交 岔点工程。
19 20 21 22 23 24 25 26 27
壁座辅助费用应按两部分分别计取,然后加总。一是按立井井筒延长米定额计取;二是壁座大于立井 井筒部分的体积,按第一期特殊硐室定额计取 06冶金井巷附录一 金属结构构件制作 计量 金属结构构件制作,按设计图示尺寸以吨计算,不扣除孔眼、切角的重量。但焊条、柳钉、螺栓的 重 交岔点计算公式考虑了碹垛掘进工程量,但没有包括碹垛的支护工程量,碹垛支护工程量可依据实际 06冶金井巷附录一 碹垛支护 套定额 量也不另计 冬季施工搭设暖棚 费用 签证量,按巷道墙支护定额计算费用; 冬季施工搭设暖棚,包括在措施费中的临时设施费“冬雨季施工费”里面 06冶金井巷附录一 壁座辅助费 凿岩工、测量工 施工塌方事故 井口倒矸 06冶金辅助总说明 06冶金辅助总说明 井巷辅助费用 井巷辅助费用 费用 凿岩工、测量工,凿岩工的工资属于直接工程费;测量工的工资属于辅助费中的其他系统 补偿 调系数 内容 发生施工事故,塌方量小,塌方厚度小于0.8m,或者小于20m3,因地质条件造成的,走现场签证 (误工补偿),只能给直接费部分 根据井口处理方式的不同,若由施工单位倒至一侧堆方,后由其他单位装车外运(地表二次倒运), 不乘以系数;若由吊罐提到井口经溜槽到地表(落地式矸石仓),乘以0.8系数 本定额所包括的费用内容为矿井建设期间,为井巷工程施工服务的提升、排水、通风、运输、照明、 机电、其他等七个辅助系统所发生的费用

冶金矿山井巷工程预算定额人工费单价调整

冶金矿山井巷工程预算定额人工费单价调整

冶金矿山井巷工程预算定额人工费单价调整
摘要:
一、背景介绍
二、冶金矿山井巷工程预算定额人工费单价调整的原因
三、调整方法及步骤
四、影响因素分析
五、实施注意事项
六、总结与展望
正文:
冶金矿山井巷工程预算定额人工费单价调整是一项重要的工作,它关系到工程的成本和经济效益。

本文将详细介绍冶金矿山井巷工程预算定额人工费单价调整的相关内容,以期为业内人士提供参考。

一、背景介绍
随着我国冶金矿山井巷工程建设的不断发展,人工成本在其中所占比例逐渐增大。

然而,受到各种因素的影响,如劳务市场变化、政策调整等,人工费单价波动较大,给工程预算带来了很大的不确定性。

为了保证工程的顺利进行,及时调整人工费单价成为必要举措。

二、冶金矿山井巷工程预算定额人工费单价调整的原因
1.劳务市场变化:随着社会经济的发展,劳务市场供求关系发生改变,导致人工费单价波动。

2.政策调整:国家政策对建筑行业的劳动力成本有一定的影响,如最低工
资标准、社保政策等。

3.工程特点:冶金矿山井巷工程的特殊性,如作业环境恶劣、安全风险高,使得人工成本相对较高。

4.施工队伍素质:施工队伍的技能水平、管理水平直接影响到人工成本。

三、调整方法及步骤
1.收集资料:了解当地劳务市场行情、政策法规等相关信息。

2.分析原因:分析人工费单价波动的原因,判断是否需要调整。

3.制定调整方案:根据实际情况,制定合理的人工费单价调整方案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

冶金矿山井巷工程预算定额人工费单价调整
摘要:
一、冶金矿山井巷工程预算定额概述
二、人工费单价的调整
三、调整的原因和影响
四、结论
正文:
一、冶金矿山井巷工程预算定额概述
冶金矿山井巷工程预算定额是指在冶金矿山井巷工程建设过程中,根据工程项目的具体情况和实际需求,对各项工程费用进行预算和控制的一种制度。

它包括直接费和间接费两部分,直接费主要包括人员工资、材料消耗、机械使用等直接与工程项目相关的费用;间接费则包括管理费、安全费、环保费等与工程项目间接相关的费用。

二、人工费单价的调整
随着我国经济的不断发展,人民生活水平的提高,劳动力市场的供求关系也在发生变化,劳动力价格逐年上涨。

因此,在冶金矿山井巷工程预算定额中,人工费单价也需要进行相应的调整。

这种调整通常是根据工程项目的具体情况和实际需求,结合当地劳动力市场的价格水平,对原有人工费单价进行上调或下调。

三、调整的原因和影响
调整人工费单价的原因主要有以下几点:
1.劳动力市场价格波动:随着我国经济的发展,劳动力市场的价格也在不断波动,这就需要对预算定额中的人工费单价进行调整,以确保预算的合理性和准确性。

2.工程项目实际情况的变化:工程项目的实际情况可能与人工费单价的制定有所差异,这就需要根据实际情况对预算定额进行调整,以确保预算的科学性和实用性。

3.政策法规的变化:政策法规的变动可能会影响人工费单价的制定,这就需要根据政策法规的变动对预算定额进行相应的调整。

人工费单价的调整对工程项目的预算和控制有着重要的影响。

如果人工费单价调整不当,可能会导致预算超支或工程质量问题,从而影响工程项目的顺利进行。

四、结论
冶金矿山井巷工程预算定额中的人工费单价调整是一项重要的工作,需要根据工程项目的具体情况和实际需求,结合当地劳动力市场的价格水平,对原有人工费单价进行科学合理的调整,以确保工程项目的预算和控制工作的顺利进行。
