冶金矿山井巷工程预算定额总说明

合集下载

版有色金属工业矿山井巷工程预算定额说明

版有色金属工业矿山井巷工程预算定额说明

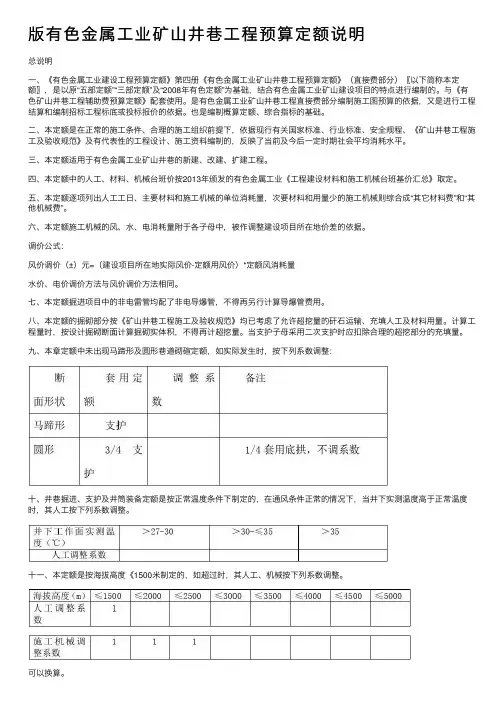

版有⾊⾦属⼯业矿⼭井巷⼯程预算定额说明总说明⼀、《有⾊⾦属⼯业建设⼯程预算定额》第四册《有⾊⾦属⼯业矿⼭井巷⼯程预算定额》(直接费部分)〖以下简称本定额〗,是以原“五部定额”“三部定额”及“2008年有⾊定额”为基础,结合有⾊⾦属⼯业矿⼭建设项⽬的特点进⾏编制的。

与《有⾊矿⼭井巷⼯程辅助费预算定额》配套使⽤。

是有⾊⾦属⼯业矿⼭井巷⼯程直接费部分编制施⼯图预算的依据,⼜是进⾏⼯程结算和编制招标⼯程标底或投标报价的依据。

也是编制概算定额、综合指标的基础。

⼆、本定额是在正常的施⼯条件、合理的施⼯组织前提下,依据现⾏有关国家标准、⾏业标准、安全规程、《矿⼭井巷⼯程施⼯及验收规范》及有代表性的⼯程设计、施⼯资料编制的,反映了当前及今后⼀定时期社会平均消耗⽔平。

三、本定额适⽤于有⾊⾦属⼯业矿⼭井巷的新建、改建、扩建⼯程。

四、本定额中的⼈⼯、材料、机械台班价按2013年颁发的有⾊⾦属⼯业《⼯程建设材料和施⼯机械台班基价汇总》取定。

五、本定额逐项列出⼈⼯⼯⽇、主要材料和施⼯机械的单位消耗量,次要材料和⽤量少的施⼯机械则综合成“其它材料费”和“其他机械费”。

六、本定额施⼯机械的风、⽔、电消耗量附于各⼦母中,被作调整建设项⽬所在地价差的依据。

调价公式:风价调价(±)元=(建设项⽬所在地实际风价-定额⽤风价)*定额风消耗量⽔价、电价调价⽅法与风价调价⽅法相同。

七、本定额掘进项⽬中的⾮电雷管均配了⾮电导爆管,不得再另⾏计算导爆管费⽤。

⼋、本定额的掘砌部分按《矿⼭井巷⼯程施⼯及验收规范》均已考虑了允许超挖量的矸⽯运输、充填⼈⼯及材料⽤量。

计算⼯程量时,按设计掘砌断⾯计算掘砌实体积,不得再计超挖量。

当⽀护⼦母采⽤⼆次⽀护时应扣除合理的超挖部分的充填量。

九、本章定额中未出现马蹄形及圆形巷道砌碹定额,如实际发⽣时,按下列系数调整:⼗、井巷掘进、⽀护及井筒装备定额是按正常温度条件下制定的,在通风条件正常的情况下,当井下实测温度⾼于正常温度时,其⼈⼯按下列系数调整。

冶金矿山井巷工程预算定额人工费单价调整

冶金矿山井巷工程预算定额人工费单价调整

冶金矿山井巷工程预算定额人工费单价调整摘要:一、冶金矿山井巷工程预算定额概述二、人工费单价的调整三、调整的原因和影响四、结论正文:一、冶金矿山井巷工程预算定额概述冶金矿山井巷工程预算定额是指在冶金矿山井巷工程建设过程中,根据工程项目的具体情况和实际需求,对各项工程费用进行预算和控制的一种制度。

它包括直接费和间接费两部分,直接费主要包括人员工资、材料消耗、机械使用等直接与工程项目相关的费用;间接费则包括管理费、安全费、环保费等与工程项目间接相关的费用。

二、人工费单价的调整随着我国经济的不断发展,人民生活水平的提高,劳动力市场的供求关系也在发生变化,劳动力价格逐年上涨。

因此,在冶金矿山井巷工程预算定额中,人工费单价也需要进行相应的调整。

这种调整通常是根据工程项目的具体情况和实际需求,结合当地劳动力市场的价格水平,对原有人工费单价进行上调或下调。

三、调整的原因和影响调整人工费单价的原因主要有以下几点:1.劳动力市场价格波动:随着我国经济的发展,劳动力市场的价格也在不断波动,这就需要对预算定额中的人工费单价进行调整,以确保预算的合理性和准确性。

2.工程项目实际情况的变化:工程项目的实际情况可能与人工费单价的制定有所差异,这就需要根据实际情况对预算定额进行调整,以确保预算的科学性和实用性。

3.政策法规的变化:政策法规的变动可能会影响人工费单价的制定,这就需要根据政策法规的变动对预算定额进行相应的调整。

人工费单价的调整对工程项目的预算和控制有着重要的影响。

如果人工费单价调整不当,可能会导致预算超支或工程质量问题,从而影响工程项目的顺利进行。

四、结论冶金矿山井巷工程预算定额中的人工费单价调整是一项重要的工作,需要根据工程项目的具体情况和实际需求,结合当地劳动力市场的价格水平,对原有人工费单价进行科学合理的调整,以确保工程项目的预算和控制工作的顺利进行。

冶金矿山井巷工程预算定额

冶金矿山井巷工程预算定额

《冶金工业矿山建设工程预算定额2010版》主编:冶金工业建设工程定额总站册数:共7册(10本)出版社:冶金工业出版社2010-12定价:845.00优惠价:680元本套定额是编制冶金矿山建筑安装工程施工图预算的依据,也是冶金矿山建设工程项目(包括技术改造工程)合理确定工程造价的基础依据;对于实行工程量清单进行招标的工程,是确定招标控制价和投标报价指导性的计价依据;同时也可作为工程监理、咨询、审计、资产评估等单位开展工作的参考工具书。

内容简介为满足冶金矿山行业对造价计价依据的需求,结合冶金工业矿山建设工程的情况,由冶金工业建设工程定额总站组织,冶金矿山行业有关单位编制的《冶金工业矿山建设工程预算定额(2010年版)》第三册《尾矿工程》、第四册《剥离工程》、第五册《总图运输工程》、第六册《费用定额》和第七册《施工机械台班费用定额、材料预算价格》已经编制完成。

经审查,已于2010年11月28日颁发,自2011年1月1日起施行。

加上2006年编制发行的《冶金矿山井巷工程预算定额(2006年版)》和《冶金矿山机电设备安装工程预算定额(2006年版)》,《冶金工业矿山建设工程预算定额》全套共计七册+1配套应用软件(含加密狗)。

本套定额是编制冶金矿山建筑安装工程施工图预算的依据,也是冶金矿山建设工程项目(包括技术改造工程)合理确定工程造价的基础依据;对于实行工程量清单进行招标的工程,是确定招标控制价和投标报价指导性的计价依据;同时也可作为工程监理、咨询、审计、资产评估等单位开展工作的参考工具书详细目录第一册:冶金矿山井巷工程预算定额第二册:冶金矿山机电设备安装工程预算定额第三册:尾矿工程第四册:剥离工程第五册:总图运输工程第六册:费用定额第七册:施工机械台板费用定额。

材料预算价格。

冶金矿山井巷工程预算定额

冶金矿山井巷工程预算定额

冶金矿山井巷工程预算定额一、前言冶金矿山井巷工程预算定额是指在矿山井巷工程建设中,根据各项工程量和工程质量要求,按照国家有关规定和标准,结合实际情况编制的一种经济技术指导性文件。

其目的是为了规范矿山井巷工程建设,保证工程质量,控制成本。

二、编制原则1. 根据国家有关规定和标准编制;2. 结合实际情况进行调整;3. 以科学、合理、节约为原则。

三、内容及组成部分1. 工程量清单:包括各项工程量的名称、单位、单价、数量等;2. 定额说明:对于每一项工程量的计算方法及要求进行详细说明;3. 材料价格:包括各种材料的市场价格;4. 劳务费用:包括劳动力费用等;5. 设备使用费用:包括设备使用费用等。

四、编制方法1. 根据设计图纸和技术要求确定各项工作内容及数量,并列出清单;2. 根据清单中所列出的各项工作内容及数量,结合当地市场行情确定每个项目所需材料的价格、劳务费用及设备使用费用;3. 根据国家有关规定和标准,结合实际情况编制定额说明,对于每一项工程量的计算方法及要求进行详细说明;4. 汇总各项费用,计算总预算。

五、应用范围1. 适用于各种矿山井巷工程建设;2. 适用于各种施工单位和工程咨询单位。

六、优点1. 规范矿山井巷工程建设,保证工程质量;2. 控制成本,节约资源;3. 便于施工单位和工程咨询单位进行预算和报价。

七、缺点1. 编制过程较为复杂,需要专业技术人员进行编制;2. 定额中所列出的价格可能会受到市场行情的影响而发生变化。

八、结语冶金矿山井巷工程预算定额是矿山井巷建设中非常重要的一份文件,它能够规范施工单位的建设行为,保证工程质量,并且能够控制成本,节约资源。

尽管编制过程较为复杂,并且定额中所列出的价格可能会受到市场行情的影响而发生变化,但是其优点仍然是非常明显的。

因此,在矿山井巷工程建设中,应该重视冶金矿山井巷工程预算定额的编制和应用。

《冶金工业矿山建设工程预算定额》之《井巷工程(直接费)》定额说明

《冶金工业矿山建设工程预算定额》之《井巷工程(直接费)》定额说明

216217215213214212211210209201200208207206205筒直径概念204室中的沟槽计量203反井钻机掘进内容202187计价186199198室的行车梁套定额197196195193194189188192184185175钢拱架支护套定额176形钢拱架支174173下迎头探水计量182子间主梁套定额181180罐道制作191190套定额179178计价172内容161160157平巷平峒起底套定额159破碎带处理计量171岩方式选项169168构件计量170167架支护计量166截水沟和临时计量165落套定额163斜坡道冻结法施工调164155反井钻机掘进定额中直径是综合测定,不区分掘进直径。

反井施工是由下向上掘出小断面井(用于溜碴),然后再由上向下刷大成2014.8.31人工装岩掘井相近施工特征子目,增加相应人工费扣减相应机械费2015.10.16工期的工作内容,不应另计辅费。

若是采矿生产过程中的内容:由此产生的费用应属生产维修费用,不在工程预算定额中计算,应另行计算。

2015.4.16序。

机拌。

短掘短砌,掘砌长度在5米(包括5米)以内的算短掘短砌,在不良数调整。

式进行计算。

拱架支护时。

根据设计及施工方案,按相应定额子目特征实测材料充定额。

2016.10.10套用定额。

助费可参见辅助费定额说明第四条,直接费可参见相应掘进定额子2016.12.25(甲方转矸)。

明第十八条。

2016.7.16数,套用至井下铺轨项目中。

第十章说明中第四条:“井下人工搅拌的注眼砂浆、喷射砂浆、喷射砼制作,其人工包括在工作面相应的分项定额人工之中,故制作定额中无人工。

”是针对定额子目中无综合工日消耗量的定额编号2016.9.9在掘进工作面上进行,可不需临时支护,支护与掘进是平行作业。

由于掘砌频繁交替,护壁接茬多,质量不易保证,应严格按相应施工和质量验收标准执行,执行中出现需加固的特殊措施费用应按现2017.1.62017.12.15认可,【个人理解,如合同中已约定处理事宜,不另计】。

冶金工业矿山建设工程预算定额XX版

冶金工业矿山建设工程预算定额XX版

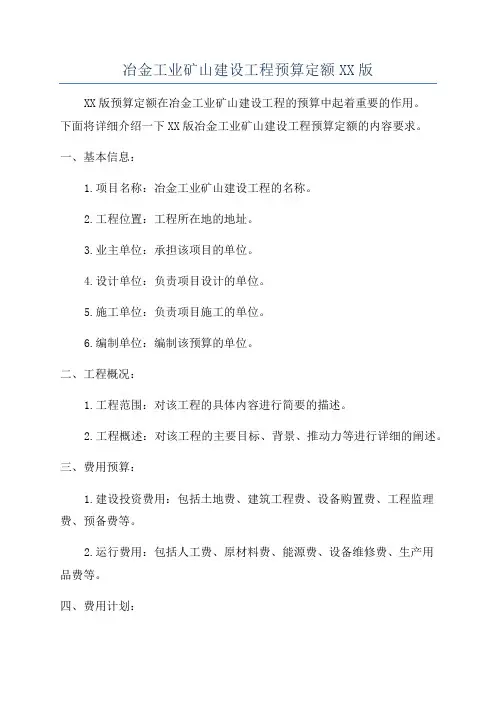

冶金工业矿山建设工程预算定额XX版XX版预算定额在冶金工业矿山建设工程的预算中起着重要的作用。

下面将详细介绍一下XX版冶金工业矿山建设工程预算定额的内容要求。

一、基本信息:1.项目名称:冶金工业矿山建设工程的名称。

2.工程位置:工程所在地的地址。

3.业主单位:承担该项目的单位。

4.设计单位:负责项目设计的单位。

5.施工单位:负责项目施工的单位。

6.编制单位:编制该预算的单位。

二、工程概况:1.工程范围:对该工程的具体内容进行简要的描述。

2.工程概述:对该工程的主要目标、背景、推动力等进行详细的阐述。

三、费用预算:1.建设投资费用:包括土地费、建筑工程费、设备购置费、工程监理费、预备费等。

2.运行费用:包括人工费、原材料费、能源费、设备维修费、生产用品费等。

四、费用计划:1.工程施工时间计划:对工程的建设周期进行详细的规划和分解。

2.费用支付计划:对各项费用在工程施工周期内的支付时间和方式进行详细规划。

五、风险与保障:1.工程风险评估:对工程建设过程中可能出现的风险进行评估和预测,并针对性地进行应对措施的提出。

六、附录:1.相关文件:包括工程设计文件、规划许可证、施工许可证等。

2.参考资料:用于编制预算的相关资料和依据。

以上是XX版冶金工业矿山建设工程预算定额的基本内容要求,它能够帮助项目业主和施工单位进行冶金工业矿山建设工程费用的规划和控制,从而更好地保证项目的顺利进行。

预算定额的编制要求详细、准确,能够满足项目建设的需要,并且需要根据工程具体情况进行灵活调整。

冶金矿山井巷工程预算定额总说明

冶金矿山井巷工程预算定额总说明

c:\iknow\docshare\data\cur_work\冶金矿山井巷工程预算定额》(以下简称本定额),是为满足建设工程各阶段计价的要求,有利于工程量清单计价的推行,由冶金工业建设工程定额总站组织编制的。

二、本定额是完成冶金矿山井巷工程规定计量单位分部分项工程计价所需的人工、材料、施工机械台班的指导性消耗量标准;本定额适用于新建、改建、扩建冶金矿山的矿井基本建设井巷工程,是编制冶金矿山井巷工程施工图预算、竣工结算及招标工程标底的依据;也是编制概算定额(指标)、投资估算指标的基础;也可作为制定企业定额和投标报价的基础。

三、本定额是在一九八九年《冶金矿山井巷工程预算定额》为基础,结合冶金矿山的特点、在正常的施工条件、合理的施工组织前提下,依据国家及冶金矿山现行的设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程进行修编,同时也参考了有代表性的工程设计、施工资料及有关的其他资料。

四、本定额中掘进与支护已包括法定允许超挖量所耗用的人工、材料、机械费用。

计算工程量时应按设计掘进与支护断面计算实体积,不得再加超挖量。

五、井巷工程掘进与支护定额是按正常温度条件下制定的,当井下实测温度高于正常温度,其人工按下列系数调整:井下工作面实测温度(℃)>27-≤30>30-≤35>35人工调整系数1.111.251.33六、本定额是按海拔高度≤1500米制定的,超过时其人工、施工机械费按下列系数调整:海拔高度(m)≤1500≤2000≤2500≤3000≤3500≤4000≤4500≤5000人工调整系数11.061.151.231.321.431.51.67施工机械费调整--11.21.421.551.661.77七、本定额未出现墙基础掘进与支护定额,需要时,掘进套用相应的沟槽掘进定额,支护套相应条件的墙支护定额。

八、本定额中砼、砂浆的标号、配合比是按常见情况取定的,如与设计不符,可以换算。

砼、砂浆及钢、木、砼制品,均按第十章“砼、砂浆及钢、木、砼制品制作定额”取价。

143375_冶金矿山井巷工程预算定额2024版总说明

143375_冶金矿山井巷工程预算定额2024版总说明

143375_冶金矿山井巷工程预算定额2024版总说明冶金矿山井巷工程预算定额(以下简称《定额》)是指在矿山建设和生产过程中,为了统一工程管理、准确测算项目工程量、明确工作任务、保证质量安全和合理投资,编制而成的工作指导和预算计算依据。

《定额》按照矿山井巷的建设、修复、改造、拓展等不同工程类型分为多个章节,详细规定了各类井巷工程的工程内容、工程量、技术要求、施工工艺与方法、施工设备与材料。

《定额》的总说明对于矿山工程管理和预算编制起着重要的指导和规范作用。

2024版的总说明主要包括以下几个方面:1.编制依据:总说明首先明确了编制《定额》的法律法规依据和标准规范依据。

在矿山井巷工程项目批准、设计、施工和验收等各个环节,必须严格按照相关的国家法律法规和行业标准进行。

2.工作目的和适用范围:总说明对《定额》的工作目的进行了详细的解释和说明,即为了规范井巷工程的预算计量工作,提高井巷工程的质量和安全,保证投资的合理性和经济效益。

同时,总说明也指出了《定额》适用的范围,包括不同类型的井巷工程和相关的施工设备、材料等。

3.编制要求和方法:总说明详细阐述了《定额》的编制要求和方法,主要包括工程量计算的方法和规范、技术要求的确定、施工工艺与方法的选择等。

其中,工程量计算是《定额》编制的重要环节,要求严格按照国家规范和行业标准进行,遵循科学、合理、公正的原则。

4.编制程序和管理要求:总说明列出了《定额》的编制程序和管理要求,包括组织和领导、编制组成员、编制程序、审定程序、修订程序等。

在编制《定额》的过程中,要按照规定的程序和要求进行,确保编制结果的准确性和可靠性。

5.使用和修订说明:总说明明确了《定额》的使用范围和使用方法,以及修订版本的制定和推行程序。

在使用《定额》进行工程管理和预算编制时,应当注意其适用性和准确性,并及时了解和应用最新的修订版本。

总之,《冶金矿山井巷工程预算定额2024版总说明》是《定额》编制和使用过程中的重要参考文件,对于确保井巷工程的质量和安全、提高工程管理的效率和经济效益有着重要的指导作用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二、本定额是完成冶金矿山井巷工程规定计量单位分部分项工程计价所需的人工、材料、施工机械台班的指导性消耗量标准;本定额适用于新建、改建、扩建冶金矿山的矿井基本建设井巷工程,是编制冶金矿山井巷工程施工图预算、竣工结算及招标工程标底的依据;也是编制概算定额(指标)、投资估算指标的基础;也可作为制定企业定额和投标报价的基础。
十五、本定额人工工日不分井下直接工、井下辅助工和井上辅助工,一律以综合工日表示,内容包括:基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费,基价中综合工日为37.62元/工日。
十六、本定额中材料消耗量包括直接消耗在工作内容中的主要材料、辅助材料和零星材料,并计入了相应的损耗。本定额基价的材料单价及动力费单价是根据2005年北京地区材料预算价格及在全国选取一些矿区预算价格进行综合取定的
一、人工费:指各辅助系统配备的井上、井下辅助工人的工资。
二、材料费:指施工中辅助系统使用的周转材料所发生的费用,包括摊销费、经修辅材费、安装拆卸费。
三、机械费:指辅助系统施工设备设施所发生的费用,包括折旧费、大修理费、经修辅材费、安装拆卸费、动力费。
第四条:本定额施工工期内的工作内容,包括从井筒破土动工至全部工程按设计要求竣工验收过程中的全部工作。如井巷掘进、支护、井筒装备、铺轨、水沟、台阶、扶手、管线铺设,井下机电设备安装及其它零星工程,还包括施工过程中一般自然条件的影响时间,如平、斜巷施工中遇到的巷道滴水、淋水,施工过程中发生平均厚度在0.8米以内,一处冒落体积在20立方米以下的局部片帮冒顶;临时性停水巷工程辅助费。
≤2000
≤2500
≤3000
≤3500
≤4000
≤4500
≤5000
人工调整系数
1
1.06
1.15
1.23
1.32
1.43
1.5
1.67
施工机械费调整
-
-
1
1.2
1.42
1.55
1.66
1.77
七、本定额未出现墙基础掘进与支护定额,需要时,掘进套用相应的沟槽掘进定额,支护套相应条件的墙支护定额。
八、本定额中砼、砂浆的标号、配合比是按常见情况取定的,如与设计不符,可以换算。砼、砂浆及钢、木、砼制品,均按第十章“砼、砂浆及钢、木、砼制品制作定额”取价。
九、本定额未出现钢筋砼支护定额,需要时可套用相应的“砼支护”定额,配以“钢筋制作、绑扎”定额,并相应调整砼支护定额中的人工,当单层配筋时人工乘1.25,双层配筋时人工乘1.43。
十、本定额砼、喷射砼、喷射砂浆制作,竖井、马头门、斜井井口为井上机械搅拌,其它为井下人工搅拌,当竖井、马头门、斜井井口采用人工搅拌时,半成品制作套人工搅拌定额,其支护定额人工乘1.25,其它工程用机械搅拌时,半成品制作套机械搅拌定额,其支护定额人工乘0.81。
五、井巷工程掘进与支护定额是按正常温度条件下制定的,当井下实测温度高于正常温度,其人工按下列系数调整:
井下工作面实测温度(℃)
>27-≤30
>30-≤35
>35
人工调整系数
1.11
1.25
1.33
六、本定额是按海拔高度≤1500米制定的,超过时其人工、施工机械费按下列系数调整:
海拔高度(m)
≤1500
更多企业学院:
《中小企业管理全能版》
183套讲座+89700份资料
《总经理、高层管理》
49套讲座+16388份资料
《中层管理学院》
46套讲座+6020份资料
《国学智慧、易经》
46套讲座
《人力资源学院》
56套讲座+27123份资料
《各阶段员工培训学院》
77套讲座+ 324份资料
《员工管理企业学院》
67套讲座+ 8720份资料
《工厂生产管理学院》
52套讲座+ 13920份资料
《财务管理学院》
53套讲座+ 17945份资料
《销售经理学院》
56套讲座+ 14350份资料
《销售人员培训学院》
72套讲座+ 4879份资料
冶金矿山井巷工程预算定额》(以下简称本定额),是为满足建设工程各阶段计价的要求,有利于工程量清单计价的推行,由冶金工业建设工程定额总站组织编制的。
十七、本定额中施工机械费,是根据2005年施工设备价格、按有关规定计算的台班产量而确定机械台班消耗量,由于施工中使用的机械型号与定额不同时规定不允许调整,所以定额只列出施工机械费,为便于第二类费用的调整,将风、水、电的耗用量分别列于施工机械费之下,以备进行调整价差
调价公式:风耗调价(±)元=[工程所在地实际风价-定额风价(元/m3)×定额风耗量。水耗、电耗调价公式与风耗调价公式相同。
十一、平峒、峒室的壁后注浆及工作面预注浆,套用相应条件的斜井注浆定额,其人工、施工机械费乘0.85,材料不变。
十二、当施工单位与生产矿山在同一矿井作业时,矿井各类工程人工费乘1.1系数。
十三、本定额未考虑冬季施工的材料加热费用,需要时按工程所在地标准及有关规定,另行计取。
十四、本定额工作内容除按章节分述外,均包括了距工作面100米以内的运输、班内安全质量检查,井巷内防尘洒水,工作场地清理、交接班等工作。
十八、本定额未包括的其他项目,套用全国统一定额,其人工工资调到本定额人工水平,如果用于井下项目,考虑人工降效1.2,机械降效1.2。
一条:《冶金矿山井巷工程预算定额》(辅助费部分)(以下简称本定额),是为满足建设工程各阶段计价的要求,有利于工程量清单计价的推行,由冶金工业建设工程定额总站组织编制的。
三、本定额是在一九八九年《冶金矿山井巷工程预算定额》为基础,结合冶金矿山的特点、在正常的施工条件、合理的施工组织前提下,依据国家及冶金矿山现行的设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程进行修编,同时也参考了有代表性的工程设计、施工资料及有关的其他资料。
四、本定额中掘进与支护已包括法定允许超挖量所耗用的人工、材料、机械费用。计算工程量时应按设计掘进与支护断面计算实体积,不得再加超挖量。
第二条:本定额适用于新建、改建、扩建冶金矿山的矿井基本建设井巷工程,是编制冶金矿山井巷工程施工图预算、竣工结算及招标工程标底的依据;也是编制概算定额(指标)、投资估算指标的基础;也可作为制定企业定额和投标报价的基础。
第三条:本定额所包括的费用内容为矿井建设期间,为井巷工程施工服务的提升、排水、通风、运输、照明、机电、其它等七个辅助系统所发生的费用。费用项目划分:
