有色矿山井巷工程预算定额解释剖析井巷工程是指在地下矿山中开挖和创设的各种井巷,包括矿井、巷道、斜坡、竖井等。

井巷工程的预算定额是指根据施工工艺和技术要求,以及矿山地质条件等因素制定的工程预算规范。

本文将对有色矿山井巷工程预算定额进行解释剖析。

一、井巷工程预算定额的内容井巷工程预算定额通常包括以下几个方面的内容:1.井巷工程的基本任务和要求:包括井巷工程的开挖、支护、加固、通风、安全、排水等各项要求和任务。

2.井巷工程的工程量和定额计算方法:包括井巷工程的长度、断面积、体积等工程量的计算方法,以及各种工程设备和施工材料的消耗量的计算方法。

3.井巷工程的工期和工时安排:包括井巷工程的开挖进度、支护进度等工期的安排,以及施工人员的工时安排等。

4.井巷工程的设备和材料:包括井巷工程所需的机械设备、工具和施工材料的种类、数量、使用方法等。

5.井巷工程的造价预算:包括井巷工程的人工费、设备费、材料费、机械使用费、管理费等各项费用的预算。

二、井巷工程预算定额的制定原则井巷工程预算定额的制定应遵循以下原则:1.技术可行性原则:井巷工程预算定额应基于科学、合理的技术方案和技术要求,确保井巷工程的施工质量和工期的可行性。

2.经济合理性原则:井巷工程预算定额应以经济合理性为出发点,合理利用资源,控制成本,降低工程造价。

3.质量可靠性原则:井巷工程预算定额应确保井巷工程的施工质量和工程安全可靠,避免由于预算不足引发的质量问题和事故隐患。

4.实用性原则:井巷工程预算定额应实际可行,能够指导施工单位进行施工策划和成本控制,并能够适应不同的地质条件和工程特点。

5.规范性原则:井巷工程预算定额应符合国家和地方有关法律法规的要求,以及行业标准和规范的要求。

三、井巷工程预算定额的编制方法井巷工程预算定额的编制一般可以采用以下几种方法:1.经验法:根据过去的施工经验和实际项目的情况,参考类似项目的施工工艺和定额,结合地质条件和工程特点进行合理调整,制定井巷工程的预算定额。

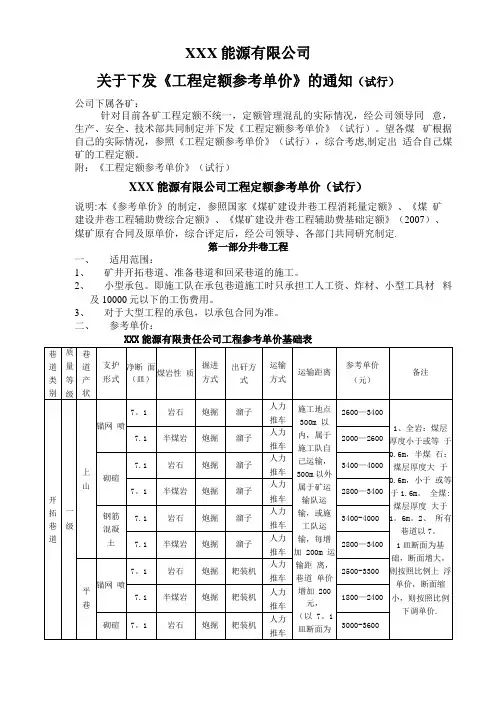

煤矿井巷工程及基建工程定额参考单价

煤矿井巷工程及基建工程定额参考单价

XXX能源有限公司
关于下发《工程定额参考单价》的通知(试行)
公司下属各矿:
针对目前各矿工程定额不统一,定额管理混乱的实际情况,经公司领导同意,生产、安全、技术部共同制定并下发《工程定额参考单价》(试行)。

望各煤矿根据自己的实际情况,参照《工程定额参考单价》(试行),综合考虑,制定出适合自己煤矿的工程定额。

附:《工程定额参考单价》(试行)
XXX能源有限公司工程定额参考单价(试行)
说明:本《参考单价》的制定,参照国家《煤矿建设井巷工程消耗量定额》、《煤矿建设井巷工程辅助费综合定额》、《煤矿建设井巷工程辅助费基础定额》(2007)、煤矿原有合同及原单价,综合评定后,经公司领导、各部门共同研究制定.
第一部分井巷工程
一、适用范围:
1、矿井开拓巷道、准备巷道和回采巷道的施工。

2、小型承包。

即施工队在承包巷道施工时只承担工人工资、炸材、小型工具材料
及10000元以下的工伤费用。

3、对于大型工程的承包,以承包合同为准。

二、参考单价:
XXX能源有限责任公司工程参考单价基础表
下山
上山


第二部分:土建工程
一、适用范围:
1、煤矿地面小型土建工程施工时的工资费用。

2、对于大型工程,如办公楼、污水处理、变电所等采取整体承包的模式,以
承包合同为准.
二、参考单价:
XXX能源有限责任公司土建工程参考单价基础表
表 2
采煤部份暂未确定,待成熟后另行制定。

冶金矿山井巷工程预算定额

冶金矿山井巷工程预算定额

冶金矿山井巷工程预算定额一、前言冶金矿山井巷工程预算定额是指在矿山井巷工程建设中,根据各项工程量和工程质量要求,按照国家有关规定和标准,结合实际情况编制的一种经济技术指导性文件。

其目的是为了规范矿山井巷工程建设,保证工程质量,控制成本。

二、编制原则1. 根据国家有关规定和标准编制;2. 结合实际情况进行调整;3. 以科学、合理、节约为原则。

三、内容及组成部分1. 工程量清单:包括各项工程量的名称、单位、单价、数量等;2. 定额说明:对于每一项工程量的计算方法及要求进行详细说明;3. 材料价格:包括各种材料的市场价格;4. 劳务费用:包括劳动力费用等;5. 设备使用费用:包括设备使用费用等。

四、编制方法1. 根据设计图纸和技术要求确定各项工作内容及数量,并列出清单;2. 根据清单中所列出的各项工作内容及数量,结合当地市场行情确定每个项目所需材料的价格、劳务费用及设备使用费用;3. 根据国家有关规定和标准,结合实际情况编制定额说明,对于每一项工程量的计算方法及要求进行详细说明;4. 汇总各项费用,计算总预算。

五、应用范围1. 适用于各种矿山井巷工程建设;2. 适用于各种施工单位和工程咨询单位。

六、优点1. 规范矿山井巷工程建设,保证工程质量;2. 控制成本,节约资源;3. 便于施工单位和工程咨询单位进行预算和报价。

七、缺点1. 编制过程较为复杂,需要专业技术人员进行编制;2. 定额中所列出的价格可能会受到市场行情的影响而发生变化。

八、结语冶金矿山井巷工程预算定额是矿山井巷建设中非常重要的一份文件,它能够规范施工单位的建设行为,保证工程质量,并且能够控制成本,节约资源。

尽管编制过程较为复杂,并且定额中所列出的价格可能会受到市场行情的影响而发生变化,但是其优点仍然是非常明显的。

因此,在矿山井巷工程建设中,应该重视冶金矿山井巷工程预算定额的编制和应用。

井巷工程定额方案

井巷工程定额方案

井巷工程定额方案一、前言井巷工程是煤矿生产的重要设施之一,它直接关系到煤矿生产的顺利进行。

井巷工程的建设需要遵循一定的设计标准和建设定额,以保证井巷的安全、高效、经济的建设。

本定额方案旨在根据国家相关标准和规范,制定井巷工程的建设定额,以指导和规范井巷工程的建设。

二、井巷工程定额方案1. 井巷工程设计标准井巷工程的设计需符合《煤矿安全规程》、《煤矿工程通用设计规范》以及国家《煤矿井下综合利用工程设计规范》等相关标准和规范的要求。

根据煤矿的地质条件、生产规模等因素,对井巷工程进行合理的设计。

2. 井巷工程施工定额(1)井巷开挖定额:根据煤矿的采煤方法、煤层倾向、厚度等地质条件,对井巷的开挖工作进行施工定额的制定。

包括井巷掘进、支护、排水等工序的施工定额。

(2)井巷支护定额:根据井巷的地质条件、井壁稳定性分析,确定井巷支护工程施工定额。

包括井巷支架安装、锚杆预应力、砌石、喷浆等支护工程的施工定额。

(3)井巷排水定额:根据井巷的地质条件、水文地质勘察数据,对井巷排水工程进行施工定额的制定。

包括井底水的抽排、井巷周围的渗水处理等工序的施工定额。

3. 井巷工程质量检验标准井巷工程需要符合国家相关的建筑工程质量标准,包括《煤矿井下工程施工与验收规范》、《煤矿井巷工程质量验收标准》等相关标准。

对井巷工程施工质量的检验应符合这些标准的要求。

4. 井巷工程安全生产标准井巷工程的施工需要严格遵守《安全生产法》、《煤矿安全规程》等国家相关法律法规的要求。

对井巷工程的施工安全生产应遵循这些法律法规的规定。

5. 井巷工程施工组织设计在进行井巷工程的施工前,需要制定详细的施工组织设计,包括施工方案、安全技术措施、现场管理与监督等内容。

在施工过程中,需要严格按照施工组织设计的要求进行实施。

6. 井巷工程成本估算在进行井巷工程施工前,需要对井巷工程的成本进行详细的估算,包括劳动力成本、材料成本、机械设备费用等方面。

对井巷工程成本的估算需符合国家相关成本估算标准和规定。

煤炭建设井巷工程消耗定额

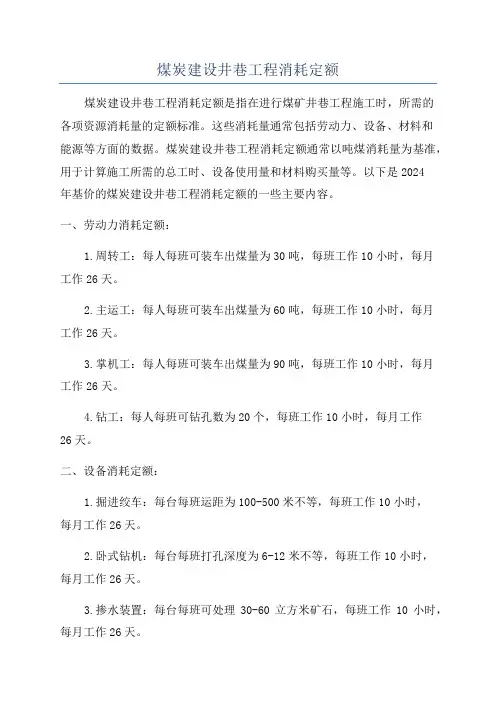

煤炭建设井巷工程消耗定额

煤炭建设井巷工程消耗定额煤炭建设井巷工程消耗定额是指在进行煤矿井巷工程施工时,所需的各项资源消耗量的定额标准。

这些消耗量通常包括劳动力、设备、材料和能源等方面的数据。

煤炭建设井巷工程消耗定额通常以吨煤消耗量为基准,用于计算施工所需的总工时、设备使用量和材料购买量等。

以下是2024年基价的煤炭建设井巷工程消耗定额的一些主要内容。

一、劳动力消耗定额:1.周转工:每人每班可装车出煤量为30吨,每班工作10小时,每月工作26天。

2.主运工:每人每班可装车出煤量为60吨,每班工作10小时,每月工作26天。

3.掌机工:每人每班可装车出煤量为90吨,每班工作10小时,每月工作26天。

4.钻工:每人每班可钻孔数为20个,每班工作10小时,每月工作26天。

二、设备消耗定额:1.掘进绞车:每台每班运距为100-500米不等,每班工作10小时,每月工作26天。

2.卧式钻机:每台每班打孔深度为6-12米不等,每班工作10小时,每月工作26天。

3.掺水装置:每台每班可处理30-60立方米矿石,每班工作10小时,每月工作26天。

4.清浆泵:每台每班可处理30-60立方米矿石,每班工作10小时,每月工作26天。

三、材料消耗定额:1.立轴:每立方米煤消耗10-15千克,根据煤质和井巷开采情况有所不同。

2.液压支架:每顶消耗1-2吨,根据地质条件和支护要求有所不同。

3.钢轨:每米消耗2-6千克,根据轨道类型和使用要求有所不同。

4.钻杆:每米消耗0.2-0.4千克,根据钻孔深度和地质条件有所不同。

四、能源消耗定额:1.电力:每吨煤消耗0.3-0.6度,根据井巷长度和设备工作时间有所不同。

2.燃油:每吨煤消耗0.02-0.05升,根据设备类型和工作时间有所不同。

3.天燃气:每吨煤消耗0.01-0.03立方米,根据地方能源供应情况和设备工作时间有所不同。

以上是2024年基价的煤炭建设井巷工程消耗定额的一些主要内容。

需要注意的是,这些定额只是一种平均水平,实际消耗量可能会因地质条件、设备性能和人员操作等因素而有所不同,需要根据具体情况进行调整。

有色井巷工程施工定额

有色井巷工程施工定额

有色井巷工程施工定额一、有色井巷工程施工定额的编制依据:有色井巷工程施工定额的编制应遵循以下原则:1、结合实际:根据工程设计及施工实际情况,进行详细论证,合理确定施工定额。

2、科学合理:定额内容应具备科学性和合理性,确保施工安全、质量、经济。

3、符合规范标准:参照相关规范标准,确保有色井巷工程施工符合国家标准要求。

4、经验总结:充分吸取以往施工经验,避免重复犯错,提高施工效率。

二、有色井巷工程施工定额的内容及计算方法:1、材料消耗定额:(1)有色铺装砖:计算方法为根据设计要求确定铺设面积,再根据有色铺装砖的规格和铺设方式确定需要消耗的数量。

(2)水泥:按照设计要求和实际需求确定所需水泥的用量,计算方法为根据混凝土比例确定水泥用量。

(3)沙子、碎石:根据施工要求和实际需要确定沙子和碎石的用量,计算方法为按照设计比例确定消耗量。

(4)其他材料:按照设计要求和实际需要确定其他材料的用量,计算方法为综合考虑材料性能和使用效果确定消耗量。

2、工程量清单定额:(1)场地准备:包括场地清理、勘探、测量等内容,根据施工需要确定工程量,计算方法为综合考虑施工条件和工程情况确定量值。

(2)基础工程:包括基础处理、回填、压实等内容,根据设计要求确定工程量,计算方法为根据基础设计要求和实际情况确定施工量。

(3)铺设施工:包括有色铺装砖铺设、压实、修整等内容,根据设计要求和实际情况确定工程量,计算方法为按照设计要求和施工情况确定工程量。

3、施工工艺定额:(1)施工工艺:包括有色铺装砖水平铺设、施工方法、工序、安全措施等,根据施工要求确定工程量,计算方法为根据工艺要求确定工程量。

(2)施工程序:根据有色井巷工程的特点和施工流程,确定施工程序和施工工艺,要求严格执行,确保施工质量。

综上所述,有色井巷工程施工定额是指在有色井巷工程实施过程中,根据设计要求和施工实际情况,预先确定材料消耗、工程量清单、施工工艺等内容,为施工提供指导依据,保证施工按照规范标准进行,确保工程质量和安全。

《冶金工业矿山建设工程预算定额》之《井巷工程(辅助费)》《费用定额》定额说明

《冶金工业矿山建设工程预算定额》之《井巷工程(辅助费)》《费用定额》定额说明

26 06冶金辅助总说明
井巷辅助费用
内容
本定额所包括的费用内容为矿井建设期间,为井巷工程施工服务的提升、排水、通风、运输、照明、 机电、其他等七个辅助系统所发生的费用
27 06冶金辅助总说明
井巷辅助费用
本定额施工工期内的工作内容,包括从井筒施工破土动工至全部工程按设计要求竣工验收过程中的全 内容 部工作,如井巷掘进、支护、井筒装备、铺轨、水沟、台阶、扶手、管线铺设,井下机电设备安装及
定额套用
12 06冶金井巷半成品制作 半成品制作 内容 本章制作定额工作内容包括从原材料加工为制成品全过程的各工序工作
13 06冶金井巷半成品制作 砂浆制作
解释
井下人工搅拌的注眼砂浆、喷射砂浆、喷射砼制作,其人工包括工作面相应的分项定额人工之中,故 制作定额中无人工
14
06冶金井巷半成品制 作
集中搅拌站
34 06冶金辅助总说明
斜井
内容 采用大揭盖施工方法时,选用建筑工程预算定额,不计取井巷工程辅助费
35 06冶金辅助总说明
连通风道 套定额 风井与地面扇风机房之间的连通风道,采用井巷暗槽掘进施工方法时,选用相应条件的斜井井筒定额
23
凿岩工、测量工 费用 凿岩工、测量工,凿岩工的工资属于直接工程费;测量工的工资属于辅助费中的其他系统
24
施工塌方事故 补偿 发生施工事故,塌方量小,塌方厚度小于0.8m,或者小于20m3,因地质条件造成的,走现场签证
(误工补偿),只能给直接费部分
25
井口倒矸
调系数
根据井口处理方式的不同,若由施工单位倒至一侧堆方,后由其他单位装车外运(地表二次倒运), 不乘以系数;若由吊罐提到井口经溜槽到地表(落地式矸石仓),乘以0.8系数

煤炭井巷辅助费综合预算定额

煤炭井巷辅助费综合预算定额

煤炭井巷辅助费综合预算定额说明第一条《煤炭建设特井巷工程辅助费综合预算定额(99统一基价)》(以下简称本定额)是根据原国家计委建设函(1997)034号《关于同意对煤炭工程各类定额指标进行修编的复函》进行编制的。

适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底、投标抱价的依据。

第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和100m3硐室的费用定额。

第三条本定额为综合成井成巷定额,施工期内工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、巷道铺轨、管线敷设、机电设备安装及其他零星工程,还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;3小时以内的临时停水、停电和其他非主观原因造成的影响较少的时间。

凡定额中包括的内容,不得另取井巷工程辅助费。

第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。

二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。

三、工作面预注浆、探放沼气、探访水。

四、3小时以上停水、停电。

五、发生上述二、三、四中情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;K--------下表所列进度折算系数;第五条本定额工期按施工阶段分为四期。

第一期----- 井筒期。

按开拓方式分为:1.立井:指立井(暗立井)井筒、井筒与井底车场连接处、井底水窝及位于井筒中的硐室工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第六条:本定额的施工工期按施工阶段划分为四期:
(一)、第一期――井筒期。按开拓方式分:
1、竖井:指竖井(暗竖井)井筒、马头门、井筒装备、井底水窝以及与井筒直接相连的硐室 工程。
2、斜井:指斜井(暗斜井)井筒、斜井横川、井筒铺轨、井底水窝及与井筒直接相连的硐室 和交岔点工程。风井与地面扇风机房之间的连通风道,采用井巷暗槽掘进施工方法时,选用 相应条件的斜井井筒定额,采用大揭盖施工方法时,选用建筑工程预算定额,不计取井巷工 程辅助费。
第十三条:定额调整
(一)、定额全费用调整
1、当设计矿井的岩石硬度、断面大小、支护形式与定额计算基础不同时,按下表列系数调整 定额基价。
顺序 设计条件 定额基础 调整依据 调整系数
1 2 3 4 5
1 岩石硬度 f>10 的井巷工程 f≤10 第一、二、三期各类定额 1.07
2 断面 S 斜井井筒 S<6m2 S<10m2 <10m2 的斜井井筒定额
一般硐室:指硐室结构类似普通水平巷道、掘进断面<25m2 的硐室工程。如井下调度室、医 疗室、工具备品库、水泵房、变电所、等候硐室、电机车库及修理间、矿车修理间、小绞车 硐室及其在上述硐室中的设备基础、管子沟、电缆沟等工程。
特殊硐室:指硐室结构比较复杂或掘进断面>25m2 的硐室,如箕斗装载硐室、卸矿硐室、净 径≥3 米的圆形溜井、矿仓、火药库、破碎机硐室、提升机硐室、防火闸门硐室、粉矿回收 硐室、翻车机硐室、胶带输送机接头硐室、防水闸门硐室、吸水小井及其它结构复杂的硐室, 及其在上述硐室中的设备基础、电缆沟等工程。马头门、交岔点也套用特殊硐室定额。
5 >600 的天溜井吊罐法需支护 第二、三期岩石平巷 0.880
6 >600 的天溜井吊罐法不支护 第二、三期岩石平巷
0.530
7 暗立井工程 相应条件的竖井定额 1.315
8 竖井井筒、天溜井、巷道刷大 一般硐室定额 0.400
9 巷道支护工程 锚喷支护 相应条件的巷道定额 0.300
10 素喷砼(砂浆)厚<50mm 相应条件的巷道定额 0.100
2、本定额未出现的项目,选用相应条件有关定额,采用下列系数调整有关定额基价。
顺序 设计条件 调整依据 调整系数
1 2 3 4
1 第二期岩石斜巷 第二期相应岩石平巷 1.440
2 <600 的天溜井 相应条件的岩石斜巷道 1.000
3 >600 的天溜井普通法需支护 第二、三期岩石平巷 1.250
4 >600 的天溜井普通法不支护 第二、三期岩石平巷 0.750
16 斜坡道、斜井、平硐、硐室不支护 砼支护 斜坡道、斜井、平硐、硐室第一期定额 0.6
17

斜坡道、斜井、平硐、硐室砌碹带底拱 砼支护 斜坡道、斜井、平硐、硐室第一期定额 1.24
18 巷道素喷砼(砂浆)厚<50mm 锚喷支护 第二、三期平、斜巷定额 0.8
19 巷道素喷砼 厚>50mm 锚喷支护 第二、三期平、斜巷定额 0.91
B=D·K·T
式中 B――辅助费补偿费
D――停工的竖井井筒(砼支护)、斜井及巷道每 10 米(硐室 100m3)相应条件的锚喷支 护辅助费定额基价;
T――停工天数
K――进度折算系数(见下表)
进度折算系数表
巷道类别 竖井井筒 斜井、斜巷 平硐、平巷 一般硐室 特殊硐室
折算系数 k 0.064 0.108 0.168 0.16 0.092
(三)、本定额巷道期的巷道工程量,是指第一期以外的全部巷道工程量(包括临时巷道工程), 硐室,交岔点工程按设计纵向长度加入巷道工程量内。
(四)、涌水量
本定额涌水量,第一期是指每一个井筒的涌水量;第二、三、四期是指施工期间全矿井的平 均涌水量(主副风井各区平均涌水量之和);编制预算时,第一、二、三、四期均按设计涌水 量的 50%选用定额,结算时按施工中实测的平均涌水量办理结算。
20 巷道锚喷金属网支护 锚喷支护 第二、三期平、斜巷定额 1.06
21 巷道砌碹支护 锚喷支护 第二、三期平、斜巷定额 1.13
22 巷道各种支架支护 锚喷支护 第二、三期平、斜巷定额 0.85
23 巷道砌碹底拱(园碹) 锚喷支护 第二、三期平、斜巷定额 1.4
24 巷道不支护 锚喷支护
第二、三期平、斜巷定额 0.7
(五)、无轨运输的井下巷道砼路面,按相应条件的巷道定额以 0.27 系数调整。设计上不铺 轨而用胶带输送机时,胶带输送机的辅助费,选用相应条件的固定道床铺轨定额。
(六)、在不稳固岩层中采用短掘、短砌方法施工时,按相应条件选用辅费定额,并以 1.1 系数调整。
(七)、矩形井筒的辅助费计算,可按其断面折合成圆形断面后,套相应的竖井井筒期定额。
多中段开拓的矿井,其每一中段均有平硐与暗竖井连接时,第二、三、四期应选用平硐开拓 定额。
(二)、本定额的井深、斜长是指:
1、竖、斜井井筒表土段普通法施工时,不分井深或斜长。
2、竖、斜井井筒基岩段,按竖(斜)井井筒全深(长)计算(包括水窝深度或长度)。
3、竖、斜井二、三、四期的井深或斜长,是指井筒提升深度或斜长(不包括水窝深度或长度)。 主、副井的提升深度(斜长)不同时,按其平均值选用定额;如井筒一次施工而中段水平分 期施工时,二、三、四期按基建期工程量范围内的最低中段水平计算提升深度。
第十条:二期工程的独头巷道,施工长度大于 600 米时,套用相应的二期定额用下表系数调 整辅助费。
独头长度(m) <600 <1000 <1500 <2000 <2500 >2500
系数
1 1.15 1.33 1.51 1.69 1.87
第十一条:原有井筒装备拆除,按相应条件的井筒装备定额的 40%计算辅助费。
底的总回风石门及其和主要回风大巷相交的交岔点等巷道工程。平硐溜井多中段开拓的矿井、 各中段有独立的平硐出口,并设有独立的辅助系统的,其副中段的车场巷道和硐室、交岔点 工程、按第二期定额计取辅助费。
(三)、第三期――巷道期。指除第一、二期井巷工程以外的全部巷道工程、包括主要运输大 巷、回风大巷、采区巷道、采区天溜井以及位于巷道期范围内的硐室、交岔点等巷道工程。
第十二条:定额选用标准:
(一)、本定额是按单一开拓方式制定的,当采用联合开拓方式时选用定额的原则和方法是:
1、主、副井分别为竖井和斜井联合开拓时,第一期分别选用竖井井筒和斜井井筒定额,第二、 三、四期选用竖井开拓定额。
2、主、副井为竖井、风井为斜井,或主副井为斜井,风井是竖井联合开拓时,第一期分别选 用竖井井筒和斜井井筒定额,第二、三、四期按主、副井的技术条件选用定额。
0.89
3 斜井井筒 S<25m2 S<20m2 <20m2 的斜井井筒定额 1.15
4 岩石平巷(峒)S<4m2 S<6m2 <6m2 平巷(峒)定额 0.95
5 岩石平巷(峒)S<25m2 S<20m2 <20m2 平巷(峒)定额 1.25
6 岩石平巷(峒)S<30m2 S<20m2 <20m2 平巷(峒)定额 1.47
(四)、第四期――尾工期。指井下铺轨(不包括斜井井筒、平硐峒身铺轨)井下铺道岔(按 道岔长度的二倍折算为铺轨长度)井下管线铺设、井下照明通讯线路架设、井下电缆敷设和 井下机电设备安装等工程。井下机电设备安装还包括放矿溜井衬轨,钢板加固、放矿溜井闸 门、防水门、风门,栅栏门和各类操作平台、起重梁等。
第七条:本定额中的硐室,分一般硐室和特殊硐室两类。其划分原则是:
一、人工费:指各辅助系统配备的井上、井下辅助工人的工资。
二、材料费:指施工中辅助系统使用的周转材料所发生的费用,包括摊销费、经修辅材费、 安装拆卸费。
三、机械费:指辅助系统施工设备设施所发生的费用,包括折旧费、大修理费、经修辅材费、 安装拆卸费、动力费。
第四条:本定额施工工期内的工作内容,包括从井筒破土动工至全部工程按设计要求竣工验 收过程中的全部工作。如井巷掘进、支护、井筒装备、铺轨、水沟、台阶、扶手、管线铺设, 井下机电设备安装及其它零星工程,还包括施工过程中一般自然条件的影响时间,如平、斜 巷施工中遇到的巷道滴水、淋水,施工过程中发生平均厚度在 0.8 米以内,一处冒落体积在 20 立方米以下的局部片帮冒顶;临时性停水、停电和其它非主观原因造成的影响较少的时间。 凡施工工期中包括的内容,不得另取井巷工程辅助费。
各类硐室通道均选用相应条件的巷道定额。
第八条:本定额是按正常施工组织设计安排,统一承包全矿井工程考虑的,当施工单位只承 包一期工程时,套用一期工程定额调 1.05 系数。如只承包三期工程时,套用三期工程定额调 0.967 系数,二期工程无论是和一期或者和三期同时承包施工,辅助费均不予调整。
第九条:井筒装备定额是按预留梁窝制定的。实际为凿梁窝时,调 1.25 系数;实际为锚杆架 设时,调 1.08 系数。
11 竖井井筒素喷砼支护 砼支护 竖井井筒定额 0.8
12 竖井井筒不支护 砼支护 竖井井筒定额 0.6
13 斜坡道、斜井、平硐、硐室锚喷支护 砼支护 斜坡道、斜井、平硐、硐室第一期定额 0.9
14 斜坡道、斜井、平硐、硐室素喷支护 砼支护 斜坡道、斜井、平硐、硐室第一期定额 0.8
15 斜坡道、斜井、平硐、硐室各种支架支护 砼支护 斜坡道、斜井、平硐、硐室第一期定额 0.75
冶金矿山井巷定额(2006)辅费总说明 作者:admin 1068 更新时间:2009-1-13 总说明
建筑定额来源:本站原创
点击数:
第一条:《冶金矿山井巷工程预算定额》(辅助费部分)(以下简称本定额),是为满足建设工 程各阶段计价的要求,有利于工程量清单计价的推行,由冶金工业建设工程定额总站组织编 制的。
7 岩石平巷(峒)S<35m2 S<20m2 <20m2 平巷(峒)定额 1.67
8 岩石平巷(峒)S<40m2 S<20m2 <20m2 平巷(峒)定额 2
9 岩石平巷(峒)S<45m2 S<20m2 <20m2 平巷(峒)定额 2.27
