《冶金矿山井巷工程预算定额》问题解答汇编
定额问题解答总汇

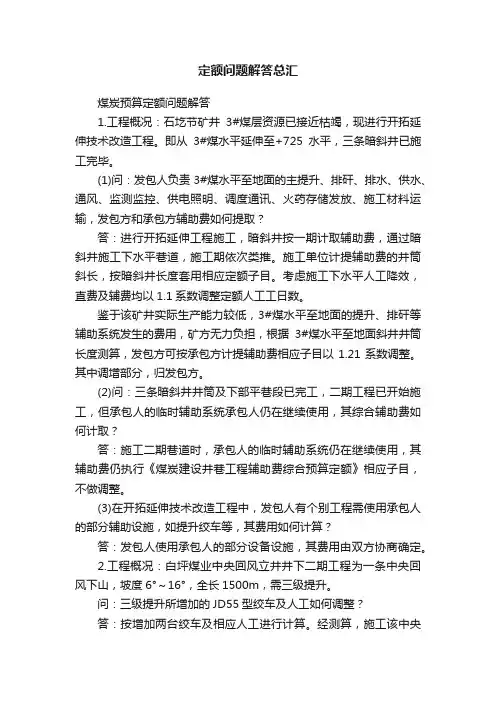

定额问题解答总汇煤炭预算定额问题解答1.工程概况:石圪节矿井3#煤层资源已接近枯竭,现进行开拓延伸技术改造工程。
即从3#煤水平延伸至+725水平,三条暗斜井已施工完毕。
(1)问:发包人负责3#煤水平至地面的主提升、排矸、排水、供水、通风、监测监控、供电照明、调度通讯、火药存储发放、施工材料运输,发包方和承包方辅助费如何提取?答:进行开拓延伸工程施工,暗斜井按一期计取辅助费,通过暗斜井施工下水平巷道,施工期依次类推。
施工单位计提辅助费的井筒斜长,按暗斜井长度套用相应定额子目。
考虑施工下水平人工降效,直费及辅费均以1.1系数调整定额人工工日数。
鉴于该矿井实际生产能力较低,3#煤水平至地面的提升、排矸等辅助系统发生的费用,矿方无力负担,根据3#煤水平至地面斜井井筒长度测算,发包方可按承包方计提辅助费相应子目以1.21系数调整。
其中调增部分,归发包方。
(2)问:三条暗斜井井筒及下部平巷段已完工,二期工程已开始施工,但承包人的临时辅助系统承包人仍在继续使用,其综合辅助费如何计取?答:施工二期巷道时,承包人的临时辅助系统仍在继续使用,其辅助费仍执行《煤炭建设井巷工程辅助费综合预算定额》相应子目,不做调整。
(3)在开拓延伸技术改造工程中,发包人有个别工程需使用承包人的部分辅助设施,如提升绞车等,其费用如何计算?答:发包人使用承包人的部分设备设施,其费用由双方协商确定。
2.工程概况:白坪煤业中央回风立井井下二期工程为一条中央回风下山,坡度6°~16°,全长1500m,需三级提升。
问:三级提升所增加的JD55型绞车及人工如何调整?答:按增加两台绞车及相应人工进行计算。
经测算,施工该中央回风下山,多段提升,可执行《煤炭建设井巷工程辅助费综合预算定额》(99统一基价)相应子目并以1.08系数调整。
3.问:白坪矿二期井下硐室工程,经建设单位同意,支护形式为先锚喷(喷厚100mm,树脂锚杆φ2032200)后砌碹(厚400mm),辅助费如何调整?答:根据建设单位安排,采用锚喷及砌碹双层支护时,辅助费可按《煤炭建设井巷工程辅助费综合预算定额》(99统一基价)说明第二十二条规定执行。
《冶金矿山井巷工程预算定额》问题解答汇编

《冶金矿山井巷工程预算定额》问题解答汇编二O一四年六月十八日说明本文是由 年度冶金行业全国建设工程造价员继续教育余铁明老师主讲的井巷专业课件 《冶金工业矿山建设工程预算定额》问题解答汇编转换而来,并经人工仔细核对,删除了个别重复条款,修改了一些错别字,其余与原课件内容完全一致。
课件是根据原先的《冶金工业矿山建设工程预算定额》问题解答汇编结合近几年提出的新问题整编而来。
莱钢集团矿山建设有限公司年 月 日一、直接费部分、井筒绕道掘砌套什么定额答 岩石条件允许和井筒一次施工,可直接套用井筒掘砌定额,否则套用平巷定额。
、反井永久支护套用什么定额答 套用立井井筒相应支护定额。
、立井井筒采用双层井壁时,如何选用定额答 外壁应视井壁结构而定,如为一般混凝土或混凝土预制块时,选用相应条件的立井井筒支护定额 如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额,内壁选用相应条件的立井井筒定额,但需扣除定额中壁后充填量,劳动力不作调整。
、永久支护采用树脂锚杆时,套用什么定额答 永久支护采用树脂锚杆时,可按补充表 略 定额套用,峒室按相应平巷定额,人工调整 系数。
、井筒中的管缆梁套用什么定额答 套用第六章井下管道安装相应定额。
、竖井掘进中若采用非电毫秒雷管爆破,只增加 的其他材料费和塑料导爆管明显不够,应该怎么增加答 根据有色系统竖井施工一般都采用电雷管起爆非电雷管,母线仍布到工作面的情况,在竖井施工中若采用非电毫秒雷管起爆,扣除铁线定额量,以非电雷管置换电雷管,数量不变,每个非电雷管配塑料导爆管 米,并另行增加其他材料费 。
、矩形盲竖井的支护能否按照圆形盲竖井支护的调整系数调整答 可以。
、放炮母线是电缆还是电线答 除立井井筒使用小电缆 外,其余项目均用 铝芯橡皮绝缘电线。
、与竖井一次施工的一期工程,其深度超过 米时,能否按直接费第一章第四条执行 答 可以。
、斜井、斜巷因设计变更需要全部刷大,其刷大部分的工程是否可按有关系数调整答 斜井超过 米时,斜巷超过 米时,其超过部分的刷大工程量可按斜长调整系数调整,涌水量不作调整,如属局部刷大不作任何调整。
冶金矿山井巷工程项目预算定额总说明

冶金矿山井巷工程预算定额》(以下简称本定额),是为满足建设工程各时期计价的要求,有利于工程量清单计价的推行,由冶金工业建设工程定额总站组织编制的。
二、本定额是完成冶金矿山井巷工程规定计量单位分部分项工程计价所需的人工、材料、施工机械台班的指导性消耗量标准;本定额适用于新建、改建、扩建冶金矿山的矿井差不多建设井巷工程,是编制冶金矿山井巷工程施工图预算、竣工结算及招标工程标底的依据;也是编制概算定额(指标)、投资估算指标的基础;也可作为制定企业定额和投标报价的基础。
三、本定额是在一九八九年《冶金矿山井巷工程预算定额》为基础,结合冶金矿山的特点、在正常的施工条件、合理的施工组织前提下,依据国家及冶金矿山现行的设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程进行修编,同时也参考了有代表性的工程设计、施工资料及有关的其他资料。
四、本定额中掘进与支护已包括法定同意超挖量所耗用的人工、材料、机械费用。
计算工程量时应按设计掘进与支护断面计算实体积,不得再加超挖量。
五、井巷工程掘进与支护定额是按正常温度条件下制定的,当井下实测温度高于正常温度,其人工按下列系数调整:井下工作面实测温度(℃)>27-≤30>30-≤35>35人工调整系数1.111.251.33六、本定额是按海拔高度≤1500米制定的,超过时其人工、施工机械费按下列系数调整:海拔高度(m)≤1500≤2000≤2500≤3000≤3500≤4000≤4500≤5000人工调整系数11.061.151.231.321.431.51.67施工机械费调整--11.21.421.551.661.77七、本定额未出现墙基础掘进与支护定额,需要时,掘进套用相应的沟槽掘进定额,支护套相应条件的墙支护定额。
八、本定额中砼、砂浆的标号、配合比是按常见情况取定的,如与设计不符,能够换算。
砼、砂浆及钢、木、砼制品,均按第十章“砼、砂浆及钢、木、砼制品制作定额”取价。
《冶金矿山井巷工程预算定额》问题解答汇编

《冶金矿山井巷工程预算定额》问题解答汇编二O一四年六月十八日说明本文是由2013-2014年度冶金行业全国建设工程造价员继续教育余铁明老师主讲的井巷专业课件(1)《冶金工业矿山建设工程预算定额》问题解答汇编转换而来,并经人工仔细核对,删除了个别重复条款,修改了一些错别字,其余与原课件内容完全一致。
课件是根据原先的《冶金工业矿山建设工程预算定额》问题解答汇编结合近几年提出的新问题整编而来。
莱钢集团矿山建设有限公司2014年6月18日一、直接费部分:1、井筒绕道掘砌套什么定额?答:岩石条件允许和井筒一次施工,可直接套用井筒掘砌定额,否则套用平巷定额。
2、反井永久支护套用什么定额?答:套用立井井筒相应支护定额。
3、立井井筒采用双层井壁时,如何选用定额?答:外壁应视井壁结构而定,如为一般混凝土或混凝土预制块时,选用相应条件的立井井筒支护定额;如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额,内壁选用相应条件的立井井筒定额,但需扣除定额中壁后充填量,劳动力不作调整。
4、永久支护采用树脂锚杆时,套用什么定额?答:永久支护采用树脂锚杆时,可按补充表1(略)定额套用,峒室按相应平巷定额,人工调整1.1系数。
5、井筒中的管缆梁套用什么定额?答:套用第六章井下管道安装相应定额。
6、竖井掘进中若采用非电毫秒雷管爆破,只增加1%的其他材料费和塑料导爆管明显不够,应该怎么增加?答:根据有色系统竖井施工一般都采用电雷管起爆非电雷管,母线仍布到工作面的情况,在竖井施工中若采用非电毫秒雷管起爆,扣除铁线定额量,以非电雷管置换电雷管,数量不变,每个非电雷管配塑料导爆管2.5米,并另行增加其他材料费4%。
7、矩形盲竖井的支护能否按照圆形盲竖井支护的调整系数调整?答:可以。
8、放炮母线是电缆还是电线?答:除立井井筒使用小电缆10mm2外,其余项目均用4mm2铝芯橡皮绝缘电线。
9、与竖井一次施工的一期工程,其深度超过400米时,能否按直接费第一章第四条执行?答:可以。
冶金矿山井巷工程预算定额

冶金矿山井巷工程预算定额一、前言冶金矿山井巷工程预算定额是指在矿山井巷工程建设中,根据各项工程量和工程质量要求,按照国家有关规定和标准,结合实际情况编制的一种经济技术指导性文件。
其目的是为了规范矿山井巷工程建设,保证工程质量,控制成本。
二、编制原则1. 根据国家有关规定和标准编制;2. 结合实际情况进行调整;3. 以科学、合理、节约为原则。
三、内容及组成部分1. 工程量清单:包括各项工程量的名称、单位、单价、数量等;2. 定额说明:对于每一项工程量的计算方法及要求进行详细说明;3. 材料价格:包括各种材料的市场价格;4. 劳务费用:包括劳动力费用等;5. 设备使用费用:包括设备使用费用等。
四、编制方法1. 根据设计图纸和技术要求确定各项工作内容及数量,并列出清单;2. 根据清单中所列出的各项工作内容及数量,结合当地市场行情确定每个项目所需材料的价格、劳务费用及设备使用费用;3. 根据国家有关规定和标准,结合实际情况编制定额说明,对于每一项工程量的计算方法及要求进行详细说明;4. 汇总各项费用,计算总预算。
五、应用范围1. 适用于各种矿山井巷工程建设;2. 适用于各种施工单位和工程咨询单位。
六、优点1. 规范矿山井巷工程建设,保证工程质量;2. 控制成本,节约资源;3. 便于施工单位和工程咨询单位进行预算和报价。
七、缺点1. 编制过程较为复杂,需要专业技术人员进行编制;2. 定额中所列出的价格可能会受到市场行情的影响而发生变化。
八、结语冶金矿山井巷工程预算定额是矿山井巷建设中非常重要的一份文件,它能够规范施工单位的建设行为,保证工程质量,并且能够控制成本,节约资源。
尽管编制过程较为复杂,并且定额中所列出的价格可能会受到市场行情的影响而发生变化,但是其优点仍然是非常明显的。
因此,在矿山井巷工程建设中,应该重视冶金矿山井巷工程预算定额的编制和应用。
井巷工程造价疑难解答汇编

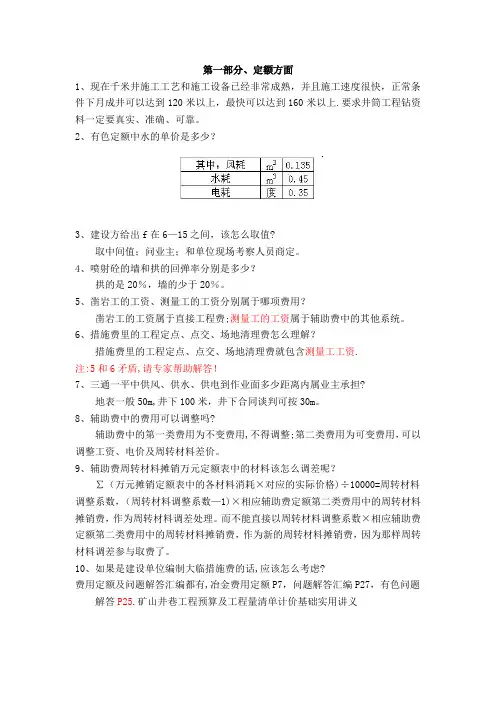

第一部分、定额方面1、现在千米井施工工艺和施工设备已经非常成熟,并且施工速度很快,正常条件下月成井可以达到120米以上,最快可以达到160米以上.要求井筒工程钻资料一定要真实、准确、可靠。
2、有色定额中水的单价是多少?3、建设方给出f在6—15之间,该怎么取值?取中间值;问业主;和单位现场考察人员商定。
4、喷射砼的墙和拱的回弹率分别是多少?拱的是20%,墙的少于20%。
5、凿岩工的工资、测量工的工资分别属于哪项费用?凿岩工的工资属于直接工程费;测量工的工资属于辅助费中的其他系统。
6、措施费里的工程定点、点交、场地清理费怎么理解?措施费里的工程定点、点交、场地清理费就包含测量工工资.注:5和6矛盾,请专家帮助解答!7、三通一平中供风、供水、供电到作业面多少距离内属业主承担?地表一般50m,井下100米,井下合同谈判可按30m。
8、辅助费中的费用可以调整吗?辅助费中的第一类费用为不变费用,不得调整;第二类费用为可变费用,可以调整工资、电价及周转材料差价。
9、辅助费周转材料摊销万元定额表中的材料该怎么调差呢?∑(万元摊销定额表中的各材料消耗×对应的实际价格)÷10000=周转材料调整系数,(周转材料调整系数—1)×相应辅助费定额第二类费用中的周转材料摊销费,作为周转材料调差处理。
而不能直接以周转材料调整系数×相应辅助费定额第二类费用中的周转材料摊销费,作为新的周转材料摊销费,因为那样周转材料调差参与取费了。
10、如果是建设单位编制大临措施费的话,应该怎么考虑?费用定额及问题解答汇编都有,冶金费用定额P7,问题解答汇编P27,有色问题解答P25.矿山井巷工程预算及工程量清单计价基础实用讲义10。
1、井巷大临另外计费,请问可以找到依据吗? 取费表里,措施费内容里也有一部分井巷大临的内容。
例如:临时宿舍、仓库、办公室、加工厂等。
这些费用到底应该单独算还是已经含在措施费取费里了呢!仔细研究一下费用定额,那里面有,第7页。
预算定额问题解答汇编

预算定额问题解答汇编1、问:装置工程高层修建添加费中〝高层修建〞的含义是什么?答:装置工程高层修建添加费中〝高层修建〞的含义是:六层以上的多层修建〔不含六层〕或总高度超越20米〔室外设计正负零至檐口的高度〕以上〔不包括屋顶水箱间、电梯间、屋顶平台出入口等〕的各类修建物。
2、问:装置工程中按定额规则可按系数收取脚手架搭拆及摊销费用,但实践施工中施工单位未做,能否可收取该项费用?答:定额中的脚手架搭拆和摊销费用系数是综合取定的,不论工程中实践能否搭拆脚手架或搭拆数量多少,均应按规则系数计取脚手架搭拆及摊销费用,包干运用。
3、问:在某高层修建物施工中,按规则可收取高层修建添加费,但其又契合超高施工条件,能否可同时再次收取超高添加费?答:同时契合上述两项费用收取条件的工程,两项费用可同时收取。
4、问:装置与消费同时停止的添加费用,应具有什么条件方可收取?答:装置与消费同时停止的添加费用,是指改扩建工程在消费车间或装置内施工,因消费操作或消费条件限制〔如不能动火〕搅扰了装置任务正常停止而降效的添加费用。
不包括为了保证平安消费和施工所采取的措施费用。
装置任务不受搅扰的,不应计取此项费用。
5、问:在有害身体安康环境中施工的降效费用的含义是什么?答:在有害身体安康环境中施工的降效费用是指在民法通那么有关规则允许的前提下,改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超越国度规范的即影响身体安康而降效的添加费用,不包括劳保条例规则应享用的工种保健费。
6、问:资料水平运距应如何计算?答:资料水平运输的距离,是以工地仓库至装置地点300米〔第一分册为400米〕计算,实践运距大于或小于规则距离时均不得调整。
7、问:定额人工包括哪些内容?其他用工的内容是什么?答:定额人工包括基本用工和其他用工。
其他用工的内容是:工种间交叉配合交叉施工的间歇时间,暂时水、电、气源移动用工及间歇时间,小型施工机械、工用具移位时间,配合质量平安反省用工和其他零星用工时间。
冶金矿山井巷工程预算定额问题解答大全

冶金矿山井巷工程预算定额问题解答大全问题一:冶金矿山井巷工程预算定额的编制原则有哪些?答:冶金矿山井巷工程预算定额的编制原则主要有以下几点:1.合理性原则:预算定额应根据实际情况和技术标准合理设定,确保工程质量和投资效益。
2.综合性原则:预算定额应兼顾工程建设、管理及运营等各方面的需求,综合考虑各种因素,尽量减少预算偏差。
3.可比性原则:预算定额应具有可比性,即在不同时间和地点的工程项目之间存在可比性,方便进行预算和审定。
4.可调控性原则:预算定额应具有一定的可调控性,即能够根据实际情况和需求进行调整和修订。
5.可追溯性原则:预算定额应能够追溯到具体的原始数据和计算过程,便于审计和核查。
问题二:冶金矿山井巷工程预算定额的编制方法有哪些?答:冶金矿山井巷工程预算定额的编制方法主要有以下几种:1.直接成本法:根据工程项目的具体要求和技术标准,通过逐项计算和价格查询,确定各项直接成本项目的费用,并进行合计。
2.经验法:根据历史数据和经验,结合实际情况,以类似的工程项目为参照,进行比较,从而确定各项费用。
3.基准法:根据已经完成的类似工程项目,确定一个基准工程量和相应的费用,然后根据实际工程量进行调整和计算。
4.市场调研法:通过实地调研和价格查询,了解市场行情和物价水平,从而确定各项费用标准。
5.国际标准法:参考国际标准和国外类似项目的定额,进行适当的调整和修订,以适应国内的实际情况。
问题三:冶金矿山井巷工程预算定额的优化方法有哪些?答:冶金矿山井巷工程预算定额的优化方法主要有以下几种:1.工艺流程优化:通过优化工艺流程,减少不必要的工序和物料消耗,从而降低工程成本。
2.设备选型优化:选择性能优良、能耗低、操作简便的设备和材料,降低投资和运营成本。
3.财务分析优化:通过财务分析和成本效益评估,对不同方案进行评估比较,选择成本效益最佳的方案。
4.管理制度优化:建立完善的管理制度和流程,规范工程项目的实施,减少浪费和资源的滥用,提高工作效率和经济效益。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《冶金矿山井巷工程预算定额》问题解答汇编二O一四年六月十八日说明本文是由2013-2014年度冶金行业全国建设工程造价员继续教育余铁明老师主讲的井巷专业课件(1)《冶金工业矿山建设工程预算定额》问题解答汇编转换而来,并经人工仔细核对,删除了个别重复条款,修改了一些错别字,其余与原课件内容完全一致。
课件是根据原先的《冶金工业矿山建设工程预算定额》问题解答汇编结合近几年提出的新问题整编而来。
莱钢集团矿山建设有限公司2014年6月18日一、直接费部分:1、井筒绕道掘砌套什么定额?答:岩石条件允许和井筒一次施工,可直接套用井筒掘砌定额,否则套用平巷定额。
2、反井永久支护套用什么定额?答:套用立井井筒相应支护定额。
3、立井井筒采用双层井壁时,如何选用定额?答:外壁应视井壁结构而定,如为一般混凝土或混凝土预制块时,选用相应条件的立井井筒支护定额;如为大型预制块砌外壁时,应根据设计和施工组织设计编制补充定额,内壁选用相应条件的立井井筒定额,但需扣除定额中壁后充填量,劳动力不作调整。
4、永久支护采用树脂锚杆时,套用什么定额?答:永久支护采用树脂锚杆时,可按补充表1(略)定额套用,峒室按相应平巷定额,人工调整1.1系数。
5、井筒中的管缆梁套用什么定额?答:套用第六章井下管道安装相应定额。
6、竖井掘进中若采用非电毫秒雷管爆破,只增加1%的其他材料费和塑料导爆管明显不够,应该怎么增加?答:根据有色系统竖井施工一般都采用电雷管起爆非电雷管,母线仍布到工作面的情况,在竖井施工中若采用非电毫秒雷管起爆,扣除铁线定额量,以非电雷管置换电雷管,数量不变,每个非电雷管配塑料导爆管2.5米,并另行增加其他材料费4%。
7、矩形盲竖井的支护能否按照圆形盲竖井支护的调整系数调整?答:可以。
8、放炮母线是电缆还是电线?答:除立井井筒使用小电缆10mm2外,其余项目均用4mm2铝芯橡皮绝缘电线。
9、与竖井一次施工的一期工程,其深度超过400米时,能否按直接费第一章第四条执行?答:可以。
10、斜井、斜巷因设计变更需要全部刷大,其刷大部分的工程是否可按有关系数调整?答:斜井超过500米时,斜巷超过300米时,其超过部分的刷大工程量可按斜长调整系数调整,涌水量不作调整,如属局部刷大不作任何调整。
11、定额中没有暗斜井调整系数,是否可以套用暗立井的调整系数?答:可以按相应的斜井定额,掘进人工乘1.2,支护人工乘1.1系数执行。
12、斜井、斜巷在掘进和支护中,如涌水量超过20立方米/小时,是否可以用等差法调整?答:可以。
13、防水闸门峒室,防火闸门峒室、粉矿回收峒室、胶带输送机接头峒室的掘砌套用什么定额?答:闸门峒室套用相应的巷道定额,其人工、机械以1.1系数调整,粉矿回收峒室,胶带输送机接头峒室均套翻车机峒室定额。
14、金属调节风门安装套用什么定额?答:套用防火门安装定额。
15、充填混凝土与支护混凝土标号不一样,怎样计算?答:充填和支护一次施工时,充填混凝土标号按设计标号计算。
16、底拱回填套用什么定额?答:底拱回填可套用相应条件的平、斜巷壁后充填的毛(片)石砂浆充填定额,其劳动力以0.85系数调整,材料中如不用砂浆充填,应扣除砂浆量。
17、短砌短掘的标准是什么?答:在不良岩层中施工,掘砌长度在5米(包括5米)以内,算短掘短砌。
18、在不良岩层中采用短砌短掘施工方法施工,直接费定额怎样调整?答:直接费中的掘砌人工、机械费和辅助费均以1.1的系数调整。
19、锚喷支护巷道,是否全部都给喷射混凝土临时支护?答:在特殊岩层中施工,经批准的施工组织设计规定需要喷射混凝土作临时支护,经建设单位和设计单位认可,才能套用喷射混凝土临时支护定额,在实际施工时,采用分次喷射混凝土作业时,第一次紧跟工作面的喷射混凝土,是永久支护的一部分,不能按临时支护处理。
20、定额中的临时支护,应根据什么资料选用?答:临时支护定额,在编制预算时,可按下述原则选用:(1)岩石硬度f≤6条件下的普通爆破施工,可直接套用相应条件的临时支护定额。
(2)光面爆破和岩石硬度f>6的普通爆破施工,一般情况下不需临时支护,在施工中遇到断层、破碎带和膨胀型岩层,要求临时支护时,经建设单位同意,可选用相应条件的临时支护定额,编制预算。
21、定额允许超挖量多少?在计算片冒时是否扣除这一部分?答:定额中已包括了法定的超挖量,局部超高和每侧的局部超宽不应大于设计规定150毫米(平均不应大于75毫米),在计算片冒时不扣除这部分。
22、在矿仓、溜井工程中采用刷大3-5米,支护3-5米,能否换短砌短掘调整系数1.1的系数?答:短掘短砌是指在不良的岩石中所采取的施工方法,可调1.1的系数,在正常的岩层中采取3-5米刷大与支护,不应调1.1的系数。
23、天溜井超过60米,怎样调整?答:可由施工单位按批准的施工组织设计编制补充定额,会同建设单位协商确定,同时报总公司、冶金定额总站备案。
24、吊罐法定额中钻吊罐孔的钻杆钻头,摊销量包括在哪里?答:包括在定额中其他材料费里。
25、马头门与交岔点的工程量怎样计算?答:马头门拱基线倾斜段的工程量分别求其最大和最小断面,然后算出平均断面,倾斜段的长度从混凝土墙与井筒混凝土壁相交点起算。
因倾斜段拱基线为倾斜的,计算拱部混凝土工程量时,其长度调到1.15系数。
马头门与井底车场的分界线以推车机峒室距井筒的远端混凝土墙为准,如为单面马头门,一面有推车机峒室时也套用马头门定额。
26、水沟定额是否考虑了施工掘进误差和壁后充填?工程量如何计算?答:水沟定额中已考虑了施工掘进误差和壁后充填,因此水沟掘砌工程量应按设计断面计算。
27、在大断面峒室和大断面平峒中需要搭设临时脚手架,采用什么定额?答:如高度大于2米时,可按施工组织措施要求,编制补充定额。
28、斜井及巷道铺轨,混凝土轨枕设计上采用T型螺栓扣件连接,怎样调整定额?答:定额中的混凝土轨枕扣件是木栓道钉,设计采用螺栓扣件时,扣除道钉量,其人工按1.15系数调整,扣件按设计品种,数量加损耗计算。
(参见下表损耗率)29、有些工程由于设计原因,道渣及轨枕消耗量比定额多,还有些工程供应的钢轨单根长度比定额短(定额轻轨单根长度为8米)致使鱼尾板及鱼尾螺栓的消耗量增加,遇到这些情况,定额是否允许调整?答:铺轨工程中,遇到上述情况时,其道渣、轨枕、鱼尾板、鱼尾螺栓、垫圈等量允许按设计量和铺设的单根钢轨长度作相应调整,劳动力定额不变。
30、铺轨工程中,施工图要求增加轨距拉杆,防爬设施如何选用定额?答:按设计要求加轨距拉杆,防爬器材料量,人工以1.05系数调整。
31、钢筋混凝土轨枕的钢筋含量与定额不同时,能否以设计用量调整?钢筋混凝土轨枕的规格不同怎样套用定额?答:可以按设计用量调整钢筋含量。
规格不同时,以设计混凝土加损耗调整制作与铺轨定额。
32、塌方处理需经有关单位签证,有关单位是指哪个单位?答:塌方处理(指冒落平均厚度在0.8米以上,且一处冒落体积在20立方米以上这两个条件同时具备的塌方)需经建设单位签证,据以结算。
33、井筒装备中的罐道梁,规定不能拼接,在施工中型钢的尺寸与需要不符,剩余部分又不能再用,这笔费用怎么处理?答:定额中包括了合理的施工损耗,甲方在供料时,应根据工程的实际需要,按规格要求供料。
34、井下火药库支护,没有喷射混凝土项目,应套什么定额?答:套用相应断面的平巷定额,人工、机械使用费乘1.1系数调整。
35、半岩半矿巷道,定额是否给调整?答:按其f值套用相应定额,不应调整。
36、定额中没有斜井反掘项目,能否套用斜井上山定额?答:可以套用。
37、定额允许的超挖量在计算大冒落时是否扣除这一部分?答:定额中已经包括了允许的超挖量,在计算大冒落时不扣除这部分量。
38、烘炉加热费怎样计取?答:定额内已包括,不应再取费。
39、矿山离铁路线较远,由此产生的材料装、卸、运费怎样处理?答:凡当地有规定的,按当地规定处理,当地无规定,可会同当地有关部门,编制新的补充材料预算价格,并经当地有关部门批准后使用。
40、付中段的范围是什么?答:付中段即盲中段,它具有以下条件:(1)与中段不在一个水平上;(2)出碴需要通过溜井才能达到中段,再运出;(3)材料、人员、设备需要经天井或提升井才能到达。
41、底拱上部充填为片石砂浆时怎样取费?答:充填所需的人工,定额中已包括,按设计要求的材料充填量取材料费。
42、钢筋在井下绑扎时,人工怎样调整?答:在井下绑扎钢筋时,其绑扎人工每吨钢筋为:墙8个工日,拱11个工日,竖井绑扎钢筋人工同墙。
工资等级同相应条件的混凝土支护。
43、定额中所说的大落冒,体积为20m3以上,是指一处还是指一次,费用怎样计取?答:定额中所说的大落冒,是指一处冒落平均厚度在0.8米以上(不含0.8米),且其体积一处在20立方米以上(不含20立方米),这两个条件同时具备的由于地质原因造成的大落冒,其直接费由甲方驻工地代表签证后按实取费。
辅助费按补偿公式计取。
44、铺轨工程中枕木防腐费用怎样计取?答:在材料预算价格中解决。
45、成品、半成品外委加工时,其价格怎样确定?答:成品、半成品外委加工时,其价格为产品出厂价加运杂费,运输损耗、包装费及采保费。
其中出厂价按上级规定的合同价,无此价时,应由施工单位会同建设单位与加工单位共同确定的协议价格,运杂费、运输损耗、包装费及采保费均按当地有关规定计取。
46、一个矿井中各区段的岩石硬度系数不同时,怎样选用定额?答:可按工程量加权,求出平均值套用定额。
47、竖井反掘,采用吊罐法掘引井,然后刷大砌壁,怎样套用定额?答:引井套用溜井吊罐法掘进定额,刷大套用竖井相应条件的刷大定额,砌壁套用竖井相应定额。
48、锚喷支护的巷道,其掘进是否按光爆定额计取费用?答:锚喷支护的巷道,采用光爆法施工的,套用光爆定额,未采用光爆法施工的则不得套用光爆定额。
49、在铺轨工程中,由于设计原因,其道碴、轨枕、鱼尾板、螺栓用量与定额不同时,是否可以调整?答:可以按设计用量调整,但人工不调整。
50、喷射混凝土支护中耗用的高压胶管、胶管接头、扰料管、喷头、水环等费用包括在哪里?答:包括在定额的其他材料费中。
51、斜井井口混凝土支护定额是按明槽开挖还是暗槽掘进考虑的?答:按暗槽掘进考虑的,当为明槽混凝土支护时,应做以下调整:(1)斜井井口混凝土支护(144页~152页),扣除100#混凝土的充填量、砌墙的模板,中方按定额量乘2计取,人工不调。
(2)斜井井口混凝土砖支护(153页~161页)扣除充填用毛石及砂浆量,人工以0.95系数调整。
52、斜井斜巷,平峒平巷的墙基础及水沟掘砌,井下电缆沟掘砌,是否调涌水及滴水系数?答:凡采取一次成巷施工的,按其所在位置,相应的调涌水及滴水系数。
电缆沟掘砌是与所在巷道或硐室同时施工成的,也应调整。
