关于隧道内附属洞室刷白涂装要求的施工技术交底

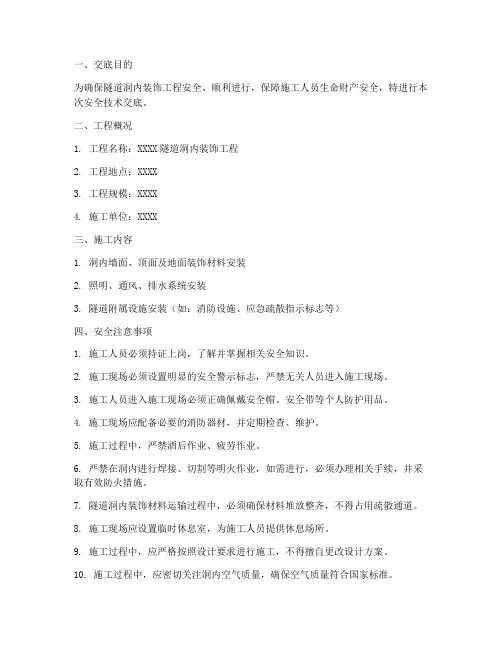

隧道洞内装饰安全技术交底模板

一、交底目的为确保隧道洞内装饰工程安全、顺利进行,保障施工人员生命财产安全,特进行本次安全技术交底。
二、工程概况1. 工程名称:XXXX隧道洞内装饰工程2. 工程地点:XXXX3. 工程规模:XXXX4. 施工单位:XXXX三、施工内容1. 洞内墙面、顶面及地面装饰材料安装2. 照明、通风、排水系统安装3. 隧道附属设施安装(如:消防设施、应急疏散指示标志等)四、安全注意事项1. 施工人员必须持证上岗,了解并掌握相关安全知识。
2. 施工现场必须设置明显的安全警示标志,严禁无关人员进入施工现场。
3. 施工人员进入施工现场必须正确佩戴安全帽、安全带等个人防护用品。
4. 施工现场应配备必要的消防器材,并定期检查、维护。
5. 施工过程中,严禁酒后作业、疲劳作业。
6. 严禁在洞内进行焊接、切割等明火作业,如需进行,必须办理相关手续,并采取有效防火措施。
7. 隧道洞内装饰材料运输过程中,必须确保材料堆放整齐,不得占用疏散通道。
8. 施工现场应设置临时休息室,为施工人员提供休息场所。
9. 施工过程中,应严格按照设计要求进行施工,不得擅自更改设计方案。
10. 施工过程中,应密切关注洞内空气质量,确保空气质量符合国家标准。
五、安全技术措施1. 施工人员必须接受岗前培训,了解隧道洞内装饰工程的安全技术要求。
2. 施工现场应设置安全通道,确保施工人员安全通行。
3. 施工过程中,应密切关注洞内通风、排水系统,确保其正常运行。
4. 施工过程中,应加强施工现场的安全巡查,及时发现并排除安全隐患。
5. 施工过程中,应加强施工现场的防火、防爆措施,确保施工现场安全。
6. 施工过程中,应加强施工现场的用电安全管理,确保用电安全。
六、应急处理1. 发生火灾时,立即切断电源,组织人员撤离现场,并拨打119报警。
2. 发生坍塌、漏水和中毒等事故时,立即组织人员撤离现场,并拨打120急救电话。
3. 发生任何安全事故,立即上报相关部门,并做好事故调查和处理工作。
隧道辅助坑道及附属洞室技术交底

开口交叉处引起围岩应力重分布及应力集中,是结构的薄弱环节,要妥善解决辅助洞室开口时的受力转换,确保施工安全。
隧道施工至专用洞室位置时,按专用洞室开挖轮廓打超前小导管预注浆支护,正洞一起施作,中心排水沟的总体坡度、段落坡度应协调一致,并符合设计要求。
洞内排水沟、电缆槽根据洞内主体工程项目施工情况适时安排施工,沟槽施工要准确这么样、精心立模、用心捣固控制好其线型和几何尺寸。
(2)专用洞室施工
施工时,根据主洞的开挖情况初期支护后即时安排,并根据洞内交通需要加强支护
初期支护完成后,专用洞室开口破除正洞初期支护前,贴焊预制的加强格栅钢架环框,满喷混凝土后在专用洞室入口开挖面上方形成一个拱部钢筋混凝土加强环,以利专用洞室入口开挖。
附属洞室处铺设防水卷材时,先按照附属洞室的大小和形状加工防水卷材,铺挂工艺同正洞施工并与边墙防水卷材焊接成一个整体。洞室混凝土衬砌采用钢拱架配组合钢模板立模,混凝土输送泵泵送入模,插入式和附着式振动器振捣。
(3)对所有施工机械定期检查保养,发现问题及时解决,对驾驶人员违章、无证、酒后、疲劳驾驶等制定相应得处罚措施。
(4)采取新工艺、新技术减少机械嘈音、尾气排放,,同时施工车辆在扬尘较大的地段尽量减速慢行,所有土方运输车辆都要用蓬布覆盖,对所有弃土要用车辆运至指定的弃土。
(5)施工过程中,要杜绝对周围环境的破坏,杜绝对周围水体的污染。
③.在钢筋绑扎、浇筑混凝土过程中要注意保护预埋接地钢筋使其定位准确,尤其注意不得使其断开。在混凝土施工前要进行测试接地电阻,满足设计要求后方可开盘。
安全措施
2.1安全措施
(1)组织相关人员学习国家、地方有关安全环保的法律法规,学习相关机械的操作规程。
室内刮大白及涂料安全技术交底模板

一、工程概况1. 工程名称:_________室内刮大白及涂料工程2. 施工单位:_________3. 施工地点:_________4. 施工时间:_________二、施工内容1. 刮大白:对室内墙面、顶棚进行刮大白处理,达到平整、光滑、美观的效果。
2. 涂料施工:对室内墙面、顶棚进行涂料施工,包括乳胶漆、硅藻泥等。
三、安全技术交底1. 安全生产责任制(1)施工单位应建立健全安全生产责任制,明确各级人员的安全职责。
(2)施工人员应严格遵守安全生产规章制度,不得违章操作。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,包括安全通道、消防设施、安全出口等。
(2)施工现场应保持整洁,不得堆放杂物,防止滑倒、坠落等事故发生。
(3)施工现场应配备必要的防护设施,如安全网、防护栏杆、安全带等。
3. 个人防护用品(1)施工人员应佩戴安全帽、工作服、手套、防护眼镜等个人防护用品。
(2)高处作业时,必须佩戴安全带,并确保安全带系牢。
4. 施工工艺及注意事项(1)刮大白:1)墙面基层处理:清除墙面浮尘、油污、松动灰层等,确保墙面平整、干净。
2)涂刷墙固:在墙面基层处理完毕后,涂刷墙固,增强墙面的附着力。
3)刮大白腻子:按照配比要求,将大白腻子均匀刮涂在墙面上,厚度约为1-2mm。
4)打磨:大白腻子干燥后,用砂纸进行打磨,确保墙面平整光滑。
(2)涂料施工:1)基层处理:清除墙面浮尘、油污、松动灰层等,确保墙面平整、干净。
2)涂刷底漆:在基层处理完毕后,涂刷底漆,提高涂料的附着力。
3)涂刷涂料:按照涂料产品要求,涂刷涂料,注意涂刷均匀,避免漏刷、流淌等现象。
5. 应急措施(1)高处坠落:发现高处坠落隐患,立即采取措施,如设置安全网、防护栏杆等。
(2)火灾:发现火灾,立即报告消防部门,并组织人员进行灭火。
(3)触电:发现触电事故,立即切断电源,并采取急救措施。
四、培训与考核1. 施工单位应对施工人员进行安全技术培训,确保施工人员掌握安全操作技能。
内墙刮大白及乳胶漆技术交底

1、结构验收完毕,操作环境清扫干净,无其它干扰。
2、基层为抹灰墙面的已经施工完毕,达到表面平整,阴阳角基本方正、顺直,并经过质检人员的检验合格。
3、墙面、顶棚抹灰已完成,且基层已干燥,基层含水率不得大于10%。
4、电气工程:灯座盒、插座盒、接线盒以及暗管等必须埋设完毕,并经过检查验收。
技术交底
工程名称
建设单位
监理单位
施工单位
交底部位
室内腻子及乳胶漆
交底日期
交底人签字
接受人签字
交底内容:
(一)目标要求
1.质量目标:
确保所有腻子及乳胶漆工程达到国家规定的质量验收标准、《09版最新建筑工程施工质量验收标准规范及强制性条文》装饰部分的相关要求以及黑龙江省工程质量验收标准。
2.安全要求:
严格按照安全交底及项目部安全生产管理条例进行操作,杜绝违章操作、施工的情况发生。
C.清修后的墙面基层,表面坚固、平整、光滑;阴阳角弹线找垂直水平.
D.对于结构偏差大于8mm的采用一般的抹灰处理(拉毛、抹灰、压光)。
水泥腻子找补:
对于结构偏差小于8mm的墙面先刮水泥腻子进行修补。水泥腻子用界面剂、水、水泥调配而成,界面剂与水的比例依照厂家的使用说明书。
3.调配耐水腻子:
耐水腻子按厂家提供的使用比例进行搅拌后,即可进行施工。调配的腻子一次不宜量多,随调随用,要在两个小时内用完。对于膏状耐水腻子在使用后要注意密封保存。
3.文明施工要求:
严格按照市建委下发的文明施工要求进行施工,严格遵守项目部文明管理规范。
(二)材料要求及机具
1、乳胶漆:进场的材料必须经检验合格后方可入场使用。乳胶漆应先做样板,甲方、监理确认后方可大面积施工。
隧道明洞防水、回填施工技术交底

施工技术交底交底单位: 新建*******铁路项目部隧道架子一队编号:工程名称****隧道(出口)日期2012年9月5日施工部位洞门防水及回填根据图号一.设计构造图一洞门防水、回填设计图1.洞门防、排水构造⑴洞门采用多组合防水措施,结构外缘与填土面接触部分从内到外依次采用M10水泥砂浆保护层(厚3cm),土工布及防水板。
洞门墙脚泄水孔以上部分,铺设防水层;洞门结构在土石回填后,铺设隔水层,以保证结构圬工免受水流侵蚀破坏,隔水层应优先选用粘土层。
⑵洞门两侧墙脚外设纵向透水盲沟,盲沟两端圆弯接入隧道侧沟。
纵向排水盲沟采用Φ100mmHDPE双壁打孔波纹管(外裹无纺布),设置坡度不小于3‰,纵向长度不大于10m。
2.洞门回填构造洞门墙身两侧采用M10浆砌片石和干砌片石层回填,洞门顶部以上采用夯填土石回填,干砌片石层与夯填土石层之间设置50cm厚碎石过滤层。
二.洞门防水施工要点1.M10砂浆保护层施工洞门拱墙混凝土达到设计强度的70%时,施作3cm厚M10砂浆保护层。
要求保护层施工完毕后,清理基层杂物、清扫灰尘、铲除基层突起物等,为防水卷材铺设作准备。
2. 自粘防水卷材铺设⑴施工工艺流程基层检查验收→基层清理→定位、试铺→涂刮水泥浆→粘贴大面积卷材→滚压、排气、粘合→卷材搭接粘结及封闭→检查、整修→验收→工作面移交。
⑵施工方法及施工要点①基层清理洞门结构外M10砂浆保护层施工完毕后,清理基层杂物、清扫灰尘、铲除基层突起物等;②定位、弹线、试铺在基层上按照规范要求弹出基准线,裁剪、试铺防水卷材;③防水卷材铺设卷材根据工作面的情况,并按铺贴部位的形状,长度、宽度等对卷材下料,然后将卷材对准基准线或试铺,揭开卷材一端到另一端,在基层上均匀抹水泥浆一道(厚度为5mm 左右),将卷材背面隔离纸撕开,沿基准线进行铺贴;④大面积铺粘卷材将卷材沿基准试向前推进,随后用力向前和向两侧拍打、滚压,排出空气,卷材向前铺贴时,应随时与基准线对齐,以确保防水卷材的正常搭接。
隧道涂装施工安全技术交底模板

一、交底目的为确保隧道涂装施工过程中的安全,预防事故发生,特制定本安全技术交底,要求所有参与施工的人员认真阅读并严格执行。
二、交底内容1. 施工现场安全管理(1)施工现场应设立安全警示标志,明确施工区域、危险区域、安全通道等。
(2)施工人员必须佩戴安全帽、防护眼镜、口罩等个人防护用品。
(3)施工现场禁止吸烟、动火作业,禁止酒后上岗。
2. 涂装材料及设备安全管理(1)涂装材料应按照规定储存、使用,避免与火源、热源接触,防止发生火灾。
(2)涂装设备应定期检查、维护,确保设备运行正常。
(3)涂装过程中,应确保通风良好,防止有害气体积聚。
3. 施工工艺及操作要求(1)涂装前,应对隧道表面进行打磨、清洗,确保表面干净、平整。
(2)涂装过程中,应严格按照涂装工艺要求进行操作,不得擅自改变施工参数。
(3)涂装作业应分层进行,每层涂层干燥后方可进行下一层涂装。
4. 特殊作业安全管理(1)高空作业:作业人员必须系好安全带,并佩戴安全帽、防护眼镜等防护用品。
(2)有限空间作业:作业前应进行通风、检测,确保有限空间内气体浓度符合安全要求。
(3)动火作业:动火作业前,应办理动火作业许可证,并采取相应的防火措施。
5. 应急处理(1)发生火灾时,立即启动应急预案,组织人员疏散,并拨打火警电话。
(2)发生中毒事故时,立即将中毒人员移至通风良好处,并拨打急救电话。
(3)发生高空坠落事故时,立即对伤者进行救治,并拨打急救电话。
三、交底要求1. 施工单位应将本安全技术交底发放给所有施工人员,并组织学习、签字确认。
2. 施工现场负责人应定期检查施工人员的安全意识及操作规范,确保安全技术交底得到有效执行。
3. 施工过程中,如发现安全隐患,应立即采取措施整改,并报告相关部门。
4. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
四、附则本安全技术交底自发布之日起实施,如遇特殊情况,可由施工单位根据实际情况进行调整。
隧道涂装作业安全技术交底

隧道涂装作业安全技术交底一、基本要求1、进入施工现场必须首先搞好三级安全教育和安全技术交底,三级安全教育经公司级、项目级、班组级培训后,经考试合格后方可入岗。
未满18周岁人员严禁上岗作业。
2、进入施工现场必须正确戴好安全帽,高处临边或者高空作业正确穿好安全带。
3、各工种操作人员,必须熟悉该工种安全操作规程,并严格按照该工种安全操作规程进行操作。
4、每天作业前,作业人员首先观察周边环境是否存在安全隐患,确保安全后方可操作。
5、施工现场严格按照“四不伤害”不伤害自己、不伤害他人、不被别人伤害、保护别人不受伤害。
6、每天作业前,作业人员首先观察周边环境是否存在安全隐患,确保安全后方可操作。
7、施工人员发现安全隐患时,要立即向班组长或安全管理人员报告,采取相关措施处理后,方可进行操作,如果有重大危险源的区域,要有针对性的安全技术交底和安全应急措施,现场必须要专职安全人员进行监督。
8、施工作业人员每完成一道施工工序后,现场要及时工完场清,及时清理后周边存在危险杂物。
9、施工现场如果发现有人员受伤时,要及时向班组长或安全管理人员报告,并参与抢救伤员,并拨打120急救。
10、施工现场安全防护,严禁私自拆除,如临边防护、洞口防护、外架连墙件、安全警示牌等。
11、严禁酒后上班,严禁穿拖鞋上班,严禁打架斗殴,凡是患有高血压、心脏病、癫痫病等作业人员严禁进入施工现场作业。
12、使用临时用电时严禁私拉乱接,需要接线时,通知专业电工接线。
13、各施工作业人员下班途中,要严格遵守交通规则,严禁无证驾驶和酒后骑车和开车。
路过人行道时候,要遵守红灯停,绿灯行,严禁横穿公路。
骑电瓶车和摩托车人员,严禁超载搭载其他人员。
二、基面清理1、建筑钢结构工程的油漆涂装应在钢结构安装验收合格后进行。
油漆涂刷前,应将需涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物清理干净。
2、基面清理除锈质量的好坏,直接关系到涂层质量的好坏。
涂装工艺的基面除锈质量要求。
隧道装饰技术交底

隧道装饰工程技术交底工程名称赤朝高速二道井子隧道交底人主送单位隧道队签收人交底内容:二道井子隧道装饰工程施工一、设计参数隧道内部装饰墙面水沟及电缆槽以上2.5m范围内采用外墙抗冻瓷砖装饰,颜色为纯白色,其规格为280mm(长)*150mm(宽),为达到瓷砖反射光不刺眼,采用亚光釉面瓷砖。
砌筑时,横缝顺边墙铺砌,横缝宽20mm,竖缝宽10mm。
横、竖缝应直通。
遇衬砌施工缝应设置40mm环向宽缝。
隧道内部拱墙部未镶贴瓷砖范围采用隧道专用防火涂料,厚度为4~8mm,耐火时限≥2小时,涂料颜色选用深蓝色。
施工要求喷涂均匀,不得出现斑杂色,涂料性能要求:(1)附着力(GB1720)二级;(2)冲击强度(GB1732)30kg.cm(3)耐水性(GB1733)在水中24小时,要求在长期潮湿条件下不脱落,不干裂,不起层,在常温下不释放有害气体。
装饰性防火涂料成品质量要求项次检验项目规定值或允许偏差检验方法和频率1 颜色均匀一致观察2 泛碱、咬色允许少量轻微观察3 点状分布均匀、不允许连片观察4 空鼓、起层、脱落、开裂、不允许观察二、涂料施工工艺标准及作业要求(一)施工准备1、搭建作业台架;2、将隧道砼表面的浮尘、油污等清洗干净,并洒水润湿;3、修补凹凸不平的地方,确保隧道砼表面的平整;同时对砼表面特别光滑的地方,要求用砂浆抹面;4、漏水的地方一定要止水补漏。
5、用少量涂料做间距为2.5m 的横条状厚度标志,作为正式施工的参照物。
(二)施工工艺流程整个涂层由二部分组成,第一层为耐水腻子,第二层为深蓝色隧道专用防火涂料。
主要工序为:清理基层→填补砼表面缺陷局部刮腻子→磨平→第一遍满刮腻子→磨平→第二遍满刮腻子→磨平→防火涂料配料搅拌、喷涂→检查验收→成品保护。
(三)操作工艺要求1、清理基层:首先将表面起皮及松动处理干净,将粉尘铲干净,然后将表面冲洗扫净,砼表面的含水率控制在10%以下。
2、局部修补砼表面:用耐水腻子进行局部缺陷修补,干燥后用砂纸将凸出处磨掉,将浮尘扫净,保证基层面的光滑圆顺。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
***铁路线***标技术交底记录
兰新LXS-1标隧道附属洞室总数量统计表表2
名称
附属洞室名称及设计总数量(个)
合计备注综合洞室(内
设余长腔)
综合洞室(内设
直放站洞室+余
长腔)
直放站洞室
(只做直放
站用)
照明箱变洞
室
宽×深=4×5m 宽×深=4×8.5m
宽×深=4×
3.5m
宽×深=5×7
(或8.5)m
国庆山隧道 5 1 0 2 8
芦草山隧道17 2 4 6 29
高家山隧道38 12 0 12 62
新庄隧道 3 1 0 2 6
福川隧道32 10 0 10 52
合计95 26 4 32 157
3、洞室两侧箭头及周边白色环带施工示意图如下:
4、采用白色油漆涂料粉刷至少两遍,要求涂装边缘整齐,表面平整,涂装颜色和厚度均匀,无起皮、掉皮、脱落、露底和漏涂等缺陷。
施工前先将表面灰尘和杂物彻底清除干净、打磨消除砼错台、切除外露钢筋头、并清理掉要剥落的灰浆,涂料施涂的环境温度不要低于5℃,以保证涂装质量。
