双代号网络图绘制例题详解
双代号网络计划图讲解
双代号网络计划图讲解:代号讲解计划网络双代号网络计划图es 双代号网络计划图计算双代号网络计划计算篇一:双代号网络图解析实例一、双代号网络图6个时间参数的计算方法(图上计算法)从左向右累加,多个紧前取大,计算最早开始结束;从右到左累减,多个紧后取小,计算最迟结束开始。
紧后左上-自己右下=自由时差。
上方之差或下方之差是总时差。
计算某工作总时差的简单方法:①找出关键线路,计算总工期;②找出经过该工作的所有线路,求出最长的时间③该工作总时差=总工期-②二、双代号时标网络图双代号时标网络计划是以时间坐标为尺度编制的网络计划,以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。
双代号时标网络图1、关键线路在时标双代号网络图上逆方向看,没有出现波形线的线路为关键线路(包括虚工作)。
如图中①→②→⑥→⑧2、时差计算1)自由时差双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度。
如A工作的FF=0,B工作的FF=1但是有一种特殊情况,很容易忽略。
如上图,E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差=E与其紧后工作时间间隔的最小值,即E的自由时差为1。
2)总时差。
总时差的简单计算方法:计算哪个工作的总时差,就以哪个工作为起点工作(一定要注意,即不是从头算,也不是从该工作的紧后算,而是从该工作开始算),寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,该工作的总时差=波形线长度和的最小值。
还是以上面的网络图为例,计算E工作的总时差:以E工作为起点工作,通过E工作的线路有EH和EJ,两条线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差:通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。
篇二:双代号网络计划图个人学习总结双代号网络计划图个人学习总结一.网络图要素1.节点:表示工作的开始、结束或连接关系,也称为事件。
双代号时标网络计划典型例题

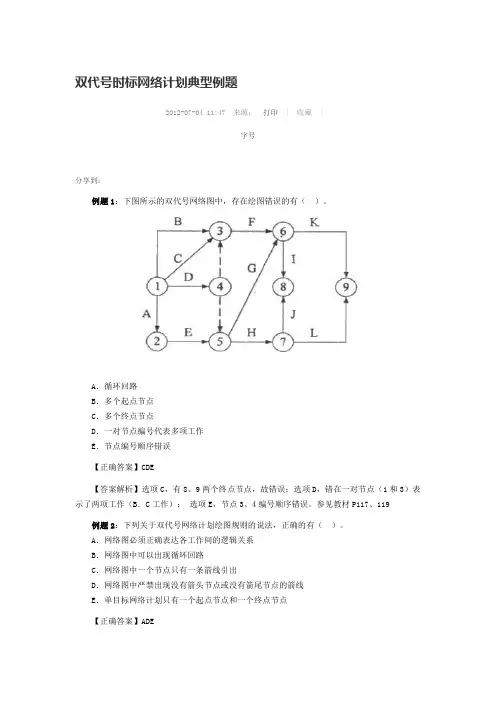

双代号时标网络计划典型例题2012-07-04 11:47 来源:打印| 收藏|字号分享到:例题1:下图所示的双代号网络图中,存在绘图错误的有()。
A.循环回路B.多个起点节点C.多个终点节点D.一对节点编号代表多项工作E.节点编号顺序错误【正确答案】CDE【答案解析】选项C,有8、9两个终点节点,故错误;选项D,错在一对节点(1和3)表示了两项工作(B.C工作);选项E,节点3、4编号顺序错误。
参见教材P117、119 例题2:下列关于双代号网络计划绘图规则的说法,正确的有()。
A.网络图必须正确表达各工作间的逻辑关系B.网络图中可以出现循环回路C.网络图中一个节点只有一条箭线引出D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线E.单目标网络计划只有一个起点节点和一个终点节点【正确答案】ADE【答案解析】双代号网络计划的绘图规则包括:①双代号网络图必须正确表达已定的逻辑关系;②双代号网络图中,严禁出现循环回路;③双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线;④双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线;⑤当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示);⑥绘制网络图时,箭线不宜交叉。
当交叉不可避免时,可用过桥法或指向法;⑦双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点;⑧双代号网络图应条理清楚,布局合理。
参见教材P117、119例题3:某分部工程各工作之间的逻辑关系如下表所示。
根据该逻辑关系表绘出的正确网络图是()。
工作 A B C D E F紧前工作———— A A、B D C、DA.A图B.B图C.C图D.D图【正确答案】C【答案解析】按双代号网络计划的绘图规则即可得出正确答案为C.参见教材P117、119 例题4:工程双代号时标网络计划中,某工作箭线上的波形线表示()。
双代号网络图的绘制及计算
四、双带号网络图的计算 (一)、基本概念的计算(六时标注法) 网络图的计算十分重要。 想对网络图进行计算,首先要从它们的基本 概念入手,通过分析基本 概念就可以得出计算的原理和公式。有的同 志经常对基本概念一扫 而过, 直接去做网络计算题目, 这样事倍功半。 所以我们要从基本概 念入手进行分析。 以下是教材里关于六个基本时间参数的概念和计 算, 建议大家从基本 概念出发理解计算过程。 案例考试中最难的题目 可能是一个简单的网 络图进行六时标注法的计算,但是常见的是给 出网络图和持续时间, 让你找关键线路和计算总时差,从而判断工 期索赔是否成立。对网络 图的具体计算步骤请见教材。我们这里不 再具体计算。 1 、工作最早开始时间的计算。 最早开始时间是在各紧前工作全部 完成后, 本工作有可能开始的最早 时刻。工作 i-j 的最早开始时间用 ESi-j 表示。 工作最早开始时间应 从网络计划的起点节点开始, 顺着箭线方向依次 计算。计算步骤如
工作自由时差等于该工作的紧后工作的最早开始时间减本工作最
早 开始时间,再减本工作的持续时间所得之差的最小值。 工作
的自由时差小于等于其总时差。 5 、工作最早完成时间和最迟完成时间的计算。 最早完成时间是在 各紧前工作全部完成后, 本工作有可能完成的最早 时刻。工作 i-j 的最早完成时间用 EFi-j 表示。 工作最早完成时间等 于工作最早开始时间加本工作持续时间。 工作最迟完成时间等于工 作最迟开始时间加本工作持续时间最迟完 成时间。是在不影响整个 任务按期完成的条件下,本工作最迟必须完 成的时刻。工作 i-j 的最 迟完成时间用 LEi-j 表示。 6、关键工作、关键节点和关键线路。 总时差最小的工作就是关键工作。 在计划工期 Tp 等于计算工期 Tc 时, 总时差为 0 的工作就是关键工作。 关键工作两端的节点称为关键节

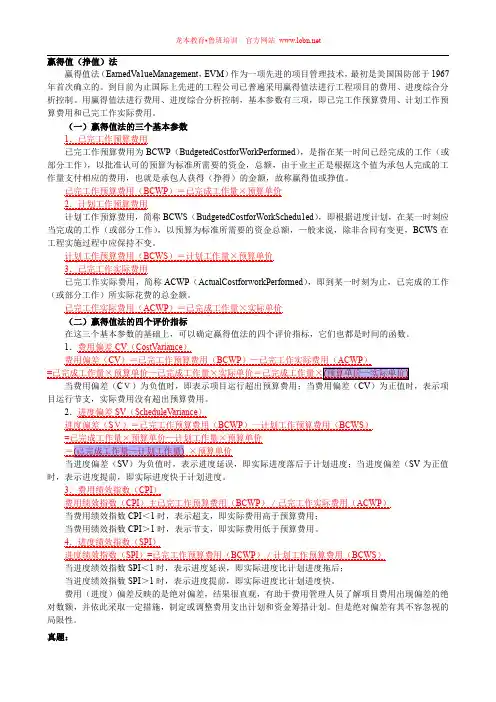

双代号网络图及管理计算题讲解
表 2Z102044-2。
3.差额计算法 差额计算法是因素分析法的一种简化形式,它利用各个因素的目标值与实际值的差额来计算其对成本
万元/根,则费用偏差(CV)为(
)万元。(2013 年二级建造师第 64 题)
A.11
B.13
C.-13
D. -11
【答案】D
【解析】费用偏差=已完工做预算费用—已完工作实际费用=110×1.3-100×1.4=-11 万。
3.用赢得值法进行成本控制,其基本参数有(
)。(2013 年二级建造师第 89 题)
价为 600 元/ m3,施工至第 3 个月底,累计实际完成工程量 3000m3,若运用赢得值法分析,则至第 3 个月
底的费用偏差为( )万元。(2010 年第 30 题)
A.-34.8
B.-6
C.6
D.34.8
【答案】B
【解析】计算过程如下:
已完工作实际费用(ACWP)=已完工作量×实际单价=3000×600=180(万元);
A.完工作预算费用 B.计划工作实际费用 C.费用绩效指数 D.计划工作预算费用 E.已完工作实际费用
【答案】ADE
【解析】本题考查的是施工成本控制的方法。赢得值法的三个基本参数:已完工作预算费用、计划工作预
算费用、已完工作实际费用。
4.某钢门窗安装工程,工程经行到第三个月末时,已完成工作预算费用 40 万元。已完成工作实际费用为
耗率三个因素组成的,排序见表 2Z102044-1。 (2)以目标数 443040 元(-600×710×1.04)为分析替代的基础 第一次替代产量因素,以 630 替代 600, 630×710×1. 04=465192 元; 第二次替代单价因素,以 730 替代 710,并保留上次替代后的值, 630×730×1. 04=478296 元; 第三次替代损耗率因素,以 1. 03 替代 1.04,并保留上两次替代后的值,
施工组织设计双代号时标网络计划例题
例题1、某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )。
A. 均为1周B. 分别为3周和1周C. 均为3周D. 分别为4周和3周答案:B. 分别为3周和1周。
解析:首先确定B的自由时差为1;然后分析B的总时差:一项工作的总时差等于其紧后工作的总时差加上两者之间的时间间隔之和的最小值。
B的总时差等于其紧后工作E的总时差加上B和E之间的时间间隔1(B箭杆上波形线长度),E的总时差等于2(由它的紧后工作H、J分析得出),所以,B的总时差=2+1=3。
【例题2】在上图所示双代号时标网络计划中,如果C、E、H三项工作因共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为( )周。
A. 4B. 3C. 2D. 1答案:C解析:图中C的总时差为2周,其后续工作J和G各有2周总时差,可令其晚开工2周,最迟完成时间为第4周,与E最早开始时间相同,E的最早完成时间第8周与关键工作H 开始时间第10周相差2周,施工机械闲置共计2周。
故答案应为C。
【例题3】在双代号时标网络计划中,关键线路是指( )。
A. 没有虚工作的线路B.由关键节点组成的线路C.没有波形线的线路D.持续时间最长工作所在的线路答案:C【例题4】已知某工程双代号网络计划的计算工期为130天。
如果计划工期为135天,则关键线路上( )。
A.相邻工作之间时间间隔为零B.工作的自由时差为零C.工作的总时差为零D.节点最早时间等于最迟时间答案:A解析:选项A对。
从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。
选项B错。
既然“相邻工作之间时间间隔为零”,肯定自由时差就应为零,但是最后工作的自由时差不为零。
选项C错。
根据总时差的定义:网络计划终点节点n所代表的工作的总时差应等于计划工期与计算工期之差(135-130=5)。
所以终点节点的总时差就不为零。
选项D错。
只有TC=Tp时,关键节点的最早时间等于最迟时间。
双代号时标网络计划典型例题

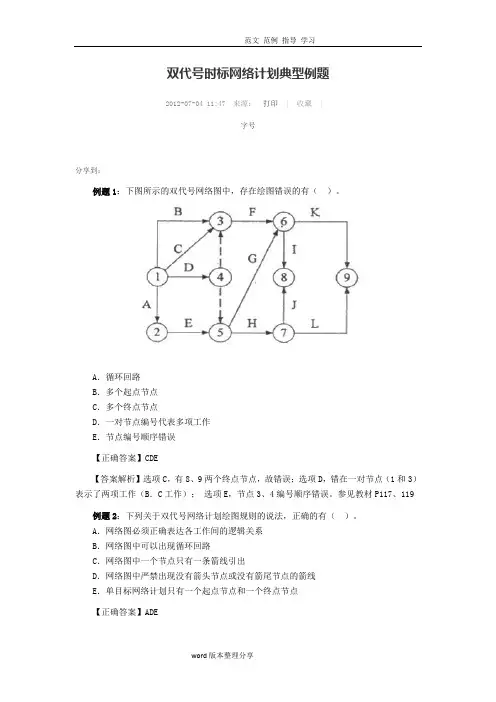

双代号时标网络计划典型例题2012-07-04 11:47 来源:打印| 收藏|字号分享到:例题1:下图所示的双代号网络图中,存在绘图错误的有()。
A.循环回路B.多个起点节点C.多个终点节点D.一对节点编号代表多项工作E.节点编号顺序错误【正确答案】CDE【答案解析】选项C,有8、9两个终点节点,故错误;选项D,错在一对节点(1和3)表示了两项工作(B.C工作);选项E,节点3、4编号顺序错误。
参见教材P117、119例题2:下列关于双代号网络计划绘图规则的说法,正确的有()。
A.网络图必须正确表达各工作间的逻辑关系B.网络图中可以出现循环回路C.网络图中一个节点只有一条箭线引出D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线E.单目标网络计划只有一个起点节点和一个终点节点【正确答案】ADE【答案解析】双代号网络计划的绘图规则包括:①双代号网络图必须正确表达已定的逻辑关系;②双代号网络图中,严禁出现循环回路;③双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线;④双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线;⑤当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示);⑥绘制网络图时,箭线不宜交叉。
当交叉不可避免时,可用过桥法或指向法;⑦双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点;⑧双代号网络图应条理清楚,布局合理。
参见教材P117、119例题3:某分部工程各工作之间的逻辑关系如下表所示。
根据该逻辑关系表绘出的正确网络图是()。
A.A图B.B图C.C图D.D图【正确答案】C【答案解析】按双代号网络计划的绘图规则即可得出正确答案为C.参见教材P117、119 例题4:工程双代号时标网络计划中,某工作箭线上的波形线表示()。
A.该工作的自由时差B.该工作的总时差C.该工作与其紧前工作之间的时间间隔D.该工作与其紧前工作之间的时距【正确答案】A【答案解析】双代号时标网络计划中箭线上的波形线表示工作的自由时差。
双代号时标网络计划典型例题
双代号时标网络计划典型例题2012-07-04 11:47 来源:打印| 收藏|字号分享到:例题1:下图所示的双代号网络图中,存在绘图错误的有()。
A.循环回路B.多个起点节点C.多个终点节点D.一对节点编号代表多项工作E.节点编号顺序错误【正确答案】CDE【答案解析】选项C,有8、9两个终点节点,故错误;选项D,错在一对节点(1和3)表示了两项工作(B.C工作);选项E,节点3、4编号顺序错误。
参见教材P117、119例题2:下列关于双代号网络计划绘图规则的说法,正确的有()。
A.网络图必须正确表达各工作间的逻辑关系B.网络图中可以出现循环回路C.网络图中一个节点只有一条箭线引出D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线E.单目标网络计划只有一个起点节点和一个终点节点【正确答案】ADE【答案解析】双代号网络计划的绘图规则包括:①双代号网络图必须正确表达已定的逻辑关系;②双代号网络图中,严禁出现循环回路;③双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线;④双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线;⑤当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示);⑥绘制网络图时,箭线不宜交叉。
当交叉不可避免时,可用过桥法或指向法;⑦双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点;⑧双代号网络图应条理清楚,布局合理。
参见教材P117、119例题3:某分部工程各工作之间的逻辑关系如下表所示。
根据该逻辑关系表绘出的正确网络图是()。
A.A图B.B图C.C图D.D图【正确答案】C【答案解析】按双代号网络计划的绘图规则即可得出正确答案为C.参见教材P117、119例题4:工程双代号时标网络计划中,某工作箭线上的波形线表示()。
A.该工作的自由时差B.该工作的总时差C.该工作与其紧前工作之间的时间间隔D.该工作与其紧前工作之间的时距【正确答案】A【答案解析】双代号时标网络计划中箭线上的波形线表示工作的自由时差。
双代号网络图详解
(2) 节点编号的方法有两种:一种是水平编号法, 即从起点节点开始由上到下(自下而上、自中而上而下 等)逐行编号,每行则自左到右按顺序编号,如图所示。 另一种是垂直编号法,即从起点节点开始自左到右逐列 编号,每列则根据编号规则的要求进行编号。
i
节 点
i
节点编号
i
j
水平编号法
k
i
j
垂 直 编 号 法
工作名称
i
工作持续时间
j
1、双代号网络图中工作的性质 双代号网络图中的工作可分为实工作和虚工作。
工作名称
双代号网络图中表示一项工作的基本形式
i
工作持续时间
j
i
0
j
双代号网络图中虚工作的表达形式 虚工作在双代号网络图中起着正确表达工序间逻辑关系的 重要作用
2.双代号网络图中工作间的关系
双代号网络图中工作间有紧前工作、紧后工作和平行工作 三种关系。 1. 紧前工作: 紧排在本工作之前的工作称为本工作的紧前工作。
二、举例
工作 紧前工作 A —— B —— C —— D —— E A、B G H B、C、D C、D
解:列出关系表
工作 工作 点位置号 0 0 0 0 点位置号 (1)1 (1)1 (1)1 (1)1 (1+1)=2(1+1)=2(1+
A —— E
B C D —— —— —— E、G G、H G、H
双代号网络计划(绘制方法步骤)
一、双代号网络图的绘制方法和步骤
1、绘制方法 (1)根据工程要求编制工作逻辑关系表
(2)由已知的紧前工作确定紧后工作
(3)确定各工作的开始节点位置号和结束节点位置号 1)无紧前工作的工作,其开始节点位置号为“0” 2)有紧前工作的工作,其开始节点位置号为其紧前工作的 起始节点位置号的“最大值加1” 3)有紧后工作的工作,其结束节点的位置号为其紧后工作 的开始节点位置号的 “最小值”
双代号网络图例题.
B
E
5
A
C
1
2
4
6
D
F
3
二、双代号网络图的绘制方法
(三)双代号网络图排列方式
1.按施工过程排列
按
1 支模1
2
支模2
施
工 过
绑钢筋1
3
程
4 绑钢筋2
浇混凝土1
5 浇混凝土2 6
二、双代号网络图的绘制方法 (三)双代号网络图排列方式
2.按施工段排列
按
1 支模1
2 绑钢筋1
3
浇混凝土1
施
工
段
支模2
4 绑钢筋2
3 1
2
5 6
4
一、双代号网络图的绘制规则
3. 双代号网络图中,严禁出现带双向箭头或无箭头 的连线。
i
j
i
j
×
一、双代号网络图的绘制规则
4.当双代号网络图的某些节点有多条外向箭线或 多条内向箭线时,可采用母线法绘制。
一、双代号网络图的绘制规则
4.当双代号网络图的某些节点有多条外向箭线或 多条内向箭线时,可采用母线法绘制。
一、双代号网络图的绘制规则
5.绘制网络图时,箭线不宜交叉;当交叉
不可避免时,可用过桥法或指向法。
8
8
8
39
4
5
4
5
4
5
8
39
×
39 过桥法
√
39 指向法
√
一、双代号网络图的绘制规则
6.双代号网络图中只有一个起始节点, 只有一个 终点节点。
3
7
1
2
5
8
4
6
×
难倒一片的双代号网络图你学会了吗
难倒一片的双代号网络图你学会了吗2023年二级建造师考试仅剩21天,备考二建的你准备好了吗?!双代号网络计划(一)基本概念★1.箭线(工作)在双代号网络图中,任意一条实箭线都要占用时间,并多数要消耗资源。
箭线可以为直线、折线或斜线,但其行进方向均应从左向右。
★2.节点(又称结点、事件)(1)起点节点即网络图的第一个节点,它只有外向箭线(2)终点节点即网络图的最后一个节点,它只有内向箭线(3)中间节点即网络图中既有内向箭线,又有外向箭线的节点。
双代号网络图中,节点应用圆圈表示,并在圆圈内标注编号。
一项工作应当只有唯一的一条箭线和相应的一对节点,且要求箭尾节点的编号小于其箭头节点的编号,即i<j。
网络图节点的编号顺序应从小到大,可不连续,但不允许重复。
★3.线路在各条线路中,有一条或几条线路的总时间最长,称为关键路线,一般用双线或粗线标注。
其他线路长度均小于关键线路,称为非关键线路。
(1)线路查看规则:从头往后,顺着箭线,编号从小到大只看发车,逢叉先上查!(2)三关:关键线路,关键工作,关键节点关键线路:是总的持续时间最长的线路关键工作:指的是总时差最小的工作总时差= min ( 计划工期-本工作所处线路总的持续时间)★4.逻辑关系(1)工艺关系生产性工作之间由工艺过程决定的,非生产性工作之间由工作程序决定的先后顺序称为工艺关系。
(2)组织关系工作之间由于组织安排需要或资源(人力、材料、机械设备和资金等)调配需要而确定的先后顺序关系称为组织关系。
(二)绘图规则1、双代号网络图必须正确表达已确定的逻辑关系。
2、双代号网络图中,不允许出现循环回路。
所谓循环回路是指从网络图中的其中一个节点出发,顺着箭线方向又回到了原来出发点的线路。
3、双代号网络图中,在节点之间不能出现带双向箭头或无箭头的连线。
错误示范3-14、双代号网络图中,不能出现没有箭头节点或没有箭尾节点的箭线。
错误示范4-15、当双代号网络图的一些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示)。
