工程变更建议书

合集下载

工程施工变更建议书范本

工程施工变更建议书范本

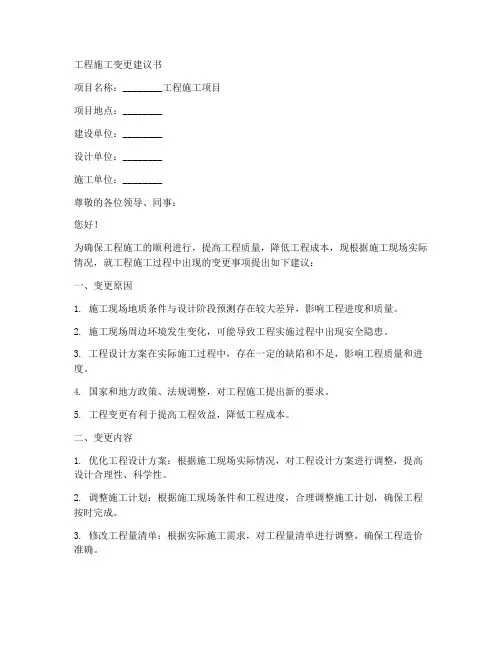

工程施工变更建议书项目名称:________工程施工项目项目地点:________建设单位:________设计单位:________施工单位:________尊敬的各位领导、同事:您好!为确保工程施工的顺利进行,提高工程质量,降低工程成本,现根据施工现场实际情况,就工程施工过程中出现的变更事项提出如下建议:一、变更原因1. 施工现场地质条件与设计阶段预测存在较大差异,影响工程进度和质量。

2. 施工现场周边环境发生变化,可能导致工程实施过程中出现安全隐患。

3. 工程设计方案在实际施工过程中,存在一定的缺陷和不足,影响工程质量和进度。

4. 国家和地方政策、法规调整,对工程施工提出新的要求。

5. 工程变更有利于提高工程效益,降低工程成本。

二、变更内容1. 优化工程设计方案:根据施工现场实际情况,对工程设计方案进行调整,提高设计合理性、科学性。

2. 调整施工计划:根据施工现场条件和工程进度,合理调整施工计划,确保工程按时完成。

3. 修改工程量清单:根据实际施工需求,对工程量清单进行调整,确保工程造价准确。

4. 完善施工现场安全措施:针对施工现场安全隐患,制定相应的安全措施,确保工程施工安全。

5. 增加或减少工程量:根据实际施工需求,对工程量进行增减,确保工程质量。

三、变更对工程的影响1. 提高工程质量:通过优化设计方案、调整施工计划等措施,有利于提高工程质量。

2. 降低工程成本:合理调整工程量清单、完善安全措施等,有助于降低工程成本。

3. 缩短工程进度:合理调整施工计划,确保工程按时完成。

4. 提高施工安全:完善施工现场安全措施,降低安全事故发生的风险。

四、变更实施步骤1. 编制变更方案:根据施工现场实际情况,编制详细的变更方案。

2. 提交变更申请:将变更方案提交给建设单位、设计单位、施工单位等相关方审批。

3. 审批变更方案:根据变更申请,相关单位进行审批,确定变更方案的可行性。

4. 实施变更:在审批通过后,根据变更方案进行施工。

工程变更建议书

工程变更建议书

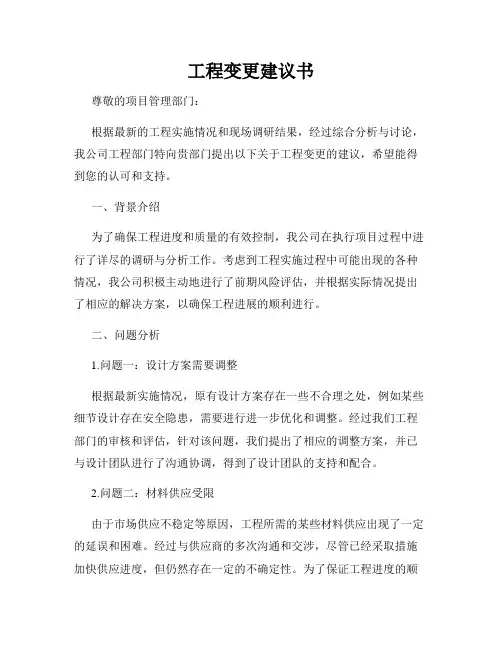

工程变更建议书尊敬的项目管理部门:根据最新的工程实施情况和现场调研结果,经过综合分析与讨论,我公司工程部门特向贵部门提出以下关于工程变更的建议,希望能得到您的认可和支持。

一、背景介绍为了确保工程进度和质量的有效控制,我公司在执行项目过程中进行了详尽的调研与分析工作。

考虑到工程实施过程中可能出现的各种情况,我公司积极主动地进行了前期风险评估,并根据实际情况提出了相应的解决方案,以确保工程进展的顺利进行。

二、问题分析1.问题一:设计方案需要调整根据最新实施情况,原有设计方案存在一些不合理之处,例如某些细节设计存在安全隐患,需要进行进一步优化和调整。

经过我们工程部门的审核和评估,针对该问题,我们提出了相应的调整方案,并已与设计团队进行了沟通协调,得到了设计团队的支持和配合。

2.问题二:材料供应受限由于市场供应不稳定等原因,工程所需的某些材料供应出现了一定的延误和困难。

经过与供应商的多次沟通和交涉,尽管已经采取措施加快供应进度,但仍然存在一定的不确定性。

为了保证工程进度的顺利推进,我们建议根据当前实际情况采取相应的应对措施,例如寻找备用供应商、调整工程计划等。

三、解决方案1.解决方案一:优化设计方案根据前期调研与分析结果,我们建议对已发现的设计问题进行优化与调整。

具体方案包括:重新评估风险点,提出相应安全措施;优化某些细节设计,消除潜在安全隐患;完善工艺流程,提高工程施工效率。

我们已经与设计团队进行了充分的沟通,他们表示愿意积极配合。

我们将尽快完成设计方案的调整,并与您进行进一步的讨论和确认。

2.解决方案二:寻找备用供应商针对材料供应受限的问题,我们建议与现有供应商开展更密切的合作,并与其洽谈提高供应效率的措施。

同时,我们也积极寻找备用供应商,以防止工程进度受到较大影响。

我们会保持与供应商的沟通,并通过不断的努力,争取最大限度地缩短材料供应周期。

四、预期效果通过以上提出的解决方案,我们预期能够达到以下效果:1.优化设计方案,提高工程施工效率;2.保证工程施工安全,减少施工风险;3.加快材料供应进度,减少工程延期风险;4.保证工程进度的顺利推进,最大程度地减少不确定性。

工程变更建议书范文 时间计划和进度安排

工程变更建议书范文 时间计划和进度安排

工程变更建议书范文时间计划和进度安排尊敬的XXX工程项目管理部门:根据我们在XXX工程项目实施过程中的实际情况和经验总结,我们认为有必要对工程计划的时间计划和进度安排进行调整和变更,以确保工程项目能够按时顺利完成。

经过与项目团队的讨论和研究,我们提出以下工程变更建议:1. 背景和目的:根据我们之前的计划,工程项目的实施周期为12个月,但是在实施过程中,我们遇到了一些无法预料的困难和挑战,导致工程进度出现了一定的延误。

为了保证工程项目的质量和进度,我们提出以下变更建议。

2. 工程变更建议:(1)调整工期:经过详细的分析和评估,我们认为需要将工程项目的实施周期从原定的12个月延长至15个月,以确保各项工程活动能够按时完成,并提高工程项目的质量和安全性。

(2)重新评估资源:随着工期的延长,我们需要重新评估项目所需的人力资源和物资配备,确保能够满足工程项目的需求,并安排相关资源在适当的时间到位,以避免因资源不足而影响工程进度。

(3)优化施工计划:根据实际情况和新的工期安排,我们将对原有的施工计划进行优化和调整。

具体包括:重新安排各项工程活动的顺序和时间节点,合理分配施工人员的工作量和时间,确保施工过程的协调性和连贯性。

3. 风险评估和控制措施:(1)风险评估:在工程变更过程中,我们需要充分考虑可能出现的风险和影响。

例如,工期延长可能导致成本增加、项目预算超支的风险,我们将对这些风险进行细致的评估和分析,并寻找相应的对策和控制措施。

(2)控制措施:为了有效控制工程项目在时间计划和进度安排上的风险,我们将采取以下措施:建立专门的项目变更管理团队,负责监控工程变更的实施和效果评估;加强与各相关方的沟通和协调,确保工程变更能够得到及时的支持和配合;定期开展风险评估和控制措施的检视,及时发现问题并进行调整和改进。

4. 实施方案:为了确保工程变更的顺利实施,我们将按照以下步骤进行:(1)组建项目变更管理团队,明确各成员的职责和权限;(2)制定详细的工程变更实施计划和时间表;(3)与相关方进行沟通和协调,确保能够得到充分的支持和配合;(4)定期监控和评估工程变更的实施效果,并根据实际情况进行调整和改进。

水利工程变更建议书

水利工程变更建议书

水利工程变更建议书尊敬的项目管理部:根据近期对水利工程项目的详细调研和数据分析,我公司专业团队认为,在目前的水利工程项目进展中,存在一些问题和隐患,可能会对工程进展和成果产生不利影响。

为了确保项目的顺利进行和工程的高质量完成,我公司特向贵部门提出以下变更建议,希望能够引起你们的重视并及时采取相应措施。

一、问题分析1.1 工程设计不合理经实地勘察和与专家进行多次讨论,我们发现原有设计方案中存在一些不合理之处。

比如,在水利工程的主要流程规划中,某些节点的布置和通水阀控位置安排并不合理,可能会导致水力损失增大,对整体工程效果产生负面影响。

1.2 公共设施不完善目前的水利工程项目中,对于公共设施的考虑不够全面,一些重要配套设备和仪器仍未完善。

例如,缺乏警报系统和监测装置,将影响工程的安全性和可持续性发展。

二、建议措施2.1 设计优化针对工程设计中存在的问题,我们建议通过优化方案,提高水利工程整体效能。

具体而言,可针对流程节点进行调整和改进,合理安排通水阀控位置,以减少水力损失,提高工程运行效率。

2.2 完善公共设施为了确保水利工程的可靠性和安全性,我们建议在工程施工过程中完善相关公共设施。

这包括安装警报系统和监测装置,以便及时发现和解决潜在的安全问题,同时提高工程的可持续性。

三、预期效果通过上述建议措施的实施,我们预期可以达到以下效果:3.1 提高工程效能通过优化设计方案和合理安排通水阀控位置,可以降低水力损失,提高水利工程的运行效能。

这将减少能源消耗并延长设备使用寿命,进而提升整体工程性能。

3.2 提升工程安全性完善公共设施,包括装置警报系统和监测装置,可以提升工程的安全性。

一旦发现异常情况,能够及时预警并采取相应措施,减少安全事故的发生,保障工程和人员的安全。

四、总结基于我们对水利工程项目的全面调研和分析,我们认为提出的变更建议将有助于解决当前项目存在的问题并优化工程成果。

我们诚挚地希望贵部门在项目管理中给予重视,并根据我们的建议及时采取相应措施。

工程变更建议书范文

工程变更建议书范文

工程变更建议书范文工程变更建议书范文篇一:工程变更建议书一、变更的项目名称:管道施工二、变更的内容及范围1、内容:管道施工2、范围:桩号134+279.285-134+486.612之间,即五一路三、发生变更的原因及依据焦作1段III标位于焦作市城乡结合范围,各种居民房屋及公共设施集中,拆迁难度大,拆迁量大,因此征地拆迁工作进行缓慢。

直至2009年11月4日业主在交付我方施工用地时,地面上有房屋未拆除、翁涧河东不远处有线杆未拆除、墙南村有一小庙未拆、另外还有大量遗留的建渣未运走。

为加快施工进度,依据《关于转发焦作城区段总干渠基础清理及处理技术要求的通知》(黄河监理[2009]文件046号)文件的精神,要求我部对总干渠永久占地范围内的建筑物基础进行拆除和清理。

按投标文件《施工组织设计》“第六章土石方开挖填筑及支护”以及进场后监理批准的《施工组织设计》“第五章渠道施工方案”内容可知,渠道开挖前只需进行场地清理。

根据招标文件技术条款3.2条规定可知:场地清理只包括植被清理和表土清挖。

而结合目前现场实际情况,我方须进行专门的建筑物基础及地下构筑物拆除、清运施工,而且工程量达24.17万m3。

很显然建筑物基础及地下构筑物等的拆除、清运施工属于额外增加的施工项目。

同时根据技术条款“第三章土方明挖”中的 3.8.3条规定“土方明挖的单价包括土方的开挖、装卸、运输及其表土开挖、植被清理、边坡整治、基础和边坡面的检查和验收以及地面平整等全部费用”及 3.2.2.1条款对表土概念进行的定义“表土系指含细根须、草本植物及覆盖草等植物的表层有机土壤……”等内容可知:建筑物基础及地下构筑物拆除、清运施工不适用合同工程量清单中的土方开挖项目计量范围,属于新增项目。

同时根据2010年1月29日《焦作I段工程变更设计相关问题专题会会议纪要》第1条“关于建筑物基础拆除及清运问题”的精神要求:建筑物基础拆除及清运按变更程序进行申报。

工程变更建议书(4篇)

工程变更建议书(4篇)

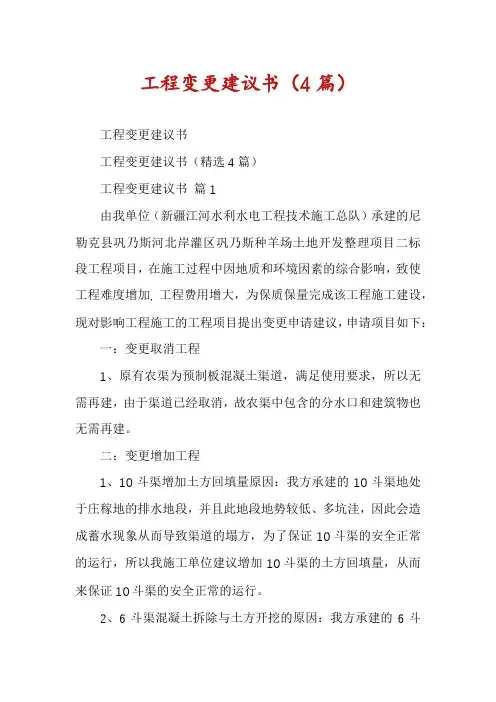

工程变更建议书(4篇)工程变更建议书工程变更建议书(精选4篇)工程变更建议书篇1由我单位(新疆江河水利水电工程技术施工总队)承建的尼勒克县巩乃斯河北岸灌区巩乃斯种羊场土地开发整理项目二标段工程项目,在施工过程中因地质和环境因素的综合影响,致使工程难度增加, 工程费用增大,为保质保量完成该工程施工建设,现对影响工程施工的工程项目提出变更申请建议,申请项目如下:一:变更取消工程1、原有农渠为预制板混凝土渠道,满足使用要求,所以无需再建,由于渠道已经取消,故农渠中包含的分水口和建筑物也无需再建。

二:变更增加工程1、10斗渠增加土方回填量原因:我方承建的10斗渠地处于庄稼地的排水地段,并且此地段地势较低、多坑洼,因此会造成蓄水现象从而导致渠道的塌方,为了保证10斗渠的安全正常的运行,所以我施工单位建议增加10斗渠的土方回填量,从而来保证10斗渠的安全正常的运行。

2、6斗渠混凝土拆除与土方开挖的原因:我方承建的6斗渠现已浇筑完毕,现已开始使用,由于过水量太小,,为了满足农民的正常灌溉,当地政府和水管站多次要求我方拆除6斗渠(K0+014-K0+114),并且再对(K0+014-K0+114)进行开挖,加高渠肩,增加渠道的过水量,从而保证农民的正常灌溉。

3、对8-2农渠与8-3农渠衔接部位进行土方开挖与回填的原因:7斗渠(0+903.3-0+953.3)设计高程低于农渠,现在农民已经开始浇水,为了保证农民的正常灌溉,当地政府和水管站要求我施工单位把8-2农渠与8-3农渠接通,以此来保证农民的正常灌溉。

4、新增渠道开挖原因;据当地村民及水管站反映,我方承建的8斗渠有一条老渠道(自东向西),由于多年砂、石、淤泥的积累,现已经无法满足农作物的灌水需要,为了保证农民的正常灌溉,所以我方建议对老渠道进行开挖,增大过水量,以此来满足农民农作物灌水的需要。

5、6斗渠①号节制分水闸(K0+117.7)一字墙混凝土浇筑:由于6斗渠的过水量增大,原节制闸出现漫水现象,原节制闸已无法达到止水的效果,所以我施工单位建议6斗渠①号节制分水闸(K0+117.7)一字墙加高30cm,以此来保证农民的正常灌溉和渠道的安全。

工程变更建议书

工程变更建议书

工程变更建议书尊敬的项目经理:我写信是为了向您提供一份工程变更建议书,以便针对当前的工程项目进行必要的调整和修改。

经过对项目进展的详细分析和评估,我认为这些变更将有助于提高工程的质量和效率,并确保项目能够按时完成。

一、变更原因和背景在项目实施过程中,我们发现了一些存在潜在风险和问题的环节。

这些问题可能会对工程进展和质量产生负面影响,而且当前的设计方案无法完全满足一些特定需求。

基于这些情况,我们有必要进行以下工程变更:1. 重新评估给定设计方案的可行性和效益,并确定其能否满足项目要求;2. 对当前的材料选择和供应商协议进行综合评估,并确定是否存在更适合的替代方案;3. 修改工程进度计划,以确保施工工作的协调性和流程合理性;4. 优化工程预算,以适应新的变更需求,并保证项目资金的有效利用。

二、变更内容和目标基于上述变更原因,我们提出以下具体的工程变更建议:1. 设计方案调整:重新评估当前的设计方案,特别关注其可行性和适用性。

如果需要,我们将就特定需求进行设计调整,并确保新方案的质量和效率更高。

2. 材料选择优化:综合考虑当前材料的质量和可供性,我们建议对一些关键材料进行替代选择,以提高工程质量和项目进展。

3. 进度计划调整:重新制定工程进度计划,确保施工工作的协调性和流程合理性。

我们将注意与项目其他阶段的衔接,以便实现整体项目的顺利进行。

4. 预算优化调整:根据新的变更需求和调整后的设计方案,重新评估工程预算,并对其进行优化调整。

我们将确保资源的有效配置,以实现项目资金的最大效益。

三、变更影响和风险评估在进行工程变更时,我们必须充分考虑变更可能带来的影响和风险。

以下是对变更的影响和风险进行的初步评估:1. 进程延迟风险:由于对设计方案、进度计划和材料选择进行调整,项目的实施进程可能会有所延迟。

我们需要做好相关的时间规划和资源调度,以尽量减少延迟的影响。

2. 成本增加风险:调整设计方案和材料选择可能会导致项目成本的增加。

工程变更建议书

工程变更建议书

工程变更建议书有关工程变更建议书4篇在社会发展不断提速的今天,需要使用建议书的场合越来越多,建议书在写作上具有一定的格式要求。

那要怎么写好建议书呢?以下是店铺帮大家整理的工程变更建议书4篇,仅供参考,希望能够帮助到大家。

工程变更建议书篇1一、变更的项目名称:管道施工二、变更的内容及范围1、内容:管道施工2、范围:桩号134+279.285-134+486.612之间,即五一路三、发生变更的原因及依据焦作1段III标位于焦作市城乡结合范围,各种居民房屋及公共设施集中,拆迁难度大,拆迁量大,因此征地拆迁工作进行缓慢。

直至20xx年 11月4日业主在交付我方施工用地时,地面上有房屋未拆除、翁涧河东不远处有线杆未拆除、墙南村有一小庙未拆、另外还有大量遗留的建渣未运走。

为加快施工进度,依据《关于转发<焦作城区段总干渠基础清理及处理技术要求>的通知》(黄河监理[20xx]文件046号)文件的精神,要求我部对总干渠永久占地范围内的建筑物基础进行拆除和清理。

按投标文件《施工组织设计》“第六章土石方开挖填筑及支护”以及进场后监理批准的《施工组织设计》“第五章渠道施工方案”内容可知,渠道开挖前只需进行场地清理。

根据招标文件技术条款3.2条规定可知:场地清理只包括植被清理和表土清挖。

而结合目前现场实际情况,我方须进行专门的建筑物基础及地下构筑物拆除、清运施工,而且工程量达24.17万m3。

很显然建筑物基础及地下构筑物等的拆除、清运施工属于额外增加的施工项目。

同时根据技术条款“第三章土方明挖”中的3.8.3条规定“土方明挖的单价包括土方的开挖、装卸、运输及其表土开挖、植被清理、边坡整治、基础和边坡面的检查和验收以及地面平整等全部费用”及 3.2.2.1条款对表土概念进行的定义“表土系指含细根须、草本植物及覆盖草等植物的表层有机土壤……”等内容可知:建筑物基础及地下构筑物拆除、清运施工不适用合同工程量清单中的土方开挖项目计量范围,属于新增项目。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程变更建议书
一、变更的项目名称:管道施工
二、变更的内容及范围
1、内容:管道施工
2、范围:桩号134+279.285-134+486.612之间,即五一路
三、发生变更的原因及依据
焦作1段III标位于焦作市城乡结合范围,各种居民房屋及公共设施集中,拆迁难度大,拆迁量大,因此征地拆迁工作进行缓慢。

直至2009年11月4日业主在交付我方施工用地时,地面上有房屋未拆除、翁涧河东不远处有线杆未拆除、墙南村有一小庙未拆、另外还有大量遗留的建渣未运走。

为加快施工进度,依据《关于转发<焦作城区段总干渠基础清理及处理技术要求>的通知》(黄河监理[2009]文件046号)文件的精神,要求我部对总干渠永久占地范围内的建筑物基础进行拆除和清理。

按投标文件《施工组织设计》“第六章土石方开挖填筑及支护”以及进场后监理批准的《施工组织设计》“第五章渠道施工方案”内容可知,渠道开挖前只需进行场地清理。

根据招标文件技术条款3.2条规定可知:场地清理只包括植被清理和表土清挖。

而结合目前现场实际情况,我方须进行专门的建筑物基础及地下构筑物拆除、清运施工,而且工程量达24.17万m3。

很显然建筑物基础及地下构筑物等的拆除、清运施工属于额外增加的施工项目。

同时根据技术条款“第三章土方明挖”中的3.8.3条规定“土方明挖的单价包括土方的开挖、装卸、运输及其表土开挖、植被清理、边坡整治、基础和边坡面的检查和验收以及地面平整等全部费用”及3.2.2.1条款对表土概念进行的定义
“表土系指含细根须、草本植物及覆盖草等植物的表层有机土壤……”等内容可知:建筑物基础及地下构筑物拆除、清运施工不适用合同工程量清单中的土方开挖项目计量范围,属于新增项目。

同时根据2010年1月29日《焦作I 段工程变更设计相关问题专题会会议纪要》第1条“关于建筑物基础拆除及清运问题”的精神要求:建筑物基础拆除及清运按变更程序进行申报。

上述情况符合招标文件通用合同条款第39.1.(1).1)条“增加或减少合同中任何一项工作内容”及39.1.(1).7)条“追加为完成工程所需的任何额外工作”规定,属于变更项目。

综上所述,我方建议将建筑物基础、地下构筑物拆除及清运按招标文件通用合同条款第39.1.(1).1)条“增加或减少合同中任何一项工作内容”及39.1.(1).7)条“追加为完成工程所需的任何额外工作”的变更情形处理。

依据招标文件通用合同条款,第39.2.(2).3)条“本合同《工程量清单》中无类似项目的单价或合价可供参考,则由承包人根据投标报价的基础价格和取费标准编制补充单价,但不得重复计算摊销费,经监理人审核,报发包人批准后执行”的原则,我方现将建筑物基础拆除及清运单价及费用上报贵部。

四、技术方案、图纸等相关资料
1、黄河监理[2009]文件046号
2、黄河监理[2009]批复/水电七局041号
3、水电七局[2009]技案017号
4、2010年1月29日《焦作I段工程变更设计相关问题专题会会议纪要》
5、1#渣场启用审签书、运距签认单及弃渣量计算说明表
6、3#渣场启用审签书、运距签认单及弃渣量计算说明表
7、4#渣场启用审签书、运距签认单及弃渣量计算说明表
8、5#渣场启用审签书、运距签认单及弃渣量计算说明表
9、6#渣场启用审签书、运距签认单及弃渣量计算说明表
10、7#渣场启用审签书、运距签认单及弃渣量计算说明表
11、8#渣场启用审签书、运距签认单及弃渣量计算说明表
12、施工测量成果报验单
五、变更估算工程量清单,以及变更引起工程合同价格的增减估算额对比表
㈠、合同工程量清单中减少的项目及价格:

㈡、合同工程量清单中增加的项目及价格
新增工程量及投资
注:加权平均运距计算表:
㈢、申请变更增加金额:15194842元。

六、对工程进度和总工期影响情况,必要时应提供施工方案、措施
㈠、对工程进度的影响情况
根据业主及监理要求,我部进行为期70天(其中阻工事件发生较多)的建筑物基础拆除及清运,清运量达到24.17万m3。

由于该段渠道位于主关键线路,严重影响工程的进度和总工期。

㈡、对工期的影响情况
总工期延长70天。

㈢、必要时提供的施工方案、措施
暂无。

七、可能引起的索赔情况
保留合同相应权利。

八、其它需要说明的情况或资料:
无。

请贵部给予审核批准为盼!
附件:
1、南水北调中线一期工程总干渠黄河北—羑河北段(中线建管局直管项目)焦作1段第三施工标建筑物基础拆除、清运单价及费用计算书。
