四、墙体加固施工工艺技术4.1、墙体加固工艺概况墙体加固采用钢筋网砂浆面层加固,本次加固工程采用砂浆为:改性丁苯类Ⅱ级双组份聚合物砂浆,钢筋直径宜为6mm,间距300mm。
根据图纸要求本次墙体加固的范围包括:一层所有内墙双向加固,外墙内侧加固,包括走廊墙体加固;二层所有内墙双向加固,外墙内侧加固,部分走廊墙体加固;三层内墙单侧加固,外墙内侧加固,不包括走廊墙体加固;伸缩缝位置加固;楼梯间加固。
具体位置参照设计图纸。
4.2、墙体加固工艺顺序整体施工顺序按照一层、二层、三层由下至上的施工顺序进行加固,根据现场实际条件,先行对二层墙面进行清底、钻孔、钢筋进行绑扎,一层具备施工条件后在进行墙面清底、钻孔、绑扎钢筋,最后进行三层墙面清底、钻孔、钢筋绑扎;喷射聚合物砂浆由一层、二层、三层由下向上进行喷射。
墙体加固施工工艺顺序:原墙面清底——钻孔并用水冲刷——安设锚筋,铺设钢筋——浇水湿润墙面——逐层喷射聚合物砂浆——结硬后进行养护——装饰施工。
4.3、墙体加固工艺要求4.3.1、原墙面清底:1、保证加固层与原墙面可靠粘结,对原墙有损坏或酥碱较严重的部位,应先进行局部拆砌重砌、修补,修补采用1:3水泥砂浆;砌体砖墙开裂处理要求:对已开裂墙体,可以采用压力灌浆修补,对砌筑砂浆饱满度差且砌筑砂浆强度等级偏低的墙体,可用满墙灌浆加固;对墙面原有强度较低、粘结不牢的粉饰层、光滑的面砖或石料饰面层等必须铲除,并用钢丝刷和压力水刷洗干净,对粘结良好无空膨的原有水泥砂浆粉饰层可不铲除,但应凿毛,并将表面油污等刷洗干净。
2、原墙面新开洞口,原洞口封堵,门窗洞口改造完成。
原墙面新开洞口做法:对洞边砖墙进行留搓切割,浇筑80mm宽的竖向混凝土带和过梁;80mm宽的竖向混凝土带作为构造柱使用,主筋为3C12的钢筋,分布筋为A8@200。
原洞口封堵:先对洞口砖墙留搓切割;在原洞口左右留茬砌筑封堵,留茬160mm 宽竖向混凝土带,砌筑至原门洞过梁下100mm;浇筑竖向混凝土带和过梁。
混凝土板墙双面加固施工步骤

混凝土板墙双面加固施工步骤总结如下:

1. 墙体检查:在施工前,首先对混凝土板墙进行检查,确保其结构完整,无裂纹、损坏等情况。
2. 清理墙面:清理混凝土板墙表面的灰尘、油污等,确保加固材料与墙面充分粘结。
3. 安装钢筋网:在混凝土板墙的双面安装钢筋网,以增强加固效果。
钢筋网应与墙体紧密贴合,且应与墙体的钢筋骨架连接牢固。
4. 涂刷界面剂:在混凝土板墙及钢筋网表面涂刷界面剂,以增强加固材料与墙体及钢筋网的粘结力。
5. 挂网:在墙体上铺设玻纤网或钢丝网,以增加加固材料的抗裂性能。
6. 喷涂或涂抹加固材料:在墙体双面喷涂或涂抹加固材料,使其充分覆盖钢筋网和玻纤网,确保加固效果。
加固材料应分层施工,每层厚度不宜过厚。
7. 养护:施工完成后,对加固后的混凝土板墙进行养护,确保加固材料充分固化。
8. 验收:对加固后的混凝土板墙进行验收,确保其达到设计要求和质量标准。
钢筋网水泥面层加固墙体

钢筋网水泥砂浆面层加固墙体1、基层处理1、保证加固层与原墙面可靠粘结,对原墙有损坏或酥碱较严重的部位,应先进行局部拆砌,修补;2、对墙面原有强度较低、粘结不牢的粉饰层、光滑的面砖或石料饰面层等必须铲除,并用钢丝刷和压力水刷洗干净,对粘结良好无空膨的原有水泥砂浆粉饰层可不铲除,但应凿毛,并将表面油污等用高压水刷洗干净。
以确保面层与基层可靠粘结。
2、钢筋网铺设1、铺设钢筋网时,竖向钢筋应靠近原墙面,钢筋网片与墙面空隙不小于5mm,采用短钢筋或砼垫块架起钢筋网片保证距离。
钢筋网与周边构件墙体的连接,如短钢筋、胀管螺栓与钢筋网的焊接应检查核实。
2、钢筋网与墙体的固定,双面加固时采用S形Φ6钢筋以钻孔穿墙对拉,间距为900mm,呈梅花状布置;单面加固时采用L形Φ6构造,锚固钢筋以凿洞填M10水泥砂浆锚固,孔洞尺寸为60mm×60mm,深150mm,间距为600,呈梅花状交错排列。
3、钢筋网四周应与楼板梁柱或墙体连接,采用锚固拉结筋连接方法。
当钢筋网的横向钢筋遇有门窗洞口时,应将洞口两侧顶横向钢筋闭合,竖筋轴内,横筋轴外。
单面加固宜将钢筋弯八窗洞侧边锚固;双面加固宜将两侧横向钢筋在洞口闭合。
4、钢筋网砂浆面层应伸入地下,埋深≥500mm。
3、水泥砂浆面层1、水泥砂浆强度等级为M10。
水泥砂浆应按设计强度等级由试验室试配,重要加固工程应进行试配。
2、压抹水泥砂浆前,应沿墙面往返浇水湿润,并待墙面稍干后再进行抹灰。
水泥砂浆必须分层抹至设计厚度,每层厚度可为10~12mm。
3、砂浆面层一般分三层抹,第一层要求将钢筋网与砌体间的间隔空隙拣实,初凝后抹第二层,要求砂浆将钢筋网全部罩住,初凝后再抹第三层至设计厚度。
4、各层砂浆的接茬部位必须错开,要求压平粘牢,最后一层砂浆初凝时,再压光二三遍,以增强密实度。
4、养护水泥砂浆面层应在环境气温为5摄氏度以上进行施工,并认真做好养护,室内墙面抹面后,要将门窗关闭,以免通风过强造成表面干裂,水泥砂浆终凝后,室内墙体面层应每天浇水3~6次。
钢筋网水泥砂浆面层加固墙体施工方案

钢筋网水泥砂浆面层加固墙体施工方案一、项目概述本项目是对墙体进行加固处理,采用钢筋网水泥砂浆面层加固墙体的施工方式,以提高墙体的承载能力和抗震性能。
本方案将详细介绍施工的步骤、所需材料以及相关注意事项。
二、施工步骤1.墙体准备对需要加固的墙体进行清理,清除墙面上的油污、松散物以及灰尘等杂物。
如有墙皮脱落或开裂的情况,需要进行修补。
2.钢筋网固定根据墙体的要求,选用适当规格的钢筋网。
将钢筋网固定在墙体上,采用膨胀螺栓或者直接打钉的方式将钢筋网牢固固定在墙面上。
3.钢筋网交叉绑扎钢筋网的交叉部位需要进行绑扎,以保证钢筋网的整体稳定性和抗震性能。
绑扎时要保持钢筋网的平直,避免出现松散或者褶皱的情况。
4.砂浆抹灰首先在钢筋网的表面上刷上一层湿润的底灰,然后使用砂浆抹灰工具将砂浆均匀地涂抹在钢筋网上。
砂浆的厚度一般在3-5毫米之间,应根据具体情况进行调整。
5.表层处理待砂浆抹灰完全干燥后,进行表层处理。
可以使用抹子进行表面压光,以提高墙面的光滑度和美观度。
也可以根据需求进行其他表面处理,如喷涂、刷漆等。
三、所需材料1.钢筋网:根据墙体的要求选择适当规格的钢筋网;2.膨胀螺栓或钉子:用于固定钢筋网;3.砂浆:用于抹灰墙体表层;4.底灰:用于在钢筋网表面刷一层底灰。
四、注意事项1.施工前应做好墙体的检查,确保墙体没有严重的裂缝、沉降等问题,以免加固后效果不佳;2.施工时应注意安全,佩戴好安全帽、口罩和手套等,并避免高空作业和站立在不稳定的物体上;3.施工过程中要注意砂浆的掺合比例,以及与水的搅拌时间和速度,保证砂浆的质量;4.施工完毕后应进行充分的养护,如覆盖湿布以保持墙体湿润,避免砂浆过早干燥导致开裂等问题。
五、工期和工程量估算根据施工的规模和施工队伍的数量,工期可根据实际情况调整。
工程量主要包括钢筋网的面积和砂浆的用量,可根据实际墙体的大小来计算。
六、施工成本施工成本主要包括所需材料的费用以及施工队伍的人工费用。
砌体结构水泥砂浆和钢筋网砂浆面层加固

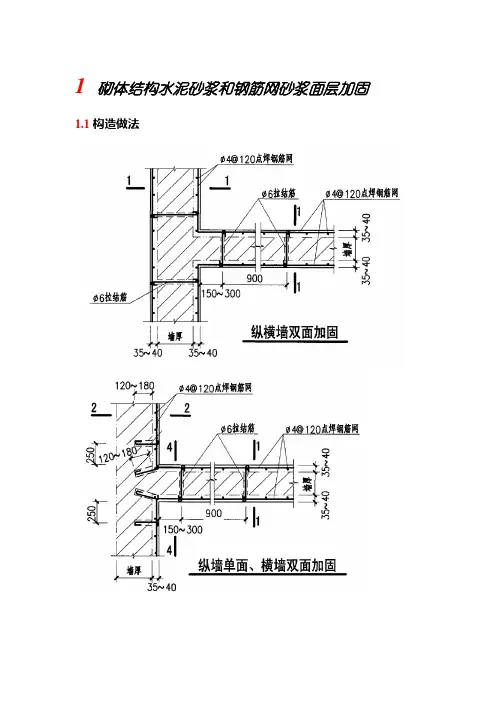

1 砌体结构水泥砂浆和钢筋网砂浆面层加固1.1构造做法1.2施工工艺1.采用水泥砂浆面层和钢筋网砂浆面层加固墙体时,应符合下列要求:1.1.钢筋网应采用呈梅花状布置的锚筋、穿墙筋固定于墙体上;钢筋网四周应采用锚筋、插入短筋或拉结筋等与楼板、大梁、柱或墙体可靠连接;钢筋网外保护层厚度不应小于10mm,钢筋网片与墙面的空隙不应小于5mm。
1.2.面层加固采用综合抗震能力指数验算时,有关构件支承长度的影响系数应作相应改变,有关墙体局部尺寸的影响系数应取1.0。
2.采用水泥砂浆面层和钢筋网砂浆面层加固墙体的设计,尚应符合下列规定:2.1.原砌体实际的砌筑砂浆强度等级不宜高于M2.5。
2.2.面层的材料和构造尚应符合下列要求:2.2.1.面层的砂浆强度等级,宜采用M10;2.2.2.水泥砂浆面层的厚度宜为20mm;钢筋网砂浆面层的厚度宜为35mm;2.2.3.钢筋网的钢筋直径宜为4mm或6mm;网格尺寸,实心墙宜为300mm ×300mm,空斗墙宜为200mm×200mm;2.2.4.单面加面层的钢筋网应采用φ6的∟形锚筋,双面加面层的钢筋网应采用φ6的S形穿墙筋连接;∟形锚筋的间距宜为600mm,S形穿墙筋的间距宜为900mm;2.2.5.钢筋网的横向钢筋遇有门窗洞时,单面加固宜将钢筋弯入洞口侧边锚固,双面加固宜将两侧的横向钢筋在洞口闭合。
2.2.6.底层的面层,在室外地面下宜加厚并伸入地面下500mm。
3.面层加固的施工应符合下列要求:3.1.面层宜按下列顺序施工:原有墙面清底、钻孔并用水冲刷,孔内干燥后安设锚筋并铺设钢筋网,浇水湿润墙面,抹水泥砂浆并养护,墙面装饰。
3.2.原墙面碱蚀严重时,应先清除松散部分并用1:3水泥砂浆抹面,已松动的勾缝砂浆应剔除。
3.3.在墙面钻孔时,应按设计要求先画线标出锚筋(或穿墙筋)位置,并应采用电钻在砖缝处打孔,穿墙孔直径宜比S形筋大2mm, 锚筋孔直径宜采用锚筋直径的1.5~2.5倍,其孔深宜为100mm ~120mm, 锚筋插入孔洞后可采用水泥基灌浆料、水泥砂浆等填实。
墙面加固工程施工方案

一、工程概述墙面加固工程是对建筑物墙体进行加固处理,以提高其结构安全性和稳定性。
本方案旨在明确墙面加固工程的施工流程、技术措施、材料要求及注意事项,确保工程顺利进行。
二、施工准备1. 材料准备:水泥、砂、钢筋、砖、防水材料、膨胀剂、锚杆、膨胀螺丝、钢钉、密封胶等。
2. 工具准备:切割机、电钻、冲击钻、水平尺、线锤、卷尺、扳手、螺丝刀等。
3. 人员准备:施工人员、监理人员、技术负责人等。
三、施工工艺流程1. 施工前,对墙体进行全面检查,了解墙体的破损程度、裂缝大小等。
2. 根据墙体破损情况,制定相应的加固方案。
3. 对墙体进行清理,清除表面的污垢、松动砖块等。
4. 根据加固方案,进行以下施工步骤:(1)新增构造柱:在墙体上开挖柱洞,安装钢筋,浇筑混凝土。
(2)墙体挂网-砂浆施工:在墙体上铺设钢筋网,用砂浆将网片固定。
(3)裂缝处理:根据裂缝大小,采用以下方法:a. 裂缝较小的,用水泥砂浆或聚合物砂浆填满。
b. 裂缝较大的,在与裂缝相交的灰缝中嵌入细钢筋,用水泥砂浆填缝。
(4)洞口修补:采用MU10普通砖和M7.5砂浆(地下室采用M10水泥砂浆)进行修补。
(5)墙体下设置墙下梁:在墙体底部设置墙下梁,提高墙体稳定性。
5. 施工过程中,注意以下几点:a. 新增柱时,应从基础开始生根。
b. 墙体挂网施工时,钢筋网片下端应用牢靠的固定措施。
c. 每隔300mm用(6~8)mmX60mmx160mm扁钢楔入墙面约10mm。
四、施工质量控制1. 材料质量:严格按照国家标准选购材料,确保材料质量合格。
2. 施工质量:严格按照施工工艺进行施工,确保施工质量。
3. 裂缝处理:裂缝处理应彻底,确保墙体整体性。
4. 洞口修补:洞口修补应密实,无明显缝隙。
5. 混凝土浇筑:混凝土浇筑应均匀,无明显蜂窝、麻面等缺陷。
五、施工安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场应设置安全警示标志,确保施工安全。
钢筋网墙砂浆面层加固方案

钢筋网墙砂浆面层加固方案一、施工准备在进行施工前�应对照图纸�看图纸跟现场的结构是否统一�若不统一应及时告知建设单位、监理单位和设计单位。
���外墙面垂直控制测量�根据建筑物平面控制网上的各外墙轴线�将外墙轴线投测到原一层墙上�根据墙上的各轴线�进行控制外墙的垂直度和平整度。
���内墙墙面垂直测量�以各原轴线测量定点�将主要轴线投测到施工层�首先应进行校核�闭合合格后�测设细部轴线�将设计墙厚弹在楼地面及两侧墙面上�作为内墙面喷射混凝土施工找方正垂直、平整的依据。
二、钢筋网砂浆加固墙体方法工艺流程基层处理→锚筋固定→刷水泥浆→钢筋网绑扎→抹水泥砂浆�1�钢筋网片砂浆面层按下列顺序施工�原墙面清底、钻孔并用水冲刷、待孔内干燥后铺设钢筋网并安设锚筋、浇水湿润墙面、抹砂浆并养护、墙面装饰��2�原墙面碱蚀严重时�应先清除松散部分�并用1:3水泥砂浆抹面�已松动的勾缝砂浆剔除��3�墙体裂缝的处理�压力灌浆材料配合比砖砌体压力灌浆水泥砂浆加固�就是在水泥浆液中掺入一定量的悬浮剂�借助外来的气压��如空气压缩机、手压泵等�浆液灌注到砖墙裂缝内�提高砌体抗剪、抗拉强度�达到加固目的。
�4�、墙面钻孔时应标出穿墙筋位置�并用电钻打孔�砂浆锚固�空洞尺寸为60m m X60m m深150m m�构造锚固钢筋兼顾为600m m,呈梅花状交错。
�5�采用双面加固时采用S行�6钢筋以钻孔穿墙对拉�间距0.6米且梅花状布置。
对单面加固墙时采用L行�6构造锚固钢筋以凿洞填M15的水泥砂浆锚固�空洞尺寸为60m m X60m m深150m m�构造锚固钢筋兼顾为750m m,呈梅花状交错。
竖向钢筋应连续贯通穿过楼板。
为避免钻孔太密�造成楼板或楼梯过大损伤�在楼板处采用集中配筋方式穿过�钢筋规格为�12@600�上下搭接各400m m,端部焊�6横筋两道�以便与钢筋网扎结�6�刷水泥浆先用钢丝刷和压力水将原墙面刷洗干净�然后在砌体加固面刷素水泥砂浆结合层�注意要刷均匀。
钢筋网砂桨面层加固墙体

第一节钢筋网砂桨面层加固墙体第一小节特点及适用范围钢筋网砂浆面层加固,是在面层砂浆中配设一道钢筋网或钢板网或焊接钢丝网,达到提高墙体承载力和变形性能(延性)的一种加固方法.优点是出平面抗弯强度有较大幅度提高,平面内抗剪强度和延性提高较多,墙体抗裂性有较大幅度改善,尤其是钢板网和焊接钢丝网,适用于静力加固和中高烈度的抗震加固.第二小节设计构造1、砂浆强度等级宜≥M10,宜采用水泥砂浆,厚度35~40mm。
2、钢筋网宜采用细密点焊钢筋网,规格宜为Ø4@(120~150)×(120~150),亦可采用Ø6@(200~300)×(200~300)。
钢板网规格为“GW0.8×15×40~GWl.0×15×40。
焊接钢丝网一般采用镀锌电焊网,规格为DHW1.8×50.8×50.8~DWH2.5×50.8×50.8,其质量必须符合相应产品标准。
3、钢筋网、钢板网及焊接钢丝网与墙体的固定,双面加固时采用S形Ø6钢筋以钻孔穿墙对拉,间距宜为900mm,并且呈梅花状布置;单面加固时采用L型Ø6构造锚固钢筋以凿洞填M10水泥砂浆锚固,孔洞尺寸为60mm×60mm,深120~180mm,构造锚固钢筋间距为600mm,呈梅花状交错排列。
对于空斗墙宜双面配筋加固,锚固筋应设在眠砖与斗砖交接灰缝中。
4、竖向钢筋应连续贯通穿过楼板。
为避免钻孔太密,造成楼板过大损伤,在楼板处可采用集中配筋方式穿过,钢筋规格为Ø12@600,上下搭接各400mm,端部焊Ø6横筋两道,以便与钢筋网、钢板网及焊接钢丝网扎结。
5、钢筋网砂桨面层应深入地下,埋深≥500mm,地下部分厚度扩大为150~200mm。
第三小节施工要点1、钢筋网、钢板网及焊接钢丝网在墙面的固定应平整牢固,与墙面净距宜≥5mm,网外表保护层厚度应≥10mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋网水泥砂浆面层加固墙体施工工艺
1、砂浆强度等级为M15,采用水泥砂浆,厚度40mm;
2、采用钢筋网水泥砂浆面层加固墙体宜按下列顺序施工:原墙面清底、钻孔并用水冲刷干净,孔内干燥后铺设钢筋网并穿锚筋或拉结筋,浇水润湿墙面,抹水泥砂浆养护,墙面装饰;
3、原墙面碱蚀严重,应先清除松散部分并用水泥砂浆抹面,已松动的勾缝砂浆应剔除;
4、在墙面钻孔时,应按设计要求先划线标出锚筋或拉结筋位置,并应用电钻在砖缝处打孔,穿墙孔植筋比钢筋植筋大2mm,锚筋插入孔洞后采用微膨胀免振捣灌浆料或水泥砂浆填实;
5、加固前,将墙体抹灰层剔除,将灰缝剔除至深5~10mm,用钢丝刷刷净残灰,吹净表面灰粉,清扫干净;
6、铺设钢筋网时,钢筋网在墙面的固定应平整牢固,与墙面净距≥5mm,竖向钢筋应靠墙面并采用钢筋头支起,网外表保护层厚度≥10mm;
7、竖向钢筋应连续贯通过楼板,为避免钻孔太密,贯穿楼板钢筋用较粗直径钢筋φ12@600等代替换,上下搭接各600mm,端部焊φ6横筋两道,以便于楼与楼板上下钢筋网焊接;楼板钻孔时不得伤及原有钢筋,贯通楼板的钢筋插入孔洞后,应采用微膨胀免振捣灌浆料或水泥砂浆灌孔,当孔洞较大时采用细石混凝土填实;
8、经验收合格后,应现在墙面刷水泥砂浆一道,再分层抹40mm厚水泥砂浆面层,每层厚度不应超过15mm;
9、门窗洞口处,若门窗樘离墙面缝隙过小,U型筋无法穿过封头,可在门窗樘上钻孔,抹面可到门窗樘面;
10、钢筋网的安装及砂浆面层的施工,应按先基础后上部结构,由下而上的顺序逐层进行;同一楼层尚应分区段加固;不得擅自改变施工图规定的程序。
