基坑(槽)质量验收的主要内容有哪些
工程质量检查验收制度桩基

工程质量检查验收制度桩基为了保证工程建设过程中的质量和安全,减少质量事故的发生,加强质量管理和监督,提高工程建设质量,我们公司特制定了工程质量检查验收制度。
本制度适用于公司开展的各类工程项目,在项目实施过程中必须严格执行。
一、制度目的本制度的目的是规范工程建设中的质量检查验收流程,确保工程质量符合相关标准和规定,保障项目顺利完工,达到设计要求和验收标准。
二、质量检查验收的程序1.计划编制阶段在项目启动阶段,项目负责人应当组织相关人员制定工程质量检查验收计划,明确工程验收的内容、时限和标准,并提交公司领导审批。
2.施工阶段(1)定期检查施工单位应当定期组织对工程施工过程进行检查,及时发现和解决存在的质量问题,确保施工质量符合规定。
(2)资料备案施工单位应当及时归档工程过程中产生的相关资料,包括施工图纸、施工日志、质量验收记录等,便于随时查阅。
3.竣工验收阶段(1)验收准备工程质量检查验收组应当在工程竣工前进行准备工作,包括整理验收资料、安排验收人员等。
(2)验收程序工程质量检查验收组应当根据验收计划和标准对工程进行全面验收,包括施工质量、工程安全和环保等方面。
(3)验收报告工程质量检查验收组应当在完成验收后编制验收报告,明确工程的验收结论和意见,并提交公司领导审批。
4.质量安全管理施工单位应当严格遵守国家的相关标准和规定,加强质量安全管理,确保工程质量和施工安全。
5.质量监督公司领导应当对工程的质量检查验收进行监督和检查,并及时处理发现的问题和不合格情况。
三、工程质量检查验收的标准1.施工质量标准工程的施工质量应当符合国家相关标准和规定,包括建筑结构、设备安装、装饰装修等方面。
2.工程安全标准工程的安全设施和消防设备应当齐全,施工现场应当符合安全生产要求,保障工程施工人员和周围居民的安全。
3.环保标准工程施工过程中应当严格控制环境污染,保护周围环境和生态,确保建设过程符合环保要求。
四、工程质量检查验收的责任1.项目负责人项目负责人应当负责制定和执行工程质量检查验收计划,确保工程质量符合要求。
工程验收具体内容

工程验收具体内容1、基础工程(1)在地基加固处理前,基坑、基槽开挖平整后,应对其土质和承载力进行检查验收。
勘察、设计、质监、监理、施工、建设方有关负责人员及技术人员到场,根据基础平面和结构总说明的施工图阶段结构图,以及详勘阶段的岩土工程勘察报告,确定土质和承载力是否达到要求。
(2)地基与基础工程验收的内容包括无支护土方、有支护土方、地基及基础处理、桩基、地下防水、混凝土基础、砌体基础、劲钢(管)混凝土、钢结构等。
基础浇筑前,应邀请质量监督机构和设计单位、建设单位在现场进行检查验收。
对地基加固处理以后的施工质量进行检查验收。
(3)基础工程的验收。
在基槽回填土以前,对基础工程的质量、构造、尺寸偏差等进行检查验收。
(4)应准备桩基轴线及样桩放线定位及复核记录,打(压)桩施工记录、灌注桩成桩施工记录。
(5)预制桩接桩,灌注桩钻孔、清孔,钢筋笼制作、吊放及混凝土灌注。
(6)桩位轴线偏差和标高验收记录(若桩顶标高与施工现场场地标高相同时,应在桩基工程施工结束后进行)。
2、主体结构(1)钢筋等工程在验收时,应确保在混凝土前,在覆盖屋面保护层、地下室基槽回填土、外墙板勾缝前,对钢筋骨架、管线、部件、预埋件等的数量、尺寸偏差、构造要求、保护层厚度进行验收。
(2)砌块砌筑施工前,结构工程经有关单位验收合格。
正式砌筑前,应首先在标准层砌筑样板间,包括构造柱、窗台压顶、过梁等,按照设计及规范要求施工完成;待监理单位验收合格后方可进行施工,同时确保对施工人员已经完成技术交底工作,明确施工工序流程和质量验收标准。
(3)验收内容主要包括以下要点:1)轴线及放样(每一层);2)柱、梁、楼梯、板钢筋(包括数量、规格、品种、搭接长度、焊接情况、保护层厚度、箍筋间距、预埋件等,每层一次),巡视旁站记录;3)雨篷、阳台、空调板等悬臂部位钢筋(每层一次),巡视旁站记录;4)混凝土(包括表面质量、强度等级、每层一次),巡视旁站记录;5)墙体砌筑(包括柱与墙拉结筋数量、规格及设置情况),砂浆级配单;6)屋顶水箱钢筋(包括数量、规格、品种、搭接长度),巡视旁站记录;7)女儿墙压顶钢筋(包括数量、规格)。

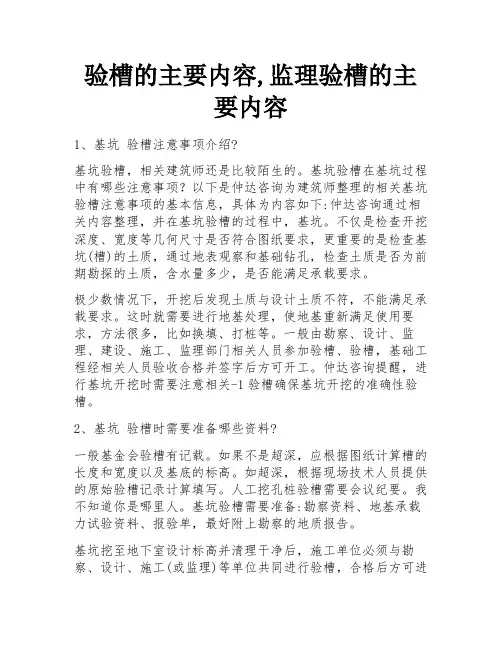

验槽的主要内容,监理验槽的主要内容

验槽的主要内容,监理验槽的主要内容1、基坑验槽注意事项介绍?基坑验槽,相关建筑师还是比较陌生的。
基坑验槽在基坑过程中有哪些注意事项?以下是仲达咨询为建筑师整理的相关基坑验槽注意事项的基本信息,具体为内容如下:仲达咨询通过相关内容整理,并在基坑验槽的过程中,基坑。
不仅是检查开挖深度、宽度等几何尺寸是否符合图纸要求,更重要的是检查基坑(槽)的土质,通过地表观察和基础钻孔,检查土质是否为前期勘探的土质,含水量多少,是否能满足承载要求。
极少数情况下,开挖后发现土质与设计土质不符,不能满足承载要求。
这时就需要进行地基处理,使地基重新满足使用要求,方法很多,比如换填、打桩等。
一般由勘察、设计、监理、建设、施工、监理部门相关人员参加验槽、验槽,基础工程经相关人员验收合格并签字后方可开工。
仲达咨询提醒,进行基坑开挖时需要注意相关-1验槽确保基坑开挖的准确性验槽。
2、基坑验槽时需要准备哪些资料?一般基金会验槽有记载。
如果不是超深,应根据图纸计算槽的长度和宽度以及基底的标高。
如超深,根据现场技术人员提供的原始验槽记录计算填写。
人工挖孔桩验槽需要会议纪要。
我不知道你是哪里人。
基坑验槽需要准备:勘察资料、地基承载力试验资料、报验单,最好附上勘察的地质报告。
基坑挖至地下室设计标高并清理干净后,施工单位必须与勘察、设计、施工(或监理)等单位共同进行验槽,合格后方可进行基础工程施工。
验槽的流程主要包括以下几点:1。
是在施工单位自检合格的基础上进行的,施工单位确认自检合格后提交验收申请。
2.总监理工程师或施工单位项目负责人组织建设、监理、勘察、设计、施工单位项目负责人和技术质量负责人根据设计要求和有关规定共同进行。
3、基槽验收的验收内容是什么?基槽开挖后,需要将实际情况与勘测结果进行对比,检查基槽开挖质量。
其具体工作包括:1 .识别基底的土壤类型和状态,判断是否符合设计要求。
2、检查是否有不良土基,如淤泥、流沙、松散土坑、溶洞等。
基坑槽验收汇报材料

基坑槽验收汇报材料尊敬的领导:根据您的要求,我着手对基坑槽验收进行了汇报并准备了相关材料,现将具体情况报告如下。
1. 基坑槽验收的背景和目的:基坑槽验收是为了确保基坑槽的建造符合设计要求和相关标准,同时确保施工质量和安全。
2. 工作过程和方法:验收工作主要分为以下几个步骤:(1) 深入了解基坑槽的设计要求和相关标准;(2) 根据设计文档,查阅图纸和相关资料,了解基坑槽施工的关键环节和要点;(3) 参与现场工作,检查基坑槽的施工过程和质量,并与施工人员进行交流,了解他们的施工方法和技术;(4) 使用专业工具进行测量和检测,例如使用水平仪检测基坑槽的平整度和垂直度;(5) 制作验收报告,总结验收结果和发现的问题,并提出改进建议。
3. 验收结果和存在问题:根据我们的检查和测量结果,基坑槽的施工质量整体达到了设计要求和相关标准。
然而,在施工过程中我们还注意到了以下问题:(1) 基坑槽的深度略有偏差,需要对部分地段进行调整;(2) 基坑槽内的支撑结构有轻微的变形,需要进行加固处理;(3) 基坑槽底部的排水系统存在设计不合理之处,需要进行改善。
4. 改进建议:针对上述存在的问题,我们提出以下改进建议:(1) 在调整基坑槽深度时,应严格按照设计要求进行操作,并及时进行复测;(2) 对于存在变形的支撑结构,应采取加固措施,避免进一步变形;(3) 重新设计和改善基坑槽底部的排水系统,确保其能够有效排除积水。
以上即是对基坑槽验收情况的汇报和材料准备。
如有任何问题,请随时与我联系。
感谢您的关注和支持!祝好!XXX (您的名字)。
GB-50202-2018-建筑地基基础工程施工质量验收规范

修订内容
3.完善了验收的基本规定,增加了验收时应提交的资 料、验收程序、验收内容及评价标准的规定;
4.调整了振冲地基和砂桩地基,合并成砂石桩复合地 基;
5.增加了无筋扩展基础、钢筋混凝土扩展基础、筏形 与箱形基础、锚杆基础等基础的验收规定;
6.增加了咬合桩墙、土体加固及与主体结构相结合的 基坑支护的验收规定;
4地基工程
·4.1.4素土和灰土地基、砂和砂石地基、土工合成 材料地基、粉煤灰地基、强夯地基、注浆地基、预 压地基的承载力必须达到设计要求。地基承载力的 检验数量每300m2不应少于1点,超过3000m2 部分每 500m2不应少于1点。每单位工程不应少于3点。(原 4.1.5条有变化)
条文说明:本条所列的地基均不是复合地基,由于各地各设计单位的习惯 和经验不同,对地基处理后的质量检验指标均不一样,可以选 用静力 触探、标准贯入、动力触探、十字板剪切和静载试验等方法进行检验。 对此,本条用何指标不予规定,应按设计要求而定。地基处理的质量好 坏,最终体现在这些指标中。
4地基工程
4.3 砂和砂石地基
·4.3.1施工前应检查砂、石等原材料质量和配合比 及砂、石拌和的均匀性。
·4.3.2施工中应检查分层厚度、分段施工时搭接部 分的压实情况、加水量、压实遍数、压实系数。 (夯实方法见条文说明)
·4.3.3施工结束后,应进行地基承载力检验。
4地基工程
4.4 土工合成材料地基 ·4.4.1施工前应检查土工合成材料的单位面积质量
、厚度、比重、 强度、延伸率以及土、砂石料质 量等。土工合成材料以100m2为一批,每批应抽查 5%。 4.4.2施工中应检查基槽清底状况、回填料铺设厚度 及平整度、 土工合成材料的铺设方向、接缝搭接 长度或缝接状况、土工合成材料与结构的连接状况 等。 4.4.3施工结束后,应进行地基承载力检验。

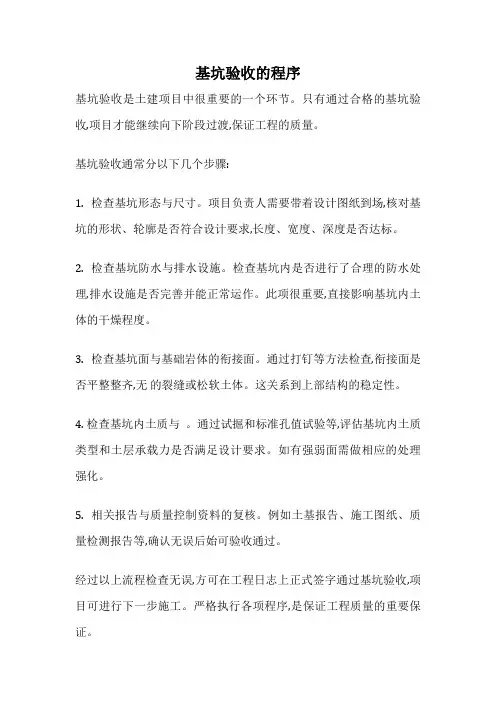

基坑验收的程序

基坑验收的程序
基坑验收是土建项目中很重要的一个环节。
只有通过合格的基坑验收,项目才能继续向下阶段过渡,保证工程的质量。
基坑验收通常分以下几个步骤:
1. 检查基坑形态与尺寸。
项目负责人需要带着设计图纸到场,核对基坑的形状、轮廓是否符合设计要求,长度、宽度、深度是否达标。
2. 检查基坑防水与排水设施。
检查基坑内是否进行了合理的防水处理,排水设施是否完善并能正常运作。
此项很重要,直接影响基坑内土体的干燥程度。
3. 检查基坑面与基础岩体的衔接面。
通过打钉等方法检查,衔接面是否平整整齐,无的裂缝或松软土体。
这关系到上部结构的稳定性。
4. 检查基坑内土质与。
通过试掘和标准孔值试验等,评估基坑内土质类型和土层承载力是否满足设计要求。
如有强弱面需做相应的处理强化。
5. 相关报告与质量控制资料的复核。
例如土基报告、施工图纸、质量检测报告等,确认无误后始可验收通过。
经过以上流程检查无误,方可在工程日志上正式签字通过基坑验收,项目可进行下一步施工。
严格执行各项程序,是保证工程质量的重要保证。
基坑施工质量检测规程(15篇范文)

基坑施工质量检测规程(15篇范文)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!基坑施工质量检测规程(15篇范文)【第1篇】基坑施工质量检测规程基坑施工质量检测(一)钢板桩监测钢板桩的垂直度要求不超过1%,钢板桩的轴线偏差为±10cm。
基坑开挖验收规范

基坑开挖验收规范篇一:土方开挖分项工程验收标准土方开挖分项工程质量施工标准(一)依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 1、范围本工艺标准适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土。
2、施工准备2.1主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。
2.2作业条件:2.2.1土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
2.2.2建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
2.2.3场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。
2.2.4夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
2.2.5开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。
2.2.6熟悉图纸,做好技术交底。
3、操作工艺3.1工艺流程:确定开挖的顺序和坡度--沿灰线切出槽边轮廓线--分层开挖--修整槽边清底。
3.2坡度的确定:3.2.1在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。
3.2.1.1密实、中密的砂土和碎石类土(充填物为砂土)--1.0m;3.2.1.2硬塑、可塑的粘质粉土及粉质粘土--1.25m;3.2.1.3硬塑、可塑的粘土和碎石类土(充填物为粘性土)--1.5m; 3.2.1.4坚硬的粘土--2.0m.3.2.2超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、地基
1.灰土地基、砂和砂石地基
(1)施工过程中应检查分层铺设的厚度、分段施工时上下两层的搭接长度、夯实时加水量、夯压遍数、压实系数。
(2)施工结束后,应检验灰土地基、砂和砂石地基的承载力。
2.土工合成材料地基
施工过程中应检查清基、回填料铺设厚度及平整度、土工合成材料的铺设方向、接缝搭接长度或缝接状况、土工合成材料与结构的连接状况等。
3.粉煤灰地基
施工过程中应检查铺筑厚度、碾压遍数、施工含水量控制、搭接区碾压程度、压实系数等。
4.强夯地基
(1)施工前应检查夯锤重量、尺寸,落距控制手段,排水设施及被夯地基的土质。
(2)施工中应检查落距、夯击遍数、夯点位置、夯击范围。
(3)施工结束后,检查被夯地基的强度并进行承载力检验。
5.预压地基
(1)施工前应检查施工监测措施,沉降、孔隙水压力等原始数据,排水设施,砂井(包括袋装砂井)、塑料排水带等位置。
(2)堆载施工应检查堆载高度、沉降速率。
真空预压施工应检查密封膜的密封性能、真空表读数等。
(3)施工结束后,应检查地基土的强度及要求达到的其他物理力学指标,重要建筑物地基应做承载力检验。
6.水泥土搅拌桩地基
(1)施工中应检查机头提升速度、水泥浆或水泥注入量、搅拌桩的长度及标高。
(2)施工结束后,应检查桩体强度、桩体直径及地基承载力。
(3)进行强度检验时,对承重水泥土搅拌桩应取90d后的试件;对支护水泥土搅拌桩应取28d后的试件。
二、桩基础
1.静力压桩
(1)压桩过程中应检查压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度。
重要工程应对电焊接桩的接头做10%的探伤检查。
对承受反力的结构应加强观测。
(2)施工结束后,应做桩的承载力及桩体质量检验。
2.先张法预应力管桩
(1)施工过程中应检查桩的贯人情况、桩顶完整状况、电焊接桩质量、桩体垂直度、电焊后的停歇时间。
重要工程应对电焊接头做10%的X 光拍片焊缝探伤检查。
(2)施工结束后,应做承载力检验及桩体质量检验。
3.混凝土预制桩
(1)施工中应对桩体垂直度、沉桩情况、桩顶完整状况、接桩质量等进行检查,对电焊接桩、重要工程应做10%的X光拍片焊缝探伤检查。
(2)施工结束后,应对承载力及桩体质量做检验。
(3)对长桩或总锤击数超过500击的锤击桩,应符合桩体强度及28d 龄期的两项条件才能锤击。
4.混凝土灌注桩
(1)施工中应对成孔、清渣、放置钢筋笼、灌注混凝土等进行全过程检查,人工挖孔桩尚应复验孔底持力层土(岩)性。
嵌岩桩必须有桩端持力层的岩性报告。
(2)施工结束后,应检查混凝土强度,并应做桩体质量及承载力的检验。
三、土方工程
(1)土方开挖施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化。
(2)土方回填施工过程中应检查排水措施,以及每层填筑厚度、含水量控制、压实程度。
四、基坑工程
(1)土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
(2)基坑(槽)、管沟土方工程验收必须以确保支护结构安全和周围环境安全为前提。
【命题考点】
灰土地基、砂和砂石地基施工过程中应检查的内容;粉煤灰地基施工过程中应检查的内容;水泥土搅拌桩地基施工过程中应检查的内容;
静力压桩、混凝土预制桩、混凝土灌注桩施工过程中应检查的内容;填土施工时的分层厚度及压实遍数;坑变形的监控值。
