悬臂拼装法主要工序介绍共25页文档
悬臂施工施工方法及施工工艺

悬臂施工施工方法及施工工艺悬臂施工施工方法及施工工艺悬臂施工施工方法及施工工艺为确保桥下铁路净空要求,按设计选用菱形挂篮悬臂浇筑。
悬灌施工连续刚构的施工顺序如下:0#块支架拼装预压→ 0#块箱梁施工→挂篮拼装预压调整→ 悬臂施工各梁段(边跨现浇段施工)→ 边块合拢段施工→边跨张拉预应力束→ 安装中跨刚性支撑→中跨合拢→ 对称张拉预应力束→完成(见工序图)9.1 0#号块施工9.1.1 施工顺序(见0#块工艺流程图)9.1.2 支架拼装及预压①②③④(1) 支架采用WDJ碗扣式满堂支架,施工前对承台周围分层夯实回填,以方便施工。
支架直接支撑在承台上,间距60×60cm,步距100cm。
(2)根据梁底坡度,调整支架顶部标高,安放 [14槽钢。
(3)安放上层10×10cm方木,并用木楔将上层方木调平,上铺18mm厚竹胶板作底模。
(4)对支架(用砂袋)进行等载预压,以消除其非弹性变形并测定弹性变形,并将该值计入预拱度值之内。
预压分六级进行,第1~4级每次加载设计值的20%(含施工荷载),5~6级为10%,每级加载完毕,待沉降稳定后,测定沉降值。
卸载过程反之。
根据预压结果,调整梁底标高,以确保梁段标高符合设计要求。
9.1.3 立外侧模侧模由墩柱钢模改做,与悬臂灌注段所用挂篮相配套。
见侧模设计图9.1.4 绑扎底板及腹板、横隔板钢筋,安放竖向预应力筋钢筋绑扎由下而上进行,先焊接接长墩梁固接钢筋后,再绑扎钢筋,安放预应力筋。
9.1.5 安放内模内模采用组合钢模板拼装,端头部分用竹胶板制作。
用拉筋与外模加固。
9.1.6 绑扎顶板及翼板钢筋,安放纵向、横向预应力孔道及其他预埋件或预埋筋等。
9.1.7 灌注砼0#块砼施工采用砼泵浇筑,先浇筑底板和腹板混凝土,再浇筑顶板混凝土。
由于0#块较高,砼浇筑时,在内模上开适当的窗口,以满足砼散落高度及振捣要求。
浇筑时注意对称、均衡的进行,两端两边砼高度相差不宜超过50cm。
《桥梁上部构造施工》课件——悬臂拼装法--施工方法

预制节段存放区
悬臂拼装施工
悬臂拼装法施工
节段预制 长线预制是按桥梁下缘曲线制作固定的
底座,在底座上安装底模,进行块件预制 工作。
优点:由于台座固定可靠,成桥后梁体 线性较好。
缺点:制梁场占地较大,地基要求坚实。
长线预制现场
悬臂拼装施工
悬臂拼装法施工
节段预制 短线预制是按箱梁纵剖面的变化尺寸设计出单
个浇筑单元,在配有纵移及调整底板高度设备的 底模上浇筑梁段。 优点:场地要求相对较小,灌筑模板及设备
基本不需移动,可调的底、侧模便于平、竖 曲线梁段的预制 缺点:精度要求高,施工要求严,工期相对 较长。 节段预制质量要求:尺寸准确、外表光洁、 孔道正确、接缝处理方便。
短线预制现场
悬臂拼装施工
悬臂拼装施工现场
悬臂拼装施工
悬臂拼装法施工
施工工序 梁体节段的预制
合龙段施工
梁体节段的运输 体系转换
梁段起吊拼装
核心是梁的吊运与拼装,基础是梁体节段的预制。
悬臂拼装施工
悬臂拼装法施工
节段预制 悬臂拼装的分段,主要取决于悬拼吊机的起
重能力,一般节段长2—5m。 梁段预制的方法通常有长线预制法和短线
悬臂拼装施工—施工方法
悬臂拼装施工
悬臂拼装法施工
定义 将悬臂梁先分段预制成若干块件,
当下部结构完成后,将预制块件运 到桥下,用起吊设备向两边逐段起 吊、拼装就位并施加预应力,使其 逐段对称延伸连接成整体。
悬臂拼装施工现场
悬臂拼装工
悬臂拼装法施工 特点 1.平行作业缩短了建桥周期。 2.成梁后混凝土的收缩和徐变小。 3.利于整体施工的质量控制。
悬臂拼装法施工
节段预制 节段预制质量要求:尺寸准确、外表
桥梁预制悬臂拼装法施工图文全解

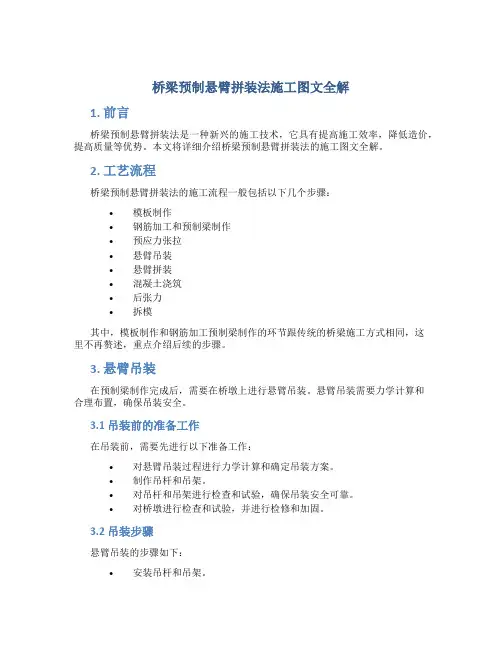

桥梁预制悬臂拼装法施工图文全解1. 前言桥梁预制悬臂拼装法是一种新兴的施工技术,它具有提高施工效率,降低造价,提高质量等优势。
本文将详细介绍桥梁预制悬臂拼装法的施工图文全解。
2. 工艺流程桥梁预制悬臂拼装法的施工流程一般包括以下几个步骤:•模板制作•钢筋加工和预制梁制作•预应力张拉•悬臂吊装•悬臂拼装•混凝土浇筑•后张力•拆模其中,模板制作和钢筋加工预制梁制作的环节跟传统的桥梁施工方式相同,这里不再赘述,重点介绍后续的步骤。
3. 悬臂吊装在预制梁制作完成后,需要在桥墩上进行悬臂吊装。
悬臂吊装需要力学计算和合理布置,确保吊装安全。
3.1 吊装前的准备工作在吊装前,需要先进行以下准备工作:•对悬臂吊装过程进行力学计算和确定吊装方案。
•制作吊杆和吊架。
•对吊杆和吊架进行检查和试验,确保吊装安全可靠。
•对桥墩进行检查和试验,并进行检修和加固。
3.2 吊装步骤悬臂吊装的步骤如下:•安装吊杆和吊架。
•将预制梁用吊索吊起,放置在吊架上。
•通过吊杆调节预制梁的水平度和方位角。
•确认预制梁位于正确的位置后,用膨胀器将预应力筋张紧。
4. 悬臂拼装在悬臂吊装完成后,需要进行悬臂拼装。
悬臂拼装需要使用专门的安装设备,确保拼装质量和平稳进行。
4.1 悬臂拼装前的准备工作在进行悬臂拼装前,需要先进行以下准备工作:•对悬臂拼装过程进行力学计算和确定拼装方案。
•制作专门的拼装设备。
•对拼装设备进行检查和试验,确保其可靠性和安全性。
•对拼装工作面进行清理和处理,确保平整和无障碍物。
4.2 悬臂拼装步骤悬臂拼装的步骤如下:•将预制梁用专门的拼装设备抬起,并移动到正确的位置。
•用专门的拼装设备将预制梁与前一段预制梁连接起来。
•确认拼装质量和位置后,用膨胀器将预应力筋张紧。
5. 混凝土浇筑和后张力在悬臂拼装完成后,需要进行混凝土浇筑和后张力处理。
这个过程与传统的桥梁施工方式相同。
6. 拆模和检查验收在混凝土浇筑和后张力处理完成后,需要进行拆模和检查验收工作。
桥梁预制悬臂拼装工法

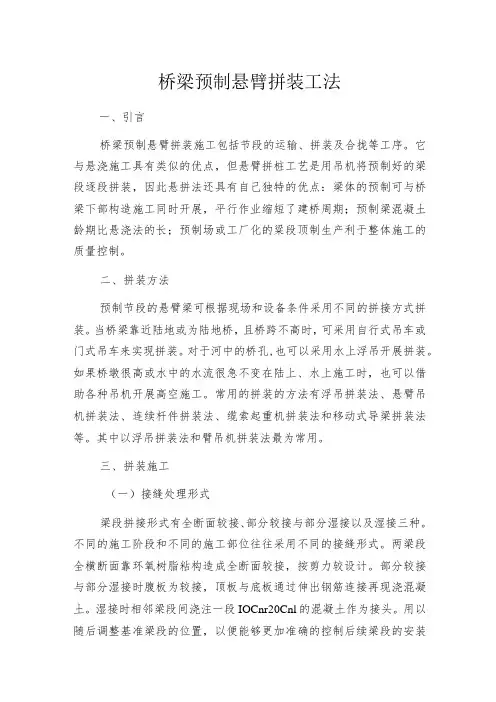

桥梁预制悬臂拼装工法一、引言桥梁预制悬臂拼装施工包括节段的运输、拼装及合拢等工序。
它与悬浇施工具有类似的优点,但悬臂拼桩工艺是用吊机将预制好的梁段逐段拼装,因此悬拼法还具有自己独特的优点:梁体的预制可与桥梁下部构造施工同时开展,平行作业缩短了建桥周期;预制梁混凝土龄期比悬浇法的长;预制场或工厂化的粱段顶制生产利于整体施工的质量控制。
二、拼装方法预制节段的悬臂梁可根据现场和设备条件采用不同的拼接方式拼装。
当桥梁靠近陆地或为陆地桥,且桥跨不高时,可采用自行式吊车或门式吊车来实现拼装。
对于河中的桥孔,也可以采用水上浮吊开展拼装。
如果桥墩很高或水中的水流很急不变在陆上、水上施工时,也可以借助各种吊机开展高空施工。
常用的拼装的方法有浮吊拼装法、悬臂吊机拼装法、连续杆件拼装法、缆索起重机拼装法和移动式导梁拼装法等。
其中以浮吊拼装法和臂吊机拼装法最为常用。
三、拼装施工(一)接缝处理形式梁段拼接形式有全断面较接、部分较接与部分湿接以及湿接三种。
不同的施工阶段和不同的施工部位往往采用不同的接缝形式。
两梁段全横断面靠环氧树脂粘构造成全断面较接,按剪力较设计。
部分较接与部分湿接时腹板为较接,顶板与底板通过伸出钢筋连接再现浇混凝土。
湿接时相邻梁段间浇注一段IOCnr20Cnl的混凝土作为接头。
用以随后调整基准梁段的位置,以便能够更加准确的控制后续梁段的安装精度。
全段面较接和部分较接在工程中各有优点,全断面较接与部分断面较接相比具有悬拼速度快、施工工序较少、无需使用特种水泥、孔道注浆容易等优点,但是部分断面较接具有环氧树脂用量少、施工调整容易、桥梁整体性好的优点。
(二)提高接缝质量措施为了弥补湿接接缝处混凝土的收缩和早强,工程中应优先采用早强微膨胀混凝土浇注。
一般情况下,20。
C左右的环境温度中,24h就能够到达设计强度。
在开展全面较接或部分较接拼装施工前,应先在接触面涂抹多功能的环氧树脂,以保证连接面得水密性并利用环氧树脂层的厚度找平。
悬臂拼装施工工艺流程

悬臂拼装施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!悬臂拼装施工工艺流程详解悬臂拼装施工工艺是一种广泛应用在桥梁建设中的高效、安全的施工方法,尤其适用于大跨径桥梁的建设。
悬臂拼装钢梁法施工方案

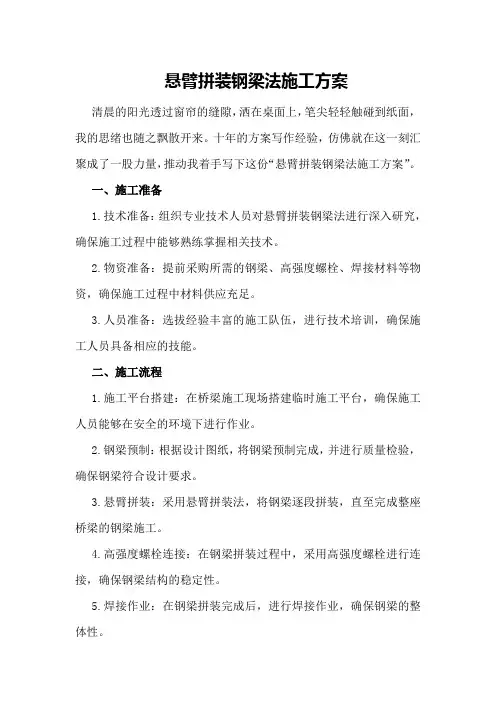

悬臂拼装钢梁法施工方案清晨的阳光透过窗帘的缝隙,洒在桌面上,笔尖轻轻触碰到纸面,我的思绪也随之飘散开来。
十年的方案写作经验,仿佛就在这一刻汇聚成了一股力量,推动我着手写下这份“悬臂拼装钢梁法施工方案”。
一、施工准备1.技术准备:组织专业技术人员对悬臂拼装钢梁法进行深入研究,确保施工过程中能够熟练掌握相关技术。
2.物资准备:提前采购所需的钢梁、高强度螺栓、焊接材料等物资,确保施工过程中材料供应充足。
3.人员准备:选拔经验丰富的施工队伍,进行技术培训,确保施工人员具备相应的技能。
二、施工流程1.施工平台搭建:在桥梁施工现场搭建临时施工平台,确保施工人员能够在安全的环境下进行作业。
2.钢梁预制:根据设计图纸,将钢梁预制完成,并进行质量检验,确保钢梁符合设计要求。
3.悬臂拼装:采用悬臂拼装法,将钢梁逐段拼装,直至完成整座桥梁的钢梁施工。
4.高强度螺栓连接:在钢梁拼装过程中,采用高强度螺栓进行连接,确保钢梁结构的稳定性。
5.焊接作业:在钢梁拼装完成后,进行焊接作业,确保钢梁的整体性。
6.检查验收:在施工过程中,定期进行质量检查,确保施工质量符合要求。
三、施工关键技术1.悬臂拼装技术:通过精确计算和合理布局,确保悬臂拼装过程中的稳定性和安全性。
2.高强度螺栓连接技术:采用高强度螺栓连接,提高钢梁结构的稳定性。
3.焊接技术:采用先进的焊接设备和技术,确保焊接质量。
四、施工安全措施1.安全培训:对施工人员进行安全培训,提高安全意识,确保施工过程中的安全。
2.安全防护:在施工现场设置安全防护设施,如安全网、防护栏杆等,确保施工人员的安全。
3.应急预案:制定应急预案,确保在突发情况下能够迅速采取措施,降低安全事故的风险。
五、施工进度计划1.钢梁预制:预计用时一个月,完成钢梁预制工作。
2.悬臂拼装:预计用时两个月,完成整座桥梁的钢梁拼装。
3.焊接作业:预计用时一个月,完成焊接作业。
4.检查验收:在施工过程中,定期进行质量检查,确保施工质量符合要求。
悬臂拼装法主要工序介绍.
合龙段施工
(1)预制方法
2.1梁段预制
基本方法:长线法、短线法。宽接缝可单独灌筑。 基本要求:尺寸准确、外表光洁、孔道正确、接 缝处理方便、力筋防锈可靠。
(长线法) (短线法)
长线预制 长线预制是按桥梁下缘曲线制作固定的底座,在底座上 安装底模,进行块件预制工作
长线法预制箱梁节断的台座
பைடு நூலகம்
长线预制施工方法
2.5合龙段施工
施工方法:现浇和拼装两种方法
1.合拢段长度的选择:1.5~2.0米;
2.合拢温度选择:低温合拢,保证混凝土早期结硬过程 处于升温膨胀受压状态;可在当天低温时为宜。 3.混凝土选择:早强,及时张拉预应力筋,防止混凝 土开裂; 4.合拢段采取临时锁定措施,减小吊架变形,防止混 凝土开裂。 采用劲性骨架作为预留孔道浇入混凝土梁体内; 5.采取临时配重措施,保持受力不变,减小变形。
短线预制 短线预制是按箱梁纵剖面的变化尺寸设计出单个浇筑 单元,在配有纵移及调整底板高度设备的底模上浇筑梁段。
短线预制施工方法
(2)预制过程
2.2梁段运输
2.3梁段拼装
接缝处理
(2)接缝 处理
湿接缝
胶接缝
干接缝
缝宽0.1~0.2m; 快凝水泥砂浆 (或小石子混凝 土)
缝厚1mm左右环 氧树脂水泥, 0.2~0.25MPa拼 压
三、总
结
悬臂拼装的梁体节段预制工作是在 预制场提前与桥梁下部构造施工同时进 行的。拼装时占用施工周期的仅有吊装 定位和穿束张拉等工序。一个节段工序 需用时间仅要1~2天,故从施工进度、抢 工期方面考虑,悬臂拼装较适合。 若冬季施工,悬臂拼装节段时,不 受或少受气候影响。拼装时若用干接缝 结合,则不怕低温影响。即使用环氧树 脂胶接缝,也有在-15℃成功的实例。
悬臂节段拼装施工工艺
悬臂节段拼装施工工艺6.1.1工艺概述本工艺适用预应力连续梁(刚构)的节段悬拼。
6.1.2作业内容悬臂节段拼装施工主要作业内容有:节段预制,节段运输,悬拼吊装施工等.6.1.3质量标准及检验方法《铁路桥涵工程施工质量验收标准》(TB10415-2003)《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)《铁路混凝土工程施工质量验收标准》(TB10424-2010)6.1.4工艺流程图一、节段预制工艺流程梁端检查、起运、存放二、节段悬拼工艺流程6.1.5工艺步骤及质量控制一、箱梁节段预制施工1.预制场选择①现场踏勘,必要时要测绘施工区域的地形图。
②结合全桥的场地布置、周边的地形、地物、水陆交通情况综合布置梁场并绘制场地布置图,结合工期确定台座数量。
③梁场应有供水系统用于混凝土的养生和灌筑混凝土、设备的清洗,应有排水系统以利雨水,养生余水的排出,确保台座基础不被水浸泡,梁场应能保证下大雨后能及时排出雨水,不致将梁场淹没而中断预制工作。
④桥梁节段预制场内主干道应进行铺设路面以保证运输车辆畅通无阻并保持清洁而不扬起大量灰尘等。
⑤梁场在设置时应考虑结束预制后便于拆除。
⑥涂过脱模剂、钢筋绑扎后或正在浇筑混凝土时,下雨都将造成不良后果,前者将会冲掉脱模剂、后者将使混凝土离析。
为防止上述情况可准备棚布或搭建一个可移动的遮雨棚,需要用时将其吊到正在施工的块件的正上方,即可遮雨又不影响施工。
移动式遮雨棚平时不用时可用吊机将其吊到预制场的空处存放,下面附遮雨棚示意图。
图 6.6.5-1 遮雨棚示意图⑦预制节段可用长线法或短线法进行制造,其制梁台座应坚实、无不均匀下沉,使用前应按 1.5 倍节段重量进行预压,3 天的沉降量小于 3mm 时即可停止预压。
台座顶面与梁底平面相一致,并应考虑预制时台座与底模的压缩及拼装成桥后梁体线型变化的影响,预制前应按绘制的底板线型图施工底模。
每浇筑一个节段后测量其变化及时进行调整。
拱桥悬臂拼装法施工工艺
拱桥悬臂拼装法施工工艺9.1.1工艺概述悬臂拼装法施工适宜于山谷、宽深河流及施工期水位变化频繁不宜水上作业的拱桥施工。
铁路拱桥主要为钢管混凝土拱桥,悬臂拼装法施工钢管桁架主拱采用缆索吊机吊装、斜拉扣背索悬臂施工。
钢管桁架节段由工厂加工制造。
制造好的桁架节段成品,经工厂预拼达到设计和规范要求的技术标准后,分段装运,由工厂运输抵达桥址处缆索吊机吊点下,由缆索吊机吊起于空中对接拼装并张拉好扣、背索后松钩,两岸对称进行直至合拢。
9.1.2作业内容悬臂拼装法施工的主要作业内容为钢管拱肋的加工工艺及焊接质量的评定,钢管拱桁架的吊装,扣、背索的安装与调整,合拢段钢管拱肋的安装,拱脚定位钢管的安装,拱脚混凝土的浇筑,扣、背索的拆除,拱肋钢管混凝土的灌注。
9.1.3质量标准及检验方法《铁路钢桥制造规范》(TB10212-2009)《铁路混凝土工程施工质量验收标准》(TB10424-2010)《铁路桥涵工程施工质量验收标准》(TB10415-2003)《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)《铁路钢桥保护涂装及涂料供货技术条件》(TB/T 1527-2011)《自密实混凝土应用技术规程》(JGJ/T283:2012)《高性能混凝土应用技术规程》(CECS 207:2006)9.1.4工艺流程图以南里渡大桥为例钢管混凝土拱桥悬臂拼装法施工流程图如下。
拆除缆索吊机等临时设施图9.2.4.1 钢管混凝土拱桥悬臂拼装法施工流程图9.1.5工艺步骤及质量控制一、施工准备及基础施工1.按基础施工要求完成拱座、墩身、转向架及背索锚点等施工。
2.所有参加吊装工作的人员均须认真阅读主桥施工设计图及相应变更设计图、缆索吊机施工设计图及公事通知单、有关操作规程和施工工艺。
详细掌握施工技术要求和操作要领,熟悉缆索吊机使用方法。
3.吊装前,应将扣索与扣点、锚索与锚点、系杆束号、钢管桁轲节段与吊点位置及测量观测点等点位用油漆清楚地标出,以免施工时弄混出错。
悬臂拼装施工工艺
悬臂拼装施工工艺在建筑工程的世界里,有一种施工工艺就像是一场精心编排的魔术表演,那就是悬臂拼装施工工艺。
今天呀,我就来给您唠唠这神奇的工艺。
我有个朋友叫小李,他就在一个大型桥梁建设项目里工作。
他第一次跟我说起悬臂拼装施工工艺的时候,我眼睛都瞪大了,满脑子的好奇。
我就问他:“这是啥新鲜玩意儿啊?听起来就很厉害的样子。
”小李嘿嘿一笑,说:“这可是咱们建桥的一个绝招呢!”那这悬臂拼装施工工艺到底是怎么个操作法呢?简单来说,就像是搭积木,不过是超级大型、超级复杂的积木。
首先得在桥墩上安装一个临时的支撑结构,这个就好比是积木的基础底座。
要是这个底座不稳固,那后面的工程可就全乱套了,就像盖房子要是地基没打好,房子能稳吗?绝对不行!然后呢,预制好的梁段就像一个个准备就绪的小战士,要被运到施工现场。
这些梁段啊,可都是在工厂里精心制作出来的,尺寸、质量那都得严格把关。
我就问小李:“这梁段的制作得精确到啥程度啊?”小李瞪大了眼睛说:“那可是得精确到毫米级别的,差一点都不行,就像你穿鞋子,大一点小一点都不舒服。
”当梁段运到现场后,就开始了它们的“拼接之旅”。
这个拼接可不是随随便便的,就像做手术缝合伤口一样精细。
要通过各种机械设备把梁段准确地吊装到预定的位置,而且还得保证它们之间的连接牢固可靠。
这时候,预应力技术就登场了。
预应力就像是给梁段之间加上一道无形的强力胶水,把它们紧紧地粘在一起,让整个结构更加稳固。
我对小李说:“这预应力技术就像魔法一样啊。
”小李笑着说:“可不是嘛,没有它,这悬臂拼装就少了灵魂。
”在悬臂拼装的过程中,测量工作也是至关重要的。
测量员就像战场上的侦察兵一样,时刻监控着各个梁段的位置和姿态。
我见过那些测量员,眼睛紧紧盯着测量仪器,那专注的神情就像在寻找宝藏一样。
要是测量出现一点偏差,那整个悬臂拼装就可能会像多米诺骨牌一样,一个环节出错,后面全都跟着错。
还有啊,悬臂拼装施工过程中的安全管理那可是重中之重。
