XX高速XX标段施工组织设计
XX高速公路施工组织设计.doc

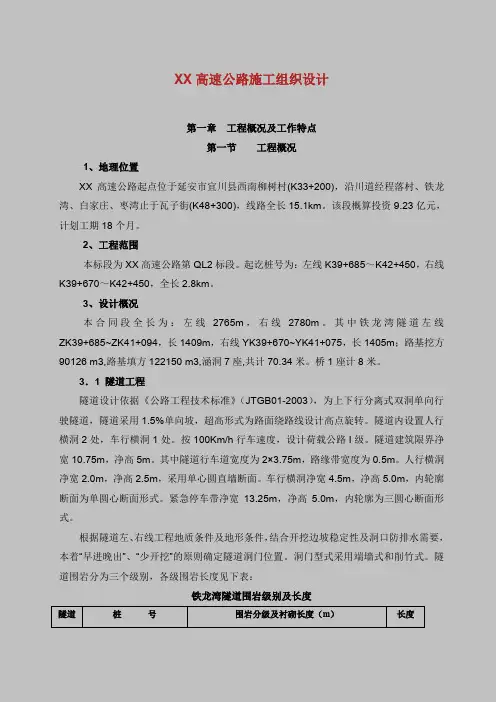

XX高速公路施工组织设计第一章工程概况及工作特点第一节工程概况1、地理位置XX高速公路起点位于延安市宜川县西南柳树村(K33+200),沿川道经程落村、铁龙湾、白家庄、枣湾止于瓦子街(K48+300),线路全长15.1km。
该段概算投资9.23亿元,计划工期18个月。
2、工程范围本标段为XX高速公路第QL2标段。
起讫桩号为:左线K39+685~K42+450,右线K39+670~K42+450,全长2.8km。
3、设计概况本合同段全长为:左线2765m,右线2780m。
其中铁龙湾隧道左线ZK39+685~ZK41+094,长1409m,右线YK39+670~YK41+075,长1405m;路基挖方90126 m3,路基填方122150 m3,涵洞7座,共计70.34米。
桥1座计8米。
3.1 隧道工程隧道设计依据《公路工程技术标准》(JTGB01-2003),为上下行分离式双洞单向行驶隧道,隧道采用1.5%单向坡,超高形式为路面绕路线设计高点旋转。
隧道内设置人行横洞2处,车行横洞1处。
按100Km/h行车速度,设计荷载公路I级。
隧道建筑限界净宽10.75m,净高5m。
其中隧道行车道宽度为2×3.75m,路缘带宽度为0.5m。
人行横洞净宽2.0m,净高2.5m,采用单心圆直墙断面。
车行横洞净宽4.5m,净高5.0m,内轮廓断面为单圆心断面形式。
紧急停车带净宽13.25m,净高5.0m,内轮廓为三圆心断面形式。
根据隧道左、右线工程地质条件及地形条件,结合开挖边坡稳定性及洞口防排水需要,本着“早进晚出”、“少开挖”的原则确定隧道洞门位置。
洞门型式采用端墙式和削竹式。
隧道围岩分为三个级别,各级围岩长度见下表:铁龙湾隧道围岩级别及长度隧道桩号围岩分级及衬砌长度(m)长度名称Ⅳ级Ⅴ级洞口段明洞(m)铁龙湾隧道ZK39+685~ZK41+09494438563171409YK39+670~YK41+07592539570151405隧道衬砌明洞段为钢筋混凝土结构,洞身段衬砌;初期支护采用喷、锚、网、钢拱架支护,二次衬砌采用钢筋混凝土和素混凝土,并视地层、地质条件增加管棚、超前小导管、超前锚杆等预加固措施。
XX高速公路施工组织设计

xx高速公路施工组织设计表1.施工组织设计的文字说明1.工程概况1.1设计情况说明XX公路全长156.75公里,是新近规划的国家区域经济干线公路的组成部分,也是该省规划的“米”字形公路骨架中重要的“一撇”,它纵贯中部和西南部地区,是我国西南地区通往中原及沿海地区的一条新的干线公路。
本工程为第三合同段,起点为NO.3合同段的终点K43+090,经疙瘩王西于K43+575上跨京九铁路,设5孔30米分离式立交桥,于K44+252,止于NO.4合同段的起点K44+300,全长1.21公里,主要工程内容包括路基、桥涵、排水、防护。
1.2主要技术标准计算行车速度:120公里/小时路基宽度:28米平曲线一般最小半径:1000米不设超高的最小平曲线半径:5500米最大纵坡,最小纵坡:3%,3‰最短坡长:300米停车视距:210米桥梁设计荷载:汽车—超20级,挂车—120级路面设计标准轴载:BZZ—100路面结构:收费广场为水泥混凝土,余为沥青混凝土桥梁净宽:净—2×12.25米设计洪水频率:1/100地震基本烈度:6度1.3主要工程数量表序号工程名称单位数量备注1拆迁电力电讯线米6302路基填方立方米411936借土3路基挖方立方米36664分离式立交桥米/座157.46/1与铁路交叉5中桥米/座53.04/16涵洞米/道41.37/17通道米/道91.3/28路基基层2×11.75公里 1.01220厘米+38厘米9标志牌块4交管10防撞护栏米3940安全11隔离栅米2300安全12植树棵1550环保13植冬青、栽花株9938环保1.4地形地貌、气象条件及地质特征路线位于淮河冲积平原西侧的沙颖河河谷冲积平原,地势平坦,地形变化不大,地面标高72—75米左右。
地下水位埋深于地表以下5米左右,对构筑物无侵蚀性。
该区为6度地震区。
夏季炎热雨集中,秋季爽湿度大,冬季寒雨雪少。
平均年降水量735.2—811.8毫米,集中在7、8、9三个月。
高速公路项目施工组织设计

高速公路项目施工组织设计1. 项目背景高速公路是现代交通系统中非常重要的组成部分,对于国家经济的发展和人民日常生活起着至关重要的作用。
为了提高交通效率和道路安全性,我们拟在某地建设一条高速公路。
2. 施工目标我们的施工目标是按照设计方案,高质量、高效率地完成高速公路的建设。
确保施工过程中的安全性和环保性,同时最大程度地减少对周边环境的影响。
3. 施工组织方案3.1 工程组织结构在施工过程中,我们将建立以下工程组织结构:- 项目经理:负责整个施工过程的管理和协调。
- 施工队伍:包括工程师、技术人员、操作工人等,负责具体施工任务的执行。
- 安全监督员:负责施工现场的安全检查和监督。
- 质量监督员:负责对施工质量进行监督和检查。
3.2 施工流程我们将按照以下流程进行施工:1. 前期准备:包括场地清理、设备购置等准备工作。
2. 地基处理:对道路基底进行处理,确保承载力和稳定性。
3. 桥梁建设:根据设计方案建设桥梁结构。
4. 路面施工:进行路面铺设和沥青混凝土施工。
5. 设备安装:安装交通标志牌、路灯等设备。
6. 环境保护:采取措施保护周边环境,如土地恢复、垃圾处理等。
7. 完工验收:对施工质量进行验收,确保符合相关标准和要求。
4. 施工计划和资源配置4.1 施工时间计划根据项目规模和工期要求,我们将制定详细的施工时间计划,确保按时完成工程。
4.2 人力资源根据工程规模和施工计划,合理配置施工所需的工程师、技术人员和操作工人等。
4.3 物资和设备资源我们将及时采购所需的材料和设备,并合理配置到各个施工阶段。
5. 安全管理措施为了确保施工现场的安全性,我们将采取以下安全管理措施:- 定期组织安全培训,提高员工的安全意识。
- 建立完善的施工现场警示标识。
- 严格执行安全操作规程,防止安全事故的发生。
- 配备必要的安全设施和装备,如安全网、防护栏等。
6. 环境保护措施为了最大程度地减少对周边环境的影响,我们将采取以下环境保护措施:- 控制施工噪音和扬尘污染。
高速公路某标段施工组织设计范本

目录第一局部工程概况-----------------------------------------2第二局部编制依据-----------------------------------------7第三局部指导思想和目标-----------------------------------8第四局部施工组织-----------------------------------------10第五局部工期控制-----------------------------------------18第六局部工程施工方案-------------------------------------19第七局部预制场及各类拌合场、站建设-----------------------23 第八局部施工方法及工艺-----------------------------------27第九局部工程质量管理-------------------------------------70第十局部重点过程〔技术难点或特殊过程〕的施工方案---------76 第十一局部工程进度保证措施--------------------------- ---82第十二局部雨季施工---------------------------------------84第十三局部现场管理与文明施工-----------------------------86 第十四局部平安管理---------------------------------------90第十五局部环境、文物及其他设施保护措施-------------------110 第十六局部附图、附表------------------------------------120第一局部工程概况一、工程概况XX至XX高速公路XX至XX段建设工程是2021年-2021年黑龙江省高速公路网的重要组成局部,自西向东贯穿XX地区。
高速公路某标段施工组织设计样本

目录第一部分1公路工程施工组织设计1一、编制原则及编制说明2(一)编制原则2(二)编制依据2(三)编制范围3二、工程说明4(一)工程概况4(二)主要技术标准4(三)工程内容及主要工程量41.路基土石方42.路面43.防护及排水5(四)自然条件51.地形、地貌52.不良工程地质及特殊性岩土53.气象54.河流水文6(五)工程地质条件61.地层岩性62.地质构造63.水文地质64.地震7(六)筑路材料、水、电等建设条件71.石料72.中粗砂、天然砂砾73.石灰74.水泥75.钢材、木材76.汽油、柴油87.沥青88.工程用水与用电8三、施工总体规划9(一)安全、质量、环保、工期目标91.安全目标92.质量目标93.环保目标94.工期目标9(二)施工准备情况91.内业准备92.外业准备9(三)临建工程和施工场地布置101.施工便道102.施工临时住房103.施工通讯104.施工场地105.取、弃土场10(四)施工组织机构101.施工单元划分和施工队伍安排112.设备、人员、材料进场方法113.原材料供应计划124.主要施工机械及测试仪器设备配置12四、工期及施工进度计划15(一)施工总工期15(二)分项工程工期及进度安排151.临时工程152.路基工程153.涵洞工程154.防护及排水工程155.桥梁工程156.路面工程157.竣工验收168.本工程拟投入施工队伍16五、主要分项工程项目施工方案17(一)路基工程171.路基填筑施工工艺172.路基施工方案173.路基挖方204.特殊路基处理215.摊铺平整226.路基的压实227.路基整修238.结构物台背回填249.路基防护及排水工程24(二)路面工程281.水泥稳定碎石基层(底基层)施工282.透层和粘层施工303.热融改性沥青碎石封层施工304.沥青下面层的检查与清扫315.试铺路面施工316.沥青路面层施工317.SMA沥青马蹄脂面层施工358.环境保护39(三) 桥梁工程391.钻孔灌注桩施工392.承台施工413.墩身及盖梁施工414.箱梁的预制施工及梁板堆放425.20m箱梁后张法预应力施工方案446.梁的架设467.桥面铺装及护栏施工478.桥面铺装防水层工程49(四) 涵洞工程511.施工顺序512.施工准备513.基坑开挖514.基础处理515.基础施工526.墙身的浇筑527.台帽施工528.盖板施工539.洞口施工及防水层施工5310.涵洞回填53六、确保工程质量和工期的措施55(一)质量保证措施551.组织机构552.保证措施553.建立健全自检制度56(二)工期保证措施57七、文明施工、文物保护保证体系及保证措施58(一)文明施工581.组织机构582.保证措施58(二)文物保护措施59八、冬季和雨季的施工安排60(一)冬季施工安排601.主要注意事项602.冬季施工措施60(二)夏季施工安排及措施61(三)雨季施工安排及措施61九、质量、安全保证体系62(一)质量保证体系621.质量保证组织机构622.质量保证体系62(二)安全保证体系621.安全保证组织机构622.安全保证体系623.安全保证措施62十、工程施工主要环境保护和水土保护措施64(一)环境保护组织机构64(二)环境保护措施641.水土及生态环境的保护措施642.大气环境的保护措施643.降低噪音措施64十一、项目风险预测与防范、事故应急预案66(一)项目风险预测66(二)项目风险防范措施66(三)事故就急预案66十二、其他应说明的事项68(一)资金保证措施68(二)与相关单位的施工配合措施68第二部分69投标报价预算69一、预算编制70(一)编制依据70(二)人工、材料、机械及有关费用的取定70二、预算表格72致谢73参考文献74附录75附图1.施工总平面布置图附图2 施工进度计划图75 附图3.钻孔灌注桩基础施工工艺流程图76附图4.大桥桥墩身施工工艺图77附图5.盖梁浇筑施工工艺流程图78附图6.后张法预应力箱形梁板施工工艺流程图79附图7.路基填筑施工工艺流程图80附图8.土质路堑施工工艺框图81附图9.挡墙工程施工工艺流程图82附图10.浆砌边沟施工工艺流程图83附图11.盖板涵施工工艺流程图84附图12.路面基层施工工艺流程框图85附图13.沥青面层施工工艺流程图86第一部分公路工程施工组织设计一、编制原则及编制说明(一)编制原则1.遵守招标文件各项条款要求,全面响应招标文件,认真贯彻业主或监理工程师的指示、指令和要求。
某高速高速公路施工组织设计

摘要本公路施工组织设计路段,位于xxx地区。
该施工组织设计是指针对本公路工程项目,在开工前针对工程本身特点和工地具体情况,按照工程的要求,对所需的施工劳动力、施工材料、施工机具和施工临时设施,经过科学计算、精心对比及合理的安排后编制出的一套在时间和空间上进行合理施工的战略部署文件。
主要内容包括编制依据与编制原则、工程概况、施工部署、施工准备工作、主要项目施工方法及措施、各种保证措施、施工工艺框图等主要内容,编制出针对性的施工组织设计,每个分部分项工程的特点、结构特征、施工难易程度、工期和质量要求,编制出切实可行的施工方案,以指导施工并顺利地完成本工程项目的建设,控制工程成本,创建优质工程。
关键词:施工组织设计;工期安排;施工工艺;质量控制措施目录摘要 (I)Abstract ......................................................................................................................... 错误!未定义书签。
第一章总体施工组织设计编制说明.. (1)第二章总体施工组织设计编制依据 (3)第三章工程概况 (3)3.1 工程概况 (3)3.2 工程性质 (3)3.3 主要工程数量 (3)3.4工程技术标准 (3)3.5 工期要求 (4)3.6 工程质量要求 (4)3.7 安全总体目标 (4)第四章施工准备工作总计划 (5)4.1 工程目标 (5)4.2 施工管理机构 (5)4.3 施工总体安排 (7)第五章主要工程项目的施工方案 (9)5.1 路基工程 (9)5.2 路面工程 (15)5.3 桥梁工程 (26)5.4 涵洞工程 (32)5.5 隧道工程 (35)5.6防护工程 (42)第六章施工总进度计划 (47)第七章资源配置计划 (49)7.1 主要劳动力需求计划 (49)7.2 施工机具需求计划 (49)7.3 材料、构件及半成品需求计划 (54)第八章资金供应计划 (57)8.1 需求计划 (57)8.2 资金保证措施 (57)第九章施工总平面图 (59)第十章技术、质量、安全组织及保证措施 (61)10.1 技术保证措施 (61)10.2 质量保证体系 (62)10.3 安全保证体系 (66)第十一章文明施工和环境保护措施 (69)11.1 文明工地创建目标 (69)11.2 文明施工责任制 (69)11.3 文明施工管理网络 (69)11.4 文明施工管理措施及环境保护措施 (69)11.5 环境保护措施 (70)第十二章各项技术经济指标 (73)12.1 施工日期 (73)12.2 工程质量 (73)12.3 劳动生产率 (73)12.4 降低成本 (73)12.5 安全指标 (73)12.6 机械指标 (73)12.7 场容目标 (73)12.8 节约成效 (73)12.9 消防目标 (74)参考文献 (76)附录 (77)第一章总体施工组织设计编制说明施工组织总设计是以整个建设项目或若干个单位工程为编制对象,是对整个工程施工的全盘规划,是指导全局、指导全工地的施工准备和组织施工的综合性文件。
高速公路第 XX 标段施工组织设计

五、施工组织设计1.总体施工组织布置及规划1.1工程概况本标段是XX高速公路第XX标段,起讫里程为K75+640~K80+671,线路沿G318线,沿线设海子沟中桥、前碉2号隧道、前碉大桥、前碉3号隧道、大柏牛中桥、大柏牛隧道、野茶龙特大桥,与第C15标段起点相接,路线全长5.031km。
1.1.1主要工程数量路基、隧道、服务区及涵洞工程数量表桥梁工程数量表1.1.2施工条件1.1.2.1地质、水文、气候及气象条件1)地层处于扬子地台西缘次一级构造单位龙门山、大巴山台缘断褶带之西南端,西临康滇地轴,东接四川台坳,西北侧相邻松潘-甘孜地槽褶皱系。
构造部位处于NE向龙门山断裂带和NW向鲜水河断裂带及SN向安宁河断裂带构成Y 字形构造交汇部位东侧,具体构造部位处于龙门山断裂带西南段内。
2)工作区河流天全河为工作区域水系,由北向南流。
该区域地势由西向东倾斜,西高东低。
整个流域大致呈西南向的扇形。
境内山峦重叠、山势高俊、岭谷相间、平地极少,地形复杂。
流域上游河段河谷狭窄深切,坡陡流急,河道多呈“V”型。
3)本标段位于天全县境内,属中亚热带季风气候为基带的山地气候。
年均气温15.1℃,年均降水量在1660毫米之间,年日照数为964小时,平均蒸发量为922.6mm。
4)本标段内降水量丰沛,雨季达到半年之久,丽日多在200天以上,秋雨多。
主要灾难性天气为低湿、阴雨和洪涝,时有冰雹、大风与旱出现。
1.1.2.2交通、电力及水资源1)本标段交通条件差,各工点施工便道可由G318线引入,以确保施工的顺利进行。
2)管段内有10KV输电线路经过,与当地电力部门洽商解决用电问题;3)管段内水源丰富,施工用水可从前碉沟和天全河取水。
1.1.2.3材料供应桥梁支座、伸缩缝为甲供材料,水泥、钢材等大众材料通过招标方式采购。
1.2工程特点及重难点工程特点:标段内含3座长隧道,1座特大桥,3座大桥,3座中桥。
施工现场有简易乡村机耕道与G318线相连。
××高速公路施工组织设计方案

×××高速公路施工组织设计方案第一章工程概况编制依据1、江苏省高速公路施工指导意见汇编2、江苏省高速公路工程施工招标文件3、淮安至盐城高速公路施工图设计(#合同)4、《公路工程技术标准》(JTJ001-97)5、《公路路基设计规范》(JTJ013-95)6、《公路路基施工技术规范》(JTJ033-95)7、《公路桥涵施工技术规范》(JTJ041-2000)8、《公路工程质量检验评定标准》(JTJ071-98)二、工程概况(一)工程概况###高速公路是国家重点公路天津至汕尾公路的支线,是江苏省规划的“四纵四横四联”高速公路主骨架中徐州—盐城公路的重要组成部分,它连接了淮安、盐城两个省辖市,直接沟通沂淮江、宁靖盐和连盐通三条纵向高速公路,是横穿苏北腹地的一条重要的东西向交通要道。
淮盐高速公路的建设对于完善路网结构,实现南北交通合理分流;加强苏北省辖市之间的联系,促进区域经济共同发展;加快“海上苏东”战略的实施,推动海洋经济发展,均具有重要的意义。
淮盐高速公路西起淮安市楚州区,与在建的宿淮高速公路相接,经建湖县,东止于盐城市以南,与在建盐通高速公路交叉。
路线全长104.011km。
淮安四合同起点位于楚州区流均镇前哨村以西、西横河以东,起点桩号为K##+###,终点桩号K##+###,全长7.35公里。
(二)自然条件1.地形、地貌本项目区域为苏北平原的一部分,自西向东分属于黄泛冲积平原区、里下河古泻湖平原区和海积平原区,东部濒临黄海地区。
整个区域地势低平,海拔高程从4.0米向2.5米过渡,其中射阳湖荡洼地标高0.5米至1.0米。
本合同内湖荡密布,河道纵横,圩田连片,具有河网平原和河网圩田平原的特点。
本合同段经过地区为里下河古泻湖平原区。
2、气象项目区域气候以苏北灌溉总渠为界,以北属南温带气候。
年平均气温13.6℃~14.7℃之间。
其中最冷月(1月)平均气温0℃~1℃之间,最热月平均气温26.7~27.5℃。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
X X高速X X标段施工组织设计1、编制依据:1.1、江西鹰瑞高速公路B8标段施工设计图纸。
1.2、济广高速公路江西鹰潭至瑞金段招标文件、济南至广州国家高速公路江西鹰潭至瑞金段建设项目《管理手册》等。
1.3、《公路桥涵施工施工技术规范》、《公路路基施工技术规范》JTG F10-2006、《公路工程技术标准》JTG B01-2003、《公路工程质量检验评定标准》JTG F80/1-2004、《混凝土结构工程施工质量验收规范》GB 50204-2002、《桥涵》施工手册等。
1.4、现场调查、勘察的有关资料整理。
2、工程概况2.1、工程简介鹰潭至瑞金高速公路是国家高速公路规划网中“7918”网中的第四纵-济南至广州高速公路赣中段,路线起点位于江西省鹰潭市余江县洪湖水库黄柏张家,终点位于瑞金市武阳乡,全长308.777km,设计为全封闭、全立交,双向四车道高速公路,设计时速100Km/h,整体式路基宽度26m。
第B8合同段起讫里程为K341+655.425~K351+620,全长9.965Km。
标段起点位于白舍镇大昌下村与B7标的终点相接,经赤岭头村、西山村、上王村、刘家村、戴家村、际下村,至坪上村到达标段终点。
主要工作内容为:路基土石方开挖、填筑及路基附属工程、桥梁、涵洞、既有道路改移等工程,标段内设南丰服务区一处。
2.2、工程特点、难点及重点2.2.1本标段施工管段较长,路基开挖土石方共计237.4万m3,路基填方共计175.8万m3,土石方数量较大,需优化组合熟练的施工队伍,配备充足的土石方施工设备,分多个区段平行施工,确保按期完成。
2.2.2标段内路基工程填挖数量大、高填深挖段落多,部分路段穿越高液限粘土、流状软土、鱼塘等不良地段,地基需进行特别处理。
同时,填方段落需严格按设计要求进行强夯或冲击碾压施工,是路基工程质量控制的关键。
2.2.3本标段桥梁上部采用后张法预应力砼小箱梁、空心板梁,装配式预应力砼空心板梁采用先简支后连续体系,施工工艺要求高,是桥梁施工控制的重点。
2.2.4沿线村镇密布,植被多、生态良好,施工中做好文明施工及保护环境工作,尽量减少污染和不污染至关重要,维护当地生态平衡是施工中的重点。
2.3、设计标准2.3.1、设计时速:100K m/h2.3.2、路幅宽度:26.0m,双向四车道。
整体式路基宽度26m,其中:单向行车道宽2×3.75m,中间带宽度3.5m(含中央分割带宽2.0m和两侧路缘带宽各0.75m),硬路肩宽3.0m(含路缘带宽0.5m),土路肩宽0.75m。
分离式路基宽度13m,其中:行车道宽度2×3.75m,右侧硬路肩宽3.0m(含右侧路缘带宽0.5m),左侧硬路肩宽1.0m(含路缘带0.5m),土路肩宽0.75m。
2.4、主要工程数量主要工程数量表表12.5.1、气象本地气候温和、雨量充沛、四级分明。
降水一般集中在3~6月份,多以暴雨的形式集中降水,年平均气温18.3℃。
气温蒸发度的变化与地形起伏、植被发育程度关系密切。
一般平原地区气温较高,蒸发度较大,相对湿度达76%~80%。
2.5.2、水文本标段路线属于抚河流域的水文地质亚区,地表水发育,抚河支流盱江及其支流贯穿全段,且山间冲沟、河流发育,一般长年流水,水量较大,K342+700~K342+800段发育一条宽度约100米的河流及K351+410~K351+430处岗间沟谷地发育一条宽度约20米的河流,区内地表水发育。
2.5.3、地质线路位于华南褶皱系武夷山隆起和南城——南丰——广昌断线盆地边缘,地形以花岗岩组成的高岗地及低丘为主。
花岗岩及花岗片麻岩区风化剥蚀严重,地势起伏大,山势陡峭,植被发育。
2.5.4、地形线路大致呈南北走向,地形总体起伏较大,根据沿线的地形地貌和地层岩性情况,该段主要处于白舍剥蚀高岗地区。
由于区内的岗地多被开垦为桔园,植被多不发育,而局部岗地山顶未开垦区则植被十分发育。
区内岗间盆地和洼地发育,多为长条状,且多为水稻田,地势微倾。
3、施工准备工作安排3.1、临时设施3.1.1、根据本工程的实际情况,本标段大部分为土石方工程,均采用机械作业,临建工程主要集中在桥梁预制厂及大、中桥施工现场等。
3.1.2、拌和站根据本标段管段长,运输道路不便等特点,共设置大小三个搅拌站,分别设于K342+900处(赤领头大桥8#台附近)、K346+000段(南丰服务区左侧)、K349+450段(中和分离式立交桥附近)3.1.3、K342+900、K349+450搅拌站内设钢筋加工场地、库房等。
预制梁场设于K346+000附近。
3.2、临时道路1、为了维护当地的交通,经当地政府同意将白舍镇至中和段,部分乡村公路加宽,部分弯道取直,每隔200米设置错车台一个。
2、贯穿整个线路修筑一条运输土方的施工的施工便道,作为场地运输的主要干线。
3、因部分地段处于稻田区,地势低凹,淤泥较深。
为了保证道路能够畅通,所有的淤泥要全部清除,换填砂砾,并且做好排水工作。
3.3、施工用水根据现场的地形条件K342+900搅拌站可直接使用密江水;K346+000搅拌站及梁场,因地下水较丰富,在地势低洼处打机井使用地下水;K349+450搅拌站可直接使用旁边水塘内水。
本地区水质均较好,对砼无腐蚀作用可直接使用。
3.4、供电分别在搅拌站安装560K v A变压器各一台,高压在附近接地方电网。
为了防止因停电而造成停工,在每个搅拌站备200K W发电机组一台。
4、施工方法和工艺技术方案按照“统筹规划、专业分工、平行施工、立体展开”的原则,本标段安排三个项目队分区段组织施工,由项目经理部进行综合协调,各项目队平行施工,队伍部署及任务划分见表2。
施工队伍部署及任务划分(表2)(1)路基工程:安排三个项目队,采用机械化作业、多工作面平行施工。
开工后优先安排软土路基段施工,尽早完工,路堑土方采用挖掘机开挖,自卸汽车运土,石方采用控制爆破、边坡采用预裂光面爆破施工,开挖完并及时防护,填方采用大型振动压路机、冲击式压路机联合分层碾压,试验跟踪检测,填方段落严格按设计要求做好强夯、冲击碾压工作,确保工程质量。
(2)桥梁工程:根据现场的实际情况,水中墩桩基础采用钻孔桩成孔。
陆地上桥墩基础采用人工挖掘成孔。
墩身采用厂制定型钢模立模,一次全高泵送浇筑。
桥梁采用分段集中预制,汽车吊架设。
(3)附属工程:采用机械拌制砂浆,人工挤浆法砌筑。
(4)公路改移:公路改移工程紧前安排施工,并做好临近的村镇保畅工作。
4.2、路基工程施工方案本标段路基土石方数量较大,高填深挖段落多,计划安排三个项目队,分四个区段、按照“重点先行、分段展开、平行施工”的原则组织施工,配备劳力180人,2009年5月31日前完成路基土石方工程施工。
路基施工以软弱地段路基地基处理、深挖路堑、高填路堤、失稳边坡加固段等为重点控制项目,配备成套的大型土石方机械设备,组织机械化施工,以成熟、先进的施工技术,如大型振动压路机、冲击式压路机联合分层碾压、试验跟踪检测等技术优质高效的完成路基工程施工。
土石方填筑地段采用推土机摊铺,平地机整平,重型振动压路机、冲击压路机联合分层碾压,填方路段,严格按设计要求做好冲击碾压及强夯工作,路堑土方采用挖掘机直接开挖,装载机装车,15t自卸车运载。
路堑石方表层采用挖掘机直接开挖,装载机装车,15t自卸车运载,坚硬地段辅以弱松动爆破,边坡光面爆破技术,防护工程紧跟施工。
4.2.1、软土路基处理本标段路基部分路段位于软土、高液限粘土、流状软土地段,共计3100m,桥头采用碎石、石灰复合桩处理,软土路基进场后优先安排施工,以确保路基按期完工。
4.2.1.1软土、高液限粘土、流状软土处理(1)、软土厚度小于2米时,力学性质较好,路基稳定性及施工后沉降均满足要求时仅设置地表砂垫层处理;如路基填高较大,路基稳定性不足但施工后沉降满足要求时,采用地表砂垫层结合土工布或土工格栅加筋进行处理。
(2)、软土厚度2~3米且下有硬壳层的软弱地基,采用在软基上摊铺30~50cm厚的砂垫层,然后视情况在砂垫层上铺土工格栅包裹30cm厚开山石料或碎石土数层的方法处理。
(3)、在软土厚度小于3米且出露面积较小时采用地表换填法进行处理,开挖的淤泥作废方,并视地下水情况采用砂、普通土或开山石碴回填。
(4)、对于常年积水、排水困难的极软塑流塑的地段。
可采用抛石挤淤换填开山石或换填土、换填砂砾。
(5)、对于软土深度大于3米的地段,因受软土物理及力学特性、排水条件等因素影响,根据实际情况将淤泥清除一部分,剩余的进行抛石挤淤换填砂砾。
换填石料时,不能换填膨胀性岩石、易溶性岩石、崩解性岩石和盐花岩石,填筑材料最大粒经应小于20cm,采用大吨位的振动压路机分层碾压,碾压速度2~4km/h、频率30hz,1/4错轮,强震6~8遍。
4.2.2、台后碎石、石灰复合桩施工本标段桥梁台后均采用φ40cm复合桩进行处理,采用LC履带式沉管桩机进行施工。
正式施工前应进行成桩试验,试验桩一般为7~9根,施工顺序从四周边开始向中心进行,相邻两桩必须跳跃间打;主要工艺流程为:(1)场地平整、测量放线、桩机就位,人工合龙活瓣式桩尖,对准地面上放样的桩位;(2)开动振动机把套管沉入土中,如遇到坚硬难沉的土层,可辅助以喷气或射水沉入,把套管沉到设计深度;(3)将料斗插入桩管,向管内灌入一定量的碎石;(4)再将套管提升到一定高度,套管内的碎石被压缩空气从管内压出;(5)继后将套管沉入到规定的深度,并加以振动,使排出的碎石振密;(6)再一次向套管内灌入一定量碎石;(7)把套管提升到规定的高度;(8)重复(5)~(7)工序,直到地面,成桩。
施工中应保证起重设备平稳,导向架与地面垂直,垂直偏角不应大于1.5%,成孔中心与设计桩位偏差不应大于50mm,桩径偏差控制在±20mm以内,桩长偏差不大于100mm;若地表水丰富或较软弱,可先铺一层碎石垫层,有利于排水,同时提高地基强度,便于机械和施工人员行走,振动成桩至地面时应向下复振1m,确保地表不产生缺碎石的凹桩。
4.2.3、强夯及冲击碾压施工为了提高路基压实度及增强路基整体强度、均匀性,加速路基土体固结,最大限度地减少路基施工后自然沉降,最终控制路基总沉降量,同时为了检验路基压实程度,确保路基工程施工质量,进而保证路面质量。
填土高大于6m地段采用冲击碾压或强夯进行处理,是路基工程质量控制的重点,施工工艺详见“重点(关键)和难点工程的施工方案、方法及其措施”。
4.2..4、路堑施工(1)、路堑土方施工土方采用挖掘机按图纸要求自上而下进行,并及时用人工配合挖掘机整刷边坡,靠近基床底层表面及边坡以人工开挖。
(2)、路堑石方施工石质路堑开挖采取控制爆破施工方案。
