基础防腐工程施工方案
基础防腐工程施工方案

基础防腐施工方案1.工程概况:本工程为钢筋混凝土独立基础施工,由于地下水位较高,且地下水腐蚀性较强,为了保证基础钢筋不受腐蚀,依据设计要求在基础垫层顶和基础周围与土接触面做一道防腐,具体做法为:两道冷底子油,两遍热沥青。
2.编制依据:a.施工组织设计b.《建筑工程施工工艺标准》(DB64/T-2003)3.沥青的施工要求:本工程选用建筑石油沥青,沥青牌号为30号.沥青拌和温度要求:当环境温度在5℃以上时为160~180℃;当环境温度在-10~-15℃时为190~210℃。
涂覆的隔离层层数为两遍,每层厚度1.5~2.0mm。
涂抹时要纵横交错进行。
4.冷底子油涂刷要求:涂刷冷底子油时混凝土表面必须干燥;冷底子油要均匀满涂;涂刷前先对混泥土表面蜂窝、麻面等缺陷进行局部处理,具体做法为:蜂窝和不严重的麻面用砂浆补好,面积超过0.04㎡时要将表面凿开,用高标号混泥土修补,对于表面突出部分和灰疤子要砸掉。
表面处理好涂刷两遍冷底子油。
5.防腐施工工艺:a、对基础表面进行清理,先用扫把扫掉浮灰,再用小毛刷将局部余灰刷掉,尤其是边角部分和基础承台与垫层接触地方要清理彻底。
b、冷底子油涂刷两遍,对于边角部分多刷一遍,保证沥青能与混泥土有效粘接。
c、第一遍沥青涂刷,要控制涂刷厚度在15mm~20mm之间,对于基础承台与垫层接触部分要抹成小圆角。
d、第二遍沥青涂刷,等第一遍沥青凝固后开始第二遍沥青涂刷,表面要涂刷均匀、平整,不得有气泡、空鼓现象。
6.冬期防腐施工要求防腐施工温度不宜低于5℃,一般选择在白天9:00~16:00之间施工,如果温度低于0℃时必须采取措施,具体做法为在施工每一个基础时,依据基础尺寸制作暖棚,在棚内生火炉,保证防腐施工温度。
7.防腐施工安全保障措施a、操作人员必须佩戴好安全防护用品;b、操作人员必须严格按照防腐施工操作规程操作;c、沥青熬制时非操作人员不得接近沥青锅;d、液态沥青运输必须有专人指挥,要确保运输安全;e、沥青熬制要注意防火;f、涂刷基础短柱部分沥青时要用木梯子,且有可靠支撑点。
防腐场地施工方案(3篇)

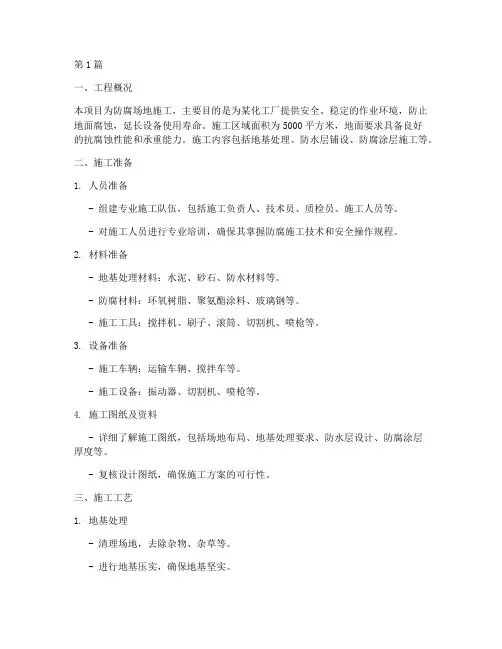

第1篇一、工程概况本项目为防腐场地施工,主要目的是为某化工厂提供安全、稳定的作业环境,防止地面腐蚀,延长设备使用寿命。
施工区域面积为5000平方米,地面要求具备良好的抗腐蚀性能和承重能力。
施工内容包括地基处理、防水层铺设、防腐涂层施工等。
二、施工准备1. 人员准备- 组建专业施工队伍,包括施工负责人、技术员、质检员、施工人员等。
- 对施工人员进行专业培训,确保其掌握防腐施工技术和安全操作规程。
2. 材料准备- 地基处理材料:水泥、砂石、防水材料等。
- 防腐材料:环氧树脂、聚氨酯涂料、玻璃钢等。
- 施工工具:搅拌机、刷子、滚筒、切割机、喷枪等。
3. 设备准备- 施工车辆:运输车辆、搅拌车等。
- 施工设备:振动器、切割机、喷枪等。
4. 施工图纸及资料- 详细了解施工图纸,包括场地布局、地基处理要求、防水层设计、防腐涂层厚度等。
- 复核设计图纸,确保施工方案的可行性。
三、施工工艺1. 地基处理- 清理场地,去除杂物、杂草等。
- 进行地基压实,确保地基坚实。
- 铺设防水材料,防止水分渗透。
2. 防水层铺设- 选择合适的防水材料,如聚氨酯防水涂料。
- 按照设计要求,进行防水层施工,确保防水层均匀、无气泡、无裂缝。
3. 防腐涂层施工- 选择合适的防腐材料,如环氧树脂涂料。
- 根据涂层要求,进行底漆、中漆、面漆的施工。
- 施工过程中,严格控制涂层厚度,确保防腐效果。
四、施工步骤1. 场地清理- 对施工场地进行清理,确保无杂物、杂草等。
2. 地基处理- 根据设计要求,进行地基压实。
- 铺设防水材料,确保防水效果。
3. 防水层施工- 按照设计要求,进行防水层施工。
4. 防腐涂层施工- 进行底漆施工,确保涂层与基层牢固结合。
- 进行中漆施工,提高涂层耐腐蚀性能。
- 进行面漆施工,提高涂层外观质量。
5. 涂层检查- 施工完成后,对涂层进行检查,确保涂层均匀、无气泡、无裂缝。
6. 验收- 施工完成后,进行验收,确保施工质量符合设计要求。
基础砼防腐专项方案

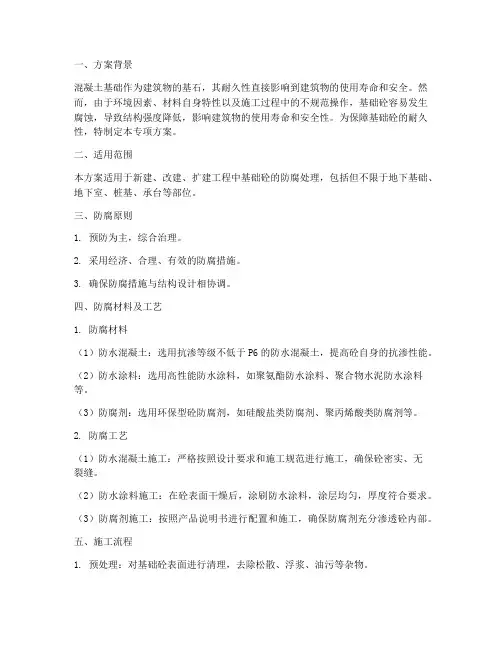

一、方案背景混凝土基础作为建筑物的基石,其耐久性直接影响到建筑物的使用寿命和安全。
然而,由于环境因素、材料自身特性以及施工过程中的不规范操作,基础砼容易发生腐蚀,导致结构强度降低,影响建筑物的使用寿命和安全性。
为保障基础砼的耐久性,特制定本专项方案。
二、适用范围本方案适用于新建、改建、扩建工程中基础砼的防腐处理,包括但不限于地下基础、地下室、桩基、承台等部位。
三、防腐原则1. 预防为主,综合治理。
2. 采用经济、合理、有效的防腐措施。
3. 确保防腐措施与结构设计相协调。
四、防腐材料及工艺1. 防腐材料(1)防水混凝土:选用抗渗等级不低于P6的防水混凝土,提高砼自身的抗渗性能。
(2)防水涂料:选用高性能防水涂料,如聚氨酯防水涂料、聚合物水泥防水涂料等。
(3)防腐剂:选用环保型砼防腐剂,如硅酸盐类防腐剂、聚丙烯酸类防腐剂等。
2. 防腐工艺(1)防水混凝土施工:严格按照设计要求和施工规范进行施工,确保砼密实、无裂缝。
(2)防水涂料施工:在砼表面干燥后,涂刷防水涂料,涂层均匀,厚度符合要求。
(3)防腐剂施工:按照产品说明书进行配置和施工,确保防腐剂充分渗透砼内部。
五、施工流程1. 预处理:对基础砼表面进行清理,去除松散、浮浆、油污等杂物。
2. 防水混凝土施工:按照设计要求和施工规范进行防水混凝土浇筑,确保砼密实、无裂缝。
3. 防水涂料施工:在砼表面干燥后,涂刷防水涂料,涂层均匀,厚度符合要求。
4. 防腐剂施工:按照产品说明书进行配置和施工,确保防腐剂充分渗透砼内部。
5. 验收:施工完成后,对基础砼进行质量验收,确保防腐效果达到预期。
六、质量控制1. 施工过程中,加强对原材料、施工工艺、施工质量的管理,确保防腐效果。
2. 定期对基础砼进行巡查,发现问题及时处理。
3. 做好施工记录,为后期维护提供依据。
七、结语本方案旨在通过科学、合理的防腐措施,延长基础砼的使用寿命,保障建筑物的安全与稳定。
在施工过程中,严格按照方案执行,确保防腐效果。
基础防腐施工方案

基础防腐施工方案简介基础防腐施工方案是在建筑物的基础施工阶段,为了保护基础结构免受腐蚀和破坏而采取的一系列措施。
针对不同的基础类型和使用环境,选择合适的防腐材料和施工方法,可以提高基础的耐久性和安全性。
本文将介绍基础防腐施工方案的一般步骤、常用的防腐材料和施工方法,以及施工后的验收和维护。
一、施工前准备工作在进行基础防腐施工之前,需要做好以下准备工作:1. 确定基础类型和使用环境根据工程设计要求和基础类型,确认需要施工防腐的基础部位和面积。
同时考虑基础所处的环境条件,包括土壤酸碱度、含有腐蚀物质的地下水等。
2. 选择合适的防腐材料和施工方法根据基础的类型和使用环境,选择合适的防腐材料和施工方法。
常用的防腐材料包括聚合物防腐涂料、沥青防腐材料、铝箔和沥青复合材料等。
施工方法可以采用刷涂、喷涂、贴粘等方式。
3. 准备施工材料和设备根据防腐材料的选择,准备好所需的防腐涂料、刷子、喷涂设备等施工材料和设备。
4. 清理基础表面在施工之前,需要对基础表面进行清理,去除杂物、油污和锈蚀等物质,确保基础表面干净平整。
5. 进行基础表面处理根据防腐材料的要求,对基础表面进行处理。
常见的处理方式包括除锈、喷砂、打磨等,以提供一个良好的基础表面。
二、防腐施工步骤基础防腐施工的一般步骤如下:1. 底涂施工将选择的防腐涂料进行搅拌,然后使用刷子、辊筒或喷涂设备进行底涂施工。
底涂主要用于填充基础表面的微小孔隙和增加防腐涂层的附着力。
2. 防腐涂料施工等待底涂完全干燥后,将防腐涂料进行搅拌,然后使用刷子、辊筒或喷涂设备进行正面涂装。
根据需要,可以涂装多层,以增加防腐效果。
3. 检查和修补施工完毕后,对防腐涂层进行检查,确保涂层的质量和完整性。
如发现涂层有损坏或缺陷,及时进行修补,以保持防腐涂层的完整性。
4. 完工验收在防腐施工完成后,进行完工验收。
验收标准包括涂层的厚度、附着力、表面质量等。
符合要求的防腐施工可以正式交付使用。
防腐工程施工方案(3篇)

第1篇一、工程概况本工程位于XX地区,主要工程内容包括管道、设备、钢结构等设施的防腐处理。
工程范围包括但不限于:管道防腐、设备防腐、钢结构防腐等。
施工周期为XX个月,为确保工程质量、安全、进度,特制定本防腐工程施工方案。
二、施工准备1. 组织准备(1)成立防腐工程施工领导小组,负责工程的全面管理和协调。
(2)明确各岗位责任,制定岗位责任制。
(3)组织施工人员进行技术培训,提高施工技能和安全意识。
2. 技术准备(1)根据设计图纸和相关规范,编制详细的防腐施工方案。
(2)对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
(3)对施工材料、设备进行检验,确保其符合质量标准。
3. 材料准备(1)防腐材料:环氧树脂、聚氨酯、玻璃钢等。
(2)辅助材料:砂纸、溶剂、脱脂剂、稀释剂等。
(3)施工工具:刷子、滚筒、喷枪、砂轮机等。
4. 设备准备(1)管道防腐设备:管道清洗设备、防腐涂层设备等。
(2)设备防腐设备:喷砂设备、涂层设备等。
(3)钢结构防腐设备:喷砂设备、涂层设备等。
三、施工工艺1. 管道防腐(1)管道清洗:采用高压水射流清洗管道,去除管道内的污垢、锈蚀等。
(2)管道脱脂:采用脱脂剂对管道进行脱脂处理,确保管道表面清洁。
(3)防腐涂层:根据管道材质和防腐要求,选择合适的防腐涂层材料,采用刷涂、喷涂或滚涂等方法进行施工。
2. 设备防腐(1)设备清洗:采用高压水射流清洗设备,去除设备表面的污垢、锈蚀等。
(2)设备脱脂:采用脱脂剂对设备进行脱脂处理,确保设备表面清洁。
(3)防腐涂层:根据设备材质和防腐要求,选择合适的防腐涂层材料,采用刷涂、喷涂或滚涂等方法进行施工。
3. 钢结构防腐(1)钢结构清洗:采用高压水射流清洗钢结构,去除钢结构表面的污垢、锈蚀等。
(2)钢结构脱脂:采用脱脂剂对钢结构进行脱脂处理,确保钢结构表面清洁。
(3)防腐涂层:根据钢结构材质和防腐要求,选择合适的防腐涂层材料,采用喷砂、喷涂或滚涂等方法进行施工。
防腐木工程施工方案三篇

防腐木工程施工方案三篇篇一:防腐木工程施工方案1施工作法:基层处理→样板引路→木龙骨制作安装→防腐木刷木油、安装→清理、养护2操作要点:(1)基层处理:清除基层表面的砂浆、油污和垃圾,用水冲洗、晾干。
(2)样板引路:防腐木施工必须执行样板引路,做出样板检查达标后,方能大面积进行施工。
(3)木龙骨制作安装:严格按照设计图纸要求,根据基础面层的平面尺寸进行找中、套方、分格、定位弹线,形成方格网,安装固定龙骨在基础必须打水平,保证安装后整个平台水平面高度一致。
(4)防腐木刷木油、安装:防腐木整体面层宜用木油涂刷,达到防水,防起泡,防起皮和防紫外线的作用。
防腐木的安装通过镀锌连接件或不锈钢连接件与木龙骨进行连接,每块板与龙骨接触处需用两颗钉。
(5)清理、养护:安装完后及时对防腐木表面清理、打扫干净,注意对成型产品(工序)的保护。
2.3施工质量措施:(1)防腐木的品种、质量必须符合设计要求。
(2)木结构基层的处理必须符合设计要求,应充分保持防腐木材与地面之间的空气流通,以有效延长木结构基层的寿命。
(3)制作安装防腐木时,龙骨间距应符合设计要求,防腐木面层之间需按设计要求留缝,缝隙的宽度应均匀一致。
(4)防腐木连接安装时须预先钻孔,以避免防腐木开裂,安装必须牢固。
平台板与木龙骨联接,每块板与龙骨接触处需用两颗钉。
所有的连接应使用镀锌连接件或不锈钢连接件及五金制品,以抗腐蚀,绝对不能使用不同金属件,否则很快会生锈。
(5)平台安装完成后,为了保护板面清洁美观,宜用木油涂刷表面,而不能按照常规油漆涂刷。
木油可以在木器表面加上一层保护膜,使其可以达到防水,防起泡,防起皮和防紫外线的作用。
4成品保护技术措施铺装好的防腐木栈道,要采取切实可靠的防止污染措施,禁止施工完毕后立即上人。
5安全环保技术措施(1)加强对作业人员的安全、环保意识教育,严格遵守公司关于《环境/职业健康安全作业指导书》的有关规定。
(2)在运输、堆放、施工过程中应注意避免扬尘、遗撒等现象,在施工现场,防腐木材应通风存放,应尽可能的避免太阳暴晒。
承台基础防腐施工方案

承台基础防腐施工方案一、施工前准备工作1.确定施工区域和范围:根据工程设计图纸及相关规定确定施工的具体区域和范围,做好标示和限定围挡。
2.准备材料和设备:根据工程要求,准备好所需要的防腐材料、工具和设备。
例如:涂料、刷子、喷枪等。
3.检查基础情况:对待防腐的承台基础进行检查,确保基础表面平整、无裂缝、无松散物质等。
4.清理基础:将承台基础表面的灰尘、油污等杂物清理干净,以确保涂料的附着性和防腐效果。
二、防腐施工步骤与方法1.底漆处理:首先对基础进行底漆处理,底漆能增加涂料与基础的附着力,提高防腐效果。
底漆的选择要符合工程要求,并根据涂料的特性进行搭配。
2.中涂处理:在底漆干燥后,进行中涂处理。
中涂是为了增加防腐涂料的厚度,提高其防腐效果。
在施工过程中,要注意涂料的均匀性和厚度的控制。
3.面涂处理:当中涂干燥后,进行面涂处理。
面涂是最后一层涂料,起到封闭和保护的作用。
面涂要选择适合的防腐涂料,确保外界因素对基础的侵蚀和破坏。
4.补强处理:在施工过程中,如发现基础有裂缝、空鼓等问题,要及时进行补强处理。
使用适合的填缝剂或补强材料进行修补,确保施工质量。
5.检查和清理:防腐施工完成后,要进行检查和清理工作。
检查涂层的质量和附着力,如有问题及时进行修补。
清理施工现场,清除杂物和余料。
三、注意事项和施工要求1.施工环境和条件:选择适合的施工环境和条件进行施工,避免在风大、雨天等恶劣环境下施工。
2.涂料和涂刷工具:选择优质的防腐涂料和适合的刷子、喷枪等涂刷工具,确保施工质量。
3.涂刷方法和次数:采用均匀、连续的涂刷方法,保证涂料的覆盖和质地。
涂刷次数要根据涂料的特性和基础的需要进行调整。
4.施工温度和湿度:在施工过程中,要确保温度和湿度适宜,避免高温和潮湿环境对涂料的影响。
5.防护措施:施工人员要做好个人防护措施,如佩戴帽子、口罩、手套等。
同时,要做好周围设施和财产的保护,避免施工过程中的意外损坏。
通过以上施工方案,可以有效地对承台基础进行防腐处理,保护基础的稳定性和耐久性,延长其使用寿命。
基础防腐蚀专项方案

一、方案背景随着我国经济的快速发展,工业基础设施的建设规模不断扩大,基础防腐蚀问题日益凸显。
为了确保建筑物的使用寿命和安全性,降低维修成本,提高经济效益,特制定本基础防腐蚀专项方案。
二、方案目标1. 提高基础结构的耐腐蚀性能,延长使用寿命。
2. 确保基础结构在恶劣环境下安全稳定运行。
3. 降低维修成本,提高经济效益。
三、方案内容1. 工程概况本工程基础防腐蚀范围包括:地基、基础、地下室、设备基础等。
2. 防腐蚀材料选择(1)混凝土基础:选用耐腐蚀性较好的高强混凝土,如硅酸盐水泥、火山灰水泥等。
(2)钢结构基础:选用耐腐蚀性较好的低合金结构钢或不锈钢。
(3)防腐蚀涂层:选用环氧树脂、聚氨酯、氟碳树脂等耐腐蚀性较好的涂料。
3. 防腐蚀施工工艺(1)混凝土基础防腐蚀施工:1)清除基础表面污垢、油渍、杂物等。
2)对混凝土表面进行打磨、抛丸、喷砂等处理,达到一定的粗糙度。
3)涂刷底漆,提高混凝土与涂层的附着力。
4)涂刷面漆,形成保护层。
(2)钢结构基础防腐蚀施工:1)清除钢结构表面的锈蚀、油渍、杂物等。
2)对钢结构表面进行打磨、抛丸、喷砂等处理,达到一定的粗糙度。
3)涂刷底漆,提高钢结构与涂层的附着力。
4)涂刷面漆,形成保护层。
4. 防腐蚀施工质量要求(1)混凝土基础:1)混凝土强度等级应符合设计要求。
2)混凝土表面无裂缝、蜂窝、麻面等缺陷。
3)涂层无漏涂、脱落、流淌等缺陷。
(2)钢结构基础:1)钢结构表面无锈蚀、油渍、杂物等。
2)涂层无漏涂、脱落、流淌等缺陷。
3)涂层厚度应符合设计要求。
四、方案实施1. 成立基础防腐蚀施工小组,负责施工过程中的技术指导和监督。
2. 对施工人员进行专业培训,确保施工人员掌握防腐蚀施工技术。
3. 严格按照施工工艺进行施工,确保施工质量。
4. 施工过程中,做好安全防护措施,确保施工人员安全。
五、方案总结本基础防腐蚀专项方案针对混凝土基础和钢结构基础,提出了相应的防腐蚀材料和施工工艺。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基础防腐施工方案
1.工程概况:
本工程为钢筋混凝土独立基础施工,由于地下水位较高,且地下水腐蚀性较强,为了保证基础钢筋不受腐蚀,依据设计要求在基础垫层顶和基础周围与土接触面做一道防腐,具体做法为:两道冷底子油,两遍热沥青。
2.编制依据:
a.施工组织设计
b.《建筑工程施工工艺标准》(DB64/T-2003)
3.沥青的施工要求:
本工程选用建筑石油沥青,沥青牌号为30号.沥青拌和温度要求:当环境温度在5℃以上时为160~180℃;当环境温度在-10~-15℃时为190~210℃。
涂覆的隔离层层数为两遍,每层厚度1.5~2.0mm。
涂抹时要纵横交错进行。
4.冷底子油涂刷要求:
涂刷冷底子油时混凝土表面必须干燥;冷底子油要均匀满涂;涂刷前先对混泥土表面蜂窝、麻面等缺陷进行局部处理,具体做法为:蜂窝和不严重的麻面用砂浆补好,面积超过0.04㎡时要将表面凿开,用高标号混泥土修补,对于表面突出部分和灰疤子要砸掉。
表面处理好涂刷两遍冷底子油。
5.防腐施工工艺:
a、对基础表面进行清理,先用扫把扫掉浮灰,再用小毛
刷将局部余灰刷掉,尤其是边角部分和基础承台与垫
层接触地方要清理彻底。
b、冷底子油涂刷两遍,对于边角部分多刷一遍,保证沥
青能与混泥土有效粘接。
c、第一遍沥青涂刷,要控制涂刷厚度在15mm~20mm
之间,对于基础承台与垫层接触部分要抹成小圆角。
d、第二遍沥青涂刷,等第一遍沥青凝固后开始第二遍沥
青涂刷,表面要涂刷均匀、平整,不得有气泡、空鼓
现象。
6.冬期防腐施工要求
防腐施工温度不宜低于5℃,一般选择在白天9:00~16:00之间施工,如果温度低于0℃时必须采取措施,具体做法为在施工每一个基础时,依据基础尺寸制作暖棚,在棚内生火炉,保证防腐施工温度。
7.防腐施工安全保障措施
a、操作人员必须佩戴好安全防护用品;
b、操作人员必须严格按照防腐施工操作规程操作;
c、沥青熬制时非操作人员不得接近沥青锅;
d、液态沥青运输必须有专人指挥,要确保运输安全;
e、沥青熬制要注意防火;
f、涂刷基础短柱部分沥青时要用木梯子,且有可靠支撑
点。
