卸料平台的限载设置

合集下载

卸料平台搭设规范

卸料平台搭设规范

一、卸料平台概况悬挑式卸料平台,以槽钢作主次梁,焊接成平面受力框架,一端搁置在楼板上,一端用钢丝绳吊挂。

悬挑式卸料平台分别在两个大区域阶段使用,裙房施工阶段和主楼施工阶段,裙楼与主楼施工阶段均从三层开始每层均设置悬挑式卸料平台。

二、卸料平台设计思路为方便主体结构施工时周转材料的转运,主楼2层以上(含2层)需在结构周边拟定部位布置工具式卸料平台,卸料平台尺寸为 2.5米宽,5米长,采用18#、14#、12#槽钢焊接而成。

本工程卸料平台应采用型钢焊接成主框架,主挑梁型号采用18号槽钢,两侧应分别设置前后两道斜拉钢丝绳。

锚固端预埋巾22U型环,每层预埋的钢筋锚环既是主挑梁锚固环,也作为斜拉钢丝绳吊。

卸料平台底部应用花纹钢板焊接固定,与外架之间的间隙封闭连接。

卸料平台两侧面设置固定的防护栏杆,其立杆与主挑梁焊接固定。

防护栏杆内侧采用钢板网封闭,并挂设限载标志牌。

外架平台处的横杆应采用搭接方式,以便拆改后,卸料平台能顺利安装和使用。

卸料平台在使用过程中,将两侧及前方用模板竖向封闭,防止杂物坠落。

三、悬挑式卸料平台标准化构造平台宽3m,长5.2m,锚入建筑物1m,最大容许荷载1t。

采用[18a槽钢作主梁,[14、[12槽钢作次梁,间距1000mm , 6 X19+1钢丝绳(①21.5mm ),外侧钢丝绳距主梁端头500mm,两道钢丝绳间距1m。

[14、[12槽钢次梁两端头焊接①25短钢筋,上面插①48 X3.5钢管作防护栏杆。

防护栏杆高1.2m,栏杆内侧挂密目安全网一道,下口设180mm 高挡脚板。

楼板内预埋①22钢筋锚环,固定[18a槽钢主梁。

四、悬挑式卸料平台标准做法图悬挑式卸料平台平面示意图MM is#槽钢/ / / /」;12#槽钢3根二」-厂建6 3花纹钢板与槽钢煌接,// h Zjooop 1200“ 220014#槽钢*i 1*1 1I*t '*) '*1・・I*I 1*I*; <** 1I » t i---: t.片 ::*t**::OOunC\1jooajoo^jooo,/3000 「MX悬挑式卸料平台侧立面示意图18|1«片12#«Vr j .';■ ;-2.5机艸輛*rT^—U型环预埋示意图效果图此处为脚手架空档,使用时应张挂安全平网,并于平网上部铺设专用防滑脚手板,随楼层周转使□用。

悬挑卸料平台规范

悬挑卸料平台规范

悬挑卸料平台规范
悬挑卸料平台是一种用于卸料和运输货物的设备,主要用于建筑工地、货物仓库等场所。

为了确保悬挑卸料平台的安全和正常使用,需要遵守以下规范:
1. 平台结构规范:悬挑卸料平台的结构应符合国家相关标准和规范,其安装、拆卸、维护等工作必须由专业人员进行。

2. 载荷限制:悬挑卸料平台在使用过程中,应遵守规定的最大载荷限制。

超过承载能力的重量会导致平台倾斜或坍塌,造成严重的安全事故。

3. 保护设施:悬挑卸料平台周围应设置防护栏杆或安全网,以防止人员或物品从平台上掉落。

4. 使用限制:禁止在悬挑卸料平台上进行高风险作业,如焊接、切割等。

严禁在平台上进行推车、运动等行为。

5. 确保平稳:悬挑卸料平台在使用前应进行平衡调试,确保平台平稳运行。

在升降过程中要保持均匀速度,避免急停急启档造成平台晃动。

6. 安全接地:悬挑卸料平台的金属结构和电气设备应接地,以防止静电及电气火灾。

7. 定期检查:定期对悬挑卸料平台进行维护和检查,确保各项部件的安全可靠。

8. 紧急救援措施:悬挑卸料平台应配备灭火器等安全设备,并制定应急预案,以应对突发情况。

9. 操作人员规范:悬挑卸料平台的操作人员应经过专业培训,具备相关证书。

操作人员在使用过程中应严格按照使用手册和相关规定操作,切勿越界、戏弄或跳跃。

10. 监控和警示:悬挑卸料平台的操作部位应设有明显的警示标志和安全提示,方便操作人员和周围人员提醒注意安全。

总之,严格遵守悬挑卸料平台的规范,能够确保其安全可靠的运行。

只有依法正确使用悬挑卸料平台,才能提高工作效率,并保护人员和财产的安全。

卸料平台方案

卸料平台方案

卸料平台方案1、工程概况:峻峰华亭嘉园(健翔三号地工程),位于北四环中路健翔桥东南约800米,北京市朝阳区北辰西路以西,北医南路以北,西临华严北里小区,东侧为中华民族园,北距深蓝华亭约300米。

建筑面积为76650平方米,地下三层,地上4至25.5层,全现浇框架剪力墙结构,建筑檐高85.1m,标准层层高为3.0m。

为保证顶板模板,方料,支撑等周转使用,有效利用空间,缓解地面场地紧张,在建筑物13层以下悬挑式卸料平台设置在6"轴-7"轴和12"轴-13"轴交D"轴处,在13层以上悬挑式卸料平台设置在5"-6"轴和12"-13"轴交D"轴处。

2、卸料平台的设计方案及安全防护措施:2.1卸料平台的组装及材质要求:2.1.1卸料平台成型尺寸长4.5米,宽2.4米,平台面积10.8m2。

2.1.2卸料平台主梁采用2根20号槽钢,间距2.4m,两端头采用2根20号槽钢封头,次龙骨采用3根20号槽钢均匀设置,焊口采用双面满焊,厚度不小于12mm。

2.1.3卸料平台三侧防护栏杆采用φ48的钢管与主梁焊接,防护栏高度 1.5米,并刷红白相间漆以做警示标志,防护栏内侧立挂安全网后,再立放多层板并固定牢固。

2.1.4卸料平台底板采用5mm厚的花纹钢板与主梁外侧满焊,焊缝厚度不得小于12mm,内侧各设两处提升吊环。

2.2卸料平台的布置位置及悬挂点的设置2.2.1卸料平台分别悬挂在D"轴上,5"-6"轴,6"-7"轴12"-13"轴之间的梁上。

2.2.2在梁内预埋4根φ40塑料套管,下排2根梁底向上10cm,作为内侧钢丝绳接点,上排2根梁顶向下25cm作为外侧钢丝绳接点,拉接螺栓采用φ30螺栓。

2.2.3卸料平台通过4处悬挂点与墙体连接。

2.2.4悬挂点采用φ30圆钢螺环,环口焊死,焊缝双面5d,通过穿墙洞眼与钢丝绳和架体连接。

2.2.5螺环与墙体连接处内侧墙设20mm厚10*10的钢板双垫片;双螺母。

2.3钢丝绳使用2.3.1卸料平台通过钢丝绳与钩头螺环和墙体连接,钢丝绳采用φ19.5的四根钢丝绳,钢丝绳不得有锈蚀,断丝和折弯。

卸料平台搭设规范

卸料平台搭设规范

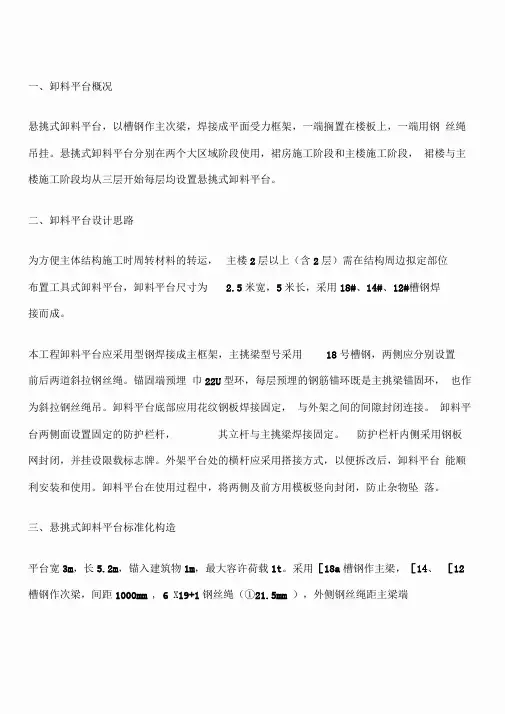

、卸料平台概况悬挑式卸料平台,以槽钢作主次梁,焊接成平面受力框架,一端搁置在楼板上,一端用钢丝绳吊挂。

悬挑式卸料平台分别在两个大区域阶段使用,裙房施工阶段和主楼施工阶段,裙楼与主楼施工阶段均从三层开始每层均设置悬挑式卸料平台。

二、卸料平台设计思路为方便主体结构施工时周转材料的转运,主楼2层以上(含2层)需在结构周边拟定部位布置工具式卸料平台,卸料平台尺寸为2.5米宽,5米长,采用18#、14#、12#槽钢焊接而成。

本工程卸料平台应采用型钢焊接成主框架,主挑梁型号采用18号槽钢,两侧应分别设置前后两道斜拉钢丝绳。

锚固端预埋φ22U型环,每层预埋的钢筋锚环既是主挑梁锚固环,也作为斜拉钢丝绳吊。

卸料平台底部应用花纹钢板焊接固定,与外架之间的间隙封闭连接。

卸料平台两侧面设置固定的防护栏杆,其立杆与主挑梁焊接固定。

防护栏杆内侧采用钢板网封闭,并挂设限载标志牌。

外架平台处的横杆应采用搭接方式,以便拆改后,卸料平台能顺利安装和使用。

卸料平台在使用过程中,将两侧及前方用模板竖向封闭,防止杂物坠落。

三、悬挑式卸料平台标准化构造平台宽3m,长5.2m ,锚入建筑物1 m ,最大容许荷载11。

采用[18a槽钢作主梁,[14、[12 槽钢作次梁,间距IOOOmm , 6x19+1钢丝绳(①21.5mm ),外侧钢丝绳距主梁端头50Omm ,两道钢丝绳间距1m。

[14、[12槽钢次梁两端头焊接①25短钢筋,上面插①48 x3.5钢管作防护栏杆。

防护栏杆高1.2m ,栏杆内侧挂密目安全网一道,下口设18Omm高挡脚板。

楼板内预埋①22钢筋锚环,固定[18a槽钢主梁。

四、悬挑式卸料平台标准做法图严丿 1 4#槽■1 2#槽钢3鉅•I一O O 'I gCXJ63花纹钢呻槽昶空■9X■?•JQOOP 1200j00Λ00ψ000Λ/ 2200Z 3000悬挑式卸料平台平面示意图豆丁旋工悬挑式卸料平台侧立面示意图U型环预埋示意图C豆丁施工效果图800此处为脚手架空档•使用时应张挂安全平网•并于平网上部铺设专用防滑脚手板,随楼 层周转使 □用口五、悬挑式卸料平台安装、移位、拆除本工程所采用悬挑式卸料平台为工具式的,安装移位拆除方便,周转率高。

卸料平台管理规定(14.04.10)

卸料平台管理规定(14.04.10)

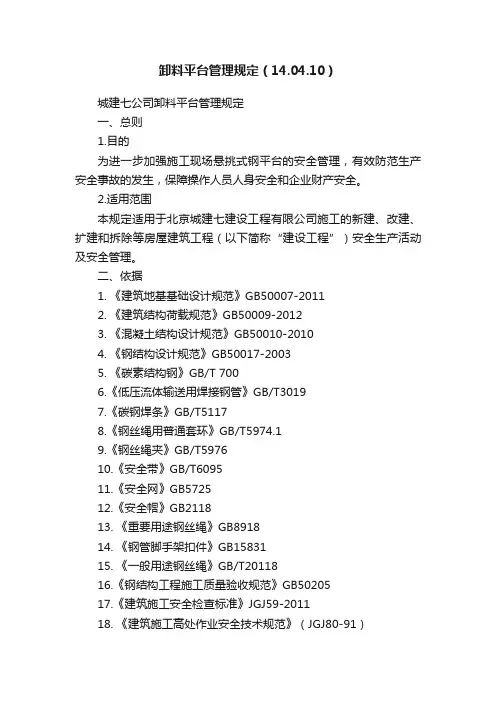

卸料平台管理规定(14.04.10)城建七公司卸料平台管理规定一、总则1.目的为进一步加强施工现场悬挑式钢平台的安全管理,有效防范生产安全事故的发生,保障操作人员人身安全和企业财产安全。

2.适用范围本规定适用于北京城建七建设工程有限公司施工的新建、改建、扩建和拆除等房屋建筑工程(以下简称“建设工程”)安全生产活动及安全管理。

二、依据1. 《建筑地基基础设计规范》GB50007-20112. 《建筑结构荷载规范》GB50009-20123. 《混凝土结构设计规范》GB50010-20104. 《钢结构设计规范》GB50017-20035. 《碳素结构钢》GB/T 7006.《低压流体输送用焊接钢管》GB/T30197.《碳钢焊条》GB/T51178.《钢丝绳用普通套环》GB/T5974.19.《钢丝绳夹》GB/T597610.《安全带》GB/T609511.《安全网》GB572512.《安全帽》GB211813. 《重要用途钢丝绳》GB891814. 《钢管脚手架扣件》GB1583115. 《一般用途钢丝绳》GB/T2011816.《钢结构工程施工质量验收规范》GB5020517.《建筑施工安全检查标准》JGJ59-201118. 《建筑施工高处作业安全技术规范》(JGJ80-91)19.《建筑施工扣件式钢管脚手架安全技术规范》JGJ13020. 《建筑施工模板安全技术规范》JGJ 162-200821.《建筑施工木脚手架安全技术规范》JGJ 164-200822.《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)23.《建设工程高大模板支撑系施工安全管理导则》(建质〔2009〕254号)24.北京市实施《危险性较大的分部分项工程安全管理办法》的规定(京建施〔2009〕841号)25.北京市危险性较大的分部分项工程安全专项施工方案专家论证细则以及《北京市危险性较大的分部分项工程安全动态管理办法》(京建法〔2012〕1号)26.《中华人民共和国建筑法》27.《建设工程安全生产管理条例》28.北京市住房和城乡建设委员会关于印发《施工现场悬挑式钢平台安全操作技术导则》的通知(京建发〔2012〕110号)29.相关施工图纸三、材料及荷载(一)材料选用1、用于卸料平台的各种材料均应采用符合现行国家标准的标准材料,严禁使用市场中的非标材料。

卸料平台搭设规范

卸料平台搭设规范

一、卸料平台概况悬挑式卸料平台,以槽钢作主次梁,焊接成平面受力框架,一端搁置在楼板上,一端用钢丝绳吊挂。

悬挑式卸料平台分别在两个大区域阶段使用,裙房施工阶段和主楼施工阶段,裙楼与主楼施工阶段均从三层开始每层均设置悬挑式卸料平台。

二、卸料平台设计思路为方便主体结构施工时周转材料的转运,主楼2层以上(含2层)需在结构周边拟定部位布置工具式卸料平台,卸料平台尺寸为 2.5米宽,5米长,采用18#、14#、12#槽钢焊接而成。

本工程卸料平台应采用型钢焊接成主框架,主挑梁型号采用18号槽钢,两侧应分别设置前后两道斜拉钢丝绳。

锚固端预埋巾22U型环,每层预埋的钢筋锚环既是主挑梁锚固环,也作为斜拉钢丝绳吊。

卸料平台底部应用花纹钢板焊接固定,与外架之间的间隙封闭连接。

卸料平台两侧面设置固定的防护栏杆,其立杆与主挑梁焊接固定。

防护栏杆内侧采用钢板网封闭,并挂设限载标志牌。

外架平台处的横杆应采用搭接方式,以便拆改后,卸料平台能顺利安装和使用。

卸料平台在使用过程中,将两侧及前方用模板竖向封闭,防止杂物坠落。

三、悬挑式卸料平台标准化构造平台宽3m ,长5.2m ,锚入建筑物1m ,最大容许荷载1t。

采用[18a槽钢作主梁,[14、[12 槽钢作次梁,间距1000mm ,6 X19+1钢丝绳(①21.5mm ),外侧钢丝绳距主梁端头500mm ,两道钢丝绳间距1m 。

[14、[12槽钢次梁两端头焊接①25短钢筋,上面插①48 X 3.5钢管作 防护栏杆。

防护栏杆高1.2m ,栏杆内侧挂密目安全网一道,下口设 180mm 高挡脚板。

楼板内预埋①22钢筋锚环,固定[18a 槽钢主梁。

四、悬挑式卸料平台标准做法图丿00叩1200丿00印oo 少oog#“ 2200 */T 悬挑式卸料平台平面示意图12#槽钢3根 6 3花纹钢板与槽钢与 挡脚 吧#槽钢■J:::| :; :: :: I1 ■ : J * -* I 1I:; 'P i *( < \ ['卜 ,”; !: :: :: !1■ * :: ;|1: 11s 仃I I *1 I I || 14#槽钢 3000悬挑式卸料平台侧立面示意图u——5EEfala■'t j ;■■■:U型环预埋示意图此处为脚手架空档,使用时应张挂安全平网.并于平网上部铺设专用防滑脚手板,随楼层周转使五、悬挑式卸料平台安装、移位、拆除本工程所采用悬挑式卸料平台为工具式的,安装移位拆除方便,周转率高。

卸料平台技术交底

卸料平台技术交底

卸料平台技术交底一、工程概述在建筑施工过程中,卸料平台是一种用于物料转运和装卸的临时性设施。

为了确保卸料平台的安全使用,提高施工效率,特进行本次技术交底。

二、卸料平台的设计与构造1、平台尺寸卸料平台的长度一般根据建筑物的实际情况确定,宽度不宜超过 25 米,以保证稳定性。

2、材料选用主要使用的材料包括槽钢、工字钢、钢管、钢板等。

钢材的质量应符合国家标准,严禁使用锈蚀、变形或有裂缝的材料。

3、结构形式常见的有悬挑式卸料平台和落地式卸料平台。

悬挑式卸料平台通过悬挑梁固定在建筑物上,落地式卸料平台则直接支撑在地面上。

4、防护设施平台周边应设置防护栏杆,高度不低于 12 米,栏杆应设置两道横杆,底部设置高度不低于 180 毫米的挡脚板。

防护栏杆内侧应满挂安全网。

三、卸料平台的安装1、安装前准备(1)对安装人员进行技术交底和安全教育,使其熟悉安装流程和安全注意事项。

(2)检查卸料平台的构配件是否齐全、完好,如有损坏应及时更换。

(3)清理安装现场的障碍物,确保安装场地平整、坚实。

2、安装流程(1)悬挑式卸料平台首先在建筑物上预留孔洞,将悬挑梁插入孔洞内,并用木楔塞紧。

然后在悬挑梁上安装次梁和平台板,最后安装防护栏杆和安全网。

(2)落地式卸料平台先将立杆底部设置垫板,然后依次安装立杆、横杆、斜撑等构配件,最后安装平台板和防护设施。

3、安装注意事项(1)安装过程中应严格按照设计方案进行,不得随意更改。

(2)各构配件之间的连接应牢固可靠,螺栓应拧紧,焊缝应饱满。

(3)安装完成后,应进行验收,合格后方可使用。

四、卸料平台的使用1、限载要求卸料平台上应明确标明限载重量,严禁超载使用。

一般来说,卸料平台的限载重量不应超过设计值。

2、物料堆放物料应分类堆放整齐,不得集中堆放在平台的一侧,以免造成平台失稳。

3、人员操作操作人员应佩戴安全帽、安全带等个人防护用品,严禁在平台上嬉戏打闹。

4、吊运物料吊运物料时,应使用专门的吊运设备,严禁将物料从平台上直接抛扔。

落地式卸料平台

落地式卸料平台

落地式卸料平台落地式卸料平台是为了方便二层材料周转而设置的,需要在每个单体各设1个,搭设高度从地库顶板至二层,搭设高度约为4.35米。

卸料平台的立杆间距为1.0m×1.0m,步距1.8m,钢管类型48×3.5mm,平台板底钢管间距500mm,最大堆放荷载为1.0kN/㎡。

搭设时需设置刚性拉结点,操作层满铺脚手板,四角用铁丝扎紧,外立杆内侧设置挡脚板,周边设置两道防护栏杆,防护高度1.2m,内侧悬挂密目网进行封闭,防护栏杆内外两侧居中悬挂限载标识牌。

靠外侧的三个立面由底至顶连续设置剪刀撑。

在搭设落地式卸料平台时,需要遵循相关规范和标准,如《建筑施工扣件式钢管脚手架安全技术规范》(130-2011)、《建筑施工高处作业安全技术规程》80-91和《建筑施工安全检查标准》59-2011.落地式卸料平台所使用的钢管应采用48×3.5mm的热轧钢管,并进行防腐处理。

扣件应采用可锻铸铁制作,符合国家标准《钢管脚手架扣件》的规定,脚手板应采用14厚模板制作,木楞两端应用镀锌钢丝箍紧,不得使用腐朽、劈裂的板材。

连墙件采用与架体钢管规格相同的钢管与结构进行刚性连接,每层最少设置一道刚性拉结点,可与框架柱或梁进行刚性连接。

在搭设落地式卸料平台前,需要确保地基处理好且符合施工组织设计的要求,场地应平整且清理干净,排水应畅通。

搭设时需要注意每个楼层必须设置与结构连接的刚性拉结点,操作层满铺脚手板,四角用铁丝扎紧,外立杆内侧设置挡脚板,周边设置两道防护栏杆,防护高度1.2m,内侧悬挂密目网进行封闭,防护栏杆内外两侧居中悬挂限载标识牌。

靠外侧的三个立面由底至顶连续设置剪刀撑。

卸料平台的搭设顺序如下:首先放置纵向扫地杆,然后逐根竖立杆,接着安放横向扫地杆。

接下来,安装第一步的纵向水平杆和横向水平杆,再安装第二步的纵向水平杆和横向水平杆,加设临时抛撑,最后安装第三步和第四步的纵向水平杆和横向水平杆。
