国家电网公司监理项目部标准化管理手册(2018年版)线路工程

合集下载

2018版标准化手册

2018版标准化手册

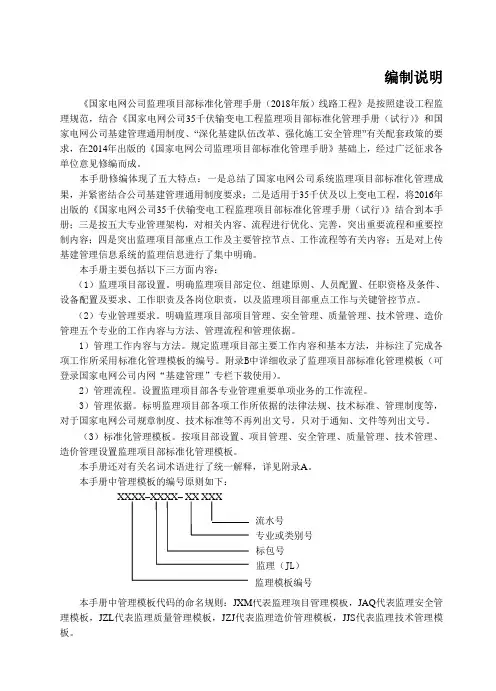

编制说明《国家电网公司监理项目部标准化管理手册(2018年版)线路工程》是按照建设工程监理规范,结合《国家电网公司35千伏输变电工程监理项目部标准化管理手册(试行)》和国家电网公司基建管理通用制度、“深化基建队伍改革、强化施工安全管理”有关配套政策的要求,在2014年出版的《国家电网公司监理项目部标准化管理手册》基础上,经过广泛征求各单位意见修编而成。

本手册修编体现了五大特点:一是总结了国家电网公司系统监理项目部标准化管理成果,并紧密结合公司基建管理通用制度要求;二是适用于35千伏及以上变电工程,将2016年出版的《国家电网公司35千伏输变电工程监理项目部标准化管理手册(试行)》结合到本手册;三是按五大专业管理架构,对相关内容、流程进行优化、完善,突出重要流程和重要控制内容;四是突出监理项目部重点工作及主要管控节点、工作流程等有关内容;五是对上传基建管理信息系统的监理信息进行了集中明确。

本手册主要包括以下三方面内容:(1)监理项目部设置。

明确监理项目部定位、组建原则、人员配置、任职资格及条件、设备配置及要求、工作职责及各岗位职责,以及监理项目部重点工作与关键管控节点。

(2)专业管理要求。

明确监理项目部项目管理、安全管理、质量管理、技术管理、造价管理五个专业的工作内容与方法、管理流程和管理依据。

1)管理工作内容与方法。

规定监理项目部主要工作内容和基本方法,并标注了完成各项工作所采用标准化管理模板的编号。

附录B中详细收录了监理项目部标准化管理模板(可登录国家电网公司内网“基建管理”专栏下载使用)。

2)管理流程。

设置监理项目部各专业管理重要单项业务的工作流程。

3)管理依据。

标明监理项目部各项工作所依据的法律法规、技术标准、管理制度等,对于国家电网公司规章制度、技术标准等不再列出文号,只对于通知、文件等列出文号。

(3)标准化管理模板。

按项目部设置、项目管理、安全管理、质量管理、技术管理、造价管理设置监理项目部标准化管理模板。

国家电网公司施工项目部标准化管理手册 版 线路工程

国家电网公司施工项目部标准化管理手册 版 线路工程

管理模板(可登录国家电网公司内网“基建管理”专栏下载使用)。

2)管理流程。

明确了施工项目部各专业管理重要单项业务的工作流程。

3)管理依据。

在各章节后列出了施工项目部各项工作所依据的有关法律法规、技术标准、公司管理制度等,对于国家电网公司规章制度、技术标准等不再列出文号,只对于通知、文件等列出文号。

本手册还对有关名词术语进行了统一解释,详见附录A。

本手册中管理模板代码的命名规则:SSZX 代表施工项目部设置线路模板;SXMX 代表施工项目管理线路模板;SAQX 代表施工安全管理线路模板;SZLX 代表施工质量管理线路模板;SJSX 代表施工技术管理线路模板;SZJX 代表施工造价管理线路模板。

在模板代码后加*代表施工管控文件,需上传相关资料至基建管理信息系统。

本手册中管理模板的编号原则如下:其中,流水号用来区分同一类模板,统一用 3 位数字填写,按形成的先后顺序编号,第1 份为001,第2 份为002,……;为方便材料、试品/试件报审表排序清晰,将材料及试品/ 试件实行分类报审,编号扩展到三段号,即,单位编号-材料试品种类名称-进场流水号,例如,SZLX14-SG03-砂-002 及SZLX14-SG03-钢筋-001。

本手册管理模板页面设置要求:页边距:上下:各 2.54 厘米,左右:各 3.17 厘米。

其中表格类管理模板题目为小四号黑体,正文为小五号宋体;通知、汇报、总结类管理模板题目为二号宋体加粗,一级标题为三号黑体加粗,二级标题为三号楷体加粗,三级标题为仿宋体加粗,正文为三号仿宋体,字母采用Times New Roma 字体。

本手册管理模板中施工项目部名称以项目部章为准。

除按填写、使用说明要求加盖施工单位相应印章外,其他所有需要加盖施工印章的,均指施工项目部章。

报审表经业主项目部经理审核签字后,加盖业主项目部章;需建设管理单位负责人签字的,加盖建设管理单位公章或建设管理单位基建管理部门印章。

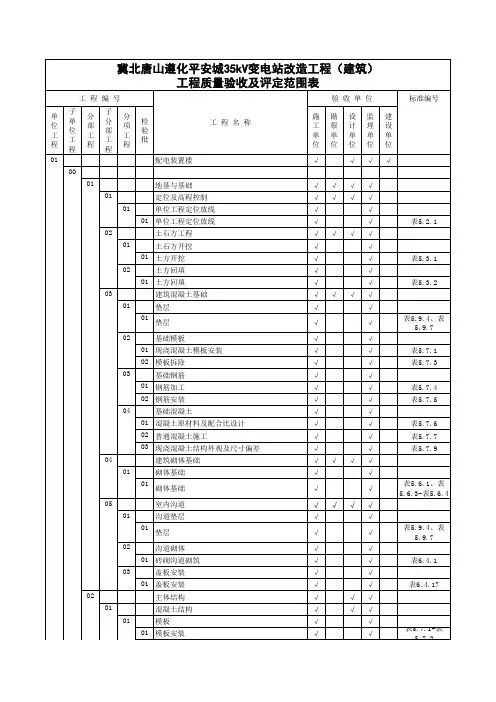

国家电网公司施工项目部标准化管理手册变电2018版施工质量验收及评定范围划分表(土建)

国家电网公司施工项目部标准化管理手册变电2018版施工质量验收及评定范围划分表(土建)

02
土方回填
01 土方回填
03
建筑混凝土基础
01
垫层
01 垫层
02
基础模板
01 现浇混凝土模板安装
02 模板拆除
03
基础钢筋
01 钢筋加工
02 钢筋安装
04
基础混凝土
01 混凝土原材料及配合比设计
02 普通混凝土施工
03 现浇混凝土结构外观及尺寸偏差
04
建筑砌体基础
01
砌体基础
01 砌体基础
05
室内沟道
05
支架混凝土基础
01
垫层
01 垫层
02
模板
01 设备基础模板安装
02 模板拆除
03
混凝土
01 混凝土原材料及配合比
02 混凝土施工
03 设备基础混凝土外观及尺寸偏差
02
主体结构
00
01
设备支架安装
01 设备支架安装
03
装饰装修
00
01
抹灰
01 一般抹灰
04
站内外道路
01
站内道路
01
道路基础
验收单位
01
地基与基础
01
定位及高程控制
验收单位
施勘设监建 工察计理设 单单单单单 位位位位位

































国家电网公司施工项目部标准化管理手册[详细]

国家电网公司施工项目部标准化管理手册[详细]
施工项目部管理多个单项工程存在交叉作业时,每个同时施工的单项工程应分别设置项目副经理(项目总工),负责项目日常管理工作。项目部管理人员数量应满足实际管理要求。
根据现场管理需要,施工项目部下设若干施工班组,若包含线路工程则在组塔、架线阶段须配置施工班组长、安全员、技术兼质检员、机械操作手(架线阶段)等作业层班组骨干人员,数量应满足施工作业层班组骨干最低配置标准要求。
内容分电压等级做了不同程度的精简;三是正文继续保持按五大专业描述的架构,并对相关内容、流程等进行优化、完善;四是突出施工项目部重点工作及主要管控节点、工作流程等有关内容,并统一了管理模板;五是对上传基建管理信息系统的施工信息进行了明确。
本手册主要包括以下两方面内容:
(1)施工项目部设置。明确了施工项目部的定位、组建原则、组建方式与要求;明确了施工项目部工作职责及各岗位职责,以及施工项目部重点工作与关键管控节点。
其基本设施配置要求35千伏输变电工程可参照执行。
1.1.5.1
办公区和生活区应相对独立,变电工程施工项目经理部办公临建房屋,宜设置在站区围墙外,并与施工区域分开隔离、围护,全站临时建筑设施主色调与现场环境相协调。
表1-1a新建变电(换流)站工程施工项目部组成人员岗位配置基本要求一览表
序号
施工项目部名称
项目经理
项目副经理
项目总工
技术员
安全员
质检员
造价员
信息资料员
材料员
综合管理员
1
±800(660)
千伏及以上换流站工程
1
1
1
按专业需要配置
2
1
1
2
1
1
2
±500千伏换流站工程
1
按需配置

施工项目部标准化管理手册(变电工程分册2018年版)

施工项目部标准化管理手册(变电工程分册2018年版)
本手册管理模板中涉及施工、监理、业主项目部之间审批流转的,应按照第二 章重点记录汇总中划定的范围通过基建管理信息系统录入、上传,施工期间不再 打印,归档时统一打印签章。
本手册管理模板中施工项目部填写内容部分采用打印方式,监理项目部、业主 项目部、建设管理单位审查意见及落款姓名、日期的签署均采用手写方式,项目经 理签字的还应加盖注册建造师执业印章。
目录
1 施工项目部设置 .............................................. 1
1.1 施工项目部组建............................................1 1.2 施工项目部工作职责........................................7
7 造价管理.........................................................54
7.1 管理工作内容与方法............................................. 54 7.2 管理流程....................................................... 55 7.3 管理依据....................................................... 61
6 技术管理................................................... 50
6.1 管理工作内容与方法....................................... 50 6.2 管理流程................................................. 51 6.3 管理依据................................................. 53

国家电网公司线路工程监理项目部标准化管理手册

国家电网公司线路工程监理项目部标准化管理手册

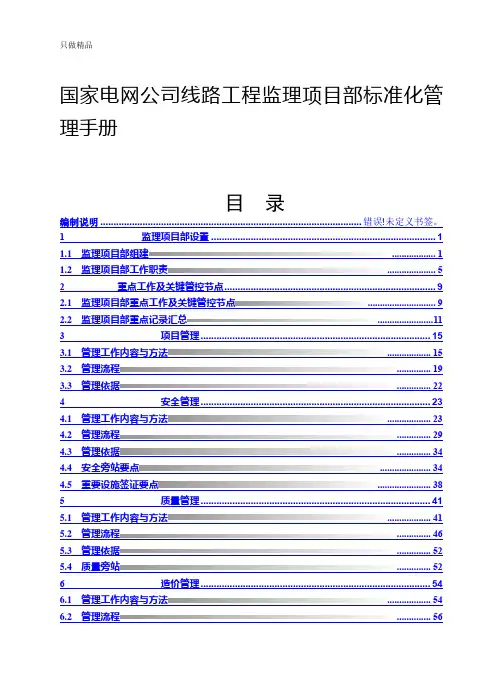

国家电网公司线路工程监理项目部标准化管理手册目录编制说明 ................................................................................................... 错误!未定义书签。

1 监理项目部设置 (1)1.1 监理项目部组建 (1)1.2 监理项目部工作职责 (5)2 重点工作及关键管控节点 (9)2.1 监理项目部重点工作及关键管控节点 (9)2.2 监理项目部重点记录汇总 (11)3 项目管理 (15)3.1 管理工作内容与方法 (15)3.2 管理流程 (19)3.3 管理依据 (22)4 安全管理 (23)4.1 管理工作内容与方法 (23)4.2 管理流程 (29)4.3 管理依据 (34)4.4 安全旁站要点 (34)4.5 重要设施签证要点 (38)5 质量管理 (41)5.1 管理工作内容与方法 (41)5.2 管理流程 (46)5.3 管理依据 (52)5.4 质量旁站 (52)6 造价管理 (54)6.1 管理工作内容与方法 (54)6.2 管理流程 (56)6.3 管理依据 (60)7 技术管理 (61)7.1 管理工作内容与方法 (61)7.2 管理流程 (64)7.3 管理依据 (66)附录A (68)附录B (72)B.1 监理项目部设置部分 (72)JSZ1:监理项目部成立及总监理工程师任命 (72)JSZ2:法定代表人授权书 (73)B.2 项目管理部分 (74)JXM1:总监理工程师变更申请 (74)JXM2:工程开工令 (75)JXM3:文件审查记录表 (76)JXM4:监理策划文件报审表 (77)JXM5:监理规划 (78)JXM6:监理实施细则 (81)JXM7:工程复工令 (85)JXM8:监理工作联系单 (86)JXM9:旁站监理记录表 (87)JXM10:会议纪要 (89)JXM11:工程暂停令 (91)JXM12:监理报告 (92)JXM13:质量/安全活动记录 (93)JXM14:文件收发记录表 (94)JXM15:检查问题通知单 (95)JXM16:检查问题整改反馈单 (96)JXM17:监理日志 (98)JXM18:监理月报 (101)JXM19:监理工作总结 (103)JXM20:监理人员岗前培训统计表 (106)B.3安全管理部分 (107)JAQ1:安全文明施工处罚记录 (107)B.4 质量管理部分 (108)JZL1:见证取样统计表 (108)JZL2:设备材料开箱检查记录表 (109)JZL3:平行检验记录表 (110)JZL8:输电线路工程验评记录统计报审表 (119)JZL9:工程质量评估报告 (120)B.5 造价管理部分 (122)JZJ1:工程监理费付款报审表 (122)JZJ2:工程付款申请汇总表 (123)JZJ3:设计变更联系单 (124)JZJ4:设计变更/现场签证汇总表 (125)B.6 技术管理部分 (126)JJS1:监理项目部技术标准目录清单 (126)JJS2:技术标准问题及标准间差异汇总表 (127)JJS3:施工图预检记录表 (128)JJS4:施工图会检纪要 (129)JJS5:勘察检查记录表 (130)JJS6:主要勘察机械/工器具/安全防护用品(用具)/主要测量、计量器具、试验设备报审表 (131)JJS7:主要岗位作业人员/特殊作业人员报审表 (133)JJS8:勘察设计文件通用报审表 (135)JJS9:勘察/设计成果报审表 (136)JJS10:勘察设计费用支付报审表 (137)1 监理项目部设置1.1 监理项目部组建1.1.1 定位监理项目部是工程监理单位派驻工程,负责履行建设工程监理合同的组织机构,公平、独立、诚信、科学地开展建设工程监理与相关服务活动,通过审查、见证、旁站、巡视、平行检验、验收等方式、方法,实现监理合同约定的各项目标。

国家电网公司施工项目部标准化管理手册变电2018版SZLB21:旁站隐蔽验收告知单5

国家电网公司施工项目部标准化管理手册变电2018版SZLB21:旁站隐蔽验收告知单5
SZLB21:旁站/隐蔽验收告知单
旁站/隐蔽验收告知单
工程名称:冀北唐山遵化平安城35KV变电站改造工程(建筑)编号:SZLB21-SG01-005
致北京华联电力工程监理公司35kV输变电工程唐山监理项目部:
我方根据施工计划于年月日时至年月日时进行配电室、设备基础部位屋面工程工序的施工/工程隐蔽,根据监理规划的要求需对工序进行旁站监理/隐蔽验收,特予告知。
施工项目部(Biblioteka ):项目总工:日期:
监理项目部意见:
监理项目部(章):
总/专业监理工程师:
日期:
注本单由施工项目部填报,监理项目部存份,施工项目部存份。

国家电网公司监理项目部标准化管理手册线路工程分册(2018年版)(20180508)

国家电网公司监理项目部标准化管理手册线路工程分册(2018年版)(20180508)

编制说明《国家电网公司监理项目部标准化管理手册(2018年版)线路工程》是按照建设工程监理规范,结合《国家电网公司35千伏输变电工程监理项目部标准化管理手册(试行)》和国家电网公司基建管理通用制度、“深化基建队伍改革、强化施工安全管理”有关配套政策的要求,在2014年出版的《国家电网公司监理项目部标准化管理手册》基础上,经过广泛征求各单位意见修编而成。

本手册修编体现了五大特点:一是总结了国家电网公司系统监理项目部标准化管理成果,并紧密结合公司基建管理通用制度要求;二是适用于35千伏及以上变电工程,将2016年出版的《国家电网公司35千伏输变电工程监理项目部标准化管理手册(试行)》结合到本手册;三是按五大专业管理架构,对相关内容、流程进行优化、完善,突出重要流程和重要控制内容;四是突出监理项目部重点工作及主要管控节点、工作流程等有关内容;五是对上传基建管理信息系统的监理信息进行了集中明确。

本手册主要包括以下三方面内容:(1)监理项目部设置。

明确监理项目部定位、组建原则、人员配置、任职资格及条件、设备配置及要求、工作职责及各岗位职责,以及监理项目部重点工作与关键管控节点。

(2)专业管理要求。

明确监理项目部项目管理、安全管理、质量管理、技术管理、造价管理五个专业的工作内容与方法、管理流程和管理依据。

1)管理工作内容与方法。

规定监理项目部主要工作内容和基本方法,并标注了完成各项工作所采用标准化管理模板的编号。

附录B中详细收录了监理项目部标准化管理模板(可登录国家电网公司内网“基建管理”专栏下载使用)。

2)管理流程。

设置监理项目部各专业管理重要单项业务的工作流程。

3)管理依据。

标明监理项目部各项工作所依据的法律法规、技术标准、管理制度等,对于国家电网公司规章制度、技术标准等不再列出文号,只对于通知、文件等列出文号。

(3)标准化管理模板。

按项目部设置、项目管理、安全管理、质量管理、技术管理、造价管理设置监理项目部标准化管理模板。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编制说明《国家电网公司监理项目部标准化管理手册(2018年版)线路工程》是按照建设工程监理规范,结合《国家电网公司35千伏输变电工程监理项目部标准化管理手册(试行)》和国家电网公司基建管理通用制度、“深化基建队伍改革、强化施工安全管理”有关配套政策的要求,在2014年出版的《国家电网公司监理项目部标准化管理手册》基础上,经过广泛征求各单位意见修编而成。

本手册修编体现了五大特点:一是总结了国家电网公司系统监理项目部标准化管理成果,并紧密结合公司基建管理通用制度要求;二是适用于35千伏及以上变电工程,将2016年出版的《国家电网公司35千伏输变电工程监理项目部标准化管理手册(试行)》结合到本手册;三是按五大专业管理架构,对相关内容、流程进行优化、完善,突出重要流程和重要控制内容;四是突出监理项目部重点工作及主要管控节点、工作流程等有关内容;五是对上传基建管理信息系统的监理信息进行了集中明确。

本手册主要包括以下三方面内容:(1)监理项目部设置。

明确监理项目部定位、组建原则、人员配置、任职资格及条件、设备配置及要求、工作职责及各岗位职责,以及监理项目部重点工作与关键管控节点。

(2)专业管理要求。

明确监理项目部项目管理、安全管理、质量管理、技术管理、造价管理五个专业的工作内容与方法、管理流程和管理依据。

1)管理工作内容与方法。

规定监理项目部主要工作内容和基本方法,并标注了完成各项工作所采用标准化管理模板的编号。

附录B中详细收录了监理项目部标准化管理模板(可登录国家电网公司内网“基建管理”专栏下载使用)。

2)管理流程。

设置监理项目部各专业管理重要单项业务的工作流程。

3)管理依据。

标明监理项目部各项工作所依据的法律法规、技术标准、管理制度等,对于国家电网公司规章制度、技术标准等不再列出文号,只对于通知、文件等列出文号。

(3)标准化管理模板。

按项目部设置、项目管理、安全管理、质量管理、技术管理、造价管理设置监理项目部标准化管理模板。

本手册还对有关名词术语进行了统一解释,详见附录A。

本手册中管理模板的编号原则如下:理模板,JZL代表监理质量管理模板,JZJ代表监理造价管理模板,JJS代表监理技术管理模板。

标包号用来区别多个同性质单位,按照标包号或者进入现场时间的先后顺序填写,如第一个进场的监理单位,编号JL01,第三个标段的监理单位,编号JL03。

专业或类别号用来区分不同专业或专项里的同一种资料,可用拼音字母的大写缩写表述(例如用“ZT”代表专题会议;“LH”代表监理例会等),流水号用来区分同一类模板,统一用3位数字填写,按形成的先后顺序编号,第1份为001,第2份为002,以此类推。

管理模板的编号原则由发出单位按顺序排列,回复单位发出的回复内容流水号按回复单位模板流水号顺序编制。

对施工项目部报审的文件,监理项目部审查意见、姓名、日期的签署均采用手写,并加盖监理项目部章。

审查意见如在栏内写不下可附页,注明“具体意见附后”字样,附页内容采用打印方式,并手签姓名、日期,加盖监理项目部章。

通过基建管理信息系统报送施工的文件,在完成全部审批手续后,从基建管理信息系统直接打印相应报审表,手签姓名,加盖监理项目部公章。

通过基建管理信息系统报送业主项目部的监理文件,在完成全部审批手续后,从基建管理信息系统直接打印相应报审表,手签姓名,加盖监理项目部章。

本手册规定的一式多份文件应全部为原件。

文件的份数根据各参建单位留存和工程档案归档要求确定。

移交归档的文件在移交前由组卷单位负责保管。

使用本手册管理模板时不需要打印模板左上方“模板代码”字段和“填写、使用说明”字段及相关内容。

本手册出版后,2014年出版的《国家电网公司监理项目部标准化管理手册》即行废止。

目录1 监理项目部设置 (1)1.1 监理项目部组建 (1)1.2 监理项目部工作职责 (5)2 重点工作及关键管控节点 (9)2.1 监理项目部重点工作及关键管控节点 (9)2.2 监理项目部重点记录汇总 (11)3 项目管理 (15)3.1 管理工作内容与方法 (15)3.2 管理流程 (19)3.3 管理依据 (22)4 安全管理 (23)4.1 管理工作内容与方法 (23)4.2 管理流程 (28)4.3 管理依据 (33)4.4 安全旁站要点 (33)4.5 重要设施签证要点 (38)5 质量管理 (40)5.1 管理工作内容与方法 (40)5.2 管理流程 (45)5.3 管理依据 (51)5.4 质量旁站 (51)6 技术管理 (53)6.1 管理工作内容与方法 (53)6.2 管理流程 (56)6.3 管理依据 (58)7 造价管理 (59)7.1 管理工作内容与方法 (59)7.2 管理流程 (61)7.3 管理依据 (65)附录A (66)附录B (69)B.1 监理项目部设置部分 (69)JSZ1:监理项目部成立及总监理工程师任命 (69)JSZ2:法定代表人授权书 (70)B.2 项目管理部分 (71)JXM1:项目管理关键人员变更申请 (71)JXM2:工程开工令 (72)JXM3:文件审查记录表 (73)JXM4:监理策划文件报审表 (74)JXM5:监理规划 (75)JXM6:监理实施细则 (78)JXM7:工程复工令 (82)JXM8:监理工作联系单 (83)JXM9:旁站监理记录表 (84)JXM10:会议纪要 (86)JXM11:工程暂停令 (88)JXM12:监理报告 (89)JXM13:质量/安全活动记录 (90)JXM14:文件收发记录表 (91)JXM15:检查问题通知单 (92)JXM16:检查问题整改反馈单 (93)JXM17:监理日志 (95)JXM18:监理月报 (98)JXM19:监理工作总结 (100)JXM20:监理人员岗前培训统计表 (103)B.3安全管理部分 (104)JAQ1:安全文明施工处罚记录 (104)B.4 质量管理部分 (105)JZL1:见证取样统计表 (105)JZL2:设备材料开箱检查记录表 (106)JZL3:平行检验记录表 (107)JZL4:监理初检方案 (109)JZL5:监理初检报告 (111)JZL6:工程质量中间验收申请表 (114)JZL7:工程竣工预验收申请表 (115)JZL8:输电线路工程验评统计表 (116)JZL9:工程质量评估报告 (117)B.5 技术管理部分 (119)JJS1:监理项目部技术标准目录清单 (119)JJS2:技术标准问题及标准间差异汇总表 (120)JJS3:施工图预检记录表 (121)JJS4:施工图会检纪要 (122)JJS5:勘察检查记录表 (123)JJS6:主要勘察机械/工器具/安全防护用品(用具)/主要测量、计量器具、试验设备报审表 124 JJS7:主要岗位作业人员/特殊作业人员报审表 (126)JJS8:勘察设计文件通用报审表 (128)JJS9:勘察/设计成果报审表 (129)JJS10:勘察设计费用支付报审表 (130)B.6 造价管理部分 (131)JZJ1:工程监理费付款报审表 (131)JZJ2:工程付款申请汇总表 (132)JZJ3:设计变更联系单 (133)JZJ4:设计变更/现场签证汇总表 (134)1 监理项目部设置1.1 监理项目部组建1.1.1 定位监理项目部是工程监理单位派驻工程,负责履行建设工程监理合同的组织机构,公平、独立、诚信、科学地开展建设工程监理与相关服务活动,通过审查、见证、旁站、巡视、验收等方式、方法,实现监理合同约定的各项目标。

1.1.2 组建原则所有35千伏及以上输变电工程必须组建监理项目部,原则以合同为单位组建监理项目部。

监理单位应根据相关规定和监理合同约定的服务内容、服务期限、工程特点、规模、技术复杂程度等因素,在监理合同签订一个月内成立监理项目部,并将监理项目部成立及总监理工程师的任命书面通知建设管理单位。

监理项目部配备满足独立开展监理工作的各类资源(包括办公、交通、通信、检测、个人安全防护用品等设备或工具,以及满足本工程需要的法律、法规、规程、规范、技术标准等依据性文件),并在工程建设期间,结合工程实际,合理调整资源配备,满足监理工作需要。

1.1.3人员配置、任职资格及条件线路工程监理项目部应配备足额合格的监理人员,包括总监理工程师、总监理工程师代表、专业监理工程师、安全监理工程师、造价工程师、监理员以及信息资料员,其中总监理工程师(及总监理工程师代表)、专业监理工程师、安全监理工程师为项目管理关键人员,应与投标文件保持一致。

线路工程监理项目部人员配置基本要求见表1-1。

如按输变电工程设置监理项目部的,应配置总监理工程师、总监理工程师代表、专业监理工程师(土建、电气、线路)、安全监理工程师(变电、线路)、造价工程师、监理员(变电、线路)和信息资料员。

表1-1监理项目部人员配置基本要求一览表序号监理项目部名称总监理工程师总监理工程师代表专业监理工程师安全监理工程师造价工程师信息资料员监理员注 1. 新建特高压项目总监理工程师不得兼任。

2. 其他工程总监理工程师经建设管理单位书面同意,最多可兼任3个建设工程。

监理项目部管理人员任职资格条件依据工程规模不同分别制定,送变电工程规模按照电压等级、单项工程合同额等条件划分为大、中、小型三类,见表1-2。

表1-2 送变电工程规模标准识、相应专业知识、工程实践经验和协调沟通能力。

监理项目部人员应保持相对稳定,项目管理关键人员需调整时,应经建设管理单位同意批准;需调整其他人员时,总监理工程师应书面通知业主项目部、施工项目部。

监理人员任职资格及条件应符合表1-3。

表1-3监理人员任职资格及条件1.1.4 设备配置监理项目部应根据监理合同约定,配备满足监理工作需要的检测设备、工器具、办公设施和交通工具。

监理项目部基本设备配置应符合表1-4。

表1-4监理项目部基本设备配置一览表1.1.5 规范和标准的基本配置监理项目部应配置满足工程监理需要的基本规程规范和标准。

在工程实施前根据电压等级、工程实际情况及监理合同要求进行配备(配备相应的纸质版或电子版文件),并建立监理项目部标准执行清单。

同时对规范和标准实施动态管理,以保证在用标准为最新版本。

1.2 监理项目部工作职责严格履行监理合同,对工程质量、造价、进度进行控制,对安全生产、合同、信息进行管理,对工程建设相关方的关系进行协调,努力促进工程各项目标的实现。

(1)建立健全监理项目部安全、质量组织机构,严格执行工程管理制度,落实岗位职责,确保监理项目部安全质量管理体系有效运作。

(2)对施工图进行预检,参加设计交底及施工图会检。

(3)审查项目管理实施规划、施工方案(措施)等施工策划文件,编制监理工作策划文件,报业主项目部批准后实施。
