工程投资控制及降低成本措施

合集下载

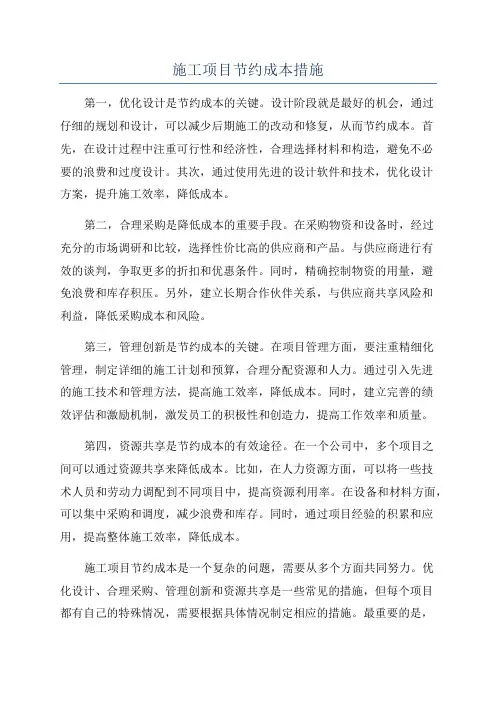

施工项目节约成本措施

施工项目节约成本措施

施工项目节约成本措施第一,优化设计是节约成本的关键。

设计阶段就是最好的机会,通过仔细的规划和设计,可以减少后期施工的改动和修复,从而节约成本。

首先,在设计过程中注重可行性和经济性,合理选择材料和构造,避免不必要的浪费和过度设计。

其次,通过使用先进的设计软件和技术,优化设计方案,提升施工效率,降低成本。

第二,合理采购是降低成本的重要手段。

在采购物资和设备时,经过充分的市场调研和比较,选择性价比高的供应商和产品。

与供应商进行有效的谈判,争取更多的折扣和优惠条件。

同时,精确控制物资的用量,避免浪费和库存积压。

另外,建立长期合作伙伴关系,与供应商共享风险和利益,降低采购成本和风险。

第三,管理创新是节约成本的关键。

在项目管理方面,要注重精细化管理,制定详细的施工计划和预算,合理分配资源和人力。

通过引入先进的施工技术和管理方法,提高施工效率,降低成本。

同时,建立完善的绩效评估和激励机制,激发员工的积极性和创造力,提高工作效率和质量。

第四,资源共享是节约成本的有效途径。

在一个公司中,多个项目之间可以通过资源共享来降低成本。

比如,在人力资源方面,可以将一些技术人员和劳动力调配到不同项目中,提高资源利用率。

在设备和材料方面,可以集中采购和调度,减少浪费和库存。

同时,通过项目经验的积累和应用,提高整体施工效率,降低成本。

施工项目节约成本是一个复杂的问题,需要从多个方面共同努力。

优化设计、合理采购、管理创新和资源共享是一些常见的措施,但每个项目都有自己的特殊情况,需要根据具体情况制定相应的措施。

最重要的是,项目经理要注重细节,掌握整个项目的进展情况,及时调整措施,确保节约成本的目标得以实现。

同时,项目经理还需要与各方合作,形成合力,共同降低项目成本,提高项目效益。

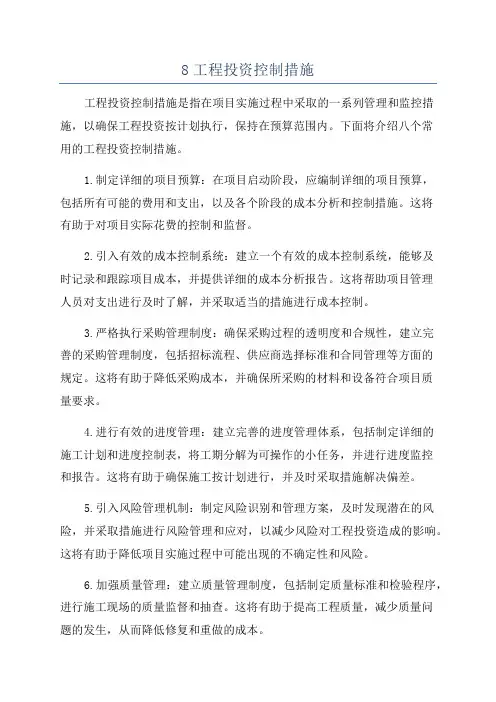

8工程投资控制措施

8工程投资控制措施

8工程投资控制措施工程投资控制措施是指在项目实施过程中采取的一系列管理和监控措施,以确保工程投资按计划执行,保持在预算范围内。

下面将介绍八个常用的工程投资控制措施。

1.制定详细的项目预算:在项目启动阶段,应编制详细的项目预算,包括所有可能的费用和支出,以及各个阶段的成本分析和控制措施。

这将有助于对项目实际花费的控制和监督。

2.引入有效的成本控制系统:建立一个有效的成本控制系统,能够及时记录和跟踪项目成本,并提供详细的成本分析报告。

这将帮助项目管理人员对支出进行及时了解,并采取适当的措施进行成本控制。

3.严格执行采购管理制度:确保采购过程的透明度和合规性,建立完善的采购管理制度,包括招标流程、供应商选择标准和合同管理等方面的规定。

这将有助于降低采购成本,并确保所采购的材料和设备符合项目质量要求。

4.进行有效的进度管理:建立完善的进度管理体系,包括制定详细的施工计划和进度控制表,将工期分解为可操作的小任务,并进行进度监控和报告。

这将有助于确保施工按计划进行,并及时采取措施解决偏差。

5.引入风险管理机制:制定风险识别和管理方案,及时发现潜在的风险,并采取措施进行风险管理和应对,以减少风险对工程投资造成的影响。

这将有助于降低项目实施过程中可能出现的不确定性和风险。

6.加强质量管理:建立质量管理制度,包括制定质量标准和检验程序,进行施工现场的质量监督和抽查。

这将有助于提高工程质量,减少质量问题的发生,从而降低修复和重做的成本。

7.定期进行项目绩效评估:通过项目绩效评估,及时发现和纠正项目执行过程中的问题和偏差,并对项目投资的实际效果进行监测和评估。

这将有助于及时调整项目计划和预算,以确保工程投资的有效使用。

8.加强沟通与协调:建立有效的沟通机制,确保项目管理人员、业主、设计师、承包商和供应商之间的信息畅通和协作。

这将有助于减少信息滞后和误解,提高项目执行效率,降低潜在的成本风险。

综上所述,工程投资控制措施是确保工程投资按计划执行、保持在预算范围内的重要手段。

工程施工阶段投资控制的方法和措施

工程施工阶段投资控制的方法和措施

工程施工阶段投资控制的方法和措施1.预算控制预算控制是工程施工阶段投资控制的核心内容,包括成本预算和资金预算。

成本预算是通过合理的工程量清单和单位工程价格计算出的工程施工成本,资金预算则是按照项目的进度和施工阶段的需求编制的资金计划。

预算控制的方法和措施包括:1)成本估算精确、合理。

在工程施工前期,要进行详细的工程量清单编制和价格查询,确保成本估算的准确性和合理性。

2)按进度付款制度。

根据工程的进度和付款计划,按阶段性完成工作的质量和进度要求付款,确保资金的合理使用。

3)严格控制变更。

在工程施工过程中,变更是难以避免的,但要严格控制变更范围和费用,确保变更管理的及时性和科学性。

2.进度控制进度控制是确保工程按时完成的重要手段,包括进度计划的制定、进度监控和调整。

进度控制的方法和措施包括:1)制定合理的进度计划。

根据工程的特点和目标,确定合理的施工进度目标,编制详细的工程进度计划。

2)施工进度的监控和调整。

通过日报、周报等方式,及时掌握工程的实际进度,发现并解决施工中的问题和难点,及时调整施工计划,确保进度的控制和管理。

3.质量控制质量控制是工程施工阶段投资控制的重要方面,包括质量目标的确定、质量标准的制定、质量监督和检查等。

质量控制的方法和措施包括:1)质量管理体系的建立。

建立健全的质量管理体系,确保施工过程的质量控制和管理。

2)加强质量监督和检查。

设立专门的质量监督和检查机构,对施工过程中的关键节点和重要部位进行监督和检查,及时发现和解决质量问题,确保工程质量的达标。

4.风险控制风险控制是工程施工阶段投资控制的重要手段,包括工期风险、质量风险、安全风险、市场风险等。

风险控制的方法和措施包括:1)风险评估和预警。

在施工前期,对工程施工过程中可能发生的风险进行评估和预警,提前采取应对措施,降低风险的发生概率和影响程度。

2)合同管理。

建立健全的合同管理制度,明确工程责任和权益,有效控制施工风险。

总结起来,工程施工阶段投资控制的方法和措施主要包括预算控制、进度控制、质量控制和风险控制等。

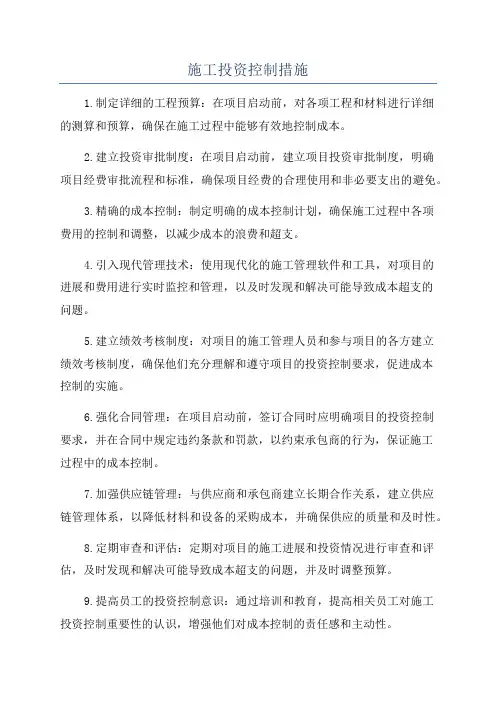

施工投资控制措施

施工投资控制措施

施工投资控制措施1.制定详细的工程预算:在项目启动前,对各项工程和材料进行详细的测算和预算,确保在施工过程中能够有效地控制成本。

2.建立投资审批制度:在项目启动前,建立项目投资审批制度,明确项目经费审批流程和标准,确保项目经费的合理使用和非必要支出的避免。

3.精确的成本控制:制定明确的成本控制计划,确保施工过程中各项费用的控制和调整,以减少成本的浪费和超支。

4.引入现代管理技术:使用现代化的施工管理软件和工具,对项目的进展和费用进行实时监控和管理,以及时发现和解决可能导致成本超支的问题。

5.建立绩效考核制度:对项目的施工管理人员和参与项目的各方建立绩效考核制度,确保他们充分理解和遵守项目的投资控制要求,促进成本控制的实施。

6.强化合同管理:在项目启动前,签订合同时应明确项目的投资控制要求,并在合同中规定违约条款和罚款,以约束承包商的行为,保证施工过程中的成本控制。

7.加强供应链管理:与供应商和承包商建立长期合作关系,建立供应链管理体系,以降低材料和设备的采购成本,并确保供应的质量和及时性。

8.定期审查和评估:定期对项目的施工进展和投资情况进行审查和评估,及时发现和解决可能导致成本超支的问题,并及时调整预算。

9.提高员工的投资控制意识:通过培训和教育,提高相关员工对施工投资控制重要性的认识,增强他们对成本控制的责任感和主动性。

10.建立风险管理机制:预测和评估项目中可能出现的各种风险,并建立应对措施,以降低风险对施工投资造成的不利影响。

以上是一些施工投资控制措施的示例,实际的施工项目应根据实际情况进行具体的措施制定和实施,以确保项目在预算范围内顺利完成。

建筑工程造价控制措施

建筑工程造价控制措施

建筑工程造价控制措施
建筑工程的造价控制是保证工程质量、进度和投资控制的重要措施。

要做好建筑工程造价的控制,可以从以下几个方面入手:
一、加强设计阶段的造价控制
设计阶段是建筑工程造价控制的关键。

设计人员必须严格控制设计标准,避免设计变更和超标准设计,降低工程量。

同时,要合理选择建筑材料和建筑结构,优化设计方案,降低建筑成本。

二、完善招标采购制度
通过招标采购材料和分包工程,可以选择价格合理、质量过硬的供应商和分包商,有效控制采购和分包成本。

招标采购要公开、公平、公正,杜绝低价中标影响工程质量。

三、加强施工过程中的造价管理
施工单位要合理安排施工进度,加强对人工、材料、机械的管理,减少资源浪费。

同时加强成本核算,及时反映和控制费用,杜绝不必要的报销和开支。

四、实行工程结算审核制度
工程结算必须经过严格的审核,杜绝虚报冒领。

要按合同约定的结算办法和工程量进行结算,任何不合理的费用都不予支付。

同时,要加强
质量检查,确保工程质量符合要求。

五、推进工程管理信息化
利用互联网、物联网等信息技术实现工程全过程的信息化管理,实时掌握工程进度和资金使用情况,及时发现问题并采取措施,有效控制工程造价。

要实现建筑工程造价的有效控制,需要设计、招标、施工、结算等各个环节的共同努力,做到科学合理、规范高效,确保工程质量和投资效益。

平班水电站工程投资控制及降低工程造价的主要措施和成效

平班水电站工程投资控制及降低工程造价的主要措施和成效

1 概 述
平班 水 电站 安装 3台 15 3 MW 轴 流转 桨式 水 轮
工程造价的工作 , 始终 以控制工程造价、 节约工程投 资为己任 , 坚持“ 在满足项 目合理 的质量标准的前提 下, 在设计 、 决策和实施过程把投资控制在批准的概 算限额 内, 力求在建设 项 目的各个 阶段合理使用人 力、 物力 、 财力 , 取得较好 的投资效益和社会效益” 的 投资控制管理理念 , 工程实施过程 的造价管理 作 将
维普资讯
第 2 卷第 1 6 期 20 0 7年第 1期
红水河
Ho g h i v r n S u e Ri
V0. 6. I2 No. 1
No. . 0 7 12 0
平班水 电站工 程
投资控制及降低工程 造价 的主 要措施和成效
杨俊 海 , 蒙福 龙

维普资讯
红水河 2 0 0 7年第 1期
年底投产发电, 以缓解 广西 区域 电力 紧张的局势 。 根据这样的进度编排 , 施工总工期 比合理工期压缩
()建筑 材料价格上涨 , 3 工程成本增加。主体 工程开工即遇上 了全 国电力建设大干快上的形势 , 建筑材料和机 电设备价格大 幅度上涨 , 工程成本 不 断攀升 , 投资控制的压力大 。 ()建设过程中非施工承包商责任的各种变更 、 4 补偿和索赔的经济问题较多, 处理工作量和难度大, 施
( 西平 班水 电开发有 限公 司 , 宁 广 南 摘 502) 3 0 2
要: 平班水 电站工程从 2 0 0 1年初 筹建 ,0 5年 8月底全部 3台机 组投产发 电, 20 由于高度 重视 工程 造价 的管理
工作 , 比合理 工期提 前近 一年 , 同时抢 回了地质 灾害原 因延 误 的 5个 月工期 , 工程建 设达到 了控 制投 资、 降低 工程

工程投资控制的方法及措施

工程投资控制的方法及措施

工程投资控制的方法及措施1、事前控制通过审定合理的施工图纸和施工图预算控制项目投资,制订预期投资目标。

并进行工程风险预测,采取相应的防范性对策,尽量减少施工过程中出现不必要的开支。

具体说来,应做好以下工作:1.1工程造价是以设计图纸作为计算依据,施工图纸是否完善,合理对工程造价起着关键作用,要有效控制工程投资首先应严格审查设计图纸,及时发现图纸中漏洞和不合理因素,及时作出有效的纠正措施,最大限度地减少损失,降低工程成本。

1.2熟悉设计图纸、设计要求、标底标书、分析合同价构成因素,明确工程费用最容易突破的部分和环节(如施工合同中有关条款不明确而造成突破造价的漏洞,施工图中容易造成工程变更、材料和设备价格不确定等等),从而明确投资控制的重点。

1.3审定合理的施工组织设计方案施工方案是影响投资控制的主要因素之一,如土方开挖的施工方法、施工机械的使用情况等都是日后的结算依据,所以合理可行的施工方案是投资控制的关键。

熟悉施工图纸、设计要求、工程标书及施工现场实际情况,根据以往类似工程实际执行情况和有关经济指标、完成情况的分析资料等审定施工组织设计方案。

加强工程质量按理,制定合理的施工流程,科学安排工、机、料的配合,尽量不留后遗症。

研制可行的成本降低措施,减少或消失浪费现象。

由于地下的不确定因素较多,因此基础工程的施工方案要根据详细的地质资料,严格论证,采用最佳方案节约投资。

1.4根据已批准的施工图、图纸会审记录及施工组织设计方案,对施工图预算与投标报价预算(或设计预算)进行“两算”对比。

通过对具体工程项目的工程数量、人工、材料、机械台班耗用量的差异对比,及时发现问题,找出原因,防止多算、漏算,提高预算准确度,从而了解总体工程的投资规模。

利于安排工作,制定各种降低成本的措施,以获得更好的经济效益。

1.5促请建设单位按合同规定的条款如期提交施工现场,使其能如期开工,正常施工,连续施工。

1.6根据施工进度制定建设单位负责的材料、设备的供应计划。

投资控制措施

投资控制措施

投资控制措施一、投资控制目标总目标:总投资控制在投资概算以内。

分目标:1、严格执行项目投资控制程序;2、投资审核及时,结论准确;3、避免不合理支付。

二、节省投资的措施1、加强工程质量管理在施工中,为控制返修工程的发生或使之降到最低,实行施工现场管理责任制,搞好整体项目的单项工程、分部工程及隐蔽工程的检查监督和质量验收,及时发现和找出问题,以保证工程质量。

2、加强工程进度的管理为确保施工工期控制在合同目标工期内,加强施工现场的组织协调,把大型机械和中小型机械,把机械化和半机械化结合起来,对施工所需的大宗材料制定合理的供货计划使材料设备进场报审得到保障,并为材料的二次检验提供时间保障,做到材料、机械、资金、劳力的最佳组合,实现合理配置,科学组织,有序施工。

3、加强工程变更及现场签证管理,严格控制工程变更要控制成本,做到不准随意变更已经批准的图纸,不准随意提高设计标准,即使是必须进行的变更,也要严格按程序进行。

在工程项目的实施过程中,由于多方面的情况变更会发生合同预算外的签证,此时必须严格对此予以控制;对承包商提出工程数量、单价和施工时间的变更签证时,分清责任,对合理的签证,及时地根据合同条款,变更通知及有关规定进行变更费用、工期审核,并将审核的结果报业主审定,同时及时调整工程造价,使业主掌握投资方向的信息。

避免发生工程管理人员只管鉴证,不管算账的问题,造成投资失控的严重后果。

三、投资控制的方法1、工程量签证(1)工程签证直接关系到工程投资控制,我公司本着实事求是、公平、公正的原则,从严把关。

工程签证依据设计图纸内容设计变更通知、工程洽商单、投标文件、承包合同和工程实际情况,严格区分包干项目和非包干项目内容。

对包干项目中采用总价包干内容的增减工程量不予签证,费用由承包商负责;对包干内容中规定量价分离的,则对工程量予以签证;对包干外的工程量,明确取费标准及工程量的界定原则,明确签证的依据和范围。

(2)签证工程必须事先得到业主和监理的批准和指令,口头批准和指令在48小时以书面形式加以确认。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(八)工程投资控制及降低成本措施设计阶段是工程投资控制的关键,设计费在整个工程的成本投入上占比不大,却影响75%的工程成本。

设计阶段的工程投资控制要点有很多,如地下室建筑面积、竖向标高、窗地比、核心筒及消防前室、建筑形态、工艺标准、建筑风格、人防面积、层高等等,下面将从以下不同专业设计来重点阐述如何在设计阶段控制工程投资。

(一)建筑方案设计1.控制和科学利用地下室建筑面积一般来说,地下室不计容,地下室建筑面积越大,投入面积越高,分摊成本越高。

数据证明,如果地下室的面积超过建筑面积15%就不具经济性了,因此要严格控制地下室面积,控制土方开挖量。

地下室建筑面积面积跟车位配比相关,车位配比越大,地下车库建筑面积越大,大地库成本很高,这其中钢筋配比、结构成本、桩基、土方等,要增加很多成本。

因此,地下车库的设计,一是在车位配比上尽可能降低,取得优惠政策;二是可通过配置机械停车库达到车位配比;三是在地下室功能布局上注重设计合理性,充分利用空间;四是通过车位划线和单双行合理动线设置,尽可能增加停车位数量;五是通过设计地面停车位来实现车位配比。

2.优化建筑形态,控制外立面造价(1)控制外立面装饰成本,线条和凹凸越多越复杂,越费人工和模板,用的装饰材料也多,成本越高。

建筑形态不同则外立面造价及结构体系不同,外立面越平整,成本越低。

(2)建筑风格的定位要与初始成本指标结合起来,保证外立面的造型能标准化、固化,实现相对可控。

(3)材料方面,力求将普通材料做出优质或高端的设计效果。

(4)保温材料是外立面的内在,既要满足消防要求,又要满足节能保温的要求,因此,应尽量在当地选择低成本、易施工的保温材料。

(5)控制窗地比减少开窗面,实现门窗节能并降低造价。

外立面门窗造价比钢筋混凝土的结构造价要高,开窗越大,对节能保温的要求越高,控制窗地比就是控制外立面门窗的成本。

(6)通过门窗和立面分割方式减少耗材。

凹凸越少、窗洞越小节能保护越容易配置,采用普通玻璃、型材就能满足,但是如果开窗太大、立面设计曲线过多,则能耗越大,型材和节能要求就越高。

(7)窗开启方式、型材品牌和五金配置标准会影响工程投资。

比如,平开窗相比推拉窗在窗扇上使用更多五金材料,导致平开窗成本比推拉窗高,因此,这都需要设计时优化窗的开启方式及型材要求。

3.控制层高层高每增加10公分,土建建造成本将增加3%-5%。

门急诊楼、医技楼、病房楼等各栋建筑的层高应结合结构梁高以及设备安装高度要求,尽可能降低层高,避免无谓地增加成本。

(二)结构体系设计1.建筑方案阶段:积极参与建筑方案的深化讨论,提供可行的结构体系意见及建议,并对竖向构件截面尺寸进行预估和预算,对梁高进行预估预算,为建筑方案的合理化提供有效的支持,同时也为建筑合理层高确定创造必要条件;2.初步设计阶段:对建筑可采用的结构方案进行多方面比选,形成比选报告,对各方案的优缺点及工程量进行估算,报告提交建设单位及建筑师,经讨论后确定综合最优的结构方案。

该阶段是结构成本控制的关键环节,在该阶段我院会对建筑提供的各种立面造型及效果和幕墙方案参与比选,提供造价估算,为建筑师合理决策提供依据;3.施工图阶段:对同类型建筑的混凝土用量及钢筋用量进行调研统计,同时对本工程的混凝土及钢材用量进行对比分析,采用轻质的填充墙墙体材料,减轻结构自重将工程量控制在合理的范围。

结合地质资料及当地实际情况,选择合理的基础形式及持力层,将基础费用尽量合理降低。

4.施工图协调阶段:与建筑专业及设备专业进行管道综合,对净高低或净高要求较高处压缩梁高,做到有限层高条件下净高优化;5.施工图后阶段:对基坑设计方案提供审核意见,同时结合工程特点,为基坑设计创造便利和优化条件,将开挖深度和基坑造价配合尽量优化;6.施工配合阶段:积极参与施工单位制定的施工方案讨论,有效控制施工变更和费用增加。

对施工过程中出现的各种问题综合考虑和应对,以求综合最优。

(三)机电系统设计1.根据需求合理选择机电系统,避免不必要的投资浪费:(1)空调水系统是两管制还是四管制。

一般来说,医院裙房在同一时期有不同的供冷供热需求,所以有的医院在裙房部分设置了四管制的空调系统。

选用四管制和两管制,成本单方差异在管道上100元/m2。

本项目建筑方案形态偏长,选用两管制为主,局部辅以多联机(俗称VRV)来解决不同需求的问题,控制灵活,维护简便,成本还得以降低。

(2)生活热水系统。

如果全院建设统一的热水系统,存在着机械循环能耗大,加热温度高,病房热水浪费严重等问题。

我院具有多个医院的设计经验,调研了多个医院新建设生活热水系统,了解现代医院热水系统的发展特点,可以给甲方提供多个选择,包括不同区域不同热水加热温度等方案,合理控制热水系统运行成本。

(3)合理选择蒸汽锅炉和热水锅炉的容量,蒸汽锅炉成本高于热水锅炉,生活热水和空调热水的热源可以考虑采用热水锅炉或其他能源,避免蒸汽锅炉配置过大,增加投资和运行成本。

(4)各个系统合理计算容量,避免装机容量过大。

(5)根据医院需求合理选择弱电系统,避免系统配置过多,增加不必要的投资。

2.部分关键位置或关键系统建议采用质量好的阀门,避免跑冒滴漏。

3.合理减少照度是节约能源的好办法,地下室积极引入光诱导系统。

光诱导系统投资少,效果明显,也是绿色建筑的加分点。

4.根据政府政策合理进行绿色建筑设计。

绿色建筑设计必然增加成本,但是现在各个地方政府有强制文件必须按绿色建筑目标设计,在满足政府文件要求的基础上,合理选择绿色建筑设计项,做到实用、合理,可以节约运营成本还可以有机会获得政府奖励。

5.精心设计,减少管线碰撞,并指导施工方施工次序,减少返工。

(四)室内装饰设计1.建设项目决策阶段的控制建设项目决策是对装饰工程方案设计的技术经济比较的过程,这一过程非常重要,它是室内装饰工程成本控制的龙头。

(1)真正理解建设单位的装饰意图和设计标准,明确装饰设计要求与总投资限额。

(2)对各种装饰方案在功能、环境及投资等方面进行综合评价,正确优选方案,避免唯美主义或唯经济观,将设计与经济二者有机地结合起来。

(3)开展限额设计,避免各专业或分项工程的分配投资目标失控。

(4)严格控制对装饰工程概算和技术经济指标计算的精确性,尤其是各方案间相对造价的比较应更精确,以免误导。

2.设计审核(1)按工程的功能要求尽可能细化设计,出具详细的施工图,并参照标准图集标出详细做法。

无标准图集可参照的,特别对于一些特殊的工艺作法和隐蔽项目,应提供详细的细部做法和节点大样图。

(2)对工程用料,应事先采集到样品,增强建设单位的感性认识,并标明品种、品牌、规格、档次标准和颜色等。

(3)确保设计图纸的完整性以及各专业的配套、协调及施工的可能性。

做好外部条件的衔接,认真落实环保、消防等部门的要求,减少施工阶段产生工程变更的可能性。

(4)在审查设计时若发现超投资现象,要通过替换装饰材料、设备或降低装饰标准来修改设计,从而降低工程投资。

(五)室外景观设计1.空间布局空间布局疏密有致,投入成本主次有别。

在景观设计中区别主次景观的成本投入,景观空间布局要符合使用者日常的行为习惯,避免出现不必要的高成本景观设施。

2.竖向设计为了控制投资,设计中应尽量减少景观构筑物,如必须设立,尽量选择物美价廉的材料。

为避免过于平坦的空间造成景观的索然无味,在空间上考虑适当地进行地形整治,将重点地段及较大面积的景观区域进行地势上的高差处理,结合高低地势,分别种植不同高度的植物,通过植物的高低落差及前后遮挡形成视线上的变化,使整个空间具有良好观赏性,解决竖向景观不丰富的问题。

3.材料选择3.1就地取材。

根据建筑设计风格,结合项目所在地的本土材料和乡土树种来考虑景观设计,可以大大节省在异地购买材料所增加的运输费。

3.2 材料的选择和再利用充分考虑成本的前提下,大量利用现有的地形产生直线、弧线和自由曲线作为景观构成,并选择合适的材料来进行成本控制。

3.3材料的厚度与属性由于不同功能、不同位置的景观设计对材料厚度及质感的要求有所差异,不能简单地要求所有材料均等厚度,原则上不要使用厚度超过 40MM的石材。

此外,通过精细化的设计,可以有效地控制材料的投资,并呈现出丰富的景观效果。

只有考虑到材料细节问题,才能既满足景观效果又降低投资。

3.4从建筑上提炼主材在低投入的前提下,硬质景观的主要元素选择昂贵的材料是不现实的,选用廉价的材料又担心效果难以达到,这时候可以从建筑墙身上寻找一种基调材料。

与一般景观用材相比,建筑墙面材料相对价格低。

从建筑墙身提炼出来的主要材料只要运用适当,不但可以取得不俗的效果,还可以与建筑相呼应,增强整个环境的整体性、协调性。

4.植物配置植物配置是景观设计的重点,与硬质材料相比,植物具有生长性、可增值性等特点。

植物种类丰富,价格弹性较大,其价值可以随着植物生长而不断增加。

低投入的景观设计更应该合理利用这一弹性要素。

4.1预留植物生长的空间植物是景观形成的主要空间元素,充分考虑植物的生长空间,可以减少景墙、亭廊的资金投入。

在设计前期控制好植物的生长空间及种植密度,可以减少苗木的资金投入。

4.2运用乡土树种和野生植物。

首先,利用当地生长情况较好的高大树种作为主要的景观树,将一些观赏性树种布置在重要节点及视线集中的位置;其次,许多场地原来都生长了大量野生植物,修整后可进行利用,不仅降低了植物投资,还体现了景观生态性,达到可持续性发展的目的。

4.3提前选苗,选择实生苗在园林绿化工程中,实生苗是指通过果实(种子)繁殖的树木或者花卉的苗子。

假植苗是指幼苗起苗分级后不立即运出施工,而是集中起来,埋藏在湿润的土壤中继续生长。

假植苗的价格一般要比实生苗贵一倍左右。

因而,可以提前采买实生苗,并移植到苗场进行假植。

进入具体施工阶段,种植的实生苗经过断根已达到假植苗的效果,再移植到项目现场种植,既保证施工效果又可减低成本。

4.4合理搭配植物。

植物设计可以通过增加草坪面积、缩小灌木区、适当选用骨架树、巧妙运用节点大树等方法来实现投资控制。

草坪铺设一般10 元/平方米,而灌木往往高达100元/平方米;另一方面,草坪的铺设也给灌木的生长预留了一定的生长空间。

4.5生态效应面对越来越稀缺的水资源,有必要选择耐旱、易维护的植物。

在景观的水设计与灌溉设计阶段,建筑应预留中水采集系统,采用绿地灌溉系统与中水收集系统相结合的方式,用收集的雨水进行绿地灌溉。

灯光设计使用太阳能节能灯具,虽然前期投入较大,但在节约能源方面却行之有效。

相关文档
最新文档
