主体结构及二次结构验收流程、控制要点

主体结构及二次结构验收流程、控制要点

主体结构及二次结构验收流程及控制要点一、主体结构1、施工工艺流程定位放线—墙柱钢筋电渣压力焊—墙柱钢筋绑扎—。

—顶板钢筋验收—支撑排架加固—结构混凝土浇筑—浇筑后收光—混凝土养护(具体内容进行细化)2、验收流程及控制要点2.1 定位放线验收及控制要点:需包括放线复核内容,如何复核(核对哪些数据),出现偏差整改要求。

2.2墙柱钢筋电渣压力焊验收及控制要点:。

2.N混凝土养护验收及控制要点:养护措施及养护要求,施工单位出现养护不到位如何控制(要求整改—书面发单整改明确养护不到位后期严重性—直至局部停工)。

二、二次结构1、施工工艺流程。

2、验收流程及控制要点2.12.2。

三、总述。

在本项目监理过程中,依据施工图纸、监理规范编制的监理细则开展监理工作。

根据施工进度流程,在施工方放好轴线后进行复核;对绑扎完成的墙柱钢筋进行隐蔽验收;随后,对已经完成的墙柱模及顶板进行验收;之后,对顶板钢筋进行隐蔽验收;最后,对混凝土浇捣进行实施旁站。

在验收过程中,应注意以下几个方面:1). 钢筋工程1 . 钢材应具备出厂质量证明书和生产许可证,对进场的钢材必须按规定先进行抽样复验,复试不合格的钢材不得使用在工程上。

2. 钢筋接头的设置位置、锚固及搭接长度应符合相关规范要求。

3. 钢筋规格、位置应符合设计要求2). 模板工程1. 墙、柱支模前应先在基底弹线,以弹线校正钢筋位置,并为合模后,检查位置提供准确的依据。

2. 为防止胀模、跑模、错位、造成结构断面尺寸超差、位置偏离、漏浆造成蜂窝麻面,模板支撑应符合模板设计要求。

3. 预埋件、预留孔洞的位置、标高、尺寸应复核;预埋件固定方法应可靠,防止位移。

前阶段,因为现场施工进度紧张,又面临销售节点,施工方加快施工节奏赶工期,也影响我们的工作程序,有时甚至会出现这边在整改,那边在浇筑的情况。

根据现场实际情况,我们及时作出调整,在原则性问题不放过的前提下,进行验收。

目前我监理部进一步细化了验收程序,要求施工方在自检合格的基础上,才可进行报验。

二次结构施工流程及控制要点

二次结构施工流程及控制要点

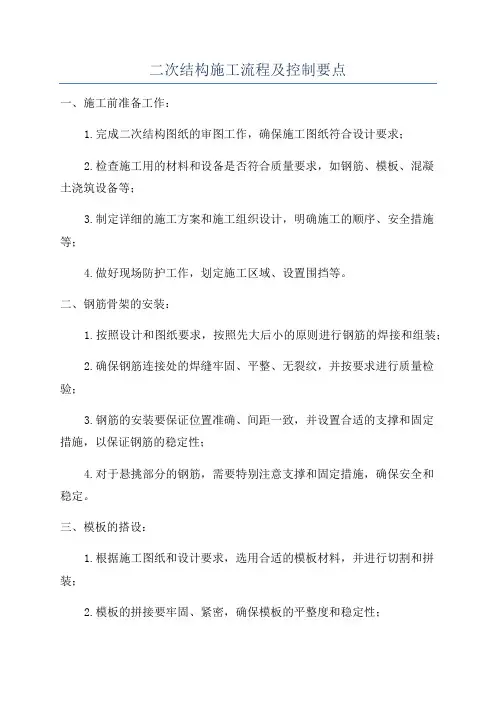

二次结构施工流程及控制要点一、施工前准备工作:1.完成二次结构图纸的审图工作,确保施工图纸符合设计要求;2.检查施工用的材料和设备是否符合质量要求,如钢筋、模板、混凝土浇筑设备等;3.制定详细的施工方案和施工组织设计,明确施工的顺序、安全措施等;4.做好现场防护工作,划定施工区域、设置围挡等。

二、钢筋骨架的安装:1.按照设计和图纸要求,按照先大后小的原则进行钢筋的焊接和组装;2.确保钢筋连接处的焊缝牢固、平整、无裂纹,并按要求进行质量检验;3.钢筋的安装要保证位置准确、间距一致,并设置合适的支撑和固定措施,以保证钢筋的稳定性;4.对于悬挑部分的钢筋,需要特别注意支撑和固定措施,确保安全和稳定。

三、模板的搭设:1.根据施工图纸和设计要求,选用合适的模板材料,并进行切割和拼装;2.模板的拼接要牢固、紧密,确保模板的平整度和稳定性;3.模板的表面要清洁,光滑,避免出现凸起、凹陷、裂缝等缺陷;4.模板的支撑要坚固,并按要求设置螺杆和调整杆,确保模板的位置和高度准确。

四、混凝土的浇筑:1.按照混凝土浇筑工艺和施工图纸要求,进行浇筑准备工作,包括搅拌、运输、倒料等;2.采用适当的浇筑工艺,保证混凝土的浇筑连续、均匀,并采取措施防止混凝土的泄漏和渗漏;3.在混凝土浇筑过程中,要注意控制混凝土的流动,防止空隙、夹渣、分层等缺陷的产生;4.在浇筑完成后,进行养护工作,确保混凝土的强度和耐久性。

五、验收和质量控制:1.进行二次结构施工的过程中,要进行定期的质量检查和验收,及时发现并处理施工中的问题;2.对关键节点、重要部位的施工质量进行特别检查,确保施工质量满足设计要求;3.做好施工记录和数据的整理和归档,以备后期验收和资料查询;4.及时处理施工中的质量问题和施工安全事故,确保施工过程安全、顺利进行。

总结来说,二次结构施工流程的控制要点包括:施工前的准备工作,钢筋骨架的安装,模板的搭设,混凝土的浇筑,以及施工的验收和质量控制。

二次结构施工质量控制要点

二次结构施工质量控制要点

二次结构质量控制要点一、执行依据:方案、技术交底、固化图、验收规范。

二、报验程序:分楼层报验;填写三检制报验单(报验单由分包—总包工长—总包质检);分包质检---总包质检(测量)---监理;主要验收项:线---孔—拉拔试验—验筋---验模板—砌筑质量—砌筑实测实量—抹灰基层(含防裂措施)---抹灰质量---抹灰实测实量。

三、材料验收要求钢筋:具体规格见图纸和方案要求,无非标和瘦身钢筋。

砌块:具体规格和材料性能要求见图纸和方案要求,砌筑前1—2天浇水湿润且含水率不低于30%。

砂浆:均为预拌砂浆,禁止干料上楼;砌筑砂浆强度DM5,稠度50—70mm;抹灰砂浆强度M15(底层砂浆为DP-LR砂浆);拌合的砂浆3小时内用完。

钢丝网:符合要求以上材料均应做进场复试、且封样留存。

四、测量验线及实测实量验线要求:主轴线、套方线、墙身线(地面4条线、顶板2条线)、构造柱位置线、水平系梁位置线、门窗洞口位置线、管道预留洞位置及标高线。

(验线合格后方可钻孔)实测实量要求:分为砌筑实测实量和抹灰实测实量2部分进行。

砌筑偏差为垂5mm平8mm;抹灰偏差为4mm。

(其他偏差值可参照方案和技术交底执行)。

五、钢筋工程验收1、植筋孔验收要求:植筋孔的深度、植筋孔的定位、植筋孔的清理、植筋孔的防塞保护。

不同植筋规格所对应的钻孔直径、锚固深度、及钻孔深度表2、植筋的拉拔试验验收要求:抽样数量:本工程二构按每一检验批锚固件总数(按楼计算总量取样)的0.1%且不少于3件进行检验。

拉拔试验合格后方可进行钢筋绑扎。

3、钢筋绑扎验收要求:构造柱:设置的位置应严格按照固化图设置。

原则为按照墙端部、拐角、纵横墙交接处、门窗洞边均加设构造柱、直段墙构造柱间距不大于4米等原则设置;接头位于柱中,搭接长度600mm,搭接区不少于4个箍筋,柱上下端600mm范围内箍筋按照@100mm间距加密,箍筋弯钩的平直段不小于10d和75mm。

抱框柱:门洞边的小抱框柱,必须在墙体设置拉结筋与抱框柱形成可靠拉结。

主体结构验收程序及内容

主体结构验收程序及内容

主体结构验收程序及内容主体结构验收程序及内容参考内容如下:主体结构验收是在建筑工程的施工过程中进行的一项重要工作,目的是确保建筑物的主体结构质量达到设计要求,保证建筑物的安全使用。

下面是主体结构验收的程序和内容的一般参考:一、准备阶段1. 审核施工单位提交的主体结构施工图纸和设计文件。

2. 查阅主体结构施工方案,了解施工方法和工序。

二、进场验收1. 检查施工人员的资质和相关证件,确保施工人员合格,具备相应的技术能力。

2. 检查施工现场的临时设施情况,包括施工材料、设备和机械等是否符合要求。

3. 检查土建的施工现场标示和安全措施,如施工通道、防护网、围挡等是否设置正确、完整。

三、质量验收1. 对主体结构的施工质量进行检查,包括混凝土浇筑、钢筋绑扎等工序是否符合设计要求,是否存在质量隐患。

2. 对施工中出现的问题进行整改,并对整改情况进行复验。

3. 对主体结构材料的质量进行抽样检测,确保材料的性能符合标准要求。

四、尺寸验收1. 对主体结构各部位的尺寸进行测量,与设计图纸进行对比,确保尺寸的准确性。

2. 对各部位的错位、修正等情况进行检查,确保主体结构的几何形状满足设计要求。

五、隐蔽工程验收1. 对主体结构的隐蔽工程进行验收,包括围护结构、土建设备管道安装等,确保施工符合设计要求。

2. 对隐蔽工程部位进行打开检查,确保施工的精度和质量符合要求。

六、验收报告1. 撰写主体结构验收报告,详细记录验收的过程、结果和存在的问题,并提出整改建议。

2. 将验收报告提交给相关单位,如设计单位、监理单位等,以便后续的整改和交付使用验收。

在进行主体结构验收的过程中,应注意施工现场的安全和环境保护,确保验收过程的顺利进行。

同时,相关单位和人员要根据验收结果及时进行整改和补救,确保建筑物的主体结构质量达到设计要求,保证建筑物的安全使用。

二次结构主体验收注意事项

二次结构主体验收注意事项

二次结构主体验收注意事项二次结构主体验收是指在建筑施工的过程中,对建筑的二次结构(包括梁、柱、板等)进行验收的环节。

二次结构主体验收的目的是确保结构的安全性、稳定性和可靠性,同时对施工质量进行有效的控制和管理。

下面将详细介绍二次结构主体验收的注意事项。

一、验收前的准备工作1. 验收前,施工单位应对二次结构主体进行全面检查,确保所有施工工序符合相关规范和标准。

2. 施工单位应提供相关的施工记录资料,包括施工过程中的检验报告、焊接记录、焊工资质证书等。

3. 验收前应组织相关人员进行技术交底,明确验收要求和标准,确保验收过程的顺利进行。

二、验收过程中的注意事项1. 验收应按照规定的程序和标准进行,不得缺项、漏项。

2. 验收应重点关注二次结构的工程质量,包括结构的牢固性、截面尺寸的准确性、焊缝的质量等。

3. 验收应对关键节点进行重点检查,如节点连接处、支座安装处等,确保其符合规范要求。

4. 验收应对梁、柱、板等构件的制作工艺进行检查,包括焊接质量、防锈处理、涂装等,确保其达到相关技术标准。

5. 验收过程中,应对外观质量进行检查,包括构件表面的平整度、光洁度等,确保其符合要求。

6. 验收应对连接件、钢筋的安装质量进行检查,确保其符合设计要求和标准规范。

7. 验收应结合检查结果和相关资料,进行评定和判定,对不合格的部分,应提出整改意见,并在整改后重新验收。

三、验收后的处理与归档1. 验收结束后,应将验收报告、检测报告、整改意见等资料整理归档,作为二次结构施工和质量管理的重要依据。

2. 对不合格的部分,应确保按照整改意见进行修复,并在修复后重新验收。

3. 对合格的部分,可安排下一步工序的施工,确保施工进度的顺利进行。

总之,二次结构主体验收是确保建筑结构安全和质量可靠的重要环节,需要施工单位严格按照标准和要求进行验收,对不合格的部分进行整改,并确保验收资料的完整性和可靠性。

只有这样,才能保证建筑的安全和质量,并满足设计要求和使用功能。

二次结构施工质量控制五大要点

二次结构施工质量控制五大要点

二次结构施工质量控制五大要点一、植筋1、施工顺序:定位放线→钻孔→清孔→锚固胶配制植筋→固化、保护→检验。

2、根据皮数杆确定植筋横杆,皮数杆应标注墙平衡感、腰带、圈梁及建筑1米线等。

钻孔直径为d+4mm(d为植筋钢筋直径),严格按设计其要求施工,钻孔时要尽量杜绝避免出现原结构钢筋。

钻孔周围灰尘回填干净,用气泵、毛刷清孔,清刷完毕后,要使到孔洞内最终达到清洁干燥。

如遇钢筋无法下钻,则应在受限制范围内重新钻孔。

每层清孔完成后,质量员必须对钻孔深度、清孔质量进行检查,检查数量不少于10%,检查合格后才办理隐检手续。

3、有关本体植筋的参数:4、钢筋锚固工作成功进行后,经自检合格后,质量员进行验收,按照1‰的抽检率随机对植筋进行拉拔试验,并做好拉拔试验记录。

二、导墙施工1、导墙施工部位根据设计确定。

反坎浇筑前需用将结构面凿毛并湿润,浇筑高度需满足设计要求,混凝土防水反梁模板应铸铁下挂牢靠;混凝土要用振捣棒振捣密实。

2、腰带腰带的支模为形式同导墙。

三、墙体砌筑1、一般规定1.1加气混凝土砌块砌成开始砌筑时,其产品龄期应超过28天。

1.2加气混凝土砌块在运输、装卸过程中,严禁倾倒和抛掷。

进场后按品种、规格分别堆放整齐,堆置高度不宜超过2M,并应防止雨淋。

1.3砌筑前,加气混凝土砌块亦须提前2天浇水湿润,浇水时应把砌块上的浮尘冲洗干净;砌块砌筑时应向条石砌筑面适量浇水。

除砌块浇水湿润外,还应砌筑前对砌筑面再洒水滋润;其含水率一般不将近15%(对于粉煤灰加气混凝土砌块的一般不超过20%)。

如采用水玻璃粘结砂浆或其它专用粘合剂砌筑时,不得浇水湿润,还应采取防潮、防雨水等措施。

1.4加气混凝土砌块砌筑时则,墙底部应该砌砌筑烧结普通砖或多孔砖,或普通混凝土小型空心砌块,或现浇混凝土坎台等,其高度不宜小于200mm。

1.5根据砌块砌体标高要求立好皮数杆,皮数杆立在砌体的长瓣,纵向长度一般不应大于12m立一根。

2、标准墙体的加气混凝土砌块的锯采用专用迹象进行加工,不得用斧、凿随意砍凿。

二次结构施工高质量控制要点

二次结构施工高质量控制要点

二次结构施工高质量控制要点一、施工前准备工作1.方案设计审查:在进行二次结构施工前,要对方案设计进行仔细审查,确保施工方案合理可行。

2.材料准备:在施工前要对二次结构所需的材料进行准备,确保材料质量符合标准要求。

3.技术人员培训:要对施工人员进行培训,使他们熟悉施工工艺和操作流程。

二、施工过程控制1.基础施工:二次结构施工的首要环节是基础施工,要保证基础的牢固性和稳定性。

2.钢筋加工与安置:在进行钢筋加工与安置时,要严格按照设计要求进行,保证钢筋的布置密实和尺寸准确。

3.混凝土浇筑:混凝土浇筑是二次结构施工的关键环节,要控制浇筑质量,确保混凝土的均匀性和密实性。

4.模板安装:在模板安装过程中,要检查模板的平整度和稳定性,确保模板搭设合理。

5.砌体施工:如果二次结构中有砌体结构,要对砌体施工进行严格控制,保证砌体的垂直度和水平度。

6.预应力构件施工:如果预应力构件是二次结构中的一部分,要对预应力施工进行专门的控制,确保预应力构件的质量和安全性。

7.防水处理:在二次结构施工中,要注意对防水处理的控制,确保防水层的牢固和完整。

8.检测和验收:在施工过程中要进行定期检测和验收,及时发现和解决问题,确保施工质量达到标准要求。

三、施工后的质量保证1.验收和交付:在施工完成后,要进行最终验收和交付,确保二次结构的质量符合要求。

2.资料整理:要对施工过程中的资料进行整理和归档,以备日后查阅和维护。

3.质量保证:在二次结构的使用过程中,要对质量进行持续的保证和检测,确保建筑物的安全性和稳定性。

四、总结在进行二次结构施工时,高质量的控制是非常重要的。

通过对施工前的准备工作、施工过程的控制以及施工后的质量保证进行有效管理,可以保证二次结构施工质量达到标准要求。

只有确保二次结构施工质量稳定可靠,才能确保建筑物的长久稳定和安全使用。

希望以上要点能够对二次结构施工的质量控制有所帮助。

验收建筑工程中主体结构的方法范本

验收建筑工程中主体结构的方法范本

验收建筑工程中主体结构的方法范本验收建筑工程的主体结构是确保建筑质量和安全的关键步骤之一。

主体结构包括建筑物的框架结构、墙体结构、楼板结构和基础结构等。

在验收主体结构时,需要关注施工质量、结构安全和设计要求的符合情况等方面。

以下是一个主体结构验收的方法范本,详细介绍了验收流程和要点。

一、前期准备1. 确定验收时间:与建设单位、施工单位以及监理单位协商确定验收时间,并提前通知相关人员。

2. 准备验收材料:准备验收文件、设计文件、施工图纸、验收记录表、监理报告等相关资料。

二、验收人员组织1. 验收人员:由建设单位、监理单位以及专家组成。

建设单位负责人、总工程师、设计、施工、监理等相关人员应参加验收。

2. 专家组:根据工程的规模和复杂程度,确定专家组人员,并向建设单位报备。

三、验收内容及要点1. 施工质量验收:a. 检查建筑结构施工质量:包括工程质量合格证、施工工艺、构件连接、预埋件安装等。

b. 检查结构材料质量:查看原材料合格证、抽检混凝土、钢筋等材料的质量合格证。

c. 检查结构构件及构造的质量:检查构件的尺寸、形状、表面质量和布置等是否符合设计要求。

2. 结构安全验收:a. 检查结构安全性:结构的承载性能、抗震性能、防火性能等是否达到设计要求。

b. 检查结构连续性:楼板、墙体、柱子等各个部分之间的连接是否牢固稳定。

c. 检查结构的配筋:查看钢筋的数量、位置和强度是否符合设计要求。

3. 设计要求验收:a. 检查施工图纸:施工图中的结构部分是否准确、清晰。

b. 检查设计计算书:检查结构承载力、抗震度、变形等计算结果是否符合规范要求。

c. 对比设计要求和实际施工情况:结构的实际施工是否符合设计要求,如尺寸、形状、材料、构造等各方面。

四、验收程序1. 开幕式:由建设单位负责人致辞,宣布验收开始。

2. 验收人员到位:建设单位、监理单位和专家组的相关人员到位,验收人员组织好验收过程。

3. 查阅文件:验收人员查看施工图纸、设计文件、施工记录、变更记录和监理报告等文件资料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

主体结构及二次结构验收流程及控制要点
一、主体结构
1、施工工艺流程
定位放线—墙柱钢筋电渣压力焊—墙柱钢筋绑扎—。

—顶板钢筋验收—支撑排架加固—结构混凝土浇筑—浇筑后收光—混凝土养护(具体内容进行细化)2、验收流程及控制要点
2.1 定位放线
验收及控制要点:需包括放线复核内容,如何复核(核对哪些数据),出现偏差整改要求。

2.2墙柱钢筋电渣压力焊
验收及控制要点:。

2.N混凝土养护
验收及控制要点:养护措施及养护要求,施工单位出现养护不到位如何控制(要求整改—书面发单整改明确养护不到位后期严重性—直至局部停工)。

二、二次结构
1、施工工艺流程。

2、验收流程及控制要点
2.1
2.2。

三、总述。

在本项目监理过程中,依据施工图纸、监理规范编制的监理细则开展监理工作。

根据施工进度流程,在施工方放好轴线后进行复核;对绑扎完成的墙柱钢筋进行隐蔽验收;随后,对已经完成的墙柱模及顶板进行验收;之后,对顶板钢筋进行隐蔽验收;最后,对混凝土浇捣进行实施旁站。

在验收过程中,应注意以下几个方面:
1). 钢筋工程
1 . 钢材应具备出厂质量证明书和生产许可证,对进场的钢材必须按规定先进行抽样复验,复试不合格的钢材不得使用在工程上。

2. 钢筋接头的设置位置、锚固及搭接长度应符合相关规范要求。

3. 钢筋规格、位置应符合设计要求
2). 模板工程
1. 墙、柱支模前应先在基底弹线,以弹线校正钢筋位置,并为合模后,检查位置提供准确的依据。

2.为防止胀模、跑模、错位、造成结构断面尺寸超差、位置偏离、漏浆造成蜂窝麻面,模板支撑应符合模板设计要求。

3. 预埋件、预留孔洞的位置、标高、尺寸应复核;预埋件固定方法应可靠,防止位移。

前阶段,因为现场施工进度紧张,又面临销售节点,施工方加快施工节奏赶工期,也影响我们的工作程序,有时甚至会出现这边在整改,那边在浇筑的情况。

根据现场实际情况,我们及时作出调整,在原则性问题不放过的前提下,进行验收。

目前我监理部进一步细化了验收程序,要求施工方在自检合格的基础上,才可进行报验。

在验收时,各班组领班必须到场参与验收,对我们提出的问题进行整改。

整改完成后,施工方应及时通知我部复验,复验合格后,才可进行下道工序。

现阶段,施工工期充裕,施工质量有所提高。

以前在钢筋上出现的漏缺钢筋现象现在已经很少出现。

主要问题主要集中在模板上。

模板工程至关重要,垂直度,平整度,顶板水平度,截面尺寸都是要靠模板来控制,希望能加强对班组的技术交底及自检力度。
