基础主体分部工程验收程序
主体基础分部验收流程

主体基础分部验收流程地基与基础(主体构造)分部工程查收由建设单位组织,勘探、设计、监理、施工等单位参加,质监站对查收进行监察。
一、查收据件1、施工单位已按设计图纸达成地基与基础(主体构造)分部工程施工内容;2、施工单位已组织自验合格,并向监理(建设)单位提出查收申请;3、监理(建设)单位已组织预查收合格,监理单位已出具分部工程质量评估建议;4、依据工程需要基础(主体构造)可分阶段查收,除还没有到龄期的砂浆、混凝土试块试验报告和构造抽检报告外(但应供给砂浆、混凝土试块的检测委托单,核查试块留置数日能否切合规范规定),其余资料应齐备,并经监理审查合格;5、具备构造抽检条件的楼层,应经检测单位抽检合格并出具检测报告。
二、查收程序1、建设单位应起码提早3天向质监站提出版面申报(详见表B-22地基与基础分部工程查收申报表、表B-23主体构造分部工程查收申报表);2、施工单位报送施工技术资料,建设单位报送部分工程查收实施方案,经质检站审查合格后,方可组织查收;3、由建设单位组织勘探、设计、施工、监理等单位进行验收,质监站对验收进行监察。
三、部分工程验收形成的资料1、《分部工程质量验收记录表》(地基与基础分部工程见表B1-10,主体结构分部工程见表B1-11);《地基与基础(主体构造)分部工程质量验收监察记录表》(表B-14): 2、3、《建设工程质量问题整顿通知书》(表B-2);4、《分部工程查收会议签到表》(表D-5)。
四、应注意的问题1、未组织地基与基础分部工程查收的工程不得进行主体构造施工;未组织主体构造分部工程查收的工程不得进行装饰工程施工。
2、地基与基础(主体构造)分部工程验收合格后30日内,由建设单位组织施工单位到质监站办理工程构造存案手续。
地基与基础分部未办理存案的,不得进行主体构造查收;主体构造分部未办理存案的,不得进行初步查收。
办理构造存案时,需提交的资料目录见附表2。
五、参加查收单位及人员监察单位人员:(项目监察负责人、监察员等多于2人);建设单位人员:(项目负责人、现场代表等);勘探单位人员:(勘探项目负责人);设计单位人员:(构造专业设计人员一定参加,建筑、设施专业视情参加);施工单位人员:(公司领导、项目经理、技术负责人、质检员、安全员、资料员等一定参加);监理单位人员:(总监及土建、设施专业监理工程师等)。
基础主体分部工程验收方案

基础主体分部工程验收方案一、前言为了保证基础主体分部工程的建设质量,经过设计、施工等多个环节的参与,需要对其进行验收。
本文将详细介绍基础主体分部工程验收方案。
二、验收前的准备工作1. 编制验收方案:由监理或施工单位根据设计要求和相关规范编制基础主体分部工程验收方案,包括验收范围、验收内容、验收方法、验收标准等。
2. 做好资料的整理:施工单位应当按照相关规定收集、整理并保管好各项施工记录、施工图纸、工程变更通知单、质量报告、材料质量证明等资料,并将这些资料存档备查。
3. 检查施工质量:施工单位应在验收前对基础主体分部工程展开全面检查,以确保其符合设计要求和相关规范。
三、验收内容1. 基础工程材料的验收:验收基础工程材料要细致严格,包括水泥、砂石、钢筋等,每种材料都需要经过质量检验。
水泥必须符合标准规定的要求,砂石的含泥量不得超过规定极限,钢筋的强度符合国家相关标准。
2. 基础工程施工的验收:验收基础工程施工要根据设计要求和相关规范进行,应仔细核对施工图纸,认真审核材料清单,对施工过程进行全程监督,发现问题及时处理。
3. 基础工程质量验收:质量验收是基础主体分部工程验收的重要环节。
验收质量时要注意水泥混合料的质量、砂石质量、加筋、支撑及混凝土的浇注、养护等情况,对各项质量指标进行检查。
四、验收方法1. 监理现场观察:监理人员要亲临现场,对已完成的工程进行实地观察,检查其建造质量是否符合设计要求和相关规范。
2. 施工单位自行检查:施工单位自行检查是保证基础主体分部工程质量的重要环节。
施工单位可以根据验收方案,对已完成工程进行自检,并对施工现场进行全面质量控制,对出现的问题及时解决。
五、验收标准1. 按照国家及地方相关规定执行,基础主体分部工程的验收合格标准应符合国家标准和设计要求。
2. 对于验收过程中发现的不符合标准要求的情况,施工单位必须采取措施及时纠正,直至符合标准要求为止。
3. 若不符合标准要求的情况比较严重,监理单位应当责令施工单位进行整改,直至符合标准要求。
分部分项分阶段验收步骤及办法

所有分部分项各个环节的检查验收。
备注:A级点为质量监督站检查验收;B级点为现场监理工程师检查验收;C级点为专职制件员检查验收
分部分项分阶段验收步骤及办法
(1)验收步骤:分项——分部——基础、主体结构验收—单位工程验收。
(2)验收方法:分项工程实行过程“三检”制度进行内部验收,专职质检员核定质量等级,填写《分项工程质量验收评定表》。
分部工程:在分项工程检查验收合Fra bibliotek的基础上进行分部工程质量验收评定,其中,地基与基础分部、主体分部由技术人员组织有关单位和人员进行质量等级核定。
为确保工程质量将本工程所有分部、分项工程设为质量控制点:分阶段、分级控制、分级验收。具体办法如下:
控制等级
控制点名称
A
施工方案审查,灌注桩成孔抽验,原材料抽样检查,搅拌站计量工作检查,基础验收;主体验收,屋面防水验收,门窗制作安装样板检查,内外墙样板检查,中间交接,交工验收,工程质量评定。
B
施工方案审查,原材料检查,预制构件检查,半成品检查,测量定位放线检查,地基验槽,回填土检查,基础与主体砌筑工程检查验收基础与主体线浇砼工程验收,隐蔽工程验收,基础与主体验收,屋面防水检查验收,门窗与油漆工程验收,楼地面检查验收,抹灰工程检查验收样板间验收,竣工验收等
基础分部验收程序

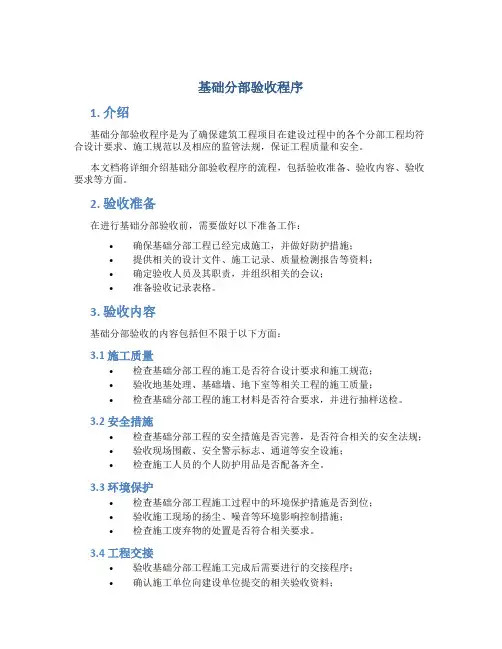

基础分部验收程序1. 介绍基础分部验收程序是为了确保建筑工程项目在建设过程中的各个分部工程均符合设计要求、施工规范以及相应的监管法规,保证工程质量和安全。
本文档将详细介绍基础分部验收程序的流程,包括验收准备、验收内容、验收要求等方面。
2. 验收准备在进行基础分部验收前,需要做好以下准备工作:•确保基础分部工程已经完成施工,并做好防护措施;•提供相关的设计文件、施工记录、质量检测报告等资料;•确定验收人员及其职责,并组织相关的会议;•准备验收记录表格。
3. 验收内容基础分部验收的内容包括但不限于以下方面:3.1 施工质量•检查基础分部工程的施工是否符合设计要求和施工规范;•验收地基处理、基础墙、地下室等相关工程的施工质量;•检查基础分部工程的施工材料是否符合要求,并进行抽样送检。
3.2 安全措施•检查基础分部工程的安全措施是否完善,是否符合相关的安全法规;•验收现场围蔽、安全警示标志、通道等安全设施;•检查施工人员的个人防护用品是否配备齐全。
3.3 环境保护•检查基础分部工程施工过程中的环境保护措施是否到位;•验收施工现场的扬尘、噪音等环境影响控制措施;•检查施工废弃物的处置是否符合相关要求。
3.4 工程交接•验收基础分部工程施工完成后需要进行的交接程序;•确认施工单位向建设单位提交的相关验收资料;•检查是否完善施工记录、工程图纸以及其他相关文件的归档工作。
4. 验收要求基础分部验收需要满足以下要求:•验收人员应具备相关专业知识和经验,并熟悉相关的法规和标准;•验收人员应认真审核相关资料,并进行现场实地检查;•验收过程中要进行记录,包括问题、整改和复验情况,并签署相关文件;•验收结果及时通知施工单位和建设单位,并做好相关工作的跟踪和记录;•如发现问题或质量隐患,及时提出整改要求,并跟踪整改情况。
5. 验收流程图以下是基础分部验收的流程图:验收流程图6. 验收结果基础分部验收结果根据实际情况进行判定,包括以下几种可能的结果:•合格:基础分部工程经验收合格,符合设计要求和施工规范;•待整改:存在一些小问题和不符合要求的地方,需要进行相应的整改;•不合格:基础分部工程严重不符合设计要求和施工规范,需要重新施工或采取其他措施。
地基基础主体分部及竣工验收流程

地基基础主体分部及竣工验收流程地基基础是建筑物的重要组成部分,承载着全建筑的重量和荷载,直接影响着建筑物的安全性和稳定性。
因此,地基基础的施工质量对整个建筑工程至关重要。
主体分部是建筑物的主要结构部分,包括梁、柱、墙等构件,主要承受建筑物的荷载和力学作用,直接影响着建筑物的承载能力和稳定性。
竣工验收是建筑工程的最后一道程序,通过验收能够确保建筑物的质量达到设计要求,保障建筑物的使用安全。
地基基础的施工流程一般包括以下几个环节:1.地基勘察:地基勘察是地基基础施工的第一步,主要通过现场土质勘察、取样分析等方式确定地基条件,为后续的设计和施工提供依据。
2.地基设计:地基设计是在地基勘察的基础上进行的,根据建筑物的荷载要求和地基条件,设计合适的地基基础结构和尺寸。
3.土方开挖:根据设计要求,进行土方开挖,将地基基础施工区域的土方挖掘至设计标高。
4.地基处理:在土方开挖后,进行地基处理工作,包括土壤加固、填土、夯实等。
5.基础施工:在地基处理完成后,进行基础施工,包括模板搭建、钢筋绑扎、混凝土浇筑等工作。
6.基础验收:基础施工完成后,进行基础验收,检查地基基础施工质量是否符合设计要求。
主体分部的施工流程一般包括以下几个环节:1.主体布置:根据建筑图纸和设计要求,进行主体结构的布置和定位工作。
2.主体结构施工:进行主体结构的梁、柱、墙等构件的施工,包括模板搭建、钢筋绑扎、混凝土浇筑等工作。
3.结构验收:主体结构施工完成后,进行结构验收,检查主体结构的质量是否符合设计要求。
4.结构封顶:主体结构验收通过后,进行结构封顶工作,完成建筑物的主体结构施工。
竣工验收的流程一般包括以下几个环节:1.验收申请:建筑施工单位向相关部门申请竣工验收,提供相关资料和证明材料。
2.现场验收:相关部门对建筑物进行现场验收,检查建筑物的设计、结构、材料等是否符合规定标准。
3.验收结论:根据现场验收情况,相关部门做出验收结论,确认建筑物是否符合规定标准。
基础与地基基础分部工程验收方案

基础与地基基础分部工程验收方案1. 验收目的本验收方案的主要目的是确保基础与地基基础分部工程的质量符合相关要求和标准,并能够满足建设项目的需要。
2. 验收范围本次验收的范围包括但不限于以下内容:- 基础工程的设计文件和施工图纸的核对;- 基础工程的开挖、回填情况的检查;- 基础工程中使用的材料的检验;- 基础工程施工过程中的记录和报告的审查;- 基础工程的工程量清单与实际完成情况的核对;- 基础工程的完整性和稳定性的评估。
3. 验收程序3.1 基础工程施工前验收在基础工程施工前,需进行下列验收工作:1. 核对基础工程的设计与施工图纸是否一致;2. 检查基础工程施工所需的各种设备和工具的准备情况;3. 检查相关材料的进场验收记录。
3.2 基础工程施工过程验收在基础工程施工过程中,需进行下列验收工作:1. 检查基础工程的开挖和回填情况是否符合要求;2. 抽取基础工程中使用的材料进行质量检验;3. 审查基础工程的施工记录和报告;4. 核对基础工程的工程量清单与实际完成情况是否一致。
3.3 基础工程竣工验收在基础工程竣工前,需进行下列验收工作:1. 检查基础工程的完整性和稳定性;2. 监督进行基础工程的测量和测试;3. 对基础工程施工的质量进行综合评估。
4. 验收标准基础与地基基础工程的验收标准应符合相关的国家标准以及建设项目的要求。
具体的验收标准可根据项目的具体情况进行确定。
5. 验收结果与报告验收的结果根据实际情况进行评价,并根据评价结果编制验收报告。
验收报告应包括重要的验收数据、结果评价以及未达标的问题等内容。
6. 验收责任基础与地基基础分部工程的验收责任由相关的施工单位、设计单位和监理单位共同承担。
验收时应按照工程合同和相关规定进行。
7. 验收时间基础与地基基础分部工程的验收时间应根据项目的实际情况进行确定,一般在工程竣工前进行。
8. 附件无此份文档为基础与地基基础分部工程验收方案,共计800字。
单位工程验收程序

水电、消防安装 分部工程验收
各层砼及砌体砂浆强度(28天)送检合 格,递交验收申请,资料齐全、资料审
查,12个工作日组织现场验收。
电气消防装置、设备安装完毕,自检合 格,上报验收申请,资料齐全、资料审
查,15个工作日组织现场验收。
外墙砖施工完成后满14天,组织外墙抗拔验收。 9个工日。合格递交工程申请资料,资料齐全、
2
单位工程验收程序
地面环境 检测验收
(桩)基础、天然基础分部验收
基础砼及砌体强度(28天)送检合格, 递交验收申请,资料齐全、资料审查,
12个工作日组织现场验收。
分层结构实测实量检 测验收合格封顶后 (28天)钢筋保护层
验收
给水消防管道压试验验 收;避雷测试、弱电系统 电阻值测试。6个工作日。
主体分部工程验收
审查合格,12个工作日组织现场验收。
屋面、装饰门窗分部工程验收
节能专项
验收
(资料齐全15个 工作日)现场土 建、水电,门窗 必须全部施工
完毕
民防专项
验收
资料齐全15个 工作日)现场土 建、水电、门窗 排风、排气分项 工程必全部施工
完毕
消防专项
验收
(资料齐全30个工 作日)上报验收申请 后,材料检按20个
文件(资料齐全、6个工作日)
建设单位资料编制、监理单位资料编制、 施工单位资料编制、各单位资料齐全、编制 符合归档要求,不少于20个工作日可完成
移交。
资料齐全,6个工作日
4
履约保函、支付保函、农民工工资保函
资料齐全、公告无 投诉30个工作日完
成退保在工程进展正常的情况下的验收程序;如施工过程出现各 检测或原材料不合格、试块不合格等情况,该程序的法定工作日都必须顺延。
基础主体分部工程验收方案

•验收目的和依据•验收范围及内容•验收流程及时间安排•参与验收人员及职责•验收标准及方法•验收资料及报告•验收问题及处理措施•安全文明施工及环保措施目录0102030401 02 03 0401基础主体结构工程02基础主体结构相关隐蔽工程03基础主体结构相关子分部工程04其他与基础主体结构相关的分部工程基础主体结构尺寸偏差检查基础主体结构承重性能检测基础主体结构外观质量检查基础主体结构钢筋及混凝土质量检测其他与基础主体结构相关的质量检测验收意见记录根据检查结果,填写验收意见记录表,注明验收结论、建议等。
外观检查观察基础主体结构外观,检查是否有裂缝、变形等质量问题。
测量实测数据对关键部位进行实际测量,包括标高、尺寸、平整度等,与设计要求进行对比。
清理现场清除施工垃圾、杂物等,确保检查质量记录收集并检查所有质量记录,包括材料检验、施工记录等,确保符合规范要求。
验收流程时间安排检查质量记录外观检查在验收前1周完成。
在验收前2天完成。
清理现场测量实测数据验收意见记录在验收前1天完成。
在验收前3天完成。
在验收前1天完成。
1201401030204对验收结论进行确认,并在验收证书上签署意见。
基础工程应按照设计图纸和规范要求施工,确保基础稳固、观感质量检查实测实量检查专项检查功能性试验工程资料质量监督报告施工记录其他资料验收申请报告撰写基础主体分部工程的验收申请报告,包括工程概况、验收条件、验收计划和验收组织等内容。
验收组织成立基础主体分部工程的验收组织,明确验收人员、验收流程和验收责任等。
验收计划验收结论模板表面不洁净在混凝土浇筑前,模板表面存在污垢、杂物或灰尘,影响混凝土的粘附效果。
在钢筋安装过程中,可能出现位移或保护层厚度偏差,导致结构受力不均或不满足设计要求。
由于原材料、配合比、施工工艺或养护不当等原因,导致混凝土实际强度低于设计要求。
在施工期间,可能出现结构尺寸偏差,超出允许范围,影响结构整体质量和稳定性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑工程地基与基础(主体结构)
分部工程验收程序
地基与基础(主体结构)分部工程验收由建设单位组织,勘察、设计、监理、施工等单位参加,监督站对验收进行监督。
一、验收条件
1、施工单位已按设计图纸完成地基与基础(主体结构)分部工程施工内容;
2、施工单位已组织自验合格,并向监理(建设)单位提出验收申请;
3、监理(建设)单位已组织预验收合格,监理单位已出具分部工程质量评估意见;
4、根据工程需要基础(主体结构)可分阶段验收,除尚未到龄期的砂浆、混凝土试块试验报告与结构抽检报告外(但应提供砂浆、混凝土试块的检测委托单,核查试块留置数量就是否符合规范规定),其她资料应齐全,并经监理审查合格;
5、具备结构抽检条件的楼层,应经检测单位抽检合格并出具检测报告。
二、验收程序
1、建设单位应至少提前3天向监督站提出书面申报(详见表B-22地基与基础分部工程验收申报表、表B-23主体结构分部工程验收申报表);
2、施工单位报送施工技术资料,建设单位报送分部工程验收实施方案,经监督站审查合格后,方可组织验收;
3、由建设单位组织勘察、设计、施工、监理等单位进行验收,监督站对验收进行监督。
三、分部工程验收形成的资料:
1、《分部工程质量验收记录表》(地基与基础分部工程见表B1-10,主体结构
分部工程见表B1-11);
2、《地基与基础(主体结构)分部工程质量验收监督记录表》(表B-14);
3、《建设工程质量问题整改通知书》(表B-2);
4、《分部工程验收会议签到表》(表D-5)。
四、应注意的问题
1、未组织地基与基础分部工程验收的工程不得进行主体结构施工;未组织主体结构分部工程验收的工程不得进行装饰装修工程施工。
2、地基与基础(主体结构)分部工程验收合格后30日内,由建设单位组织施工单位到监督站办理工程结构备案手续。
地基与基础分部未办理备案的,不得进行主体结构验收;主体结构分部未办理备案的,不得进行初步验收。
办理结构备案时,需提交的资料目录见附表2。
五、参加验收单位及人员
监督单位人员:(项目监督负责人、监督员等不少于2人);
建设单位人员:(项目负责人、现场代表等);
勘察单位人员:(勘察项目负责人);
设计单位人员:(结构专业设计人员必须参加,建筑、设备专业视情参加);
施工单位人员:(企业领导、项目经理、技术负责人、质检员、安全员、资料员等必须参加);
监理单位人员:(总监及土建、设备专业监理工程师等)。
(以上人员无特殊情况必须参加,否则不予验收。
)。
