消防水池混凝土浇筑技术交底(精制实操)

合集下载

水池混凝土安全技术交底模板

水池混凝土安全技术交底模板

一、前言为确保水池混凝土施工过程中的安全,防止事故发生,现将水池混凝土施工安全技术交底如下,请各施工人员认真学习和遵守。

二、施工准备1. 施工人员应熟悉施工图纸、施工方案及安全技术措施,掌握水池混凝土施工工艺和安全操作规程。

2. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防护手套等。

3. 施工前,应对施工现场进行清理,确保施工环境整洁,无障碍物。

三、施工过程安全技术措施1. 混凝土配合比:严格按照施工设计要求,不得随意更改。

用于输送或贮存饮用水的管渠、水池等构筑物,混凝土中的外加剂不得污染水质,有碍人体健康。

2. 模板工程:模板宜采用标准化、系列化的组合模板,并由加工厂集中加工制作。

使用QM和SZ钢支架做模板支架时,应进行施工设计,其强度、刚度、稳定性应满足施工安全要求。

3. 混凝土浇筑:混凝土运输前应踏勘运输道路,检查路况、地下管线等构筑物和架空线路状况,确认安全。

使用手推车运送混凝土,装料应低于车槽10cm以上,车槽前必须装设挡板;卸料时应设挡掩,严禁撒把。

4. 混凝土拌和:搅拌机运行时,严禁人员进入贮料区和卸料斗下。

作业人员向搅拌机料斗内倾倒水泥时,脚不得蹬踩料斗。

搅拌站边界应设护栏和安全标志,非施工人员不得入内。

5. 基坑、沟槽作业:进入基坑、沟槽前和作业中,应检查土壁和支护结构,确认土壁无裂缝、无坍塌,支护稳固。

不得在基坑、沟槽临边1m范围内堆物、堆料和运料。

6. 施工通道:大型、群体、综合性水池和管渠施工中,应根据工艺要求,在各层施工范围内的内外、上下层之间设置施工通道。

通道交叉时,交错部位的上下通道防护栏杆内侧,应立挂密目安全网。

7. 预留孔洞:水池、管渠底部和顶部预留的孔洞,必须用盖板盖牢,并应采取防挪移的措施或设围挡、安全标志;变形缝、后浇带作业前必须设围挡;预留钢筋、预埋件应设置明显的安全标志。

四、安全教育培训1. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识和自我保护能力。

消防水池和安装施工技术交底

消防水池和安装施工技术交底

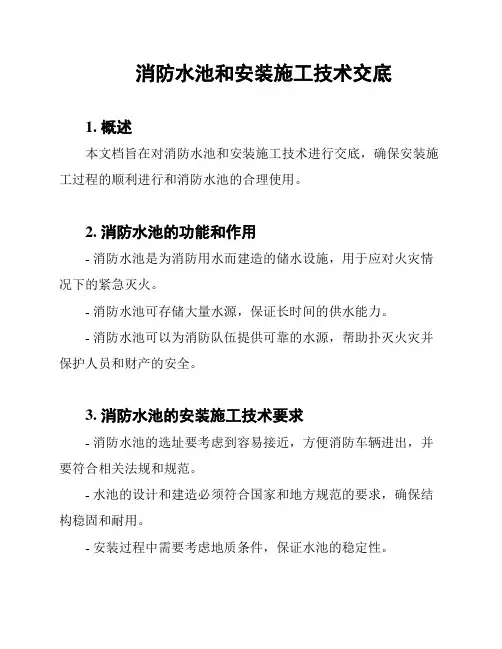

消防水池和安装施工技术交底1. 概述本文档旨在对消防水池和安装施工技术进行交底,确保安装施工过程的顺利进行和消防水池的合理使用。

2. 消防水池的功能和作用- 消防水池是为消防用水而建造的储水设施,用于应对火灾情况下的紧急灭火。

- 消防水池可存储大量水源,保证长时间的供水能力。

- 消防水池可以为消防队伍提供可靠的水源,帮助扑灭火灾并保护人员和财产的安全。

3. 消防水池的安装施工技术要求- 消防水池的选址要考虑到容易接近,方便消防车辆进出,并要符合相关法规和规范。

- 水池的设计和建造必须符合国家和地方规范的要求,确保结构稳固和耐用。

- 安装过程中需要考虑地质条件,保证水池的稳定性。

- 水池周围的防护措施也要跟进进行,确保水池的安全性和维护便捷性。

4. 消防水池的日常维护和管理- 水池的日常巡查包括检查水位、水质、泵房设备等,确保水池随时可用。

- 水池的周围要保持干净,确保防火通道畅通。

- 若有异常情况出现,如水位偏低、设备故障等,应及时进行维修和处理。

- 定期清洗和消毒水池,保证水质符合相关标准。

5. 安全注意事项- 水池周边应设置明显的警示标志,以引导人员正确使用和维护。

- 水池应设有防护栏杆或围栏,以防止人员误入或发生意外。

- 维修和维护人员需具备相关专业知识,并采取必要的安全防护措施。

6. 总结本文档交底了消防水池的功能和作用,安装施工技术要求,日常维护和管理以及安全注意事项。

在进行消防水池的安装和使用过程中,需要加强对相关规范的遵守,确保消防设施能够有效地发挥作用,为火灾情况下的紧急灭火提供可靠的水源。

水池砼工程技术交底

水池砼工程技术交底

水池砼工程技术交底一、工程概述水池砼工程是指在建造、水利、环保等领域中,用于贮存水源、处理废水等功能的池体结构。

本工程技术交底旨在详细介绍水池砼工程的施工流程、材料要求、质量控制等内容,确保工程质量和安全。

二、施工流程1. 基坑开挖:根据设计要求进行基坑开挖,确保基坑尺寸和平整度符合要求。

2. 基础处理:清理基坑底部杂物,进行基础处理,如填充砂石、夯实等。

3. 配筋安装:根据设计图纸要求,进行水池底板和墙体的钢筋布置。

4. 模板搭设:根据设计要求,搭设水池底板和墙体的模板,确保模板坚固、尺寸准确。

5. 砼浇筑:进行砼配制,按照设计要求进行砼浇筑,注意浇筑过程中的均匀性和充实度。

6. 养护处理:砼浇筑完成后,进行养护处理,保持砼的湿润和适宜的温度,确保砼的强度和稳定性。

7. 放水试验:养护完成后,进行放水试验,检测水池的密封性和稳定性。

8. 完工验收:对水池砼工程进行综合验收,确保工程质量符合设计要求。

三、材料要求1. 砼材料:砼材料应符合相关标准要求,包括水泥、骨料、矿渣粉等。

2. 钢筋材料:钢筋应符合相关标准要求,包括直径、强度等。

3. 模板材料:模板材料应具有足够的强度和刚性,确保模板的稳定性和尺寸准确性。

4. 养护材料:养护材料应符合相关标准要求,包括养护剂、保湿材料等。

四、质量控制1. 施工人员:施工人员应具备相应的资质和经验,熟悉水池砼工程施工要求。

2. 施工设备:施工设备应符合相关标准要求,包括搅拌机、起重机等。

3. 砼浇筑:砼浇筑过程中,应注意砼的均匀性、充实度和浇筑速度,确保砼的质量。

4. 养护处理:养护处理应按照要求进行,包括湿润保养、温度控制等。

5. 放水试验:放水试验应按照像关规范进行,检测水池的密封性和稳定性。

6. 完工验收:完工验收应包括水池的外观质量、尺寸偏差、密封性等方面的检测。

五、安全措施1. 施工现场应设置明显的安全警示标志,确保施工人员的安全。

2. 施工人员应佩戴符合要求的安全防护用品,包括安全帽、安全鞋等。

消防水池砼浇筑

消防水池砼浇筑

消防水池砼浇筑标题:消防水池砼浇筑引言概述:消防水池是消防设施中非常重要的一部分,其建设质量直接关系到消防安全。

而消防水池的砼浇筑是其中一个关键环节,下面将详细介绍消防水池砼浇筑的注意事项。

一、施工前准备1.1 确定砼浇筑方案:根据消防水池的设计要求和实际情况,确定砼浇筑的方案,包括砼的配合比、浇筑方式等。

1.2 搭建施工场地:清理消防水池周围的杂物,搭建好施工场地,确保施工环境整洁、安全。

1.3 准备好施工材料和设备:准备好所需的砼材料、搅拌设备、浇筑工具等,确保施工顺利进行。

二、砼浇筑过程2.1 砼浇筑前的处理:在浇筑砼之前,要先进行基础处理,包括清洁基础表面、搅拌砼等。

2.2 砼浇筑方式:根据设计要求,选择适当的浇筑方式,确保砼均匀、密实。

2.3 控制浇筑速度:在浇筑过程中要控制好浇筑速度,避免砼流动过快或过慢,影响砼的质量。

三、砼养护3.1 养护时间:砼浇筑完成后,要进行充分的养护,保持砼表面湿润,通常养护时间为7-14天。

3.2 养护方式:可以采用覆盖湿布、喷水等方式进行养护,确保砼的强度和密实性。

3.3 避免早期负荷:在砼养护期间,要避免对砼施加早期负荷,以免影响砼的强度和耐久性。

四、验收和维护4.1 验收标准:砼浇筑完成后,要进行验收,检查砼的密实性、平整度等是否符合设计要求。

4.2 维护措施:定期检查消防水池砼结构的情况,及时进行维护修补,确保消防水池的使用寿命和安全性。

4.3 预防措施:加强消防水池周围的防护措施,避免外部因素对消防水池的损坏,确保其正常使用。

五、总结消防水池砼浇筑是消防设施建设中的重要环节,只有做好砼浇筑工作,才能保证消防水池的质量和安全性。

施工前的准备、砼浇筑过程、砼养护、验收和维护都是至关重要的环节,需要严格按照规范和要求进行操作,确保消防水池的质量和可靠性。

消防水池混凝土浇筑技术交底

消防水池混凝土浇筑技术交底
2当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编号
02-C2-003-01
单位名称
北京轨道交通地铁房山线稻田车站
交底日期
2010-6-22
施工单位
湖北亿通建筑劳务有限责任公司
分项工程名称
混凝土工程
交底提要
消防水池混凝土工程技术交底
交底内容:
商品泵送混凝土必须保证混凝土泵连续工作,如果发生故障,停歇时间超过45min或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土。
项目
允许偏差(mm)
检验方法
单层多层
高层框
1
轴线位移
柱、墙、梁
8
5
尺量检查
2
标高
层高
±10
±5
用水准仪或尺量检查
3
柱、墙、梁截面尺寸
+8
-5
±5
尺量检查
4
柱、墙垂直度
每层
5
5
用经纬仪或吊线和尺量检查5Biblioteka 表面平整度88
用2m靠尺和楔形塞尺检查
6
预埋管、预留孔
中心线位置偏移
5
5
尺量检查
9
预留洞中心位置偏移
3.5混凝土浇筑与振捣的一般要求:
3.5.1混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶或溜管等。
3.5.2浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的1.25倍,最大不超过50cm。
3.5.3使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1.5倍(一般为30~40cm)。振捣上一层时应插入下层5cm,以消除两层间的接缝。表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。

消防水池交底

消防水池交底

消防水池交底一、任务背景消防水池是消防系统中的重要组成部分,用于储存大量的水源以供消防灭火使用。

为了确保消防水池的正常运行和有效利用,进行消防水池交底是必不可少的环节。

本文将详细介绍消防水池交底的内容和要求。

二、交底内容1. 消防水池的基本信息- 水池位置:位于XX区XX街XX号- 水池容量:1000立方米- 水池材质:混凝土- 水池防渗措施:防渗膜- 水池配套设施:进水管道、排水管道、消防泵等2. 水池的维护保养- 定期巡检:每月进行一次水池巡检,检查水池是否有渗漏、裂缝等问题。

- 清洁保养:定期清理水池内的杂物和污垢,保持水质清洁。

- 维修维护:发现水池存在问题时,及时进行维修和更换设备。

3. 水池的使用管理- 水池的供水用途:主要用于消防灭火和应急供水。

- 水池的供水方式:通过消防泵将水池的水源输送到消防水系统中。

- 水池的水质监测:定期对水池的水质进行检测,确保水质符合消防要求。

4. 应急预案与演练- 应急预案:制定消防水池的应急预案,明确各部门的职责和应急处置流程。

- 演练计划:定期组织演练,提高应急处置的能力和效率。

三、交底要求1. 交底人员:参与交底的人员包括消防部门负责人、维护人员、管理人员等。

2. 交底时间:交底应在消防水池建成后的一个月内进行。

3. 交底形式:可以采用现场交底、文件交底或者培训形式进行。

4. 交底记录:交底过程中应制作详细的交底记录,包括交底人员名单、交底内容、交底时间等。

四、交底效果评估1. 交底后的效果评估:交底后需进行效果评估,检查是否达到预期的效果和要求。

2. 交底记录的保存:交底记录需妥善保存,作为日后查阅和参考的依据。

五、总结消防水池交底是确保消防水池正常运行和有效利用的重要环节。

通过详细介绍消防水池的基本信息、维护保养、使用管理以及应急预案与演练等内容,可以提高交底人员的工作效率和水平,确保消防水池的安全运行。

同时,交底后的效果评估和交底记录的保存也是不可忽视的环节,可以为日后的管理和维护提供参考依据。

消防水池浇筑技术交底

消防水池浇筑技术交底
3)模板支设完毕,并通过验收,混凝土标高控制线已标注好。
三、操作工艺
(一)消防泵房浇筑施工工艺:1.止水钢板焊接安装→消防泵池底板浇筑→消防泵池墙体及顶板模板加固→墙体及顶板混凝土浇筑
1.止水钢板焊接在消防泵池墙体距底板面300mm处,两侧各150mm,两端弯折处应朝向迎水面。具体位置和方向如下图:
4.消防泵池顶板次龙骨使用3.8m的钢木龙骨,每200mm一道进行布置。主龙骨使用2根3.8和1根1.5m搭接布置。
1.止水钢板焊接在消防泵池墙体距底板面300mm处,两侧各150mm,两端弯折处应朝向迎水面。具体位置和方向如下图:
2消防泵池在浇筑基础底板时,虚铺厚度应稍大于板厚,用平板振动器,沿浇筑方向来回振捣,注意不断用50线来控制混凝土板厚度。振捣完毕后,用木抹子和刮杠抹平表面。墙体混凝土浇筑到300mm高即止水钢板处中心线处。
2消防泵池在浇筑基础底板时,虚铺厚度应稍大于板厚,用平板振动器,沿浇筑方向来回振捣,注意不断用50线来控制混凝土板厚度。振捣完毕后,用木抹子和刮杠抹平表面。墙体混凝土浇筑到300mm高即止水钢板处中心线处。
3. 消防泵池墙体和顶板一起浇筑,消防泵池和人防墙采用对拉螺栓进行加固,第一道距离消防泵池底面500mm处,向上每450mm一道进行墙体加固。
3.消防泵池墙体和顶板一起浇筑,消防泵池和人防墙采用对拉螺栓进行加固,第一道距离消防泵池底面500mm处,向上是450mm一道进行加固。
一、材料及机具准备
止水钢板4000*300*3mm、挤塑板50mm、对拉螺栓、木抹子、振捣棒、刮杠
二、作业准备
1)消防泵房的底板钢筋已绑扎完成,并

消防水池砼浇筑

消防水池砼浇筑

消防水池砼浇筑标题:消防水池砼浇筑引言概述:消防水池是重要的消防设施之一,其砼浇筑质量直接关系到消防设施的安全性和可靠性。

因此,正确的砼浇筑方法和技术至关重要。

一、砼浇筑前的准备工作1.1 确定砼浇筑方案:根据消防水池的设计要求和实际情况,确定砼浇筑的方案,包括浇筑时间、浇筑方式等。

1.2 准备砼浇筑材料:选用符合标准要求的水泥、砂、石子等原材料,并按照比例进行配合。

1.3 检查模板和支撑:检查消防水池的模板和支撑结构是否符合要求,确保能够承受砼的浇筑压力。

二、砼浇筑的施工过程2.1 浇筑砼前的湿润处理:在砼浇筑前,要对模板进行湿润处理,以防止砼过早脱水和凝固。

2.2 砼的搅拌和运输:将水泥、砂、石子等原材料按照比例放入搅拌车中进行搅拌,然后用泵车将砼运输至消防水池现场。

2.3 砼的浇筑和均匀性控制:将砼从泵车中倒入消防水池内,通过振捣和摆动等方式保证砼的均匀性和密实性。

三、砼浇筑后的养护工作3.1 砼浇筑后的保温措施:在砼浇筑后,要及时采取保温措施,防止砼过早脱水和开裂。

3.2 砼的养护时间:根据砼的配合比例和环境温度等因素,确定砼的养护时间,普通为7-14天。

3.3 砼的养护方式:在砼养护期间,要保持砼表面湿润,防止过早干裂,并定期检查砼的硬化情况。

四、砼浇筑后的验收标准4.1 砼的强度检测:根据相关标准要求,对砼进行强度检测,确保其符合设计要求。

4.2 砼的密实性检测:通过声波检测等方法,检测砼的密实性,防止砼内部存在空洞和裂缝。

4.3 砼表面的平整度检测:使用水平仪等工具检测砼表面的平整度,确保其符合设计要求。

五、砼浇筑后的维护和管理5.1 定期清理消防水池:定期清理消防水池内的杂物和积水,确保消防水池的畅通。

5.2 定期检查消防水池状况:定期检查消防水池的结构和密封性能,及时发现并修复问题。

5.3 加强消防水池的保护措施:加强对消防水池的保护,防止外部物体损坏消防水池,确保其正常使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
表C2-1
编号02-C2-003-01
单位名称北京轨道交通地铁房山线稻田车站交底日期2010-6-22
施工单位湖北亿通建筑劳务有限责任公司分项工程名称混凝土工程
交底提要消防水池混凝土工程技术交底
交底内容:
1 范围
本工交底适用于地铁房山线稻田车站消防水池底板、剪力墙、顶板梁及零星构件的混凝土浇筑工程。

22施工准备
2.1 材料及主要机具:
2.1.1 水泥:P.O42.5普通硅酸盐水泥。

进场时必须有质量证明书及复试试验报告。

2.1.2 砂:宜用粗砂或中砂,含泥量不大于5%。

2.1.3 石子:粒径0.5~
3.2cm,含泥量不大于2%。

2.1.4 主要机具:混凝土泵车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、胶皮水管、铁板、吊车等。

2.2 作业条件:
2.2.1 浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。

2.2.2 浇筑混凝土用的架子及马道已支搭完毕,并经检查合格。

2.2.3 水泥、砂、石经检查符合有关标准要求,搅拌站试验室已下达混凝土配合比通知单。

2.2.4 工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。

3 操作工艺
3.1 工艺流程:
作业准备→混凝土运输→混凝土浇筑与振捣→养护
3.2作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检
查钢筋的水泥砂浆垫块是否垫好。

模板应浇水使模板湿润。

3.3 混凝土运输:混凝土自搅拌机中卸出后,应及时送到浇筑地点。

在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象。

混凝土到达现场后,由施工单位主管技术部门、工长组织有关人员,对出盘混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,如混凝土不能满足设计要求立即退回,不得浇筑。

3.4混凝土从搅拌机中卸出后到浇筑完毕的延续时间,不宜超过下表规定。

混凝土从搅拌机卸出至浇筑完毕的时间(min)
混凝土强度等级
气温(℃)
低于25 高于25
<C30 >C30120
90
90
60
注:掺用外加剂或采用快硬水泥拌制混凝土时,应按试验确定
审核人交底人接受交底人1 本表由施工单位填写,交底单位与接受交底单位各存一份。

技术交底记录
编号02-C2-003-01
表C2-1
单位名称北京轨道交通地铁房山线稻田车站交底日期2010-6-22
施工单位湖北亿通建筑劳务有限责任公司分项工程名称混凝土工程
交底提要消防水池混凝土工程技术交底
交底内容:
商品泵送混凝土必须保证混凝土泵连续工作,如果发生故障,停歇时间超过45min或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土。

3.5 混凝土浇筑与振捣的一般要求:
3.5.1 混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶或溜管等。

3.5.2 浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的1.25倍,最大不超过50cm。

3.5.3 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。

移动间距不大于振捣作用半径的1.5倍(一般为30~40cm)。

振捣上一层时应插入下层5cm,以消除两层间的接缝。

表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。

3.5.4 浇筑混凝土应连续进行。

如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。

间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。

3.5.5 浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。

3.6 底板的混凝土浇筑:
3.6.1 底板混凝土应分层振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。

除上面振捣外,下面要有人随时敲打模板。

3.6.2 底板按顺序自东向西分层流水浇筑,必须保证第一步与第二步间歇时间不得超过2h(视气温及现场混凝土特性调整).遇排水沟、集水井处混凝土需对称分层浇筑,防止模板跑模或发生位移。

3.6.3 底板西侧地面需做0.2%找坡,坡向集水井,地面压光。

3.6.4 底板与剪力墙交接处,在剪力墙中心预留出20mm*30mm凹槽(安放止水条)。

3. 6.5 剪力墙浇筑按顺时针(或逆时针)连续浇筑,第一层浇筑同标号砂浆,第二层浇筑500mm混凝土振捣密实,第三层混凝土浇筑高度可适当增加300mm,最后一步控制在500mm厚以内,每层浇筑间隔时间不得超过2h,每层打棒需插入下一层200mm。

3. 6.6 剪力墙与顶板交接处混凝土需待终凝后才能进行接头剔凿处理。

3. 6.5 养护:混凝土浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期一般不少于7昼夜。

审核人交底人接受交底人
1 本表由施工单位填写,交底单位与接受交底单位各存一份。

2 当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

技术交底记录
表C2-1
编号02-C2-003-01
单位名称北京轨道交通地铁房山线稻田车站交底日期2010-6-22
施工单位湖北亿通建筑劳务有限责任公司分项工程名称混凝土工程
交底提要消防水池混凝土工程技术交底
交底内容:
4 质量标准
4.1 保证项目:
4.1.1 混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范规定。

4.1.2 混凝土强度的试块取样、制作、养护和试验要符合《混凝土强度检验评定标准》(GBJ107—87)的规定。

4.1.3 设计不允许裂缝的结构,严禁出现裂缝,设计允许裂缝的结构,其裂缝宽度必须符合设计要求。

4.4 基本项目:混凝土应振捣密实;不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。

4.4 允许偏差项目

次项目
允许偏差(mm)
检验方法
单层多层高层框
1 轴线位移柱、墙、梁8 5 尺量检查
2 标高层高±10±5用水准仪或尺量检查
3 柱、墙、梁截面尺寸+8
-5
±5尺量检查
4 柱、墙垂直度每层
5 5 用经纬仪或吊线和尺量检查
5 表面平整度8 8 用2m靠尺和楔形塞尺检查
6 预埋管、预留孔
中心线位置偏移
5 5
尺量检查
9 预留洞中心位置偏移15 15
5 成品保护
5.1 要保证钢筋和垫块的位置正确,不得踩楼板的弯起钢筋,不碰动预埋件和插筋。

5.2 不用重物冲击模板,不在梁或其他构件模板吊帮上蹬踩,应搭设跳板,保护模板的牢固和严密。

5.3 已浇筑楼板的上表面混凝土要加以保护,必须在混凝土强度达到1.2MPa以后,方准在面上进行操作及安装结构用的支架和模板。

审核人交底人接受交底人
1 本表由施工单位填写,交底单位与接受交底单位各存一份。

技术交底记录
编号02-C2-003-01
表C2-1
单位名称北京轨道交通地铁房山线稻田车站交底日期2010-6-22
施工单位湖北亿通建筑劳务有限责任公司分项工程名称混凝土工程
交底提要消防水池混凝土工程技术交底
交底内容:
6 应注意的质量问题
6.1 蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中的砂浆从下部涌出而造成。

6.2 露筋:原因是钢筋垫块位移、间距过大、漏放、钢筋紧贴模板、造成露筋,或梁、板底部振捣不实,也可能出现露筋。

6.3 麻面:拆模过早或模板表面漏刷隔离剂或模板湿润不够,构件表面混凝土易粘附在模板上造成麻面脱皮。

6.4 孔洞:原因是钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混凝土。

6.5 缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆等原因,易造成缝隙、夹渣层。

6.6 剪力墙与底板、顶板连接处断面尺寸偏差过大,主要原因是剪力墙接头模板刚度差或支此部位模板时未认真控制断面尺寸。

6.7 底板、顶板表面平整度偏差太大:主要原因是混凝土浇筑后,表面不用抹子认真抹平,上人过早或未垫板进行操作。

审核人交底人接受交底人。
