隧道防排水施工作业指导书解析
隧道防排水施工作业指导书(2)

中铁一局集团襄渝二线胡安段第二项目部隧道防排水施工作业指导书二○○六年一月隧道防排水施工作业指导书一、防排水设计原那么一、隧道防排水遵循“防、排、截、堵相结合,因地制宜,综合治理”的原那么,采取切实有效的方法,达到防水靠得住、排水畅通、经济合理的目的;二、隧道工程利用的防水材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
不合格的产品不得在工程中利用;3、隧道防水应充分利用混凝土自防水能力,其抗渗品级不得低于P6,并依照需要可采纳防水砼或设防水层及其他防水方法;3、围岩破碎、渗水、易坍塌地段宜采纳注浆防水;4、施工缝、变形缝应采纳靠得住的堵、排水、防水方法。
二、防水板的铺设(一)基层处置一、铺设防水板的初期支护表面不得有明流水,不然应付喷混凝土背后进行注浆堵漏处置或凿槽埋管引排(一样集中出水部位),待基面上无明流水后才能进行下道工序;二、铺设防水层的基面应平整,铺设防水层前应付基面进行找平层处置,处置方式可采纳喷射混凝土或砂浆抹面的方式。
处置后的基面应知足如下条件:D/L=1/6~1/10D-初期支护基层相临两凸面凹面进去的深度L-初期支护基层相临两凸面间的距离3、基面上不得有尖锐的毛刺部位,专门是喷射混凝土表面常常显现较大的尖锐的石子等硬物,应凿除干净或用1:的水泥砂浆覆盖处置,幸免浇筑混凝土时刺破防水板;4、基面上不得有铁管、钢筋、铁丝等凸出物存在,不然应从根部割除凹凸不平处应补喷或用水泥砂浆抹平处置;五、施工缝位置喷混凝土必需平顺,便与背贴式止水带的安装和保证分仓成效;六、钢架部位采纳喷混凝土平顺过渡,幸免基面凹凸不平。
(二)铺设土工无纺布一、铺设防水板前先铺设无纺布,无纺布采纳质量大于300g/㎡的土工合成材料;二、用水泥钉将防水板相配套的圆垫片将无纺布固定在基面上,按梅花形布设,固定间距拱部为50~80cm,边墙为80~150cm,高低不平处应增加固定点;3、无纺布之间采纳搭接法进行连接,搭接宽度为5cm,搭接缝部位可采纳点粘法。
隧道防排水施工作业指导书详解

5.隧道防排水施工作业指导书1、适用范围适用于长昆铁路Ⅷ标隧道二次衬砌防排水作业,包括防水板、纵环向排水盲管及止水带和止水条的安装作业等。
2、作业准备2.1内业技术准备开工前组织施工人员认真学习以下规范、技术标准、施工图纸,制定隧道施工安全措施,提出隧道施工应急预案。
对参加施工人员进行岗前技术培训,考核合格后持证上岗。
⑴《客运专线铁路隧道工程施工技术指南》(TZ204-2008)⑵《客运专线铁路隧道工程施工质量验收暂行标准》(铁建设【2005】160号)⑶《铁路隧道超前地质预报技术指南》铁建设[2008]105号⑷《地下工程防水技术规范》(GB50108-2008)⑸长昆铁路隧道施工图及沪昆公司管理办法⑹长昆客专技术交底(铁道第三勘查设计院-2010年9月)⑺长昆客专湖南段指导性施工组织设计2.2外业技术准备施工作业层中所涉及的各种外部技术数据收集:隧道地质条件、开挖断面尺寸、隧道长度、工期要求、防水板铺设范围、工艺要求、防水板规格、尺寸、搭接长度、纵环向排水盲管及止水带和止水条的设计参数、配套机械等。
施工前,应由专业工程师向现场技术人员、作业人员进行技术交底,并确认人员、设备、材料、机具、作业环境满足正常作业的要求。
3、技术要求3.1衬砌防水设计隧道防水等级必须达到国家标准《地下工程防水技术规范》(GB50108)规定的一级防水等级标准,衬砌结构不允许渗水,表面无湿渍。
3.1.1结构自身防水:二次衬砌采用防水混凝土,混凝土抗渗等级不低于P12。
3.1.2防水板防水:全线隧道均铺设拱墙防水板。
明洞衬砌外缘设外贴式防水层;防水板厚度不小于1.5mm。
3.1.3施工缝防水:纵、环向施工缝均设置两道防水措施,拱墙环向施工缝采用中埋式橡胶止水带+外贴式橡胶止水带防水,仰拱环向施工缝采用中埋式橡胶止水带+外贴式橡胶止水带,纵向施工缝处设置中埋式钢边橡胶止水带+制品型缓膨型橡胶止水条。
3.1.4变形缝:采用中埋式钢边止水带+外贴式止水带+填缝材料+嵌缝材料进行防水处理。
隧道防排水施工作业指导书分解.

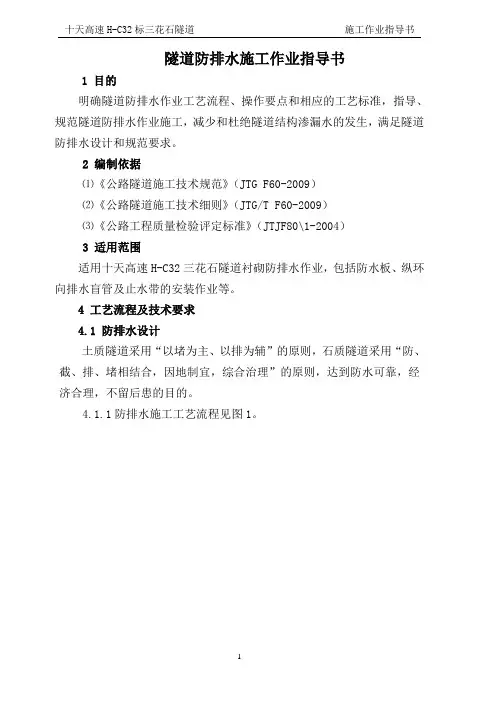

隧道防排水施工作业指导书1 目的明确隧道防排水作业工艺流程、操作要点和相应的工艺标准,指导、规范隧道防排水作业施工,减少和杜绝隧道结构渗漏水的发生,满足隧道防排水设计和规范要求。
2 编制依据⑴《公路隧道施工技术规范》(JTG F60-2009)⑵《公路隧道施工技术细则》(JTG/T F60-2009)⑶《公路工程质量检验评定标准》(JTJF80\1-2004)3 适用范围适用十天高速H-C32三花石隧道衬砌防排水作业,包括防水板、纵环向排水盲管及止水带的安装作业等。
4 工艺流程及技术要求4.1 防排水设计土质隧道采用“以堵为主、以排为辅”的原则,石质隧道采用“防、截、排、堵相结合,因地制宜,综合治理”的原则,达到防水可靠,经济合理,不留后患的目的。
4.1.1防排水施工工艺流程见图1。
图1 隧道结构防排水施工工艺流程图4.2 排水管施工4.2.1 纵向排水盲管施作方法纵向160排水管沿纵向布设于左、右墙角水沟底上方,为两条直径为160mm的软式透水管盲沟。
纵向排水管按设计规定划线,以使排水管位置准确合理,排水管安设的坡度与线路坡度一致。
用边墙防水板包裹,并预留防水板搭接宽度。
排水管半圆打孔,孔径6-8mm孔,安装时孔向向上,并附3-5cm碎石滤水层。
4.2.3 边墙泄水管施作方法模板架立后开始施作边墙泄水管,在模板对应于泄水管的位置开于泄水管直径相同的孔。
泄水管一端安在模板的预留孔上,另一端安在纵向排水管上,泄水管与纵、横向排水管用弯管连接时必须有固定措施。
4.2.4 排水管施工控制要点①纵向贯通排水盲沟安装应按设计规定划线,以使盲管位置准确合理,划线时注意盲管尽可能走基面的低凹处和有出水点的地方。
②管与支护的间距不得大于5cm,盲管与支护脱开的最大长度不得大于110cm。
③集中出水点沿水源方向钻孔,然后将单根集中引水盲管插入其中,并用速凝砂浆将周围封堵,以使地下水从管中集中引出。
④管上接头用无纺布的渗水材料包裹,防止混凝土或杂物进入堵塞管道。
铁路隧道工程防排水施工作业指导书

铁路隧道工程防排水施工作业指导书1.适用范围适用于**铁路扩能改造工程站前二标隧道防排水施工。
2. 作业准备2.1施工作业前,根据施工组织设计并结合现场工程进度情况合理配备防排水施工人员。
2.2根据防排水施工需要,现场配备防排水施工机具。
2.3对防排水材料进行试验检测,并做好现场防排水材料的储备工作。
3. 技术要求3.1现场施工人员必须岗前考核合格后方可进行施工,特种作业人员必须做到持证上岗。
3.2作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,编制应急预案,对施工人员认真进行技术交底。
4. 施工程序隧道结构防排水施工作业是在隧道初期支护完成,且隧道净空经检查满足设计要求后进行的有关结构防排水施工作业,主要包括基面检查处理、排水盲管安装、防水板铺设、止水带安装、混凝土灌注等工序。
5.施工要求5.1基面检查处理5.1.1 基面处理主要对初期支护表面的渗漏水,外露的突出物及表面凹凸不平处进行处理。
对基面渗漏水,采用回填注浆进行堵水,以保持基面无明显漏水。
对初期支护表面外漏的锚杆头,钢筋头等硬物进行割除,再用砂浆进行摸平。
对初期支护表面凹凸不平处采用喷射砼补喷平顺。
5.1.2 处理完毕需对基面处理质量进行检查,并应满足下列要求:(1)初期支护表面无明显渗漏水,切无空鼓、裂缝、酥松等现象。
(2)初期支护表面平整,平整度符合规范要求。
(3)初期支护表面无尖锐突出物。
5.2洞内盲管安装洞内排水盲管主要包括环向排水盲管、纵向集水盲管、横向排水管,三者通过变径三通连为一体,形成完整的排水系统。
5.2.1 环向排水盲管施作方法在隧道初期支护与防水板间设透水环向盲管,在泄水孔标高处通过变径三通与纵向盲管相连通。
环向盲管间距按照设计、规范要求进行布设,在水量较大地段适当加密。
环向盲管采用在预安装位置打孔装入小木楔铅丝绑扎固定。
隧道防水和排水作业指导书

隧道防水和排水作业指导书一、隧道防排水应采取“防、截、排、堵结合,因地制宜,综合治理”的原则,达到拱部不滴水、边墙不淌水、安装设备之孔眼不渗水、隧底不涌水、道床不积水的效果,以保证结构和设备的正常使用和安全行车。
二、排水沟槽1、寒冷或严禁地区,洞内保温水沟、深埋水沟和泄水洞结构形式与设置范围、位置、坡度以及抗冻性建筑与回填材料,均应符合设计与保温技术要求。
2、侧沟进水孔的进口端应低于该处隧道铺底面标高,并注意铺底时不得堵塞。
3、在衬砌背后设置排水暗沟和盲沟时,应根据坑道的渗漏水情况,配合衬砌进行施工。
暗沟和盲沟应有足够的数量和过水能力的断面。
施工中应防止衬砌圬工或压浆浆液浸入沟内堵塞水路。
三、洞内顺坡排水1、水沟断面要能满足坑道中渗漏水和施工废水的排出需要。
围岩松软地段,可根据需要加强水沟支护或铺砌或用管槽代替。
排水沟应经常清理。
2、运输轨道的道床不应阻塞隧底水流,如有翻浆冒泥,可设横向截水沟汇流入排水沟。
四、洞内反坡排水1、排水方式可根据距离、坡度、水量和设备情况布置管路,一次或分段接力排出洞外。
2、抽水机的集水坑容积按实际排水量确定,其位置应注意减少施工干扰。
3、配备抽水机的功率应大于排水量20%以上,并应有备用台数。
五、涌水处理1、大量的承压涌水和有长期补给来源的地下水,如已查明水源方向,宜先挖泄水洞截流排水。
泄水洞施工前,应参照设计提供的水文资料和处理涌水措施,据以确定施工方法。
2、松散破碎地层中的涌水,采用减小水压、降低地下水位的排水方案,如在洞内工作面采用井点降水法,浅埋隧道采用地表深井降水法等。
当渗水量大且地段较长时,在开挖前压浆堵水。
六、注水泥砂浆防水1、需要压浆地段,衬砌背后要用干砌片石回填紧密,并每隔20m左右用1m厚浆砌片石或混凝土灌注阻浆隔墙,分段进行压浆。
2、压浆孔的排列为梅花形,孔距不大于2m。
3、压浆顺序应从少水处向多水处逐孔压注,直到出水口。
4、第一次注浆压力为0.3-0.5Mpa,检查压浆可适当加大压力,但不超过1.2Mpa。
隧道防、排水施工作业指导书

隧道防、排水施工作业指导书隧道工程是建筑工程的一项重要技术,也是工程施工的重要环节。
在隧道施工的过程中,隧道防排水施工是一项非常关键的工作。
如何合理、科学地进行防排水施工和管道道路施工管理,在工程施工中具有重要意义。
下面是关于隧道防、排水施工作业指导书的具体内容。
1、施工前的准备工作在进行隧道防排水施工工作之前,需要进行一系列准备工作。
首先,要对城市规划、道路布局、土地利用等方面进行调查,评估隧道施工的可行性和对城市环境的影响程度。
其次,需要进行预实验,测试工程材料的强度和防水性能是否符合要求,并对隧道水文环境进行调查和分析,以便确定防、排水措施的合理选用和施工方案的制定。
随后,需要设计合适的排水系统和防水方案,制定施工技术和质量标准,制定管理办法,制定工程进度表和施工计划。
2、防水施工在隧道防水施工的过程中,主要是围岩防水和补漏工程。
防水材料采用各种类型的混凝土、聚合物、防水卷材、土工布等材料。
围岩防水是隧道工程中非常重要的部分,需要密切配合施工时间,准确地确定岩石的控制点和控制线,并严格按照设计要求进行封闭和环保措施,以保证防水效果。
补漏工程是在防水工程完成后,对漏水点进行处置,除去装饰面,先补填混凝土,然后进行补漏材料的施工和涂刷防水材料,使其牢固、耐久,并保证没有任何漏水现象。
3、排水施工排水系统是隧道中非常重要的部分,其主要任务是收集地下水、雨水、融雪水和其他水源,有效地排除隧道内的水,维护隧道的干燥状态,保证隧道的安全性和使用寿命。
隧道排水一般采用自然排水和人工排水相结合的方式。
主要方法有自然排水、穿越排水、横向排水和综合排水等。
在排水施工的过程中,需要结合具体情况,选择合适的方法,选用合适的材料进行施工,并对每个环节严格进行施工质量管控,做到施工质量合格,达到设计效果。
4、施工安全和质量控制在隧道防排水施工工作的过程中,施工安全和质量控制非常重要。
工人在施工前要进行必要的培训,了解有关安全规定,掌握各种防护措施,提高安全防范意识,保障施工安全。
隧道防排水作业指导书

隧道防排水作业指导书【隧道防排水作业指导书】一、背景介绍隧道是现代交通建设中常见的工程形式,为确保隧道的正常运行和安全性,防止水灾事故的发生,进行隧道防排水作业是必不可少的环节。
本指导书旨在提供详细的作业指导,确保隧道防排水工作的顺利进行。
二、作业目的隧道防排水作业的目的是预防和排除隧道内部的积水,保持隧道内部干燥,确保隧道的正常运行和使用安全。
具体目标如下:1. 防止隧道内部积水,避免因积水引发的事故;2. 排除已有的积水,保持隧道内部干燥;3. 定期检查和维护隧道排水设施,确保其正常运行。
三、作业内容1. 隧道排水设施的检查和维护a. 检查隧道排水设施的完整性,包括排水沟、排水管道等,确保其畅通无阻;b. 清理排水设施中的杂物和堆积物,保证排水通畅;c. 检查排水设施的密封性,修复漏水点,防止水渗漏。
2. 隧道内部积水的排除a. 使用抽水设备将隧道内部的积水抽出;b. 将抽出的积水排放到合适的地点,确保不对周边环境造成污染;c. 检查排水效果,确保隧道内部干燥。
3. 隧道防水涂层的维护a. 定期检查隧道防水涂层的完整性,修复破损部分;b. 清理防水涂层表面的杂物和污垢,保持其良好状态;c. 检查防水涂层的附着力,如有问题及时修复。
4. 隧道降水系统的运行和维护a. 检查隧道降水系统的运行状态,包括水泵、阀门等设备的正常工作;b. 定期检查降水系统的管道和连接部分,确保无渗漏和堵塞;c. 清理降水系统中的杂物和污垢,保持其畅通。
四、作业流程1. 准备工作a. 组织相关人员,明确各人员的职责和任务;b. 准备所需的工具和设备,包括抽水设备、清理工具等;c. 确保作业人员具备必要的安全防护措施,包括佩戴安全帽、防滑鞋等。
2. 检查和维护排水设施a. 逐个检查排水沟、排水管道等设施,记录存在的问题;b. 清理排水设施中的杂物和堆积物,使用适当的工具和设备;c. 修复漏水点,确保排水设施的正常运行。
3. 排除隧道内部积水a. 配置抽水设备,将积水抽出;b. 将抽出的积水排放到指定地点,确保环境不受污染;c. 检查排水效果,确保隧道内部干燥。
隧道防排水施工作业指导书

隧道防排水施工作业指导书一、特殊过程确认根据经理部的工程特点,确定隧道防排水施工为本单位管段内的特殊过程。
二、隧道的防、排水措施及施工方法:1、防排水原则:“以防为主,防排结合,因地制宜,综合治理”。
力争隧道建成后达到洞内基本干燥的要求,保证结构及设备的正常使用和行车安全。
2、防水措施:在初期支护与二次衬砌之间敷设TS复合型防水板,内衬无纺布。
3、排水措施:在二次衬砌背后环向采用直径50mm内设两条纵向包塑铁丝加强筋的TR加劲型软式透水管盲沟,平均每8m设一环;纵向在洞内侧沟泄水孔标高处设直径为80mm全隧道贯通材质相同的TR加劲型软式透水管盲沟,该盲沟与环向盲沟及泄水孔连通,施工时不要堵塞盲沟;隧道衬砌施工缝处设NPJ腻子型遇水膨胀止水条,平均每8m设一环,具体设于每环衬砌砼堵头圆弧中间。
4、防水板施工:(1)、防水板无钉铺设工艺防水板在铺设过程中,不能有任何孔眼穿透防水板,以确保防水板的防水性,根据我单位施工中的成功经验,其具体施工方法如下:①、找平喷砼基面,凡基面凹凸在10cm以上者,用1:2.5水泥砂浆抹面补平,凸处凿平。
锚头、钉头、钢筋头、钢支护凸出者烧除与基面平,并用砂浆抹盖。
②、在处理基面上铺设防水板,搭缝宽100mm,热焊牢固、平整。
③、用热焊机把防水板热合固定于黑色φ70mm塑料垫片上,焊接牢固,整个防水板无一穿孔。
④、防水板间环向搭接采用TH型自动焊机使两板热熔连接。
⑤、通过检查每环防水板是否有孔眼及漏缝、虚缝,是否有个别破损点,焊缝补焊,孔眼加设φ70mm塑料垫片,防水板块进行复盖焊补。
(2)、防水板铺设注意事项①、防水板铺设应在初期支护基本稳定后进行铺设,其铺设程序要求监理工程师批准。
防水板铺设前喷射砼表面不得有锚杆头或钢筋断头外露,对凸凹不平处应修凿、喷补,使砼表面平顺;局部漏水处应进行处理。
防水板按环形铺设,粘接工序与固定工序紧密配合。
两环防水板的搭接宽度为100mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隧道防排水施工作业指导书1 目的明确隧道防排水作业工艺流程、操作要点和相应的工艺标准,指导、规范隧道防排水作业施工,减少和杜绝隧道结构渗漏水的发生,满足隧道防排水设计和规范要求。
2 编制依据⑴《公路隧道施工技术规范》(JTG F60-2009)⑵《公路隧道施工技术细则》(JTG/T F60-2009)⑶《公路工程质量检验评定标准》(JTJF80\1-2004)3 适用范围适用十天高速H-C32三花石隧道衬砌防排水作业,包括防水板、纵环向排水盲管及止水带的安装作业等。
4 工艺流程及技术要求4.1 防排水设计土质隧道采用“以堵为主、以排为辅”的原则,石质隧道采用“防、截、排、堵相结合,因地制宜,综合治理”的原则,达到防水可靠,经济合理,不留后患的目的。
4.1.1防排水施工工艺流程见图1。
图1 隧道结构防排水施工工艺流程图4.2 排水管施工4.2.1 纵向排水盲管施作方法纵向160排水管沿纵向布设于左、右墙角水沟底上方,为两条直径为160mm的软式透水管盲沟。
纵向排水管按设计规定划线,以使排水管位置准确合理,排水管安设的坡度与线路坡度一致。
用边墙防水板包裹,并预留防水板搭接宽度。
排水管半圆打孔,孔径6-8mm孔,安装时孔向向上,并附3-5cm碎石滤水层。
4.2.3 边墙泄水管施作方法模板架立后开始施作边墙泄水管,在模板对应于泄水管的位置开于泄水管直径相同的孔。
泄水管一端安在模板的预留孔上,另一端安在纵向排水管上,泄水管与纵、横向排水管用弯管连接时必须有固定措施。
4.2.4 排水管施工控制要点①纵向贯通排水盲沟安装应按设计规定划线,以使盲管位置准确合理,划线时注意盲管尽可能走基面的低凹处和有出水点的地方。
②管与支护的间距不得大于5cm,盲管与支护脱开的最大长度不得大于110cm。
③集中出水点沿水源方向钻孔,然后将单根集中引水盲管插入其中,并用速凝砂浆将周围封堵,以使地下水从管中集中引出。
④管上接头用无纺布的渗水材料包裹,防止混凝土或杂物进入堵塞管道。
4.3 防水板施工防水板施工采用无钉铺设工艺,其施工工艺流程见图2。
图2 隧道防水板施工工艺流程图4.3.1 施工准备⑴洞外准备:检验防水板质量,用铅笔划焊接线及拱顶分中线,按每循环设计长度截取,对称卷起备用。
⑵洞内准备:铺设台架行走轨道;施工时采用一个作业台架,一个用于基面处理,一个用于挂防水板,基面处理超前防水板两个循环。
⑶断面量测:测量断面,对隧道净空进行量测检查,对个别欠挖部位进行处理,以满足净空要求;同时准确测放拱顶分中线。
⑷基面处理:①局部漏水采用注浆堵水或埋设排水管直接排水到边。
②钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。
有凸出的管道时,用砂浆抹平(如下图)。
锚杆有凸出部位时,螺头顶预留5mm 切断后,用塑料帽处理(如下图)。
③初期支护应无空鼓、裂缝、松酥,表面应平顺,凹凸量不得超过±5cm (如下图)。
切断用锤打砂浆素灰抹面切断面要平整用砂浆填死切断盖帽补喷砼R≥3cm R≥5cm4.3.2 铺设防水板防水板超前二次衬砌10~20m施工,用自动爬行热焊机进行焊接,铺设采用专用台车进行。
⑴铺设前进行精确放样,弹出标准线进行试铺后确定防水板一环的尺寸,尽量减少接头。
⑵防水板铺设应采用无钉铺设工艺,应采用从下向上的顺序铺设,松紧应适度并留有余量(实铺长度与弧长的比值为10:8),检查时要保证防水板全部面积均能抵到围岩。
3分离式防水板铺挂前,用带热塑性圆垫圈的射钉将缓冲层平整顺直地固定在基层上(见下图),缓冲层搭接宽度50mm,可用热风焊枪点焊,每幅防水板布置适当排数垫圈,每排垫圈距防水板边缘40cm左右,垫圈间距:侧壁80cm,2~3个垫圈/m2,顶部40cm,3~4个垫圈/m2。
暗钉圈固定缓冲层示意⑸两幅防水板的搭接宽度不应小于100mm。
⑹环向铺设时,先拱后墙,下部防水板应压住上部防水板。
⑺防水板之间的搭接缝应采用双焊缝、调温、调速热楔式功能的自动爬行式热合机热熔焊接,细部处理或修补采用手持焊枪,单条焊缝的有效焊接宽度不应小于10mm,焊接严密,不得焊焦焊穿。
⑻防水板纵向搭接与环向搭接处,除按正常施工外,应再覆盖一层同类材料的防水板材,用热焊焊接。
⑼三层以上塑料防水板的搭接形式必须是“T”型接头。
⑽分段铺设的卷材的边缘部位预留至少60cm的搭接余量并且对预留部分边缘部位进行有效的保护。
⑾绑扎或焊接钢筋时,采取措施应避免对卷材造成破坏。
⑿混凝土振捣时,振捣棒不得接触防水板,以防防水板受到损伤。
⒀防水板的搭接缝焊接质量检查应按充气法检查,将5号注射针与压力表相接,用打气筒进行充气,当压力表达到0.25MPa时停止充气,保持15min,压力下降在10%以内,说明焊缝合格;如压力下降过快,说明有未焊好处。
用肥皂水涂在焊缝上,有气泡的地方重新补焊,直到不漏气为止。
⒁施工要点控制①防水板表面平顺,无褶皱、无气泡、无破损等现象。
②当基面轮廓凸凹不平时,要预留足够的松散系数,使其留有余地,并在断面变化出增加悬挂点,保证缓冲面与混凝土表面密贴。
③防水板搭接用热焊器进行焊接,接缝为双焊缝,焊接温度应控制在200~270o C为宜,并保持适当的温度即控制在0.1~0.15m/min范围内。
太快焊缝不牢固,太慢焊缝易焊穿、烤焦。
④焊缝若有漏焊、假焊应予补焊;若有烤焦、焊穿处以及外露的固定点,必须用塑料片焊接覆盖。
⑤焊接钢筋时在其周围用石棉水泥板进行遮挡,以免溅出火花烧坏防水层;灌注二衬砼时输送泵管不得直接对着防水板,避免混凝土冲击防水板引起防水板被带滑脱,防水板下滑。
⑥所有防水材料必须采用合格厂家生产的定型产品,所有产品必须有出厂合格证和质量检验证明。
⑦详细记录各种防水材料的安放部位,做到可追溯性。
⑧防水材料在使用前应做好相应的试验、检验工作,委托有相应资质的机构对防水材料进行检测。
⑨施工中发现的问题及时与生产厂家或供应商联系,以求尽快解决,不合格的材料坚决不用于本工程。
4.4 止水带及止水条施工二次衬砌的变形缝、施工缝是隧道施工的薄弱环节,也是隧道工程防水的重点,在施工中要高度重视。
4.4.1 止水带施工止水带施工工艺流程:挡头模板钻钢筋孔穿钢筋卡放置止水带下一环节止水带定位灌注混凝土拆挡头板下一环止水带定位施作方法:沿衬砌轴线每隔不大于0.5m钻一φ12的钢筋孔。
将制成的钢筋卡,由待灌混凝土侧向另一侧穿过挡头模板,内侧卡进止水带一半,另一半止水带平靠在挡头板上。
待混凝土凝固后拆除挡头板,将止水带拉直,然后弯钢筋卡紧止水带。
施工控制要点:①检查待处理的施工缝附近1m范围内围岩表面不得有明显的渗漏水,如有则采取必要的挡堵(防水板隔离)和引排措施。
②按断面环向长度截取止水带,使每个施工缝用一整条止水带,尽量不采取搭接,除材料长度原因外只允许有左右两侧边基上部两个接头,接头搭接长度不小于30cm,且要将搭接位置设置在大跨以下或起拱线以下边墙位置。
③止水带对称安装,伸入模内和外露部分宽度必须相等,沿环向每0.5m设二根φ6mm短钢筋夹住,以保证止水带在整个施工过程中位置的正确。
止水带处砼表面质量应达到宽度均匀、缝身竖直,环向贯通,填塞密实,外表光洁。
④浇注混凝土时,注意在止水带附近振捣密实,但不得碰止水带,防止止水带走位。
止水带施工中泡沫塑料对止水带进行定位,避免其在混凝土浇筑中发生移位。
5 劳动组织防水板施工一般需要4~6个人一组,施工人员经培训合格后上岗,并保持相对稳定,可根据施工现场情况及时调整:止水带以及排水盲管作业根据现场情况具体组织。
6 机具设备见机具设备配备表。
机具设备配置表7 质量要求7.1质量验收参照规范⑴《公路隧道质量检验评定标准》(JTJF80\1-2004)⑵《公路隧道施工技术规范》(JTJ F60-2009)⑶《公路隧道施工技术细则》(JTG/T F60-2009)7.2防水工程的质量要求⑴衬砌不渗水,结构表面总湿面积不大于总湿面积的千分之六;任意100m2防水面积上的湿渍不超过4处,单个湿渍的最大面积不超过0.2 m2⑵混凝土抗压强度和抗渗压力符合设计要求;⑶防水层连接紧密,无渗水现象,立面拐角的防水毯无空鼓和皱褶。
⑷材料甩头预留长度不小于规定长度,其收边和保护达到了设计要求;⑷防水层的破损处已按要求修补达标;⑸防水层与其它防水材料的连接符合设计要求;7.3 分项验收标准7.3.1 防水板防水①主控项目②防水板、土工复合材料的材质、性能、规格必须符合设计要求。
检验数量:按进场批次检验检验方法:检查产品合格证防水板必须按设计要求进行焊接,焊接应牢固,不得有漏焊。
检查数量:检查焊缝数量的5%,并不得小于3条焊缝。
检查方法:采用双焊缝间充气检查。
●防水板铺设范围及铺挂方式应符合要求。
铺设时防水板应留有一定的余量,挂吊点设置的数量应合理。
检查数量:全部检验。
检查方法:查隐蔽工程验收记录、观察。
②一般项目:●铺挂防水板的基面应坚实、平整、圆顺,无翻水现象;阴阳角处应作成圆弧形。
检查数量:全部检查。
检查方法:查隐蔽工程验收记录、观察。
●防水板焊缝无漏焊、假焊、焊焦、焊穿等现象。
检查数量:全部检查。
检查方法:查隐蔽工程验收记录、观察。
●防水板的铺设应与基层固定牢固,不得有绷紧和破损现象。
检查数量:全部检查。
检查方法:查隐蔽工程验收记录、观察。
●防水板的搭接宽度不应小于10cm,允许偏差为-10mm,寒风宽度单条焊缝的有效焊接宽度不小于1cm。
防水板接缝与衬砌施工缝错开距离≮50cm.检查数量:检查焊缝数量的5%,并不得小于3条焊缝。
检查方法:观察和尺量检查。
7.3.2 施工缝、变形缝防水①主控项目:●施工缝、变形缝所用止水带等材料的品种、规格、性能等应符合设计要求●检查数量:品种、规格全部检查,性能按批取样试验检测。
●检验方法:检查产品合格证、出厂检验报告并进行有关性能试验。
●施工缝防水施工应符合下列规定:a.后浇筑混凝土应在先浇筑的混凝土终凝后方可进行。
浇筑前应对原有混凝土表面进行清洗,清除浮浆保持湿润并铺厚度为30~50mm的1∶1水泥砂浆。
b.止水带确保位置准确、固定牢靠。
检查数量:全部检查。
检查方法:观察。
●变形缝的防水施工应符合下列规定:a.止水带接头连接符合设计要求,接缝平整、牢固,不得有裂口和脱胶现象。
b.中埋式止水带和变形缝中心线重合,止水带不得穿孔。
c.混凝土浇筑前应校正止水带位置,保持其位置准确、平直。
检查数量:全部检查。
检查方法:观察。
●施工缝、变形缝等细部构造做法应符合设计要求,表面不得有渗漏。
检查数量:全部检查。
检查方法:观察和尺量。
②一般项目:●施工缝、变形缝填塞前,缝内应清扫干净,保持干燥不得有杂物和积水检查数量:全部检查。
检查方法:观察。
●施工缝、变形缝的外观应达到缝宽均匀、缝身竖直、环向贯通、填塞密实、外表光洁。
