钢筋混凝土圆管涵施工方案3

内江城市过境高速公路项目八分部圆管涵专项施工方案编制:审核:审批:天津城建集团有限公司二零一六年六月钢筋混凝土圆管涵施工方案一工程概况本工程第八标段共计圆管涵4道,K33+700圆管涵(Φ2.0m),涵长49m,K34+640圆管涵(Φ2.0m),涵长33m,AK0+214圆管涵(Φ2.0m),涵长11m,EK0+905圆管涵(Φ2.0m),涵长34.98m。

圆管涵采用C20混凝土管基,C30混凝土管节,C20混凝土涵身铺砌C20混凝土帽石,C20混凝土翼墙墙身及基础,M7.5浆砌片石,隔水墙及铺底。

二施工准备施工前用全站仪和自动安平水准仪对涵洞进行详细的测设,确定涵洞轴线。

放样方法:将全站仪置于一控制点作为测站点,置于另一控制点作为后视点,输入测站点、后视点坐标进行定向,再输入放样点坐标计算出放样距离和方位进行放样。

三圆管涵施工方案(一)基坑开挖及基础处理施工1.基坑放样根据设计图纸和圆管涵的中心及纵、横轴线,用全站仪、钢尺进行基坑放样。

基坑开挖前,应在纵横轴线上、基坑边桩以外设控制桩,每侧两个,供施工中随时校核放样。

2.基坑开挖基坑开挖前测量地面高程,控制开挖深度,开挖尺寸比圆管涵基础宽出30~50cm。

基坑开挖采用人工配合挖掘机进行,开挖至设计标高上20~30cm时,改用人工清理至设计标高,整平后检查基坑平面尺寸、位置、标高是否符合图纸设计,合格后进行下步工序。

3、基底处理施工基坑开挖完成后,经监理工程师对基坑平面尺寸、位置及基底承载力进行检验,检验合格后,进行抛填片石、铺筑砂砾垫层施工。

抛填片石厚度为80cm,垫层采用级配良好且检验合格的砂砾混合料,并用气夯和平板振动器进行震实、找平。

(二)基础施工1.基础放样垫层铺好后,利用轴线控制桩重新放出涵洞的纵、横轴线,同时用全站仪、钢尺对基础平面尺寸进行准确的细部放样,并用水准仪按涵洞分节抄平,逐节钉设水平桩,控制基底和基顶标高。

2.浇筑混凝土垫层混凝土由商品混凝土拌和站集中拌和,并严格按照经监理工程师认可的施工配合比拌制混凝土。

混凝土拌和均匀,按施工图纸和技术规范的要求浇筑管涵垫基础,管基分两次浇筑,先浇筑管底以下部分,注意预留管基厚度和安放管节座浆混凝土厚度2~3cm,待安放管节后再浇筑管底以上部分。

(三)钢筋混凝土圆管从经监理工程师认可的厂家定做购买。

购进时确保钢筋混凝土圆管成品符合下列要求:管节端面平整并与其轴线垂直,内外管壁平直圆滑,如有蜂窝没面积不得大于30×30mm,其深度不得大于10mm。

总面积不得超过圆管全面积的1%并不得露筋,蜂窝处应修补完善后方可使用。

(四)钢筋混凝土圆管的安装及浇筑剩余基础混凝土安装前在浇捣完成的砼管基上放好轴线位置,并用墨线弹好,安装管节采用人工配合吊机安装,安装时从下游开始,使接头面向上游,每节涵管紧贴于基座上,保证新旧砼的接合,使管节受力均匀;所有管节均按正确的轴线铺设,铺设时保持管内清洁无赃物,无多余的砂浆及其它杂物。

安装管节完成后,浇筑剩余基础混凝土。

安装时注意下列事项:1.应注意按涵顶填土高度取用相应的管节。

2.各管节应顺流水坡度安装平顺,管节必须垫稳坐实,管道内无遗留泥土等杂物。

3.圆管在运输、装卸及安装过程中严防碰撞,避免管节损坏或产生裂纹。

4.管节间缝隙在经监理工程师许可下接缝处20cm范围用M7.5水泥砂浆抹带,形成密封层。

(五)涵洞进出水口圆管涵进出水口工程主要是浆砌片石,包括洞口铺砌、隔水墙、跌水井等工程。

涵洞出入口的沟床整理顺直,与上、下排水系统(路基边沟)连接圆顺、稳固,保证流水顺畅,避免损害路堤。

施工中注意事项:1.砂浆严格按配合比拌和,标号不小于设计值,拌和时间不少于2min,拌和均匀。

2.砌筑时砌块错缝,坐浆挤缝,嵌紧后砂浆饱满无空洞现象。

3.外圈定位和转角处,选择形状方正、较大的片石,并长短相向与里层片石咬接。

4.较大的片石用于下层,砌筑时选择形状和尺寸较为合适的片石,敲除尖锐突出部分。

间缝较宽时,在浆缝中塞以小石块,不得用高于砂浆砌缝的小石块在下面支垫。

5.砌缝不大于2cm,且无干缝、死缝。

6.浆砌片石检查项目及允许偏差:表6浆砌片石检查项目及允许偏差项目允许偏差(mm)项目允许偏差(mm)平面位置50顶面高程±20表面平整度30断面尺寸不小于设计值竖直度或坡度0.5%H底面高程±50(六)涵洞台背填土经检验圆管涵安装及接缝符合要求且其砌体砂浆强度或混凝土强度达到设计强度的75%,及时进行涵洞缺口回填。

填土按规范施工,切实注意填土质量,圆管涵填料台背采用砂砾分层填筑,并充分夯实,压实度满足路基填土要求(96%),涵管以上50cm范围内不得采用压路机直接碾压。

(七)施工注意事项1.模板:1)基础砼模板采用表面平整光洁的木模板,模板必须保证其表面平整、顺直板缝间不漏浆等要求。

2)模板安装前,在模板表面涂层脱模剂,不得使用易粘在混凝土上或使混凝土变色的油料。

3)支立模板时为了防止模板移位变形,支立基础侧模时在模板外设立支撑固定。

4)模板安装完毕后,为保证位置正确,必须对其平面位置、平整度、垂直度、顶部标高、节点联系及纵横向稳定性进行自检,合格后方可报监理工程师抽检,监理工程师认可后方能浇筑。

混凝土浇筑时,发现模板有超过允许偏差值的可能及时纠正。

2.混凝土的浇注及养护:砼在拌和站集中拌和,罐车运输,采用砼输送泵车入模。

砼浇注时,必须对运到施工现场的砼进行严格的检查。

如砼坍落度、和易性。

浇注前先对支撑、模板检查,模板内的杂物、积水应清理干净,模板如有缝隙必须填塞严密。

为了防止混凝土自高处向模内倾卸时发生离析,在浇注基础时,出料口倾卸高度不超过2米。

混凝土按一定厚度顺序和水平方向分层浇注,上层混凝土在下层混凝土初凝前浇注完成;上下层同时浇注时,上层与下层浇注距离保持1.5米以上,浇注厚度不超过30cm.混凝土的振捣采用插入式振捣,移动不超过振捣器作用半径的1.5倍,与侧模应保持5到10厘米的距离。

混凝土浇注连续进行,因故间断时,其间断时间应小于前层混凝土初凝时间。

混凝土浇注完成后,收浆后尽快洒水养护,养护时间不得少于7天。

四安全保障体系和措施(一)安全保障体系认真贯彻“安全第一,预防为主”的方针,加强教育,严格管理,使整个施工过程处于受控状态。

设立以项目经理为主的安全保障体系,加强安全管理,做到安全施工,坚持管生产必须管安全的原则。

(二)安全保障措施1.进入施工区内所有人员必须佩戴安全帽,必须挂牌上岗。

并安排专人检查,如有违反规定者,将严厉处罚。

2.施工现场设置醒目的安全标语、标志、标牌、警示牌,以增强施工人员和操作人员的安全意识。

3.设专职安全员,负责日常安全管理工作;施工队伍设兼职安全员。

4.严格执行分项工程安全技术交底制度,特殊工种持证上岗制度,机械验收挂牌制度。

5.做好安全教育和安全宣传工作,设立醒目的安全标志、标语,及时报道,做到警钟长鸣。

6.建立施工现场安全检查制度。

定期进行检查,检查中发现的事故隐患整改做到定人、定措施、定时间如期整改完毕并完成书面反馈。

五质量保证体系和质量保证措施(一)质量保证体系我部遵循全面质量管理的基本观点和方法,开展全员、全过程的质量管理活动,建立施工质量保证体系,并在体系的运行过程中不断完善。

本分项工程坚持开展全员、全过程、全方位的质量管理,成立质量管理领导小组,以项目经理为组长,项目总工为副组长,专职质检员、各科室负责人和施工队长、现场技术负责人、现场技术员为组员,全面负责工程质量的实施和管理工作。

切实做好以工作质量保工程质量。

建立健全自检、互检、专检和抽检制度,做到每道工序首先自检,不合格的不交验;后序对前序要进行复检,不合格时不接;领导经常深入现场进行抽检,存在问题不放过。

坚持质量第一,预防为主,以数据说话,责任到人,质量与经济分配挂钩。

(二)工程质量保证措施本工程以项目经理部的形式建立组织严密完善的职能管理机构,按照我部保证质量体系正常运转的要求,依据分工负责,互相协调的管理原则,层层落实职能、责任,做到各司其职,各负其责,保证在整个工程施工生产过程中,质量保证体系正常运作和发挥保障作用。

(1)加强施工前的质量控制工作①施工前,组织技术人员认真会审设计文件和图纸。

②根据工程的要求和特点,编写具体施工方案,以保证该工程的质量达到要求。

③若工程施工时因客观原因发生变化,要及时对已制定的施工方案进行修订和变更,报送监理工程师审批后再实施,确保程序的科学性和可行性,并做好变更后的标识和记录工作。

④开工前做好各部位、工序的技术交底工作,对特殊和重点部位真正做到心中有数,确保施工操作的准确性和规范性。

施工队长向各工种工人进行分类技术交底,使各工种工人明确职责和技术要求,把好质量关。

(2)做好施工全过程的质量控制工作①配齐满足工程施工需要的人力资源。

②配齐满足工程施工需要的各类机械设备。

③组织专业测量人员进行测量放样。

④对已经批复的施工方案、方法、工艺技术参数和指标进行严密的监视和控制,并加强监督的力度和控制的手段,使工程的每个部分、工序均达到合格标准。

⑤严把过程检验和试验关。

(3)做好施工材料的质量控制,坚决杜绝不合格材料进场。

(4)加强施工过程中的试验与检验。

施工所用配合比设计、按设计要求,在工程开工前上报监理工程师,审批后方可用于工程施工。

(5)保证施工中的资料完整齐全。

六文明施工和环境保护(一)文明施工保证措施1、施工现场设置醒目标志、标语,挂牌施工,做好安全生产、文明施工的宣传工作。

2、统一布置、统一指挥,做到道路畅通,环境整洁,文明卫生。

3、积极配合地方政府和业主做好治安联防工作,开展工、民共建活动,做到“两个文明一起抓,两手都要硬”。

4、现场管理做到工完场清,材料堆放、设备停置整齐,电力线路、电器元件规范布置、安装。

5、与当地关系的处理。

在实际施工过程中,要加强工、民团结、尊重当地的风俗习惯。

项目部专门成立相应的地方关系领导小组,负责解决本合同内的地方关系问题。

(二)环境保护措施施工时严格执行《环境保护法》的有关要求,严格遵守国家和地方控制污染的法律法规,维护施工区的环境。

1、材料运输防止抛洒滴漏,施工便道做好维护工作,并定时洒水,避免扬尘污染。

2、对各种机械设备进行经常性保养,尽量降低噪音污染。

3、机械维修时,废弃燃油、机油、液压油等集中存放,统一处理。

合集下载

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案钢筋混凝土圆管涵施工方案一、项目概述随着城市规划的发展,道路交通建设越来越重要。

为了解决路面交通拥堵问题,我们计划建设一条钢筋混凝土圆管涵,以改善道路排水情况。

本文档旨在提供详细的施工方案,确保工程顺利进行。

二、设计要求1. 施工地点:位于XX市XX区XX街道。

2. 圆管涵尺寸:直径为XX米,长度为XX米,厚度为XX厘米。

3. 环保要求:确保施工过程中不对周边环境造成污染,并按照相关环保要求处理废弃物。

4. 施工期限:从XX年XX月XX日开始,计划工期为XX天。

三、施工准备1. 确定施工人员数量及岗位职责,编制人员名单。

2. 确定施工所需机械和设备清单,保证其正常运转和维护。

3. 制定施工物资采购计划,确保施工过程中不会出现物资短缺问题。

4. 安排施工现场布置方案,确保施工区域清晰有序。

四、施工过程及控制1. 施工前期准备a) 清理施工区域,确保施工区域平整清洁。

b) 建立并标识施工现场安全防护区域。

c) 检查并确认施工所需机械和设备工作正常。

2. 圆管涵施工a) 根据设计要求,进行地基开挖。

b) 铺设基础垫层材料,确保基础牢固。

c) 混凝土浇筑,注意控制浇筑厚度和质量。

d) 完成混凝土凝固后,进行管道安装。

e) 进行管道连接及密封处理。

3. 施工质量控制a) 建立施工质量控制点,定期检查施工质量。

b) 对混凝土强度、管道连接及密封进行检测。

c) 加强施工现场安全检查,确保施工人员的安全。

五、施工安全及应急措施1. 设立施工安全管理小组,负责施工过程中的安全管理和督导工作。

2. 建立应急预案,明确各类风险和应对措施。

3. 提供必要的个人防护用具,并进行相关安全培训。

六、施工总结与完工1. 施工总结a) 对施工过程中的问题和经验进行总结,以便今后改进。

b) 撰写施工总结报告,包括施工成果和施工过程中的各类数据。

2. 工程完工a) 检查完工质量,确保达到设计要求。

b) 清理施工现场,处理好废弃物。

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案

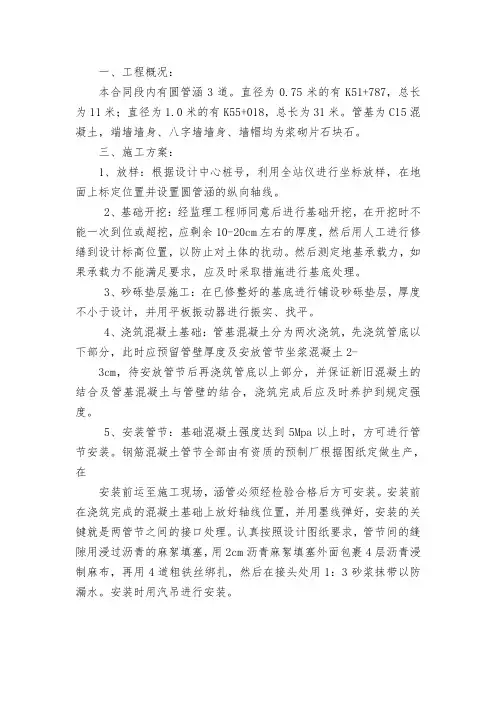

一、工程概况:
本合同段内有圆管涵3道。

直径为0.75米的有K51+787,总长为11米;直径为1.0米的有K55+018,总长为31米。

管基为C15混凝土,端墙墙身、八字墙墙身、墙帽均为浆砌片石块石。

三、施工方案:
1、放样:根据设计中心桩号,利用全站仪进行坐标放样,在地面上标定位置并设置圆管涵的纵向轴线。

2、基础开挖:经监理工程师同意后进行基础开挖,在开挖时不能一次到位或超挖,应剩余10-20cm左右的厚度,然后用人工进行修缮到设计标高位置,以防止对土体的扰动。

然后测定地基承载力,如果承载力不能满足要求,应及时采取措施进行基底处理。

3、砂砾垫层施工:在已修整好的基底进行铺设砂砾垫层,厚度不小于设计,并用平板振动器进行振实、找平。

4、浇筑混凝土基础:管基混凝土分为两次浇筑,先浇筑管底以下部分,此时应预留管壁厚度及安放管节坐浆混凝土2- 3cm,待安放管节后再浇筑管底以上部分,并保证新旧混凝土的结合及管基混凝土与管壁的结合,浇筑完成后应及时养护到规定强度。

5、安装管节:基础混凝土强度达到5Mpa以上时,方可进行管节安装。

钢筋混凝土管节全部由有资质的预制厂根据图纸定做生产,在
安装前运至施工现场,涵管必须经检验合格后方可安装。

安装前在浇筑完成的混凝土基础上放好轴线位置,并用墨线弹好,安装的关键就是两管节之间的接口处理。

认真按照设计图纸要求,管节间的缝隙用浸过沥青的麻絮填塞,用2cm沥青麻絮填塞外面包裹4层沥青浸制麻布,再用4道粗铁丝绑扎,然后在接头处用1:3砂浆抹带以防漏水。

安装时用汽吊进行安装。

钢筋混凝土圆管涵及钢筋混凝土盖板涵施工方案

钢筋混凝土圆管涵及钢筋混凝土盖板涵施工方案

钢筋混凝土圆管涵及钢筋混凝土盖板涵施工方案一、前期准备工作在进行钢筋混凝土圆管涵及钢筋混凝土盖板涵的施工前,需要进行详细的前期准备工作,包括但不限于: 1. 项目规划:确定施工范围、工期和施工方案。

2. 场地准备:清理施工场地,确保施工区域平整。

3. 设备准备:准备必要的施工设备和机械,如吊车、渣土车等。

4. 材料准备:确保所需的材料包括混凝土、钢筋等齐全。

二、施工步骤钢筋混凝土圆管涵的施工步骤1.定位布置:根据设计图纸要求,确定管道的位置和高程,并进行标定。

2.凹地开挖:利用挖掘机等设备进行开挖工作,保持边坡坡度。

3.基础施工:进行基础浇筑,包括敷设石子、钢筋并浇筑混凝土。

4.圆管安装:安装预制好的钢筋混凝土圆管,确保连接牢固。

5.盖土回填:将挖掘的土方回填至管道上方并加以夯实。

钢筋混凝土盖板涵的施工步骤1.盖板表面处理:清理盖板表面,确保平整无杂物。

2.钢筋搭设:根据设计要求进行钢筋的搭设,保证受力合理。

3.模板安装:安装盖板的模板,确保形状与设计一致。

4.混凝土浇筑:进行混凝土的浇筑,注意振捣使混凝土密实。

5.养护处理:完成浇筑后进行充分养护,保证混凝土强度。

三、质量安全控制1.施工过程中应严格按照设计要求操作,确保结构安全。

2.施工人员必须熟悉施工方案,严格遵守安全操作规程。

3.施工现场应设置警示标志,确保作业区域安全。

4.施工前进行相关设备的检查,保证施工设备完好。

5.施工结束后进行验收,确保工程质量达标。

结语钢筋混凝土圆管涵及钢筋混凝土盖板涵的施工方案至关重要,只有严格按照规定步骤进行施工,确保质量与安全,才能保证工程的顺利进行。

希望本文所述方案能为施工人员在实际操作中提供一定的帮助。

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案
⑴、管节端面应平整并与其轴线垂直;斜交管涵进出水□管节的外端面,应接斜交角度进行处理。

管壁内外侧表面应平直圆滑,如果缺陷小于下列规定时,应修补完善后方可使用;如果缺陷大于下列规定时,不予验收,并应报监理工程师处理。

每处蜂窝面积不得大于30mm×30mmo其蜂窝深度不得超过
Ion1n1。

蜂窝总面积不得超过全面积的1%,并不得露筋。

管节混凝土强度应符合图纸要求,混凝土配合比、拌和均应符合有关规范要求。

管节各部尺寸,不得超过有关规范规定值。

⑵、圆管涵敷设施工
管节安装从下游开始,每节涵管应紧贴于或基底上,使涵管受力均匀;所有管节应接正确的轴线和图纸所示坡度敷设。

如管壁厚度不同,应便内壁齐平。

在敷设过程中,应保持管内清洁无赃物、无多余的砂浆及其他杂物。

在软基上修筑涵管时,应按图纸和监理工程师指示对地基进行处理,当软基处理达到图纸要求后,方可在上面修筑涵管,管座砌180°或90°的支撑。

涵管必须由一端向另一端套装,接头缝隙应用沥青麻刀填塞。

涵管如为平接,必须套有管箍,管箍与管之间用水泥石棉粉砂浆填实。

⑶、管节接缝
本工程圆管管节采用M1O砂浆勾缝,应先在涵管接缝处填塞干硬性水泥砂浆,再在接口端表面塞以砂浆,以使接头部位紧密吻合,并将内外壁表面抹平。

钢筋混凝土圆管涵涵管预制施工方案

钢筋混凝土圆管涵涵管预制施工方案

钢筋混凝土圆管涵涵管预制施工方案.模板范本一:一:项目背景及概述1.1 项目背景在钢筋混凝土圆管涵涵管预制施工方案中,需关注项目背景,包括工程地点、规模、用途等信息。

1.2 项目概述对钢筋混凝土圆管涵涵管预制施工方案进行总体描述,包括施工目标、施工范围、施工周期等。

二:技术要求2.1 材料要求详细说明在钢筋混凝土圆管涵涵管预制施工过程中所需的材料要求,包括钢筋、混凝土、填充材料等。

2.2 设备要求在施工过程中所需的设备要求,包括起重机械、混凝土搅拌机等。

三:施工方案3.1 地基处理描述对工程地基进行处理的方法和步骤。

3.2 钢筋安装详细说明钢筋安装的具体要求和方法。

3.3 模板安装描述模板安装的步骤和注意事项。

3.4 混凝土浇筑说明混凝土浇筑过程中的操作要点和注意事项。

3.5 养护措施养护措施,确保施工后的钢筋混凝土圆管涵涵管质量。

四:安全措施4.1 施工安全详细描述施工过程中的安全注意事项和安全措施。

4.2 环保保护说明在施工过程中需要注意的环保保护措施。

五:质量控制5.1 施工质量控制描述施工质量控制的具体措施和要求。

5.2 检查与验收详细说明对施工过程进行检查和最终验收的方法和标准。

六:附件本文档涉及的附件列表。

七:法律名词及注释对文档涉及的法律名词进行解释和注释。

模板范本二:一:工程概述1.1 项目背景描述工程地点、规模、用途等信息。

1.2 施工目标具体钢筋混凝土圆管涵涵管预制施工的目标和要求。

二:材料准备2.1 材料清单详细列出钢筋混凝土圆管涵涵管预制施工所需的各种材料。

2.2 材料购买说明购买材料的程序和要求。

三:施工步骤3.1 地基处理阐述对工程地基进行处理的具体方法和步骤。

3.2 钢筋安装划分钢筋安装的各个步骤,并分别进行详细描述。

3.3 模板安装描述模板安装的具体程序和要求。

3.4 混凝土浇筑阐述混凝土浇筑的步骤和注意事项。

3.5 护理工作对钢筋混凝土圆管涵涵管进行护理的工作内容和要求。

钢筋混凝土圆管涵施工方案

钢筋混凝土圆管涵施工方案

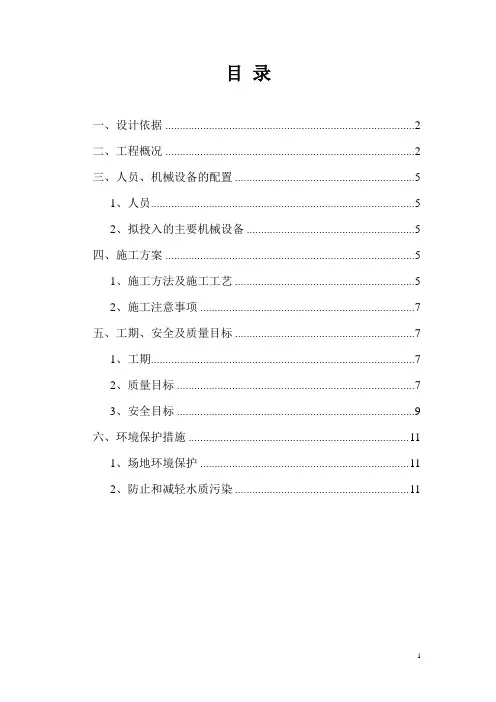

目录一、设计依据 (2)二、工程概况 (2)三、人员、机械设备的配置 (5)1、人员 (5)2、拟投入的主要机械设备 (5)四、施工方案 (5)1、施工方法及施工工艺 (5)2、施工注意事项 (7)五、工期、安全及质量目标 (7)1、工期 (7)2、质量目标 (7)3、安全目标 (9)六、环境保护措施 (11)1、场地环境保护 (11)2、防止和减轻水质污染 (11)钢筋混凝土圆管涵施工方案一、设计依据1.中华人民共和国交通部标准《公路工程技术标准》JTG B01-20032。

中华人民共和国交通部标准《公路桥涵设计通用规范》JTG D60—20043。

中华人民共和国交通部标准《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62—20044。

中华人民共和国交通部标准《公路砖石及混凝土桥涵设计规范》JTJ D61—20055.中华人民共和国交通部标准《公路桥涵地基与基础设计规范》JTG D63—20076。

中华人民共和国交通部标准《公路桥涵施工技术规范》JTJ041—2000 二、工程概况本工程设计均为1—1。

5D钢筋混凝土圆管涵,共计5道,共计涵长255。

03米。

管节混凝土:C30;管身钢筋:R235和HRB335;直墙墙身、基础、帽石为C20混凝土;端墙墙身、基础及管基均为C20混凝土;洞口铺砌、隔水墙为C20片石砼;锥形护坡为M7。

5浆砌片石,7.5号水泥砂浆勾缝;洞身每隔4~6m设沉降缝一道,缝宽2cm,缝内填以沥青麻絮或不透水材料。

圆管涵工程数量细目表三、人员、机械设备的配置1、人员主要管理人员:施工总负责人:赵树昌;现场施工员:各工区路基施工员共3人,负责现场施工管理和机械的调配工作;质检工程师:韩永红,负责涵洞施工过程的质量控制;测量负责人:杜欣峰,负责涵洞施工过程的测量放样控制;试验工程师:李瑞喜,负责全部试验工作;安全员:关献军,负责施工现场安全检查工作。

各类施工工人共30人。

混凝土圆管涵施工方案

混凝土圆管涵施工方案
《混凝土圆管涵施工方案》
一、施工准备
1. 确定施工方案,制定施工计划。

2. 圆管涵的数量和尺寸确认,准备必要的材料和设备。

3. 确定施工现场,做好现场清理和平整工作,保证施工方便。

二、材料和设备准备
1. 确保圆管涵的材料符合规定标准,包括混凝土、钢筋等。

2. 确保设备齐全,包括混凝土搅拌机、起重机、隧道探测仪等。

3. 准备好人员,包括施工队伍和相关技术人员。

三、施工流程
1. 在施工现场布置好施工区域,设立安全标识。

2. 在圆管涵位置挖掘好基坑,确保基坑稳定。

3. 进行防水处理,涂刷防水涂料。

4. 按照设计要求进行混凝土浇筑,同时设置好钢筋骨架。

5. 检查圆管涵的质量,确保符合要求。

6. 进行节点处理,密封圆管涵的接口。

四、施工注意事项
1. 施工中要保证现场安全,做好安全防护措施。

2. 施工过程中要保持施工区域整洁,及时清理杂物。

3. 严格按照设计要求进行施工,确保圆管涵的质量和稳定性。

以上是混凝土圆管涵施工方案的主要内容,施工过程中需要严
格按照要求进行操作,保证圆管涵的质量和稳定性。

同时也要重视施工现场的安全和整洁工作,确保施工过程顺利进行。

钢筋混凝土圆管涵施工方案

钢筋砼圆管涵施工方案一、施工准备(1)测量放样用全站仪放出涵洞轴线,基础的底宽度为基础的尺寸加上两侧预留排水的宽度,根据土壤类别和深度,确定挖基坡度,算出上宽,划出开挖范围,钉好桩橛。

基底设计标高应与现场沟渠等地形相吻合,如有出入,应报请监理工程师进行现场调整,以适应现场地形。

(2)挖基采用人工配合机械施工。

若管涵位置在水沟内,则进行围堰、排水,再开挖。

如基底为土质,开挖时应严格控制基底标高,预留20cm进行人工清理。

(3)砂砾垫层、支摸板挖基完成后,按设计图纸要求填筑砂砾,人工整平,洒水后用震动夯夯实基础砼浇筑之前,要根据砌体的形式,做出样板、线架,有关的各部尺寸、变化点的高程要标定在线架与样板上,施工中经常检查、核对,以便控制施工质量。

(4)拌制砼、浇筑基础管基浇筑,混凝土采用拌和站集中拌和,罐车运输至现场。

浇筑时砼倾落高度不宜超过2m,当倾落高度超过2m时,应通过溜槽下落,在溜槽出料口下面,砼堆积高度不宜超过1m。

基础砼浇筑时每隔4~6米设置一道沉降缝,缝宽3cm,并用沥青麻絮填塞。

(5)管节安装管节委托专业厂家集中预制,与监理工程师共同考察,选择有实力的公司委托生产。

管节直接运至工地现场,用挖掘机配合人工起吊安装。

安装过程中,应保持管内清洁无脏物,无多余的砂浆及其它杂物。

安装时每节涵管的接缝平滑紧密相贴,缝宽不大于1cm,用1:3水泥砂浆抹带,并做好养生工作。

沉降缝每隔4~6米设置一道,缝宽1~1.5cm,与基础沉降缝的位置相一致。

并按图纸做好接缝处理,使其形成一道柔性密封层。

整个关节安装就位后,管身刷两道沥青,做防水处理。

(6)检查井施工进出水口的沟床应整理顺直,使上下游水流稳定畅通。

支好端墙摸板,报监理工程师检验合格后,浇筑端墙砼。

洞口基槽开挖后,人工夯实表面,支摸板浇注C20砼沟壁。

(7)回填管涵侧面基础砼浇筑完成,强度达到设计强度的75%后,即开始回填,在涵顶及涵管两侧3米范围内对称分层回填并夯实,压实度不小于95,填土的压实在光轮压路机无法压到的狭窄区域,采用功率较大的重型冲击夯进行夯实,务必使其达到设计密实度要求。

圆管涵施工方案(3篇)

第1篇一、工程概况圆管涵是一种常用的公路、铁路和水利等工程中的小型排水结构物。

本施工方案针对某公路工程中圆管涵的施工进行编制,主要内容包括施工准备、施工工艺、质量控制、安全管理等方面。

1. 工程名称:某公路工程圆管涵施工2. 工程地点:某市某县某公路3. 工程规模:全长10公里,共需施工圆管涵50座4. 工程内容:圆管涵基础、涵身、涵顶、涵底、涵背、涵口等部分二、施工准备1. 技术准备(1)熟悉施工图纸,了解工程特点和施工要求。

(2)组织施工人员进行技术交底,明确施工工艺和质量标准。

(3)编制施工组织设计和施工方案,确保施工顺利进行。

2. 材料准备(1)涵管:根据设计要求选择合适的圆管涵型号,确保涵管质量。

(2)混凝土:按照设计要求配比,确保混凝土强度和耐久性。

(3)钢筋:选用合格钢筋,确保钢筋质量。

(4)水泥、砂、石等原材料,按照设计要求进行检验,确保原材料质量。

3. 机械设备准备(1)挖掘机、装载机、自卸汽车等土方施工设备。

(2)混凝土搅拌机、运输车、泵车等混凝土施工设备。

(3)钢筋加工设备、焊接设备等钢筋施工设备。

(4)测量仪器、检测设备等。

4. 人员准备(1)组织施工队伍,明确各工种人员职责。

(2)对施工人员进行安全教育和技术培训,提高施工人员素质。

(3)配备专职安全员,负责施工现场安全管理。

三、施工工艺1. 圆管涵基础施工(1)开挖基础:按照设计要求,开挖基础,确保基础尺寸和形状符合要求。

(2)垫层施工:在基础底部铺设一层厚度为0.1m的砂垫层,保证基础稳定性。

(3)基础混凝土施工:按照设计要求,浇筑基础混凝土,确保混凝土强度和耐久性。

2. 圆管涵身施工(1)涵管安装:根据设计要求,将涵管吊装至指定位置,确保涵管安装平稳。

(2)涵身混凝土施工:在涵管周围浇筑混凝土,形成涵身,确保涵身强度和耐久性。

3. 圆管涵顶、底、背、口施工(1)涵顶混凝土施工:在涵身顶部浇筑混凝土,形成涵顶,确保涵顶强度和耐久性。

钢筋混凝土圆管涵施工方案.doc

钢筋混凝土圆管涵施工方案.doc方案一:钢筋混凝土圆管涵施工方案一:项目概述1.1 项目背景在某市城区新建一条城市主干道,其中一段经过低洼地段需设置钢筋混凝土圆管涵,以保证道路的正常通行。

1.2 施工目标确保钢筋混凝土圆管涵的质量和安全性,使其能够承受预期的荷载,保证道路通行的顺畅和安全。

二:施工准备2.1 设备与材料准备2.1.1 施工设备:挖掘机、起重机、混凝土搅拌站等。

2.1.2 施工材料:水泥、砂、石子、钢筋等。

2.2 人员组织安排2.2.1 工程师:负责施工方案的制定和施工现场的指导和检查。

2.2.2 施工人员:包括挖掘机操作员、起重机操作员、混凝土搅拌站操作员等。

三:施工过程3.1 地基处理3.1.1 清理现场,将地面垃圾和杂物清理干净,确保施工区域整洁。

3.1.2 使用挖掘机挖掘地基,将预留的钢筋混凝土圆管涵大小的坑洞挖掘出来。

3.2 钢筋制作与安装3.2.1 制作钢筋骨架,根据设计图纸和相关规范要求,将钢筋按照合适的长度、直径和间距进行剪切和组装。

3.2.2 将制作好的钢筋骨架安装到挖掘好的坑洞中,注意调整和固定骨架的位置和姿态。

3.3 浇筑混凝土3.3.1 准备好混凝土材料,按照设计比例将水泥、砂、石子等进行混合搅拌。

3.3.2 使用起重机或其他设备将混凝土倒入钢筋骨架中,同时用震动棒对混凝土进行震动和压实。

3.4 后续处理3.4.1 等待混凝土充分凝固后,进行拆模和清理工作。

3.4.2 对完成的钢筋混凝土圆管涵进行养护和防水处理。

四:质量控制4.1 材料质量控制4.1.1 确保所使用的材料符合国家相关标准和规范要求。

4.1.2 进行材料的检测和验收,保证材料质量可靠。

4.2 施工工艺控制4.2.1 严格按照施工方案和设计要求进行施工,确保施工质量和效率。

4.2.2 进行施工现场的巡查和监督,及时发现和解决问题。

五:安全措施5.1 安全警示标识5.1.1 在施工现场设置必要的安全警示标识,明确施工区域和作业风险。
