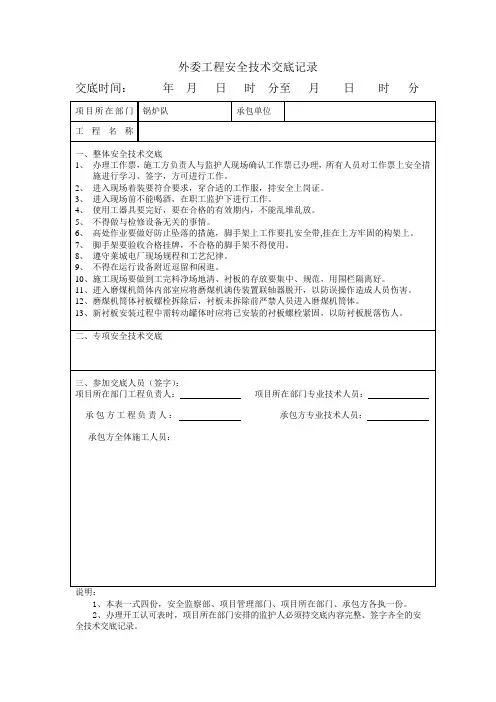

外委工程安全技术交底记录
交底时间:年月日时分至月日时分项目所在部门锅炉队承包单位
工程名称
一、整体安全技术交底
1、办理工作票,施工方负责人与监护人现场确认工作票已办理,所有人员对工作票上安全措
施进行学习、签字,方可进行工作。

2、进入现场着装要符合要求,穿合适的工作服,持安全上岗证。

3、进入现场前不能喝酒,在职工监护下进行工作。

4、使用工器具要完好,要在合格的有效期内,不能乱堆乱放。

5、不得做与检修设备无关的事情。

6、高处作业要做好防止坠落的措施,脚手架上工作要扎安全带,挂在上方牢固的构架上。

7、脚手架要验收合格挂牌,不合格的脚手架不得使用。

8、遵守莱城电厂现场规程和工艺纪律。

9、不得在运行设备附近逗留和闲逛。

10、施工现场要做到工完料净场地清、衬板的存放要集中、规范,用围栏隔离好。

11、进入磨煤机筒体内部室应将磨煤机满传装置联轴器脱开,以防误操作造成人员伤害。

12、磨煤机筒体衬板螺栓拆除后,衬板未拆除前严禁人员进入磨煤机筒体。

13、新衬板安装过程中需转动罐体时应将已安装的衬板螺栓紧固,以防衬板脱落伤人。

二、专项安全技术交底
三、参加交底人员(签字):
项目所在部门工程负责人:项目所在部门专业技术人员:承包方工程负责人:承包方专业技术人员:
承包方全体施工人员:
说明:
1、本表一式四份,安全监察部、项目管理部门、项目所在部门、承包方各执一份。

2、办理开工认可表时,项目所在部门安排的监护人必须持交底内容完整、签字齐全的安全技术交底记录。

磨煤机更换磨辊装置及衬板施工方案

磨煤机更换磨辊装置及衬板施工方案

磨煤机更换磨辊装置及衬板施工方案背景介绍磨煤机是一种常用的煤粉设备,主要用于煤炭的磨细和煤粉的生产。

在磨煤机的运行过程中,磨辊装置和衬板是非常重要的部件,直接关系到磨煤机的磨损情况和工作效率。

为了保证磨煤机的正常运行,当磨辊装置和衬板出现磨损或需要更换时,需要进行相应的施工维护。

更换磨辊装置施工准备在更换磨辊装置之前,首先需要做好施工准备工作。

具体包括: - 准备好所需的备用磨辊装置; - 安排好专业的维修人员; - 确保磨煤机停机,并进行安全隔离。

施工步骤1.拆卸旧磨辊装置:先将磨煤机的侧板打开,然后拆卸旧的磨辊装置,注意保护好其他零部件不受损坏。

2.安装新磨辊装置:将新的磨辊装置逐步安装到磨煤机中,确保安装正确牢固。

3.调试测试:安装完成后,对磨煤机进行调试测试,确保更换后的磨辊装置能够正常运行。

更换衬板施工准备在更换衬板之前,同样需要做好施工准备工作。

具体包括: - 准备好所需的备用衬板; - 安排好专业的维修人员; - 确保磨煤机停机,并进行安全隔离。

施工步骤1.拆卸旧衬板:打开磨煤机的侧板,将旧衬板逐步拆卸下来,注意清理干净安装位置。

2.安装新衬板:将新的衬板逐步安装到磨煤机内部,确保每个衬板位置正确,紧密贴合。

3.调试测试:安装完成后,进行磨煤机的调试测试,确保更换后的衬板能够有效保护磨煤机内部部件,并无任何异常。

安全注意事项•操作人员应严格按照操作规程进行操作,避免发生意外事故;•在操作过程中,应穿戴好相应的劳动防护用品,确保自身安全;•施工过程中,应注意磨煤机的状态变化,及时处理异常情况。

结语更换磨辊装置和衬板是磨煤机维护保养的重要环节,只有及时且正确的更换维护,才能确保磨煤机的正常运行和延长使用寿命。

在进行施工过程中,一定要注意安全,严格按照要求进行操作,保障工作顺利完成。

磨煤机衬板更换安全技术措施

磨煤机衬板更换安全技术措施

编号:SM-ZD-61622磨煤机衬板更换安全技术措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改磨煤机衬板更换安全技术措施简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。

文档可直接下载或修改,使用时请详细阅读内容。

#1炉#1磨煤机在检修中发现筒体衬板磨损严重的情况,需对该磨煤机筒体衬板进行整体更换,参加施工人员必须严格按照《电力安全工作规程》安全技术措施中公用系统及磨煤机衬板更换安全技术措施要求进行施工,以保证施工安全顺利进行,排除危及人身安全的因素。

一、作业名称:#1炉#1磨煤机衬板更换二、作业时间:20xx年4月三、作业单位:四、参加施工人员:五、作业内容危险点分析1、电气伤害;2、机械伤害3、烧烫伤六、安全措施1、现场有设备部与安监部相关人员对施工过程进行监督,参加施工人员必须严格遵守我厂相关制度规定,服从我方人员指挥。

2、办理工作票,布置好各项安全措施后方可进行工作。

3、参加施工人员必须正确佩带的防护用具,手套、安全帽。

4、筒体部位安装足够的临时照明,捆绑牢固,使用行灯电压不得高于36伏。

5、氧气瓶、乙炔瓶必须按照距离不得小于5米放置,距离工作现场10米以上。

6、现场准备充足的饮用水,防止人员出现脱水的情况。

7、开启#1排粉机入口挡板及制粉系统三次风挡板,保证磨煤机筒体内的通风。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目编号:
1号炉磨煤机部分衬板、螺栓更换技术方案
编写:何国军
会审:
审核:
审定:
批准:
新电公司设备管理部锅炉专业
二0一一年七月
1号炉磨煤机部分衬板、螺栓更换技术方案
一、概述:
新余发电公司1号炉配沈阳重型机械厂制造的DTM—380/830-IV球磨机2台,于1995年8月投入运行。

2002年5月将1号炉磨煤机筒体部位所有22圈衬板更换为组合自固型无受力螺栓球磨机衬板。

磨煤机筒体衬板运行至今,磨损已经相当严重,2011年6月检查1号炉甲、乙磨煤机,甲磨煤机筒体衬板进口端数1-7圈及18-22圈磨损严重,乙磨煤机筒体衬板进口端数1-10圈、21-22圈及出口端衬板磨损严重,特别是筒体衬板进口端数第1-7圈的衬板及铆板磨损已超过2/3,严重影响整个无受力螺栓衬板的整体组合性能,甲磨煤机第8-17圈及乙磨煤机的11-20圈的衬板及铆板在2009年进行的更换,目前磨损未超过1/3,目前衬板的整体组合性能较好;1号炉甲、乙磨煤机筒体螺栓垫片结构不先进,密封补偿性能差容易发生螺栓泄漏。

故策划在2011年1号炉C修期间将甲磨煤机筒体衬板进口端数1-7圈及18-22圈磨损严重,乙磨煤机筒体衬板进口端数1-10圈、21-22圈及出口端衬板整体拆除,重新安装新衬板,筒体衬板仍使用组合自固型无受力螺栓板,同时更换1号炉甲、乙磨煤机所有筒体衬板、端衬板的螺栓垫片、橡胶圈。

二、组织措施
1.项目负责人:何国军
2.施工负责人:黄卫东
3.计划实施时间:11月18日-27日
4.进度安排:
5.为保障1号炉甲、乙磨煤机衬板检修项目按期保质完成,防止施工过程中发生工期延误、人身伤害等情况,相关部门需在检修前做好以下防范措施。

5.1 发电部:做好工作票办理工作;做好磨煤机停电、送电及启停的配合工作。

5.2 检修公司:做好检修前的人员组织、施工机具、工器具、安全防护设施、安全用具、安全防护用品准备及自查工作,明确工作负责人及作业班成员,严格执行“两票三制”和危险点分析与控制措施,认真开展作业现场“三讲一落实“活动,提高现场风险防控能力;合理安排人员,保证工作进度,对检修过程中出现的异常情况及时通报。

5.3设备部:做好项目协调工作;上报项目材料计划并做好督促到货及验收工作;做好现场监督管理,检查现场安全控制措施落实情况,及时分析现场状况,针对发生异常情况补充完善项目施工安全技术措施,监督施工进度及检修质量,做好验收工作。

5.4安全监察部:监督安全措施落实及人员到位情况。

三、技术措施
1、打开1号炉甲、乙磨煤机筒体进口端人孔门,筛选钢球。

2、作业开工前首先把入口斜管拆除,放到安全位置。

3、拆除甲磨煤机筒体衬板进口端数1-7圈及18-22圈磨损严重、乙磨煤机筒体衬板进口端数1-10圈、21-22圈:用火焊割开一排铆板并清除,接着依次拆除相邻两个四分之一圈衬板并清除,盘磨使未拆除衬板盘到下面,同样用火焊割掉铆板(衬板)螺栓,拆除铆板,依次拆除衬板并清除。

4、拆除磨煤机出口端衬板。

5、磨煤机大齿轮端面断裂螺栓更换,磨煤机大齿轮与筒体端盖缝隙塞入盘根封堵。

6、火焊割掉磨煤机筒体及端盖衬板不更换部分的螺栓:每块铆板(衬板)割掉一个,安装好新螺栓后再更换剩下的另一个铆板(衬板)螺栓。

7、安装磨煤机端衬板,甲磨煤机仍安装拆卸下的旧端衬板,乙磨煤机安装新端衬板。

8、测量筒体直径及长度,安装磨煤机头部端筒体衬板,调匀间隙,筒体衬板的安装可以从入料端,也可以从出料端安装。

9、安装每排衬板,先用螺栓上紧铆板,允许同时安装四排衬板,第一排衬板的圆周1/4为六块,依据设计留有间隙,用垫片调平,以楔铁撑开,然后铆紧。

10、衬板安装完圆周1/4后继续组织安装。

11、安装中,如果由于筒体变形8-10mm,而引起其在圆周上变形25-35mm,可允许割铆板5-10mm,以便于安装。

12、回装磨煤机筒体进口端人孔门,制作框架焊接严密。

13、恢复1号炉甲、乙磨煤机拆除的入口斜管。

14、回装钢球。

15、清理1号炉甲、乙磨煤机现场,做到料完、场清、地净。

四、安全措施:
1、开热力机械第一种工作票、动火工作票,动火前应与做好隔离措施清除磨煤机内积粉,防止磨煤机内引起着火。

2、链条葫芦、钢丝绳等起重工具使用前经检查合格。

3、工作时,氧气瓶与乙炔瓶应分开放置固定牢固。

4、入口斜管拆除后必须设置围栏,给煤机头部箱体拆除后落煤管必须遮盖严密,应尽量避免交叉作业,当上方磨煤机进、出口管在工作时,可暂停工作。

5、盘动磨煤机筒体时必须启动乙润滑油站油泵,并确定大瓦正常下油后方可启动乙磨慢传装置,在磨煤机筒体未停止前不得再次启动慢传装置。

6、拆除及安装磨煤机筒体衬板过程中,必须对磨煤机筒体加以支撑固定,防止筒体重量不平衡发生自转。

五、验收质量标准
1、衬板表面平整,应无裂纹和影响使用性能的夹渣、砂眼、气孔、缩孔等铸造缺陷。

2、衬板的尺寸公差符合图样或最新国标规定,衬板尺寸与原衬板相符合,衬板波形最薄处不小于50mm,波形最厚处不小于88mm。

衬板机械性能:硬度HRC55-62、抗弯强度:735-1130N/mm2、冲击韧性6-10J/ mm2
3、衬板与筒体接触应良好,连续悬空面积不得超过30%。

安装的衬板之间间隙为2~10mm,根据铆板间隙的大小,塞入不同厚度的垫铁,垫铁打紧后相互间焊牢。

4、大齿轮与筒体端面缝隙封堵严密。

5、园头(方头)螺栓与铆板(衬板)应完全贴实,衬板螺栓应加橡胶圈及凹垫片,凹形垫片与筒体(大齿轮端面)贴合,不平整处焊补后打磨平整,螺栓加并帽止松。

6、安装衬板的磨煤机商业运行168小时后紧固筒体衬板螺栓。

六、材料清单
七、计划费用:
材料及人工费用合计:23万
设备管理部锅炉专业
2011年07月25日。
